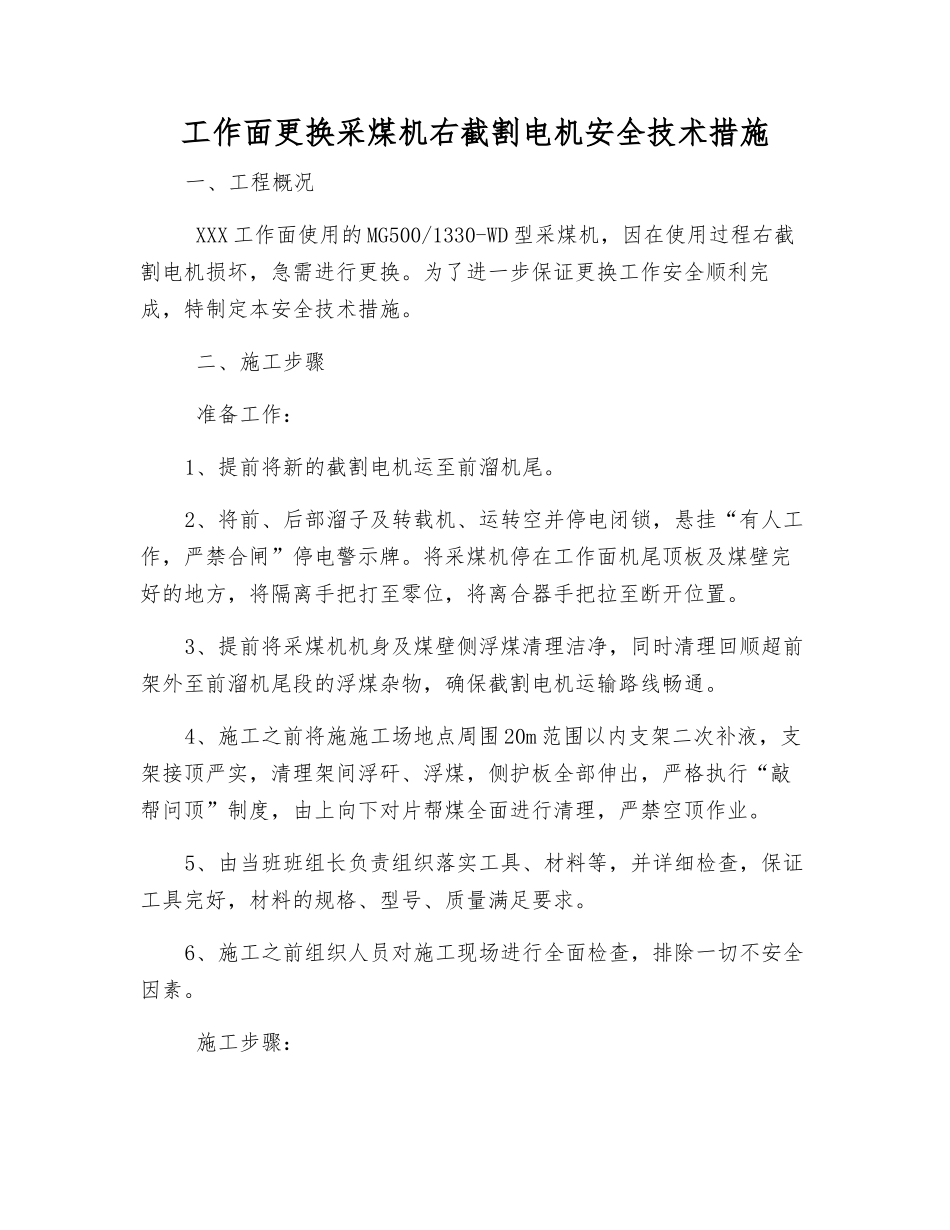

工作面更换采煤机右截割电机安全技术措施一、工程概况 XXX 工作面使用的 MG500/1330-WD 型采煤机,因在使用过程右截割电机损坏,急需进行更换
为了进一步保证更换工作安全顺利完成,特制定本安全技术措施
二、施工步骤 准备工作:1、提前将新的截割电机运至前溜机尾
2、将前、后部溜子及转载机、运转空并停电闭锁,悬挂“有人工作,严禁合闸”停电警示牌
将采煤机停在工作面机尾顶板及煤壁完好的地方,将隔离手把打至零位,将离合器手把拉至断开位置
3、提前将采煤机机身及煤壁侧浮煤清理洁净,同时清理回顺超前架外至前溜机尾段的浮煤杂物,确保截割电机运输路线畅通
4、施工之前将施施工场地点周围 20m 范围以内支架二次补液,支架接顶严实,清理架间浮矸、浮煤,侧护板全部伸出,严格执行“敲帮问顶”制度,由上向下对片帮煤全面进行清理,严禁空顶作业
5、由当班班组长负责组织落实工具、材料等,并详细检查,保证工具完好,材料的规格、型号、质量满足要求
6、施工之前组织人员对施工现场进行全面检查,排除一切不安全因素

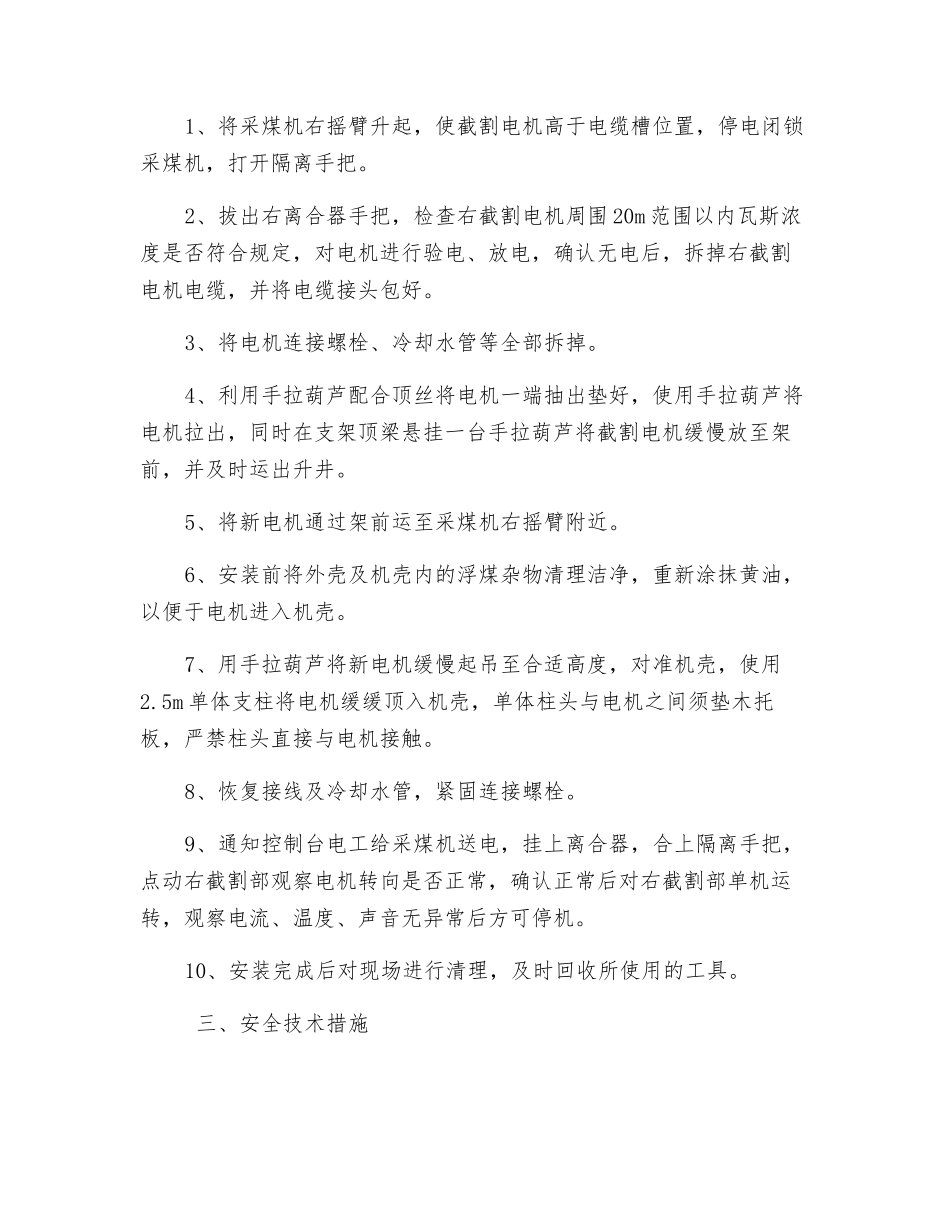

施工步骤:1、将采煤机右摇臂升起,使截割电机高于电缆槽位置,停电闭锁采煤机,打开隔离手把
2、拔出右离合器手把,检查右截割电机周围 20m 范围以内瓦斯浓度是否符合规定,对电机进行验电、放电,确认无电后,拆掉右截割电机电缆,并将电缆接头包好
3、将电机连接螺栓、冷却水管等全部拆掉
4、利用手拉葫芦配合顶丝将电机一端抽出垫好,使用手拉葫芦将电机拉出,同时在支架顶梁悬挂一台手拉葫芦将截割电机缓慢放至架前,并及时运出升井
5、将新电机通过架前运至采煤机右摇臂附近
6、安装前将外壳及机壳内的浮煤杂物清理洁净,重新涂抹黄油,以便于电机进入机壳
7、用手拉葫芦将新电机缓慢起吊至合适高度,对准机壳,使用2
5m 单体支柱将电机缓缓顶入机壳,单体柱头与电机之间须垫木托板,严禁柱头直接与电机接触
