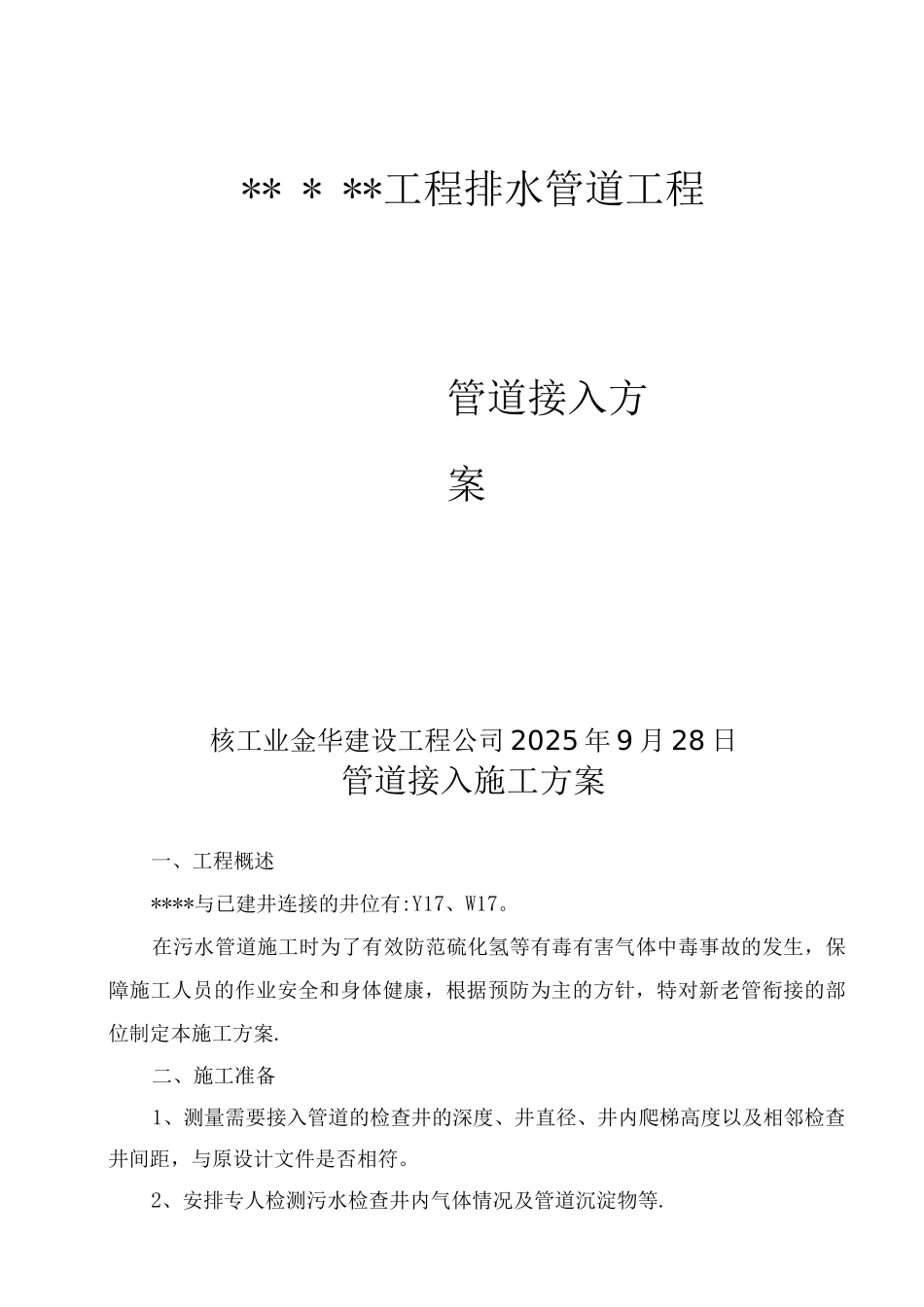

** * **工程排水管道工程管道接入方案核工业金华建设工程公司 2025 年 9 月 28 日管道接入施工方案一、工程概述****与已建井连接的井位有:Y17、W17
在污水管道施工时为了有效防范硫化氢等有毒有害气体中毒事故的发生,保障施工人员的作业安全和身体健康,根据预防为主的方针,特对新老管衔接的部位制定本施工方案

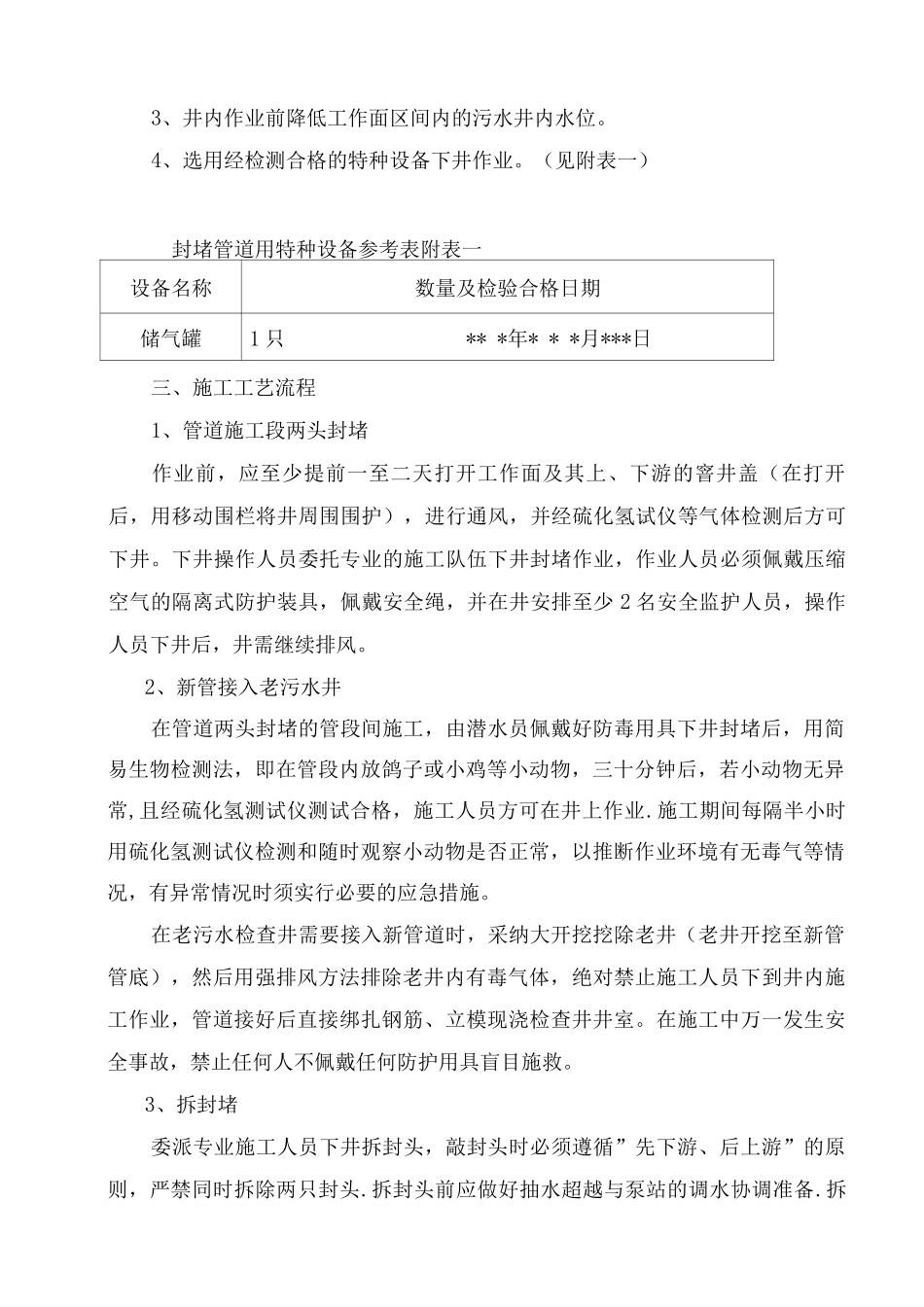

二、施工准备1、测量需要接入管道的检查井的深度、井直径、井内爬梯高度以及相邻检查井间距,与原设计文件是否相符
2、安排专人检测污水检查井内气体情况及管道沉淀物等
3、井内作业前降低工作面区间内的污水井内水位
4、选用经检测合格的特种设备下井作业
(见附表一)封堵管道用特种设备参考表附表一设备名称数量及检验合格日期储气罐1 只** *年* * *月***日三、施工工艺流程1、管道施工段两头封堵作业前,应至少提前一至二天打开工作面及其上、下游的窨井盖(在打开后,用移动围栏将井周围围护),进行通风,并经硫化氢试仪等气体检测后方可下井
下井操作人员委托专业的施工队伍下井封堵作业,作业人员必须佩戴压缩空气的隔离式防护装具,佩戴安全绳,并在井安排至少 2 名安全监护人员,操作人员下井后,井需继续排风
2、新管接入老污水井在管道两头封堵的管段间施工,由潜水员佩戴好防毒用具下井封堵后,用简易生物检测法,即在管段内放鸽子或小鸡等小动物,三十分钟后,若小动物无异常,且经硫化氢测试仪测试合格,施工人员方可在井上作业
施工期间每隔半小时用硫化氢测试仪检测和随时观察小动物是否正常,以推断作业环境有无毒气等情况,有异常情况时须实行必要的应急措施
在老污水检查井需要接入新管道时,采纳大开挖挖除老井(老井开挖至新管管底),然后用强排风方法排除老井内有毒气体,绝对禁止施工人员下到井内施工作业,管道接好后直接绑扎钢筋、立模现浇检查井井室

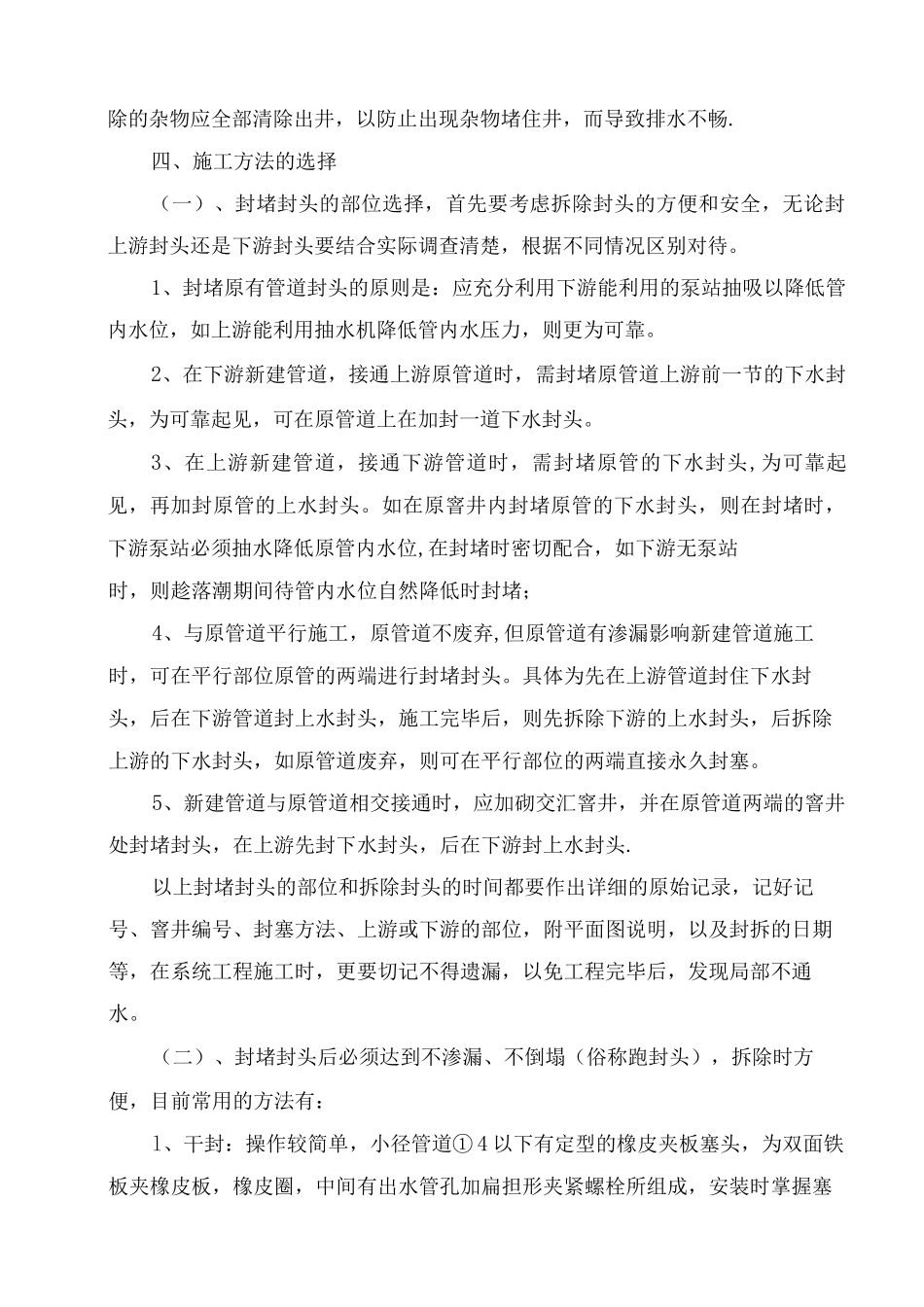

在施工中万一发生安全事故,禁止任何人不佩戴任何防护用具
