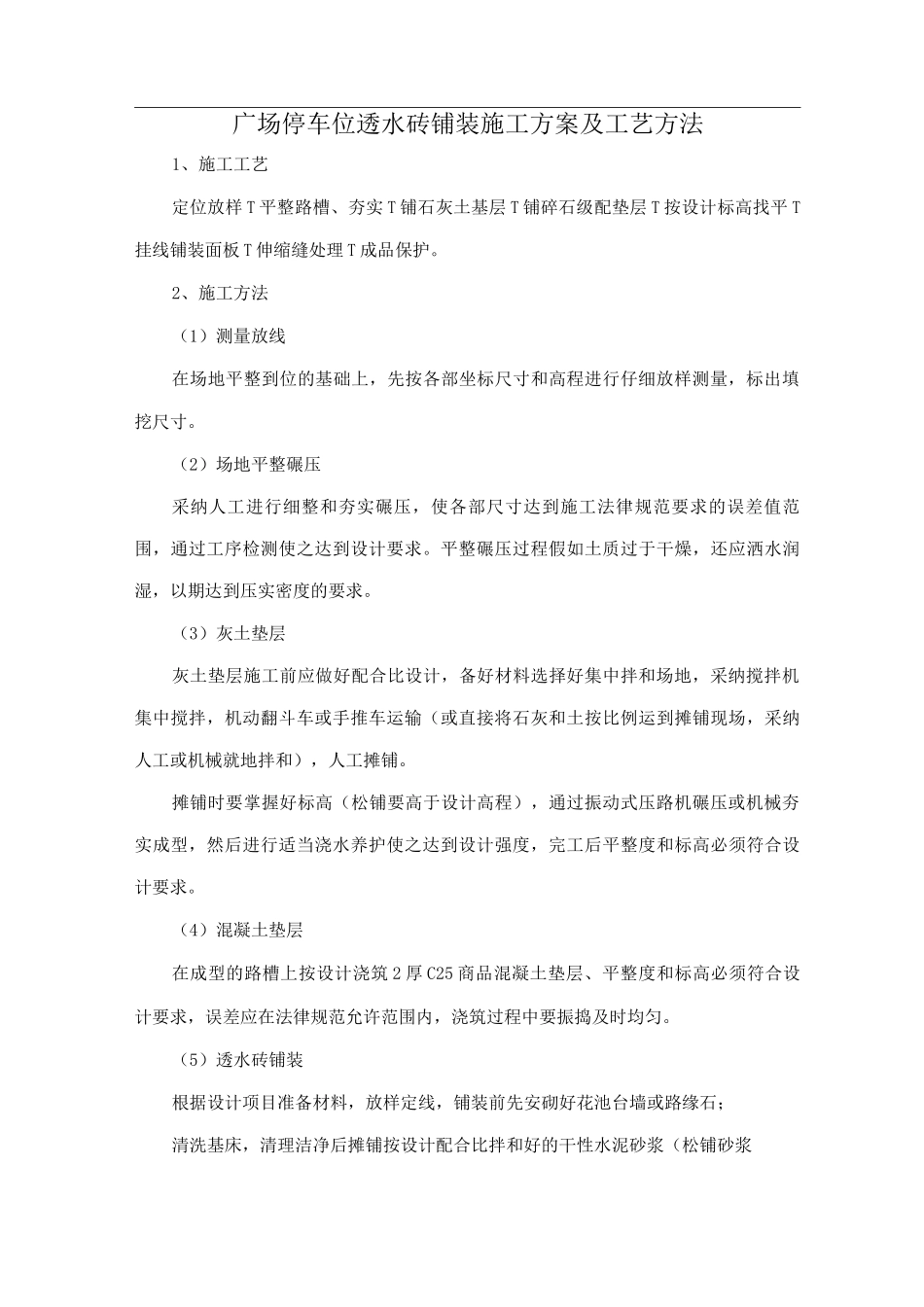

广场停车位透水砖铺装施工方案及工艺方法1、施工工艺定位放样 T 平整路槽、夯实 T 铺石灰土基层 T 铺碎石级配垫层 T 按设计标高找平 T挂线铺装面板 T 伸缩缝处理 T 成品保护。2、施工方法(1)测量放线在场地平整到位的基础上,先按各部坐标尺寸和高程进行仔细放样测量,标出填挖尺寸。(2)场地平整碾压采纳人工进行细整和夯实碾压,使各部尺寸达到施工法律规范要求的误差值范围,通过工序检测使之达到设计要求。平整碾压过程假如土质过于干燥,还应洒水润湿,以期达到压实密度的要求。(3)灰土垫层灰土垫层施工前应做好配合比设计,备好材料选择好集中拌和场地,采纳搅拌机集中搅拌,机动翻斗车或手推车运输(或直接将石灰和土按比例运到摊铺现场,采纳人工或机械就地拌和),人工摊铺。摊铺时要掌握好标高(松铺要高于设计高程),通过振动式压路机碾压或机械夯实成型,然后进行适当浇水养护使之达到设计强度,完工后平整度和标高必须符合设计要求。(4)混凝土垫层在成型的路槽上按设计浇筑 2 厚 C25 商品混凝土垫层、平整度和标高必须符合设计要求,误差应在法律规范允许范围内,浇筑过程中要振捣及时均匀。(5)透水砖铺装根据设计项目准备材料,放样定线,铺装前先安砌好花池台墙或路缘石;清洗基床,清理洁净后摊铺按设计配合比拌和好的干性水泥砂浆(松铺砂浆要留有压实余地);根据不同板材图案挂线分格,铺下花岗岩面板压紧(板的底面要抹高标号水泥砂浆),用胶槌敲实到设计面层高程;检查没有空鼓后,擦洁净石面板。在一昼夜(根据气温高低判定)后开始浇水养护,使结合层砂浆逐步与面板固结达到设计强度;未达到设计强度前要防止人员踩踏或碰撞,确保铺装工程质量;冬季施工应实行防冻措施,如用草帘覆盖等。
