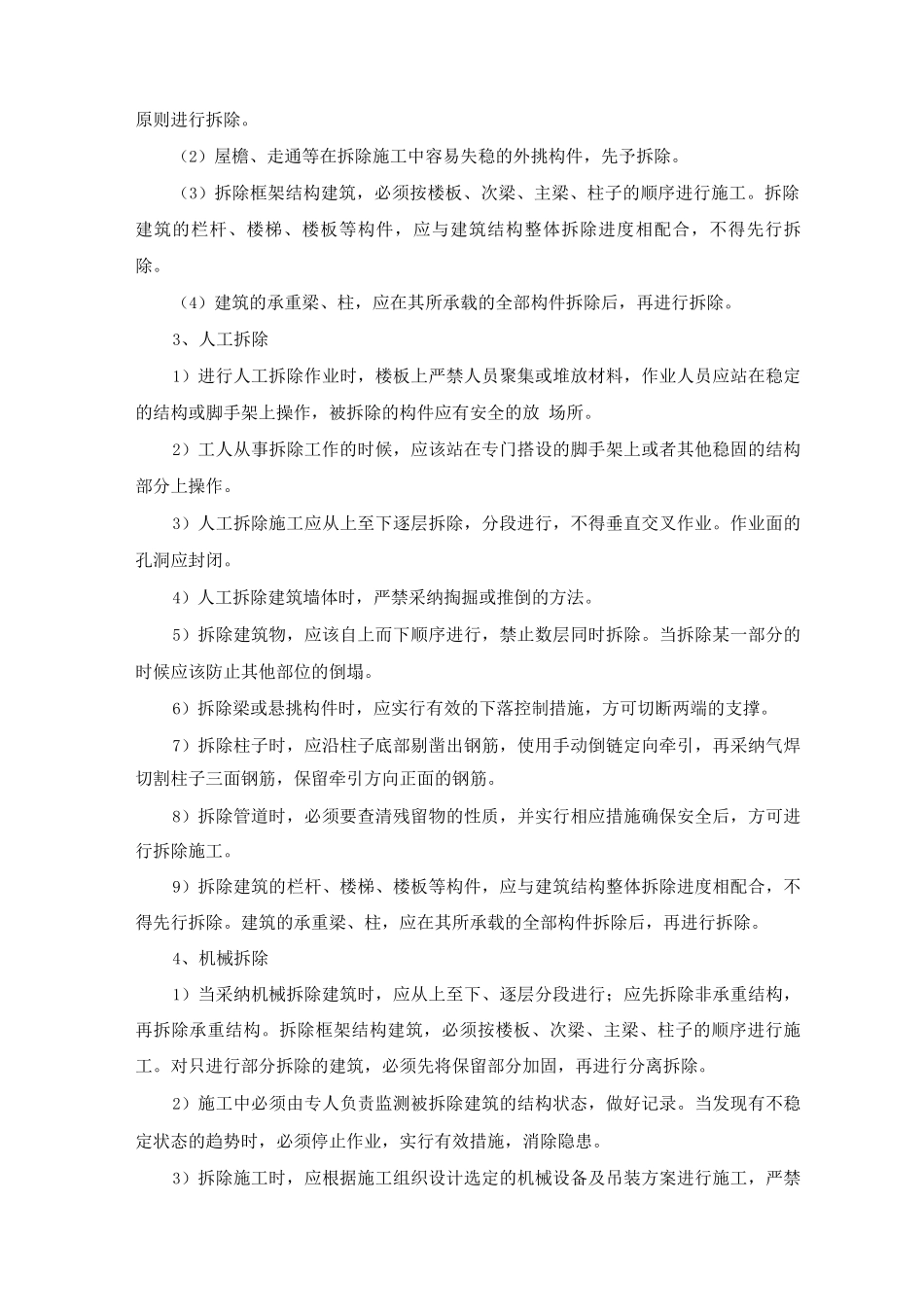

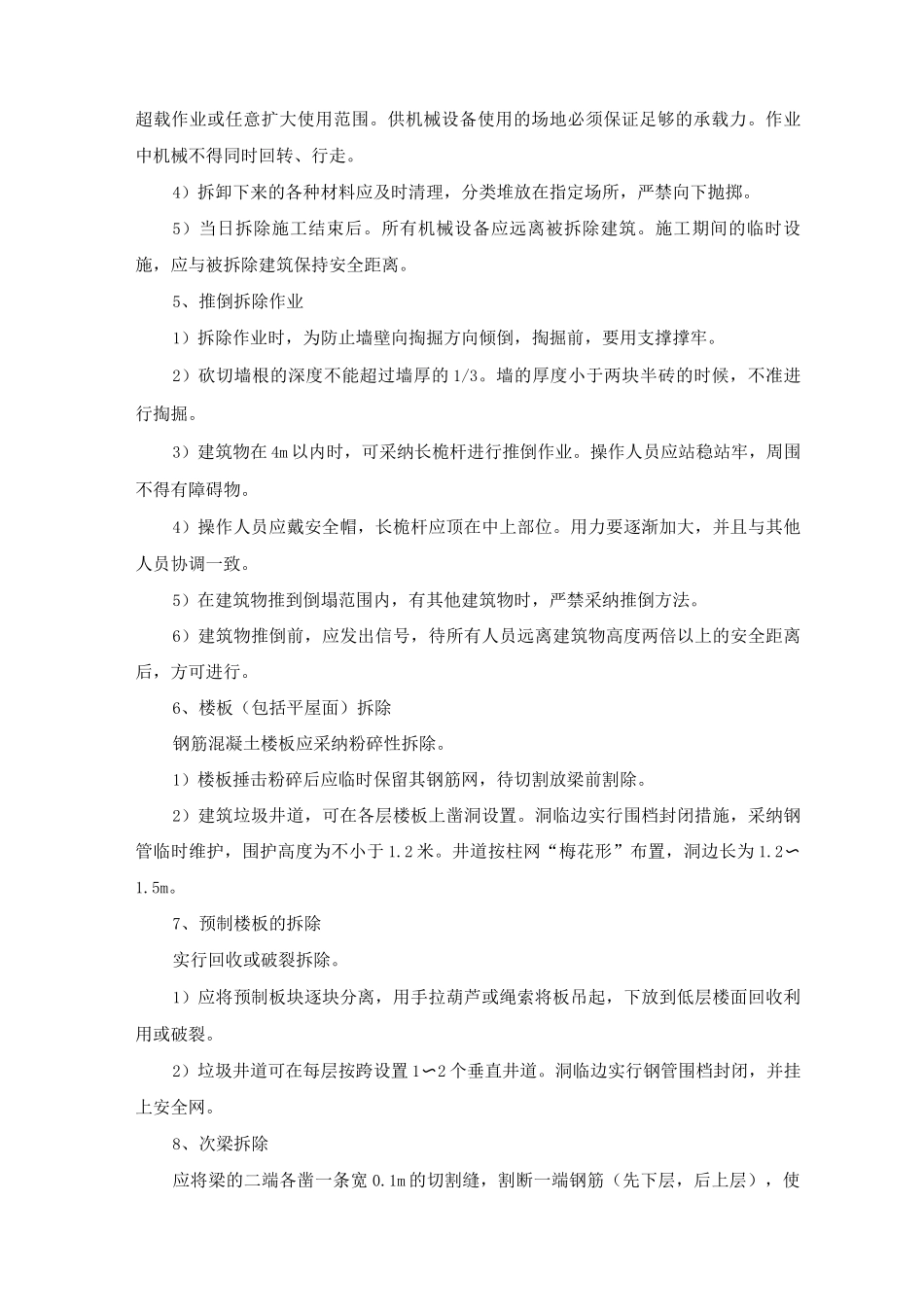

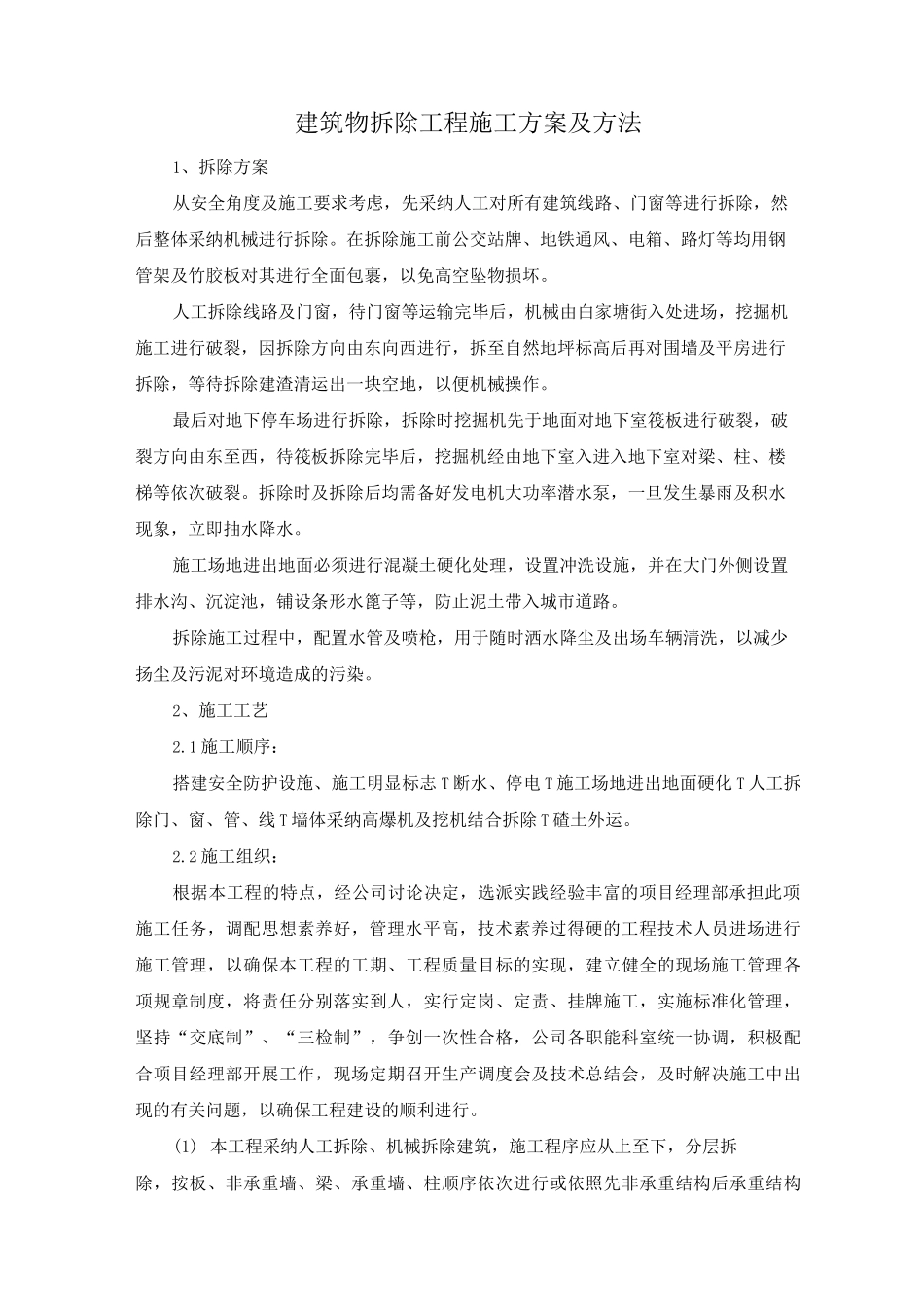

建筑物拆除工程施工方案及方法1、拆除方案从安全角度及施工要求考虑,先采纳人工对所有建筑线路、门窗等进行拆除,然后整体采纳机械进行拆除。在拆除施工前公交站牌、地铁通风、电箱、路灯等均用钢管架及竹胶板对其进行全面包裹,以免高空坠物损坏。人工拆除线路及门窗,待门窗等运输完毕后,机械由白家塘街入处进场,挖掘机施工进行破裂,因拆除方向由东向西进行,拆至自然地坪标高后再对围墙及平房进行拆除,等待拆除建渣清运出一块空地,以便机械操作。最后对地下停车场进行拆除,拆除时挖掘机先于地面对地下室筏板进行破裂,破裂方向由东至西,待筏板拆除完毕后,挖掘机经由地下室入进入地下室对梁、柱、楼梯等依次破裂。拆除时及拆除后均需备好发电机大功率潜水泵,一旦发生暴雨及积水现象,立即抽水降水。施工场地进出地面必须进行混凝土硬化处理,设置冲洗设施,并在大门外侧设置排水沟、沉淀池,铺设条形水篦子等,防止泥土带入城市道路。拆除施工过程中,配置水管及喷枪,用于随时洒水降尘及出场车辆清洗,以减少扬尘及污泥对环境造成的污染。2、施工工艺2.1 施工顺序:搭建安全防护设施、施工明显标志 T 断水、停电 T 施工场地进出地面硬化 T 人工拆除门、窗、管、线 T 墙体采纳高爆机及挖机结合拆除 T 碴土外运。2.2 施工组织:根据本工程的特点,经公司讨论决定,选派实践经验丰富的项目经理部承担此项施工任务,调配思想素养好,管理水平高,技术素养过得硬的工程技术人员进场进行施工管理,以确保本工程的工期、工程质量目标的实现,建立健全的现场施工管理各项规章制度,将责任分别落实到人,实行定岗、定责、挂牌施工,实施标准化管理,坚持“交底制”、“三检制”,争创一次性合格,公司各职能科室统一协调,积极配合项目经理部开展工作,现场定期召开生产调度会及技术总结会,及时解决施工中出现的有关问题,以确保工程建设的顺利进行。(1) 本工程采纳人工拆除、机械拆除建筑,施工程序应从上至下,分层拆除,按板、非承重墙、梁、承重墙、柱顺序依次进行或依照先非承重结构后承重结构原则进行拆除。(2)屋檐、走通等在拆除施工中容易失稳的外挑构件,先予拆除。(3)拆除框架结构建筑,必须按楼板、次梁、主梁、柱子的顺序进行施工。拆除建筑的栏杆、楼梯、楼板等构件,应与建筑结构整体拆除进度相配合,不得先行拆除。(4)建筑的承重梁、柱,应在其所承载的全部构件拆除后,再进行拆除。3、人工拆除1)进行人工...
