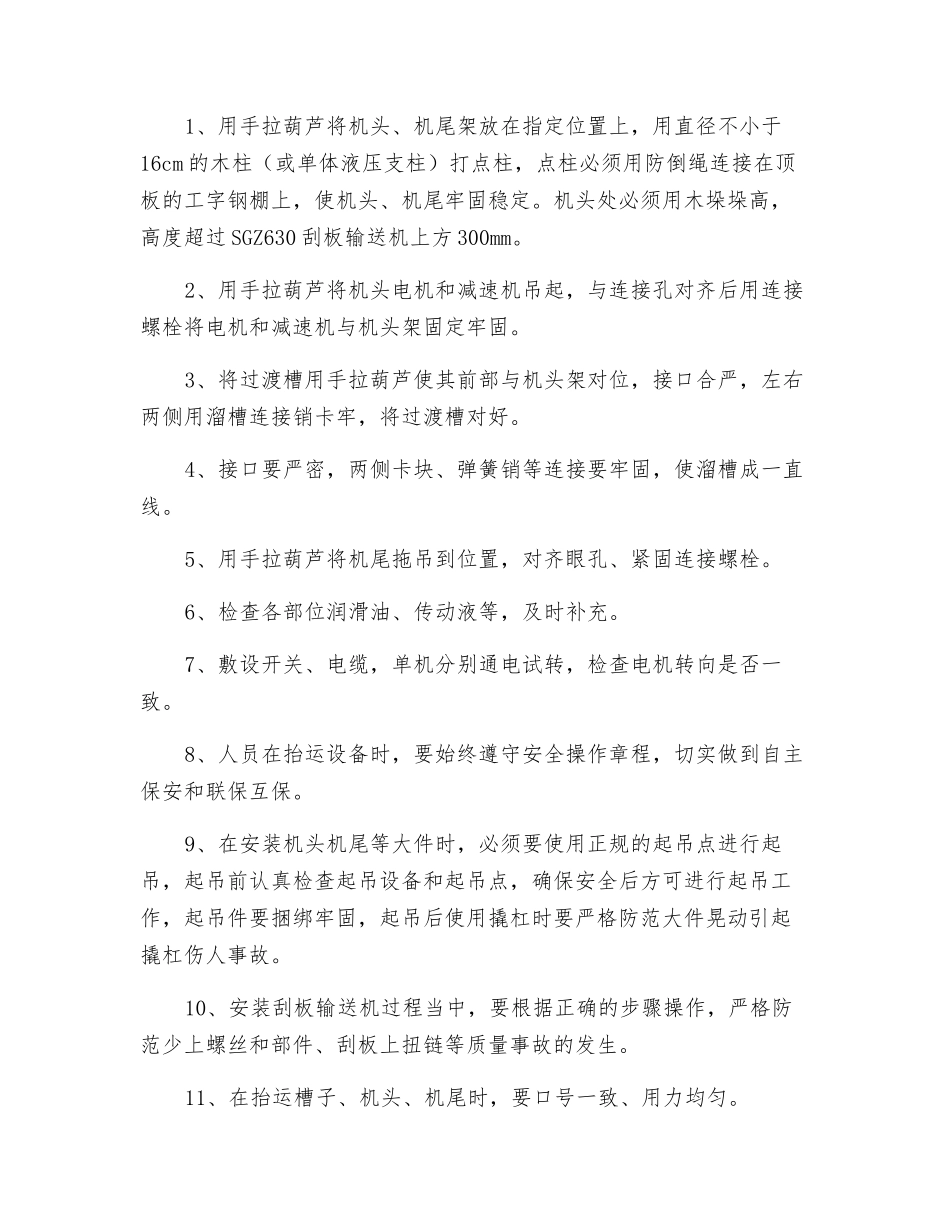

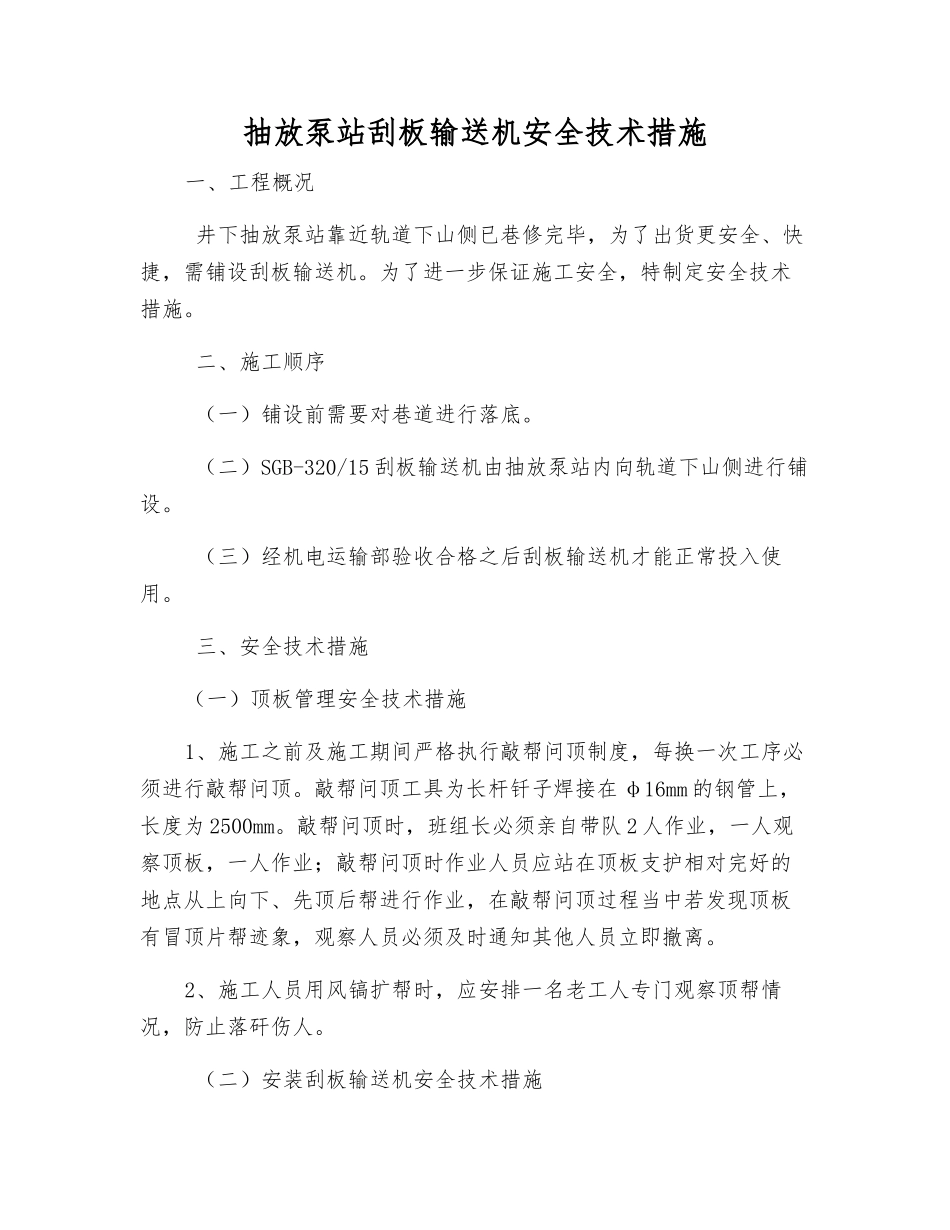

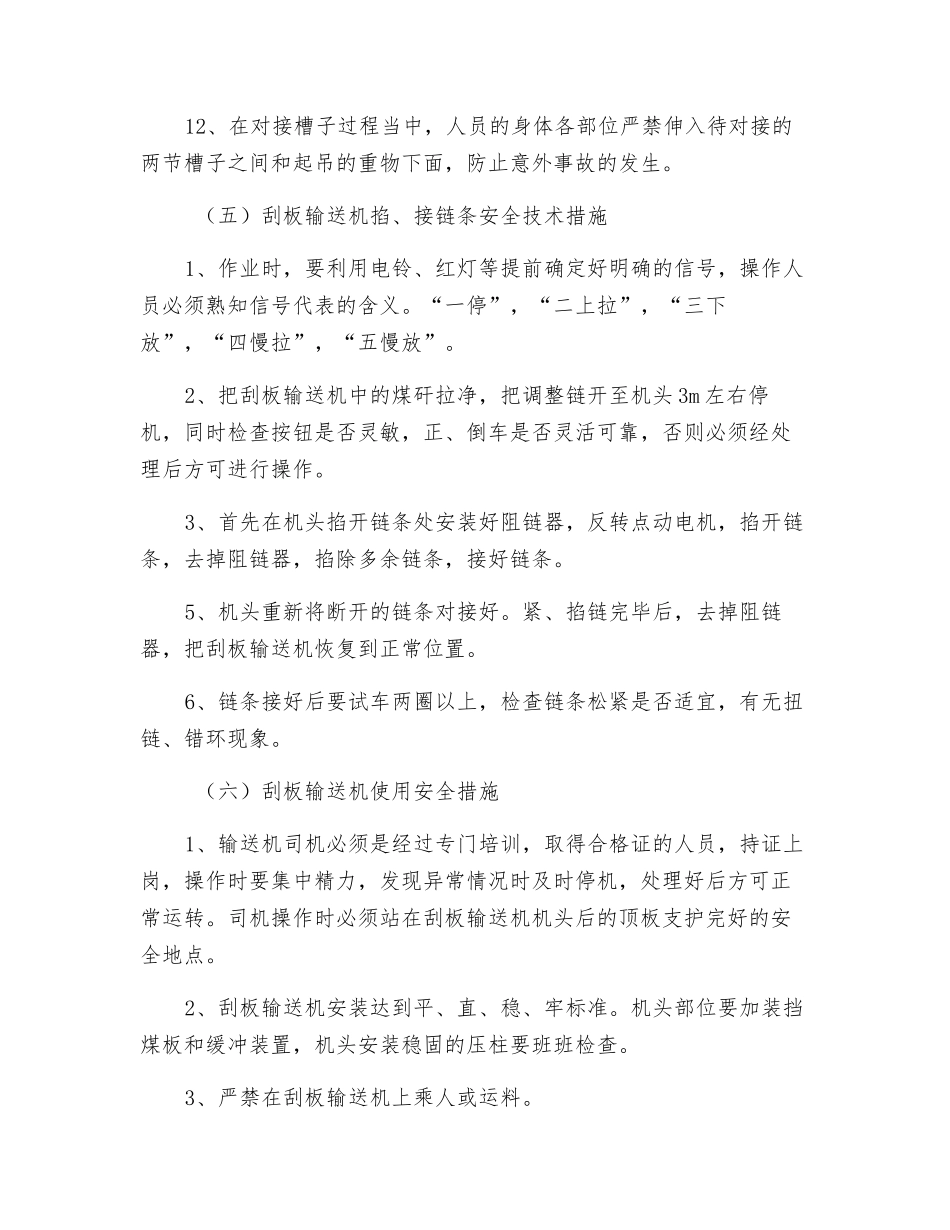

抽放泵站刮板输送机安全技术措施一、工程概况 井下抽放泵站靠近轨道下山侧已巷修完毕,为了出货更安全、快捷,需铺设刮板输送机。为了进一步保证施工安全,特制定安全技术措施。 二、施工顺序 (一)铺设前需要对巷道进行落底。 (二)SGB-320/15 刮板输送机由抽放泵站内向轨道下山侧进行铺设。 (三)经机电运输部验收合格之后刮板输送机才能正常投入使用。 三、安全技术措施(一)顶板管理安全技术措施1、施工之前及施工期间严格执行敲帮问顶制度,每换一次工序必须进行敲帮问顶。敲帮问顶工具为长杆钎子焊接在 φ16mm 的钢管上,长度为 2500mm。敲帮问顶时,班组长必须亲自带队 2 人作业,一人观察顶板,一人作业;敲帮问顶时作业人员应站在顶板支护相对完好的地点从上向下、先顶后帮进行作业,在敲帮问顶过程当中若发现顶板有冒顶片帮迹象,观察人员必须及时通知其他人员立即撤离。2、施工人员用风镐扩帮时,应安排一名老工人专门观察顶帮情况,防止落矸伤人。 (二)安装刮板输送机安全技术措施1、用手拉葫芦将机头、机尾架放在指定位置上,用直径不小于16cm 的木柱(或单体液压支柱)打点柱,点柱必须用防倒绳连接在顶板的工字钢棚上,使机头、机尾牢固稳定。机头处必须用木垛垛高,高度超过 SGZ630 刮板输送机上方 300mm。2、用手拉葫芦将机头电机和减速机吊起,与连接孔对齐后用连接螺栓将电机和减速机与机头架固定牢固。3、将过渡槽用手拉葫芦使其前部与机头架对位,接口合严,左右两侧用溜槽连接销卡牢,将过渡槽对好。4、接口要严密,两侧卡块、弹簧销等连接要牢固,使溜槽成一直线。5、用手拉葫芦将机尾拖吊到位置,对齐眼孔、紧固连接螺栓。6、检查各部位润滑油、传动液等,及时补充。7、敷设开关、电缆,单机分别通电试转,检查电机转向是否一致。8、人员在抬运设备时,要始终遵守安全操作章程,切实做到自主保安和联保互保。9、在安装机头机尾等大件时,必须要使用正规的起吊点进行起吊,起吊前认真检查起吊设备和起吊点,确保安全后方可进行起吊工作,起吊件要捆绑牢固,起吊后使用撬杠时要严格防范大件晃动引起撬杠伤人事故。10、安装刮板输送机过程当中,要根据正确的步骤操作,严格防范少上螺丝和部件、刮板上扭链等质量事故的发生。11、在抬运槽子、机头、机尾时,要口号一致、用力均匀。12、在对接槽子过程当中,人员的身体各部位严禁伸入待对接的两节槽子之间和起吊的重物下面,防止意外事故的发生。 (五...
