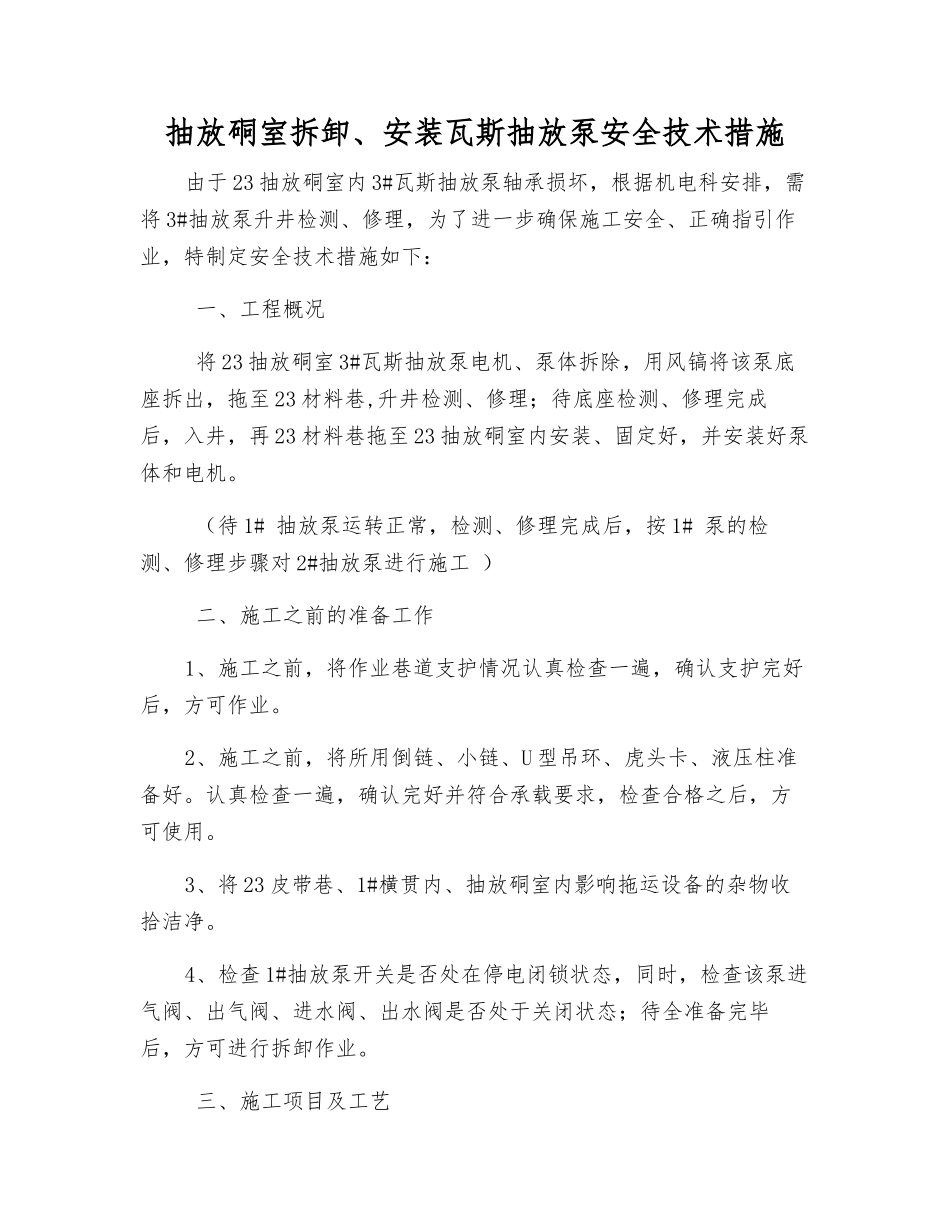

抽放硐室拆卸、安装瓦斯抽放泵安全技术措施由于 23 抽放硐室内 3#瓦斯抽放泵轴承损坏,根据机电科安排,需将 3#抽放泵升井检测、修理,为了进一步确保施工安全、正确指引作业,特制定安全技术措施如下: 一、工程概况 将 23 抽放硐室 3#瓦斯抽放泵电机、泵体拆除,用风镐将该泵底座拆出,拖至 23 材料巷,升井检测、修理;待底座检测、修理完成后,入井,再 23 材料巷拖至 23 抽放硐室内安装、固定好,并安装好泵体和电机
(待 1# 抽放泵运转正常,检测、修理完成后,按 1# 泵的检测、修理步骤对 2#抽放泵进行施工 ) 二、施工之前的准备工作1、施工之前,将作业巷道支护情况认真检查一遍,确认支护完好后,方可作业
2、施工之前,将所用倒链、小链、U 型吊环、虎头卡、液压柱准备好
认真检查一遍,确认完好并符合承载要求,检查合格之后,方可使用
3、将 23 皮带巷、1#横贯内、抽放硐室内影响拖运设备的杂物收拾洁净
4、检查 1#抽放泵开关是否处在停电闭锁状态,同时,检查该泵进气阀、出气阀、进水阀、出水阀是否处于关闭状态;待全准备完毕后,方可进行拆卸作业

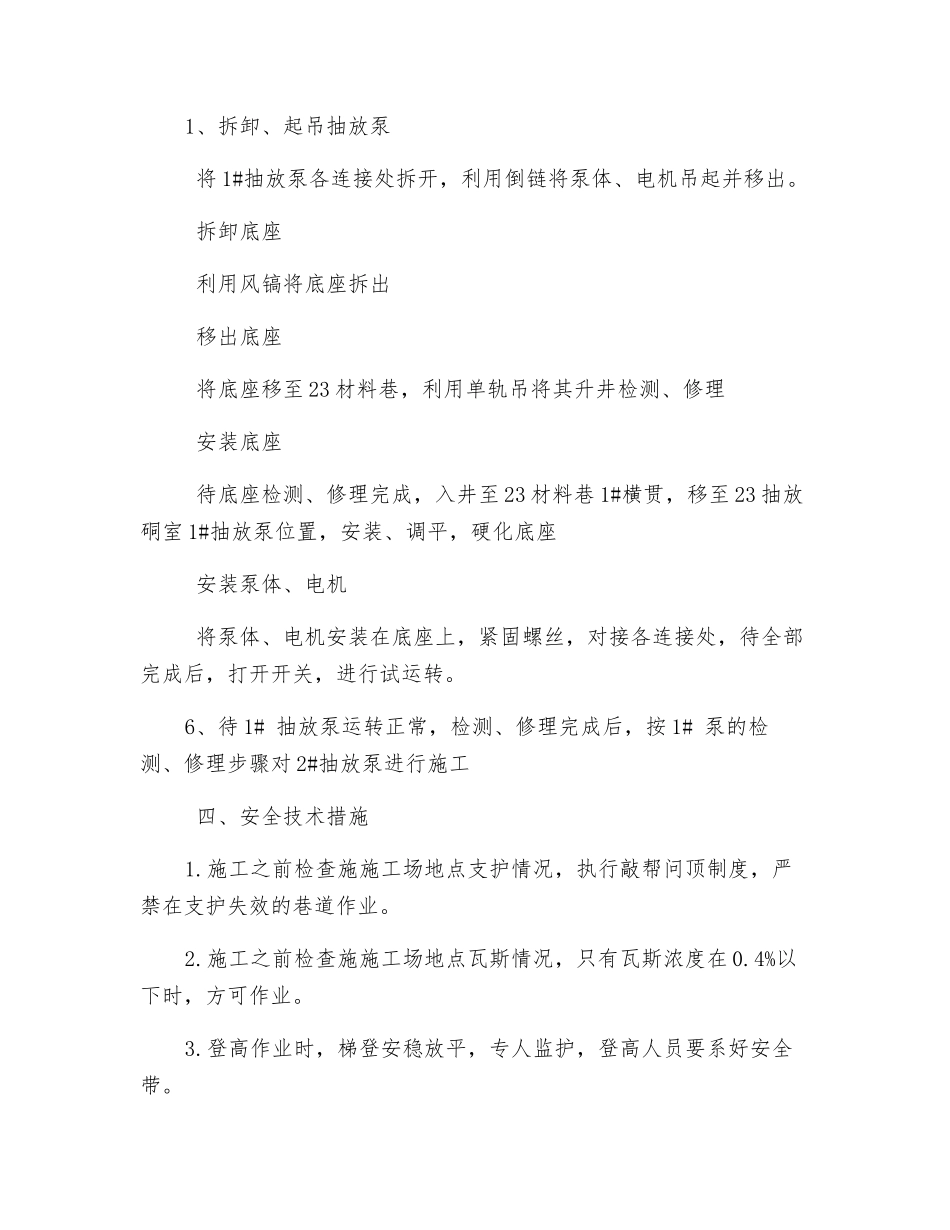

三、施工项目及工艺1、拆卸、起吊抽放泵 将 1#抽放泵各连接处拆开,利用倒链将泵体、电机吊起并移出
拆卸底座 利用风镐将底座拆出 移出底座 将底座移至 23 材料巷,利用单轨吊将其升井检测、修理 安装底座 待底座检测、修理完成,入井至 23 材料巷 1#横贯,移至 23 抽放硐室 1#抽放泵位置,安装、调平,硬化底座 安装泵体、电机 将泵体、电机安装在底座上,紧固螺丝,对接各连接处,待全部完成后,打开开关,进行试运转
6、待 1# 抽放泵运转正常,检测、修理完成后,按 1# 泵的检测、修理步骤对 2#抽放泵进行施工 四、安全技术措施1

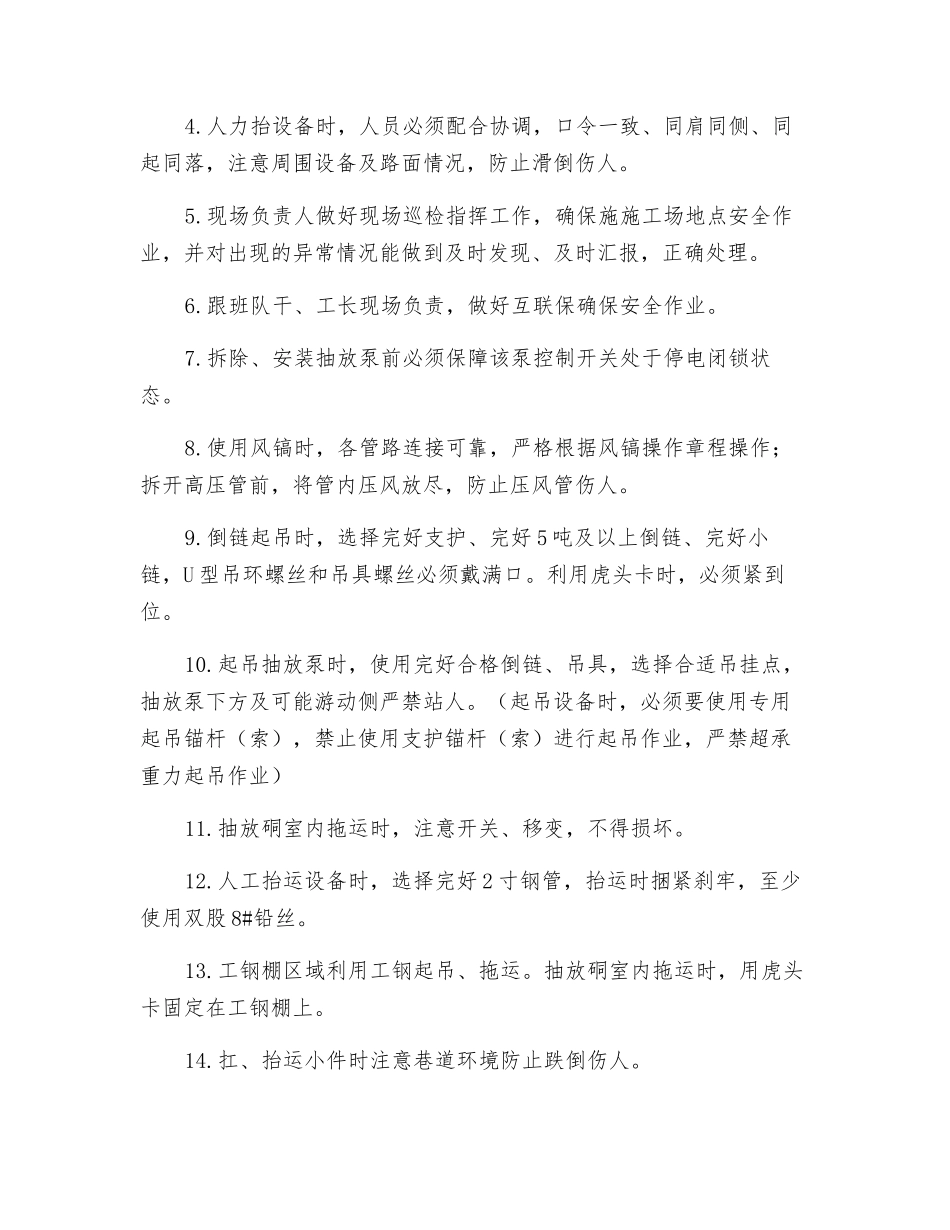

施工之前检查施施工场地点支护情况,执行敲帮问顶制度,严禁在支护失效的巷道作业
