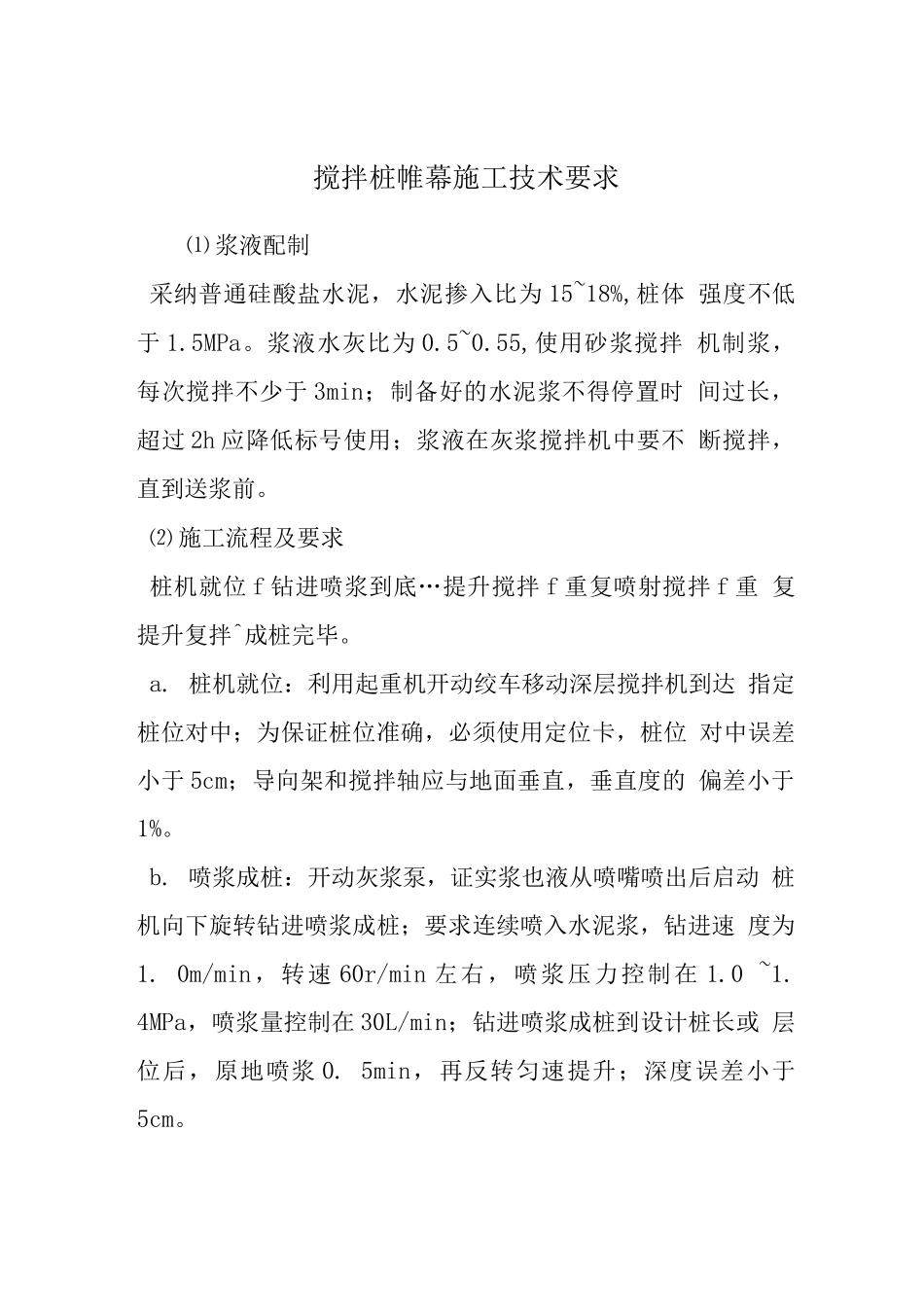

搅拌桩帷幕施工技术要求⑴ 浆液配制采纳普通硅酸盐水泥,水泥掺入比为 15~18%,桩体 强度不低于 1
浆液水灰比为 0
55,使用砂浆搅拌 机制浆,每次搅拌不少于 3min;制备好的水泥浆不得停置时 间过长,超过 2h 应降低标号使用;浆液在灰浆搅拌机中要不 断搅拌,直到送浆前
⑵ 施工流程及要求桩机就位 f 钻进喷浆到底…提升搅拌 f 重复喷射搅拌 f 重 复提升复拌^成桩完毕
桩机就位:利用起重机开动绞车移动深层搅拌机到达 指定桩位对中;为保证桩位准确,必须使用定位卡,桩位 对中误差小于 5cm;导向架和搅拌轴应与地面垂直,垂直度的 偏差小于1%
喷浆成桩:开动灰浆泵,证实浆也液从喷嘴喷出后启动 桩机向下旋转钻进喷浆成桩;要求连续喷入水泥浆,钻进速 度为1
0m/min,转速 60r/min 左右,喷浆压力控制在 1
4MPa,喷浆量控制在 30L/min;钻进喷浆成桩到设计桩长或 层位后,原地喷浆 0
5min,再反转匀速提升;深度误差小于 5cm

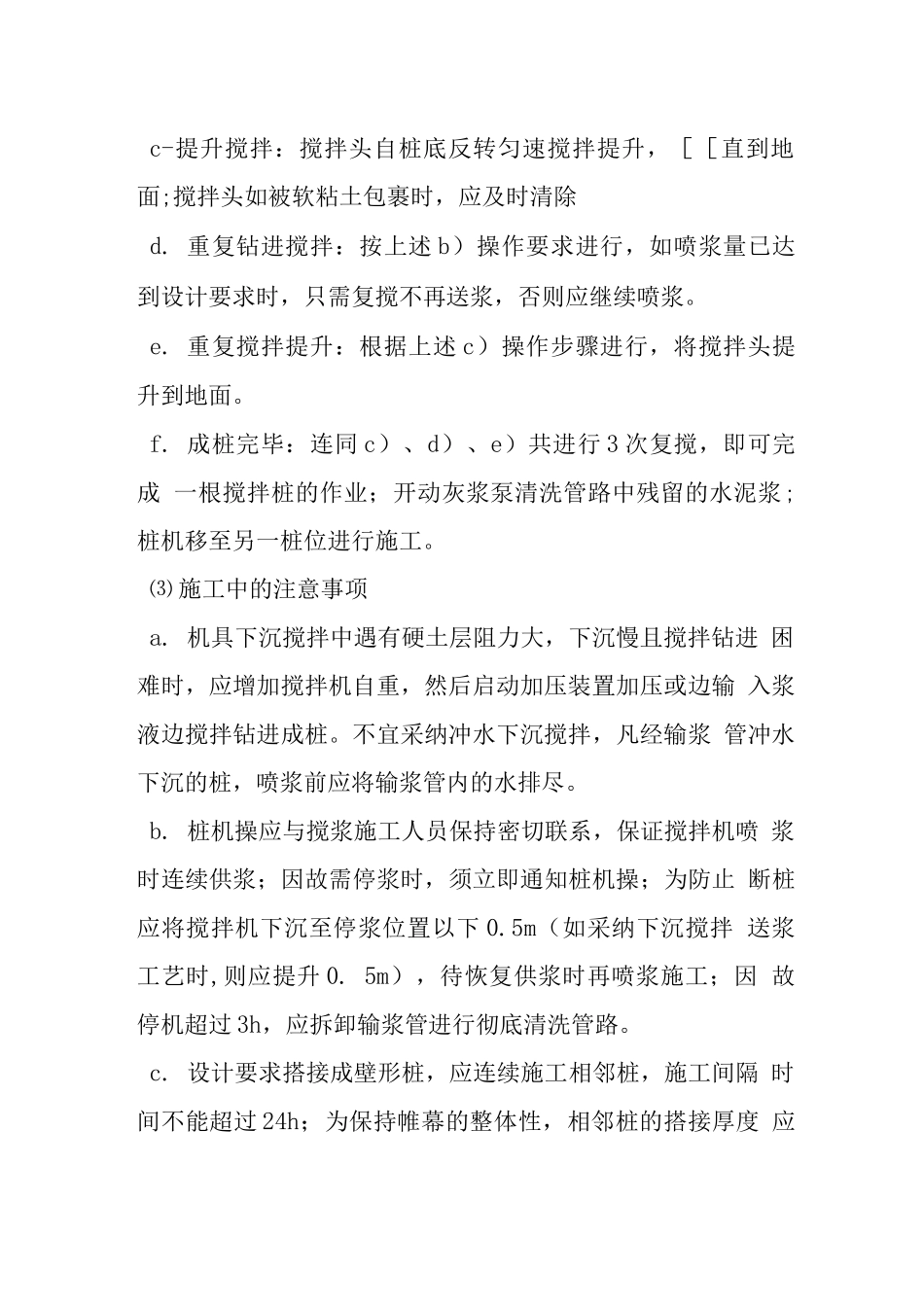

c-提升搅拌:搅拌头自桩底反转匀速搅拌提升,[[直到地 面;搅拌头如被软粘土包裹时,应及时清除d
重复钻进搅拌:按上述 b)操作要求进行,如喷浆量已达 到设计要求时,只需复搅不再送浆,否则应继续喷浆
重复搅拌提升:根据上述 c)操作步骤进行,将搅拌头提 升到地面
成桩完毕:连同 c)、d)、e)共进行 3 次复搅,即可完成 一根搅拌桩的作业;开动灰浆泵清洗管路中残留的水泥浆; 桩机移至另一桩位进行施工
⑶ 施工中的注意事项a
机具下沉搅拌中遇有硬土层阻力大,下沉慢且搅拌钻进 困难时,应增加搅拌机自重,然后启动加压装置加压或边输 入浆液边搅拌钻进成桩
不宜采纳冲水下沉搅拌,凡经输浆 管冲水下沉的桩,喷浆前应将输浆管内的水排尽

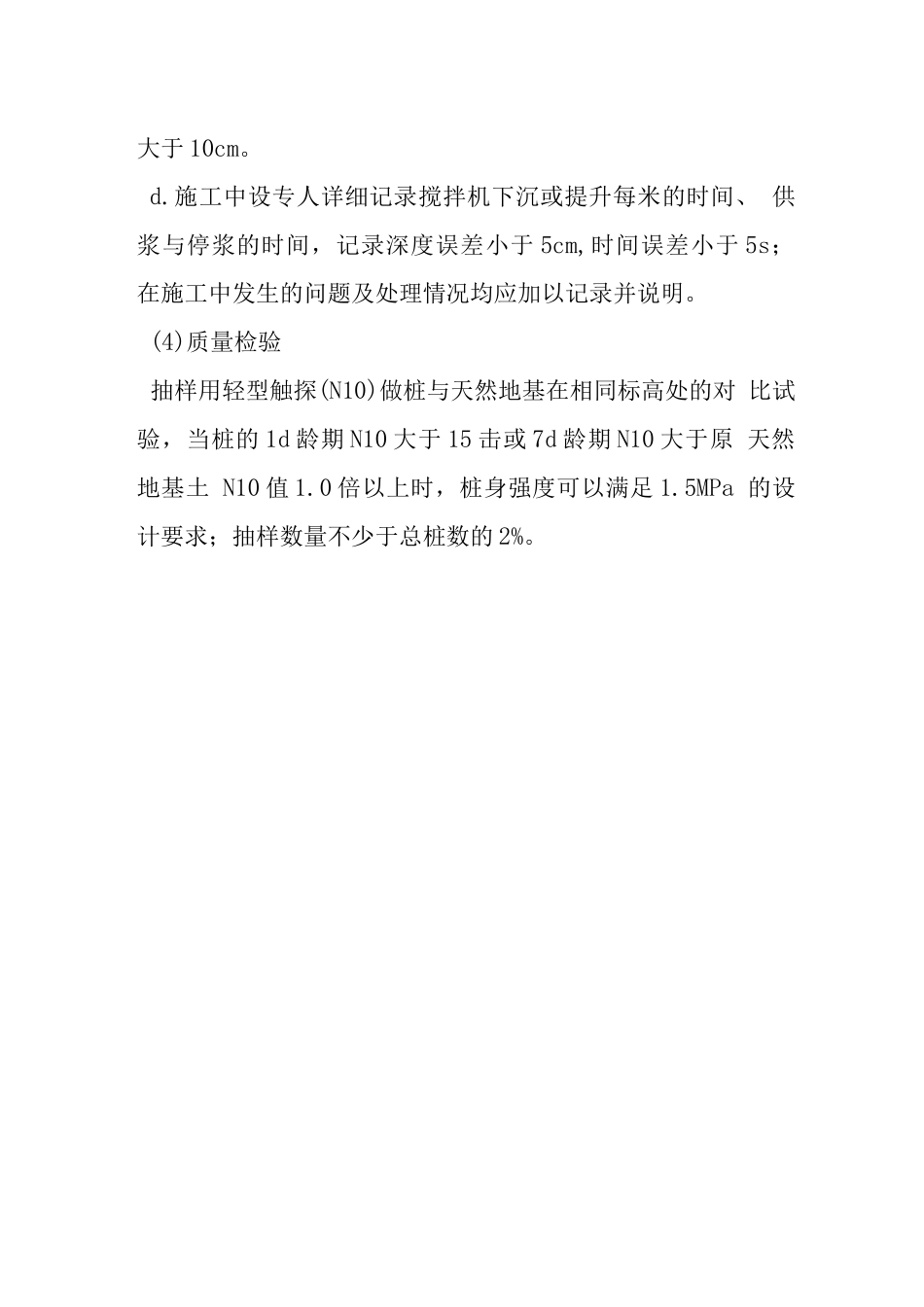

桩机操应与搅浆施工人员保持密切
