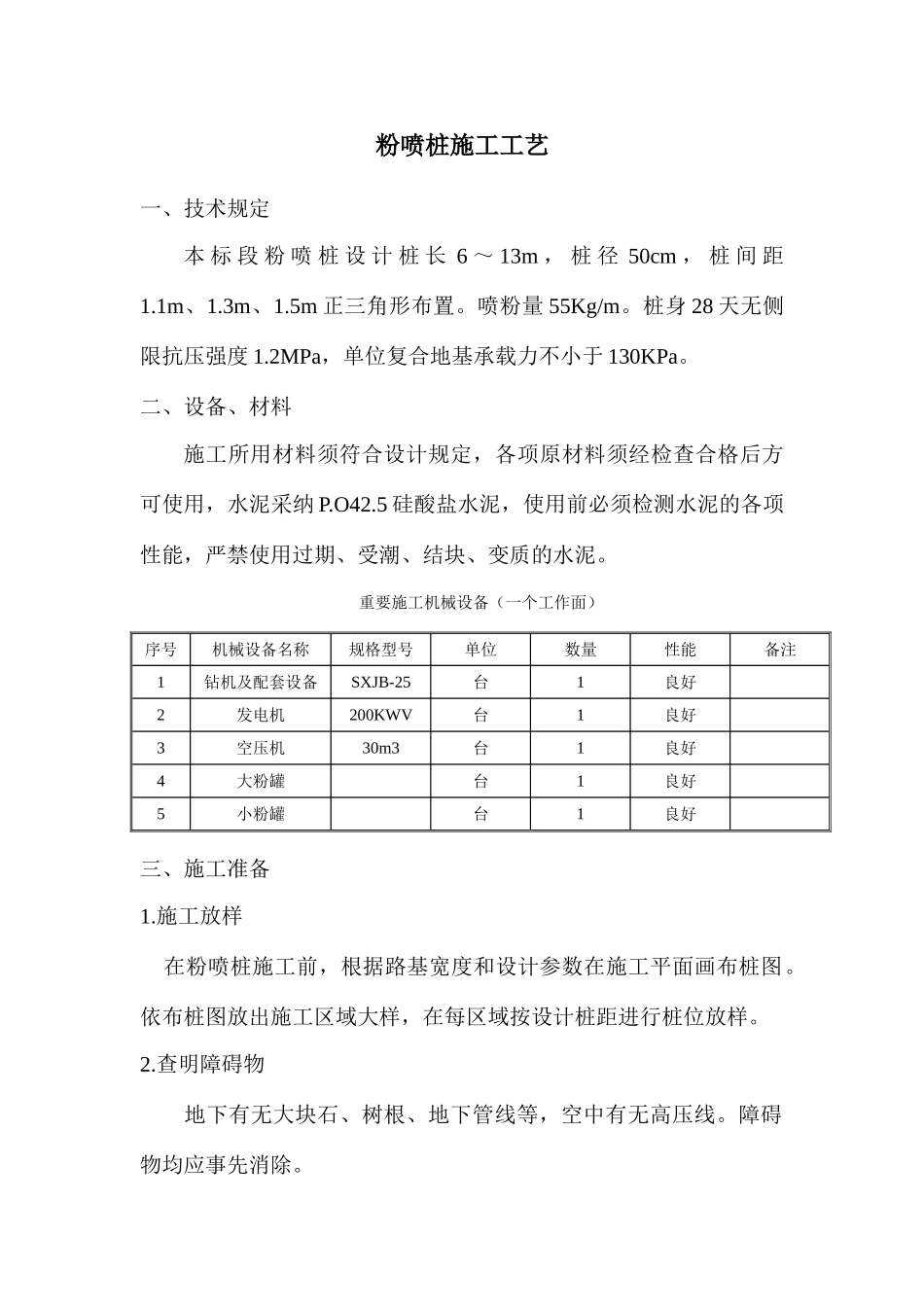

粉喷桩施工工艺一、技术规定本 标 段 粉 喷 桩 设 计 桩 长 6 ~ 13m , 桩 径 50cm , 桩 间 距1
5m 正三角形布置
喷粉量 55Kg/m
桩身 28 天无侧限抗压强度 1
2MPa,单位复合地基承载力不小于 130KPa
二、设备、材料施工所用材料须符合设计规定,各项原材料须经检查合格后方可使用,水泥采纳 P
5 硅酸盐水泥,使用前必须检测水泥的各项性能,严禁使用过期、受潮、结块、变质的水泥
重要施工机械设备(一个工作面)序号机械设备名称规格型号单位数量性能备注1钻机及配套设备SXJB-25台1良好2发电机200KWV台1良好3空压机30m3台1良好4大粉罐台1良好5小粉罐台1良好三、施工准备1
施工放样 在粉喷桩施工前,根据路基宽度和设计参数在施工平面画布桩图
依布桩图放出施工区域大样,在每区域按设计桩距进行桩位放样
查明障碍物 地下有无大块石、树根、地下管线等,空中有无高压线
障碍物均应事先消除
施工场地 地面土质较差、承载力较低时,应铺设砂砾石垫层,以满足施工机械场地的行走规定
材料规定 水泥出厂具有质量保证单,并保证在有效期内使用
在水泥使用前按规定进行强度、安定性等材质实验,必须经检查合格后才能进行使用
严禁使用过期、受潮结块变性的劣质水泥
施工机械试桩采纳品有自动记录及打印功能的粉喷桩桩机进行施工

四、施工工艺1
钻机对位 根据设计,拟定加固机体的位置,钻机井架上必须设立标准而又显著的深度标志尺
钻机就位时必须调平,用水平尺来测量粉喷机械的水平,用垂球测定钻机井架的垂直,使搅拌轴保持垂直,以拟定成桩的垂直度
下钻钻机就位后,先启动内钻杆钻头(反向),后启动外钻杆钻头(正向),然后启动加压装置,加压装置中的链条同时对内外钻杆加压,使内外钻杆沿导向架向下,内钻头先切土、入土,外钻头后入土、搅拌
