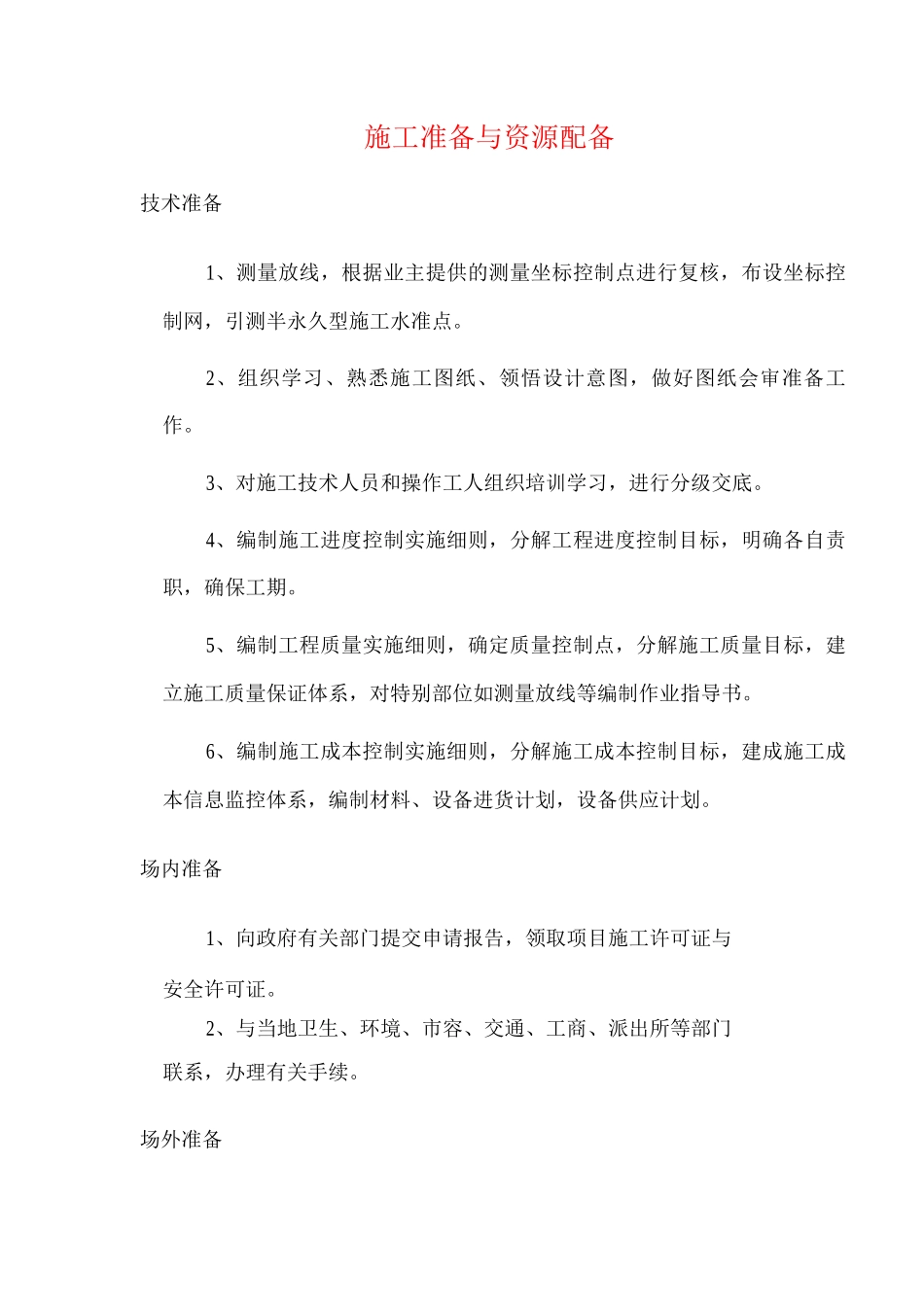

施工准备与资源配备技术准备1、测量放线,根据业主提供的测量坐标控制点进行复核,布设坐标控制网,引测半永久型施工水准点
2、组织学习、熟悉施工图纸、领悟设计意图,做好图纸会审准备工作
3、对施工技术人员和操作工人组织培训学习,进行分级交底
4、编制施工进度控制实施细则,分解工程进度控制目标,明确各自责职,确保工期
5、编制工程质量实施细则,确定质量控制点,分解施工质量目标,建立施工质量保证体系,对特别部位如测量放线等编制作业指导书
6、编制施工成本控制实施细则,分解施工成本控制目标,建成施工成本信息监控体系,编制材料、设备进货计划,设备供应计划
场内准备1、向政府有关部门提交申请报告,领取项目施工许可证与安全许可证
2、与当地卫生、环境、市容、交通、工商、派出所等部门联系,办理有关手续
场外准备1、向政府有关部门提交申请报告示,领取项目施工许可证与安全许可证
2、与当地卫生、环境、市容、交通、工商、派出所等部门联系,办理有关手续
主要施工机械设备使用计划表序设备名称型号规格数量产地定额功率备注1搅拌机JZ3505 扬州W有已2对焊机UN1-15 南京0K5W有已3立焊机BX3-3605 上海0K6W有已4弯曲机GW-402 合肥
5 3KW有已5切断机GQ-402 合肥
5 5KW有已6电焊机AX7-32 南京KW 5有已7平板振动器BP1
54 南京KW有已8插入式振动器ZX50-6南京KW有已9圆盘锯2 南京
5 5KW有已0刨平板B903M2京南
2 2KW有已1台钻T-24L1京南0
75KW有已:机卷扬K-J3京南
57KW有已主要工艺检测计量器具使用计划表序号仪器名称型号
数量单位厂家1 激光垂准仪DZ3台苏光G2 激光经纬J3台苏仪2光JD3 自动安平D5台北水准仪S京Z34 水准仪M5台南1京25 钢卷尺52把南00京m6 对讲机G5对天P津687 接受靶5个
