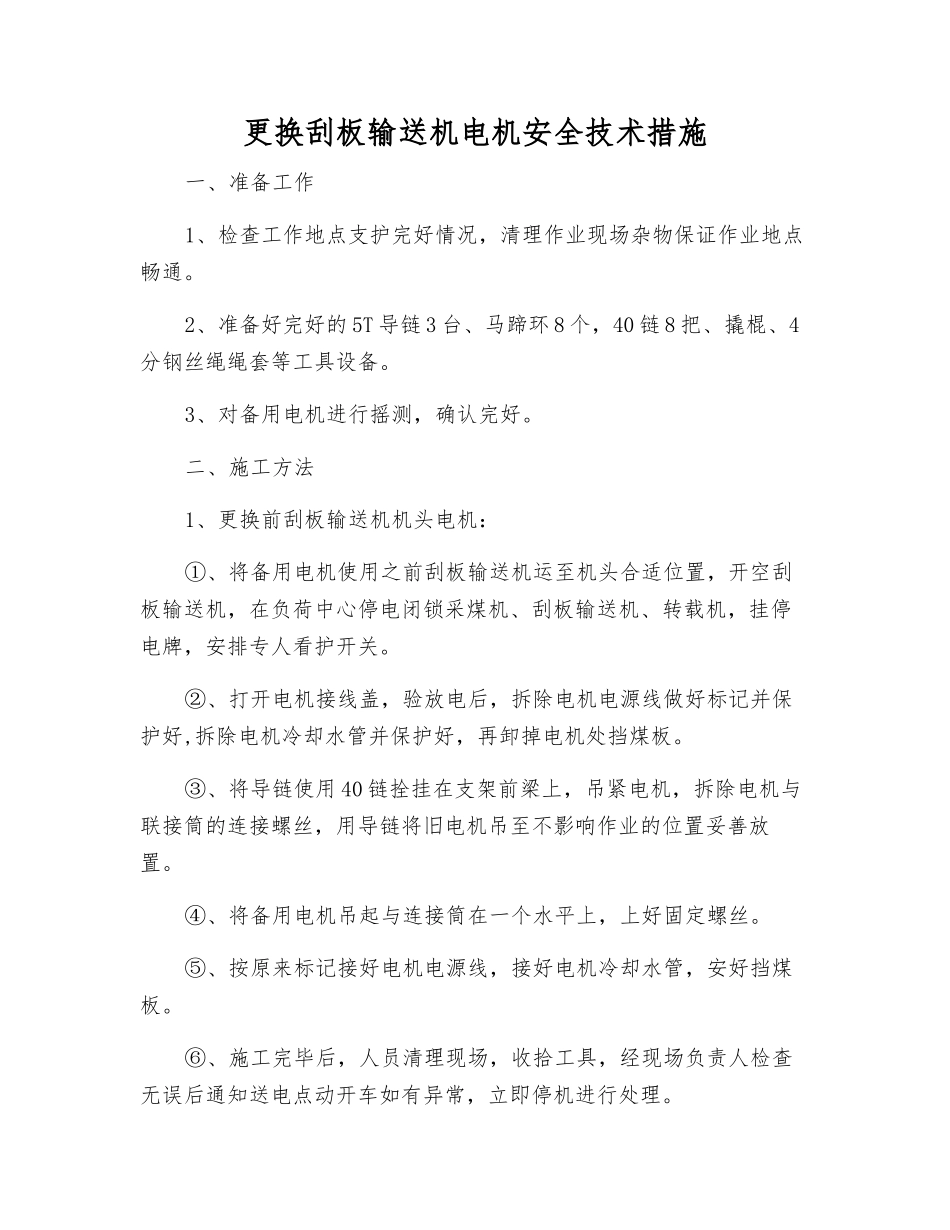

更换刮板输送机电机安全技术措施一、准备工作1、检查工作地点支护完好情况,清理作业现场杂物保证作业地点畅通
2、准备好完好的 5T 导链 3 台、马蹄环 8 个,40 链 8 把、撬棍、4分钢丝绳绳套等工具设备
3、对备用电机进行摇测,确认完好
二、施工方法1、更换前刮板输送机机头电机:①、将备用电机使用之前刮板输送机运至机头合适位置,开空刮板输送机,在负荷中心停电闭锁采煤机、刮板输送机、转载机,挂停电牌,安排专人看护开关
②、打开电机接线盖,验放电后,拆除电机电源线做好标记并保护好,拆除电机冷却水管并保护好,再卸掉电机处挡煤板
③、将导链使用 40 链拴挂在支架前梁上,吊紧电机,拆除电机与联接筒的连接螺丝,用导链将旧电机吊至不影响作业的位置妥善放置
④、将备用电机吊起与连接筒在一个水平上,上好固定螺丝
⑤、按原来标记接好电机电源线,接好电机冷却水管,安好挡煤板
⑥、施工完毕后,人员清理现场,收拾工具,经现场负责人检查无误后通知送电点动开车如有异常,立即停机进行处理

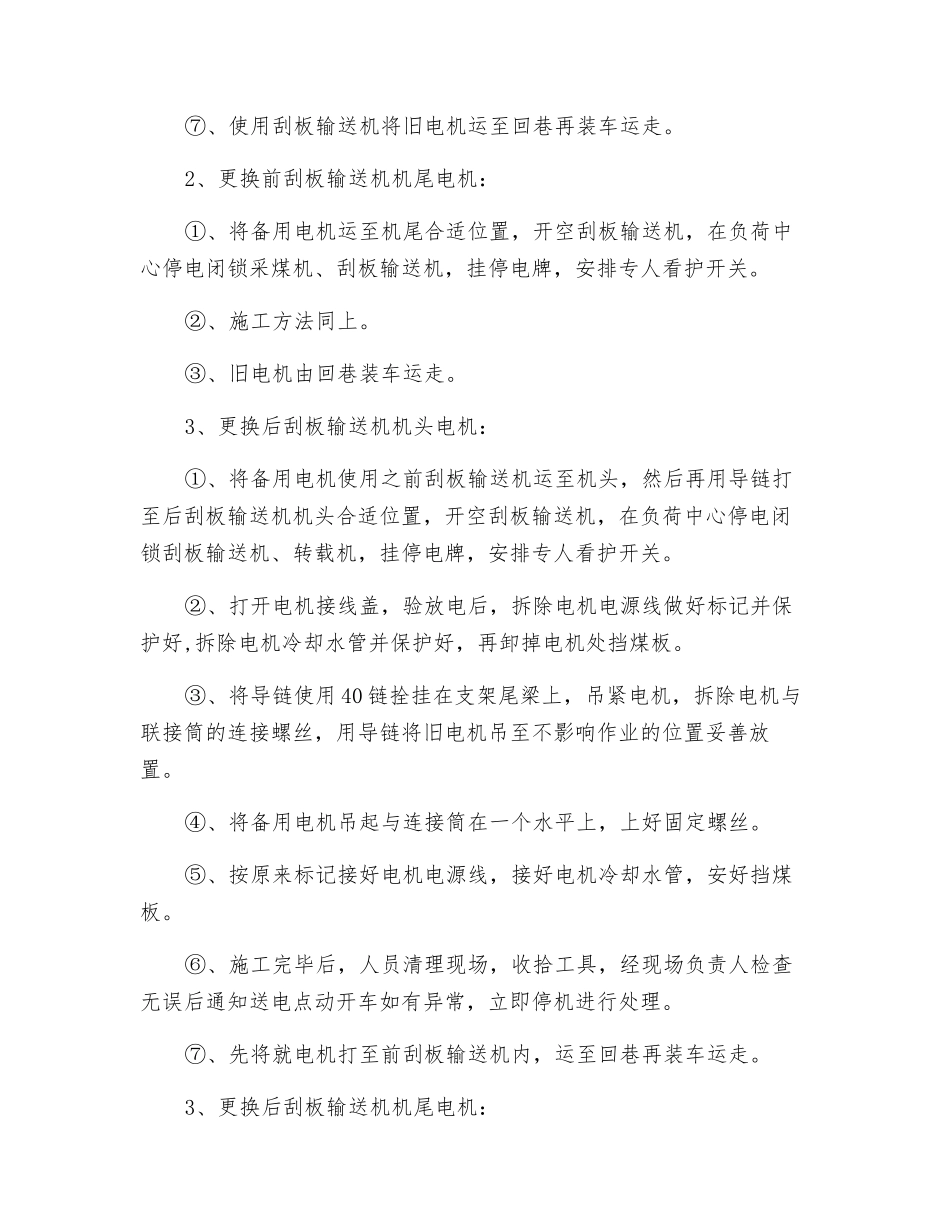

⑦、使用刮板输送机将旧电机运至回巷再装车运走

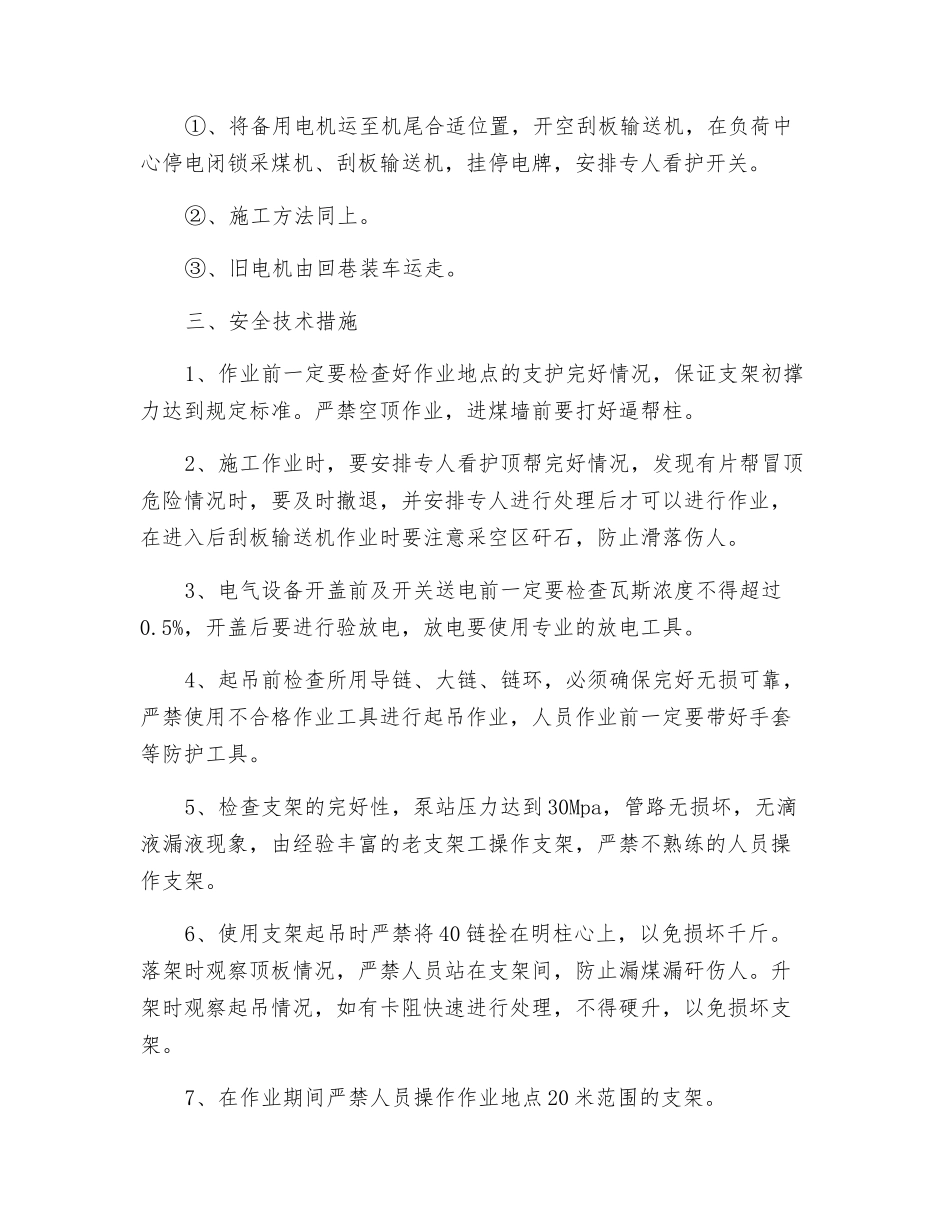

2、更换前刮板输送机机尾电机:①、将备用电机运至机尾合适位置,开空刮板输送机,在负荷中心停电闭锁采煤机、刮板输送机,挂停电牌,安排专人看护开关
②、施工方法同上
③、旧电机由回巷装车运走
3、更换后刮板输送机机头电机:①、将备用电机使用之前刮板输送机运至机头,然后再用导链打至后刮板输送机机头合适位置,开空刮板输送机,在负荷中心停电闭锁刮板输送机、转载机,挂停电牌,安排专人看护开关
②、打开电机接线盖,验放电后,拆除电机电源线做好标记并保护好,拆除电机冷却水管并保护好,再卸掉电机处挡煤板
③、将导链使用 40 链拴挂在支架尾梁上,吊紧电机,拆除电机与联接筒的连接螺丝,用导链将旧电机吊至不影响作业的位置妥善放置
④、将备用电机吊起与连接筒在一个水平上,上好固定螺丝
