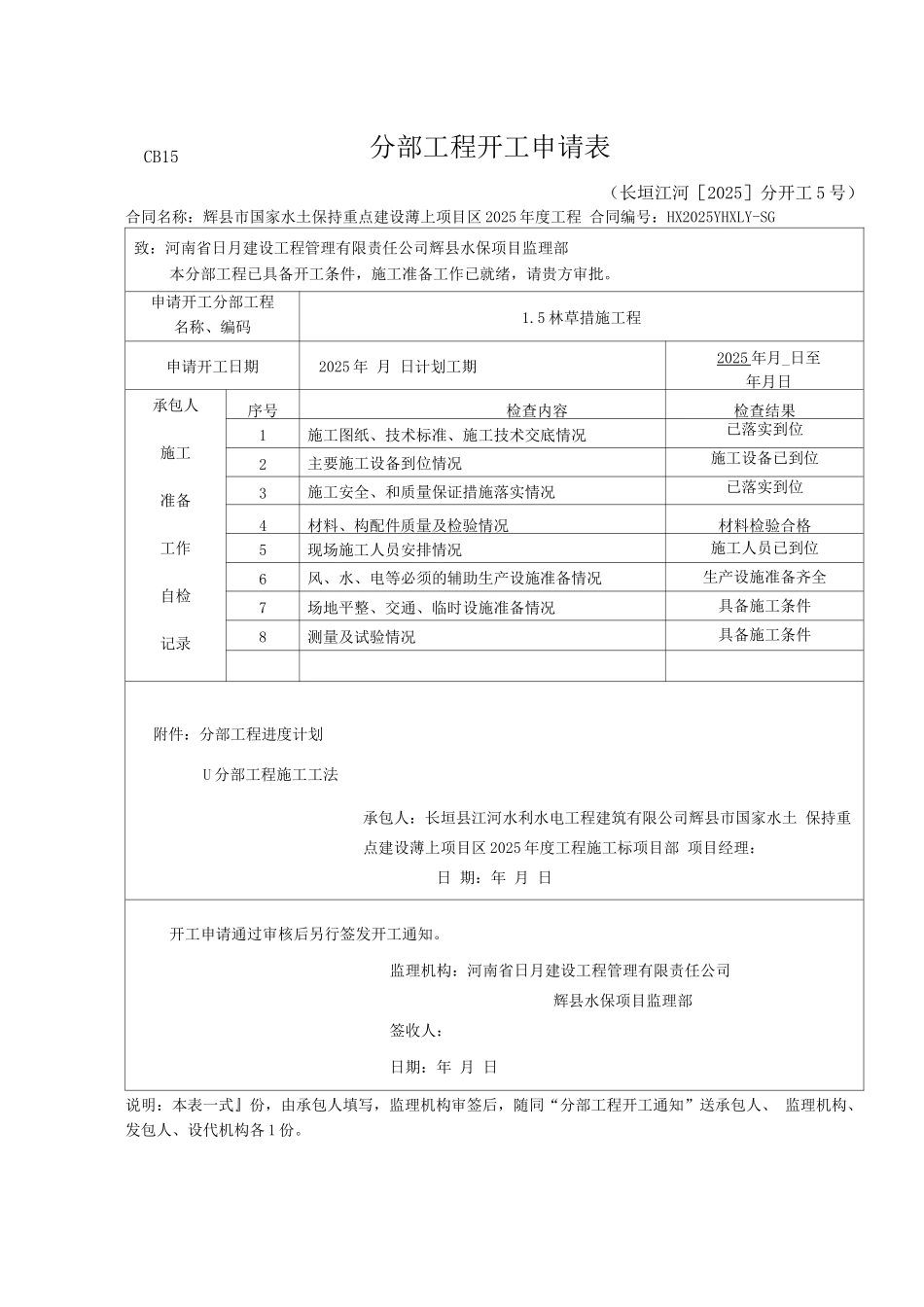

(长垣江河[2025]分开工 5 号)合同名称:辉县市国家水土保持重点建设薄上项目区 2025 年度工程 合同编号:HX2025YHXLY-SG致:河南省日月建设工程管理有限责任公司辉县水保项目监理部本分部工程已具备开工条件,施工准备工作已就绪,请贵方审批。申请开工分部工程名称、编码1.5 林草措施工程申请开工日期2025 年 月 日计划工期2025 年月_日至年月日承包人施工准备工作自检记录序号检查内容检查结果1施工图纸、技术标准、施工技术交底情况已落实到位2主要施工设备到位情况施工设备已到位3施工安全、和质量保证措施落实情况已落实到位4材料、构配件质量及检验情况材料检验合格5现场施工人员安排情况施工人员已到位6风、水、电等必须的辅助生产设施准备情况生产设施准备齐全7场地平整、交通、临时设施准备情况具备施工条件8测量及试验情况具备施工条件附件:分部工程进度计划U 分部工程施工工法承包人:长垣县江河水利水电工程建筑有限公司辉县市国家水土 保持重点建设薄上项目区 2025 年度工程施工标项目部 项目经理:日 期:年 月 日开工申请通过审核后另行签发开工通知。监理机构:河南省日月建设工程管理有限责任公司辉县水保项目监理部签收人:日期:年 月 日说明:本表一式』份,由承包人填写,监理机构审签后,随同“分部工程开工通知”送承包人、 监理机构、发包人、设代机构各 1 份。CB15分部工程开工申请表辉县市国家水土保持重点建设薄上项目区 2025 年度工程林草工程施工工法编制:顿磊审核:郭会丽批准:程巧英编制单位:长垣县江河水利水电工程建筑有限公司时间:2025 年 11 月 25 日林草工程施工工法1、工程概况本工程地处辉县市薄壁和上八里区域内,林草面积 431.86hm2,其中水保林为 323.4hm2,经果林 108.2hm2。建设单位:辉县市水土保持工程建设管理处设计单位:鲁山县水土保持实验站监理单位:河南日月建设工程管理有限责任公司施工单位:长垣县江河水利水电建筑有限公司2、施工工艺表层(面)处理一测量定位一干砌石鱼鳞一挖种植穴一树苗检查一栽植一养 护2.1 表层(面)处理需要植树的部位用推土机大致推平,铲除表面的杂草, 灌木等影响树木生长的杂物。2.2 测量定点放样测量人员严格根据设计图纸进行放样。测量后作出明显标记2.3 砌石鱼鳞坑:砌石应大石放下、低石放稳,石缝错开,嵌实咬紧,分层 砌筑。外观圆滑整齐。2.4 挖种植穴:种植穴直径 50cm,深度为 50cm,要求坑壁光滑...
