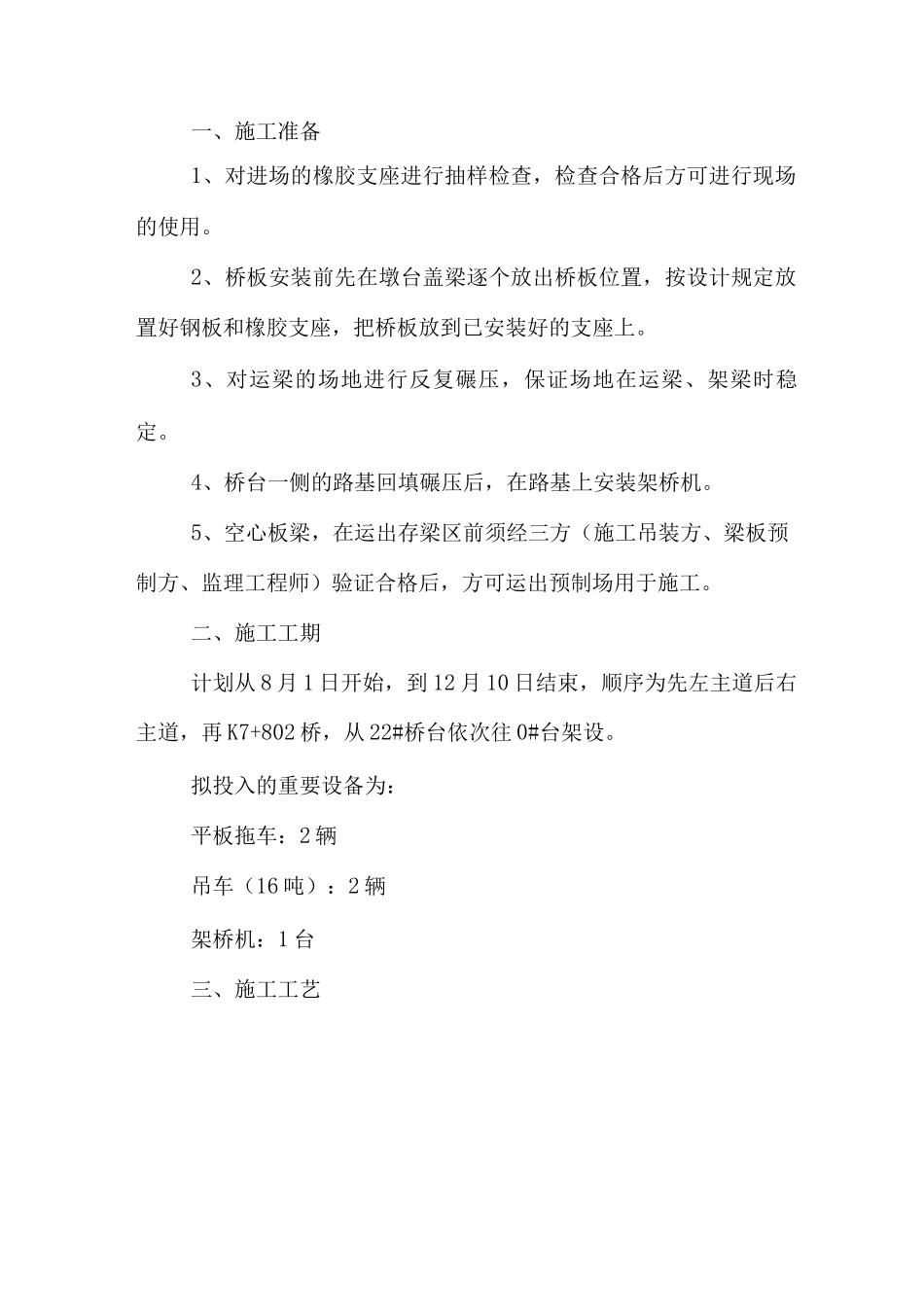

一、施工准备1、对进场的橡胶支座进行抽样检查,检查合格后方可进行现场的使用
2、桥板安装前先在墩台盖梁逐个放出桥板位置,按设计规定放置好钢板和橡胶支座,把桥板放到已安装好的支座上
3、对运梁的场地进行反复碾压,保证场地在运梁、架梁时稳定
4、桥台一侧的路基回填碾压后,在路基上安装架桥机
5、空心板梁,在运出存梁区前须经三方(施工吊装方、梁板预制方、监理工程师)验证合格后,方可运出预制场用于施工
二、施工工期计划从 8 月 1 日开始,到 12 月 10 日结束,顺序为先左主道后右主道,再 K7+802 桥,从 22#桥台依次往 0#台架设

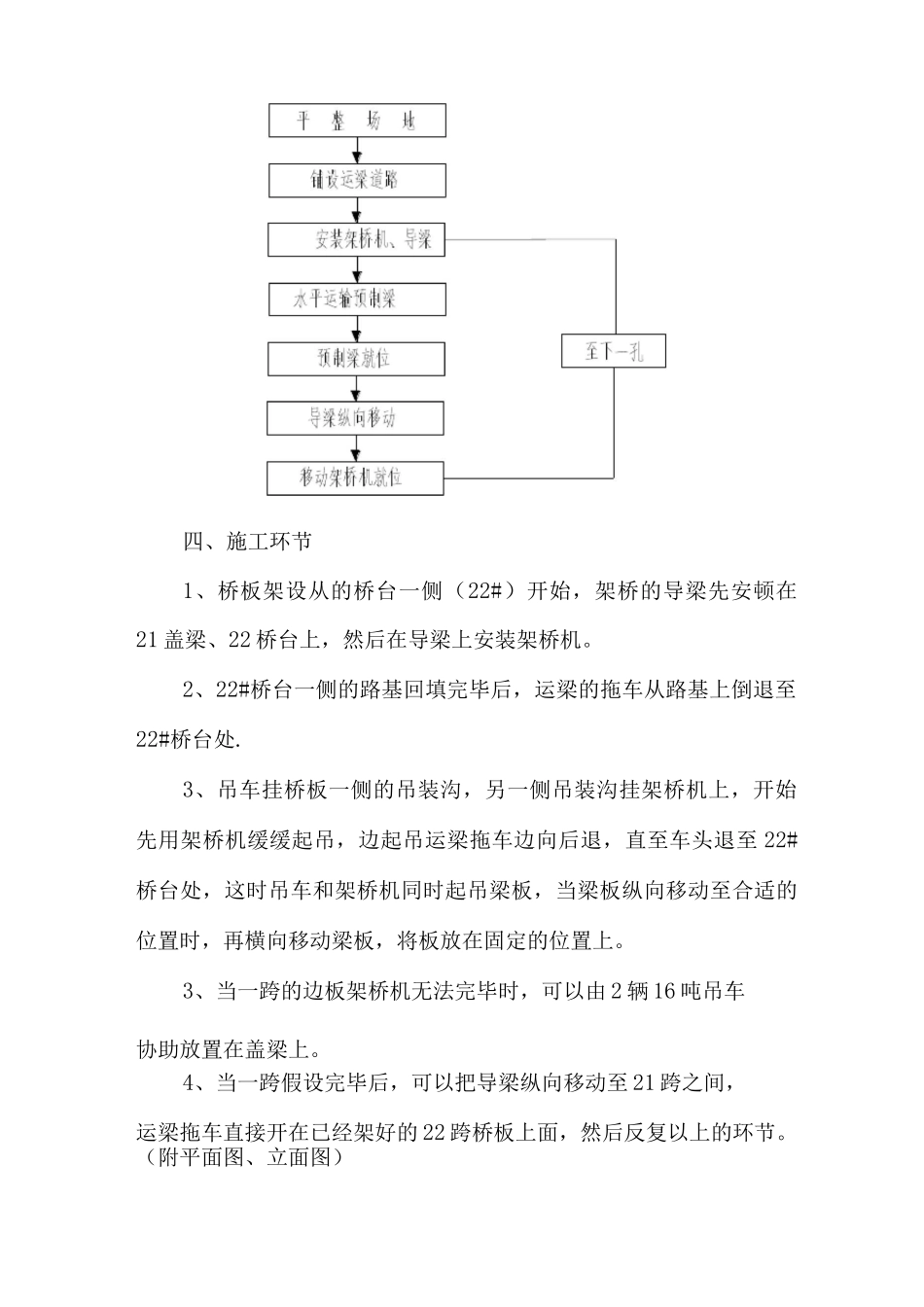

拟投入的重要设备为:平板拖车:2 辆吊车(16 吨):2 辆架桥机:1 台三、施工工艺四、施工环节1、桥板架设从的桥台一侧(22#)开始,架桥的导梁先安顿在21 盖梁、22 桥台上,然后在导梁上安装架桥机
2、22#桥台一侧的路基回填完毕后,运梁的拖车从路基上倒退至22#桥台处
3、吊车挂桥板一侧的吊装沟,另一侧吊装沟挂架桥机上,开始先用架桥机缓缓起吊,边起吊运梁拖车边向后退,直至车头退至 22#桥台处,这时吊车和架桥机同时起吊梁板,当梁板纵向移动至合适的位置时,再横向移动梁板,将板放在固定的位置上
3、当一跨的边板架桥机无法完毕时,可以由 2 辆 16 吨吊车协助放置在盖梁上
4、当一跨假设完毕后,可以把导梁纵向移动至 21 跨之间,运梁拖车直接开在已经架好的 22 跨桥板上面,然后反复以上的环节

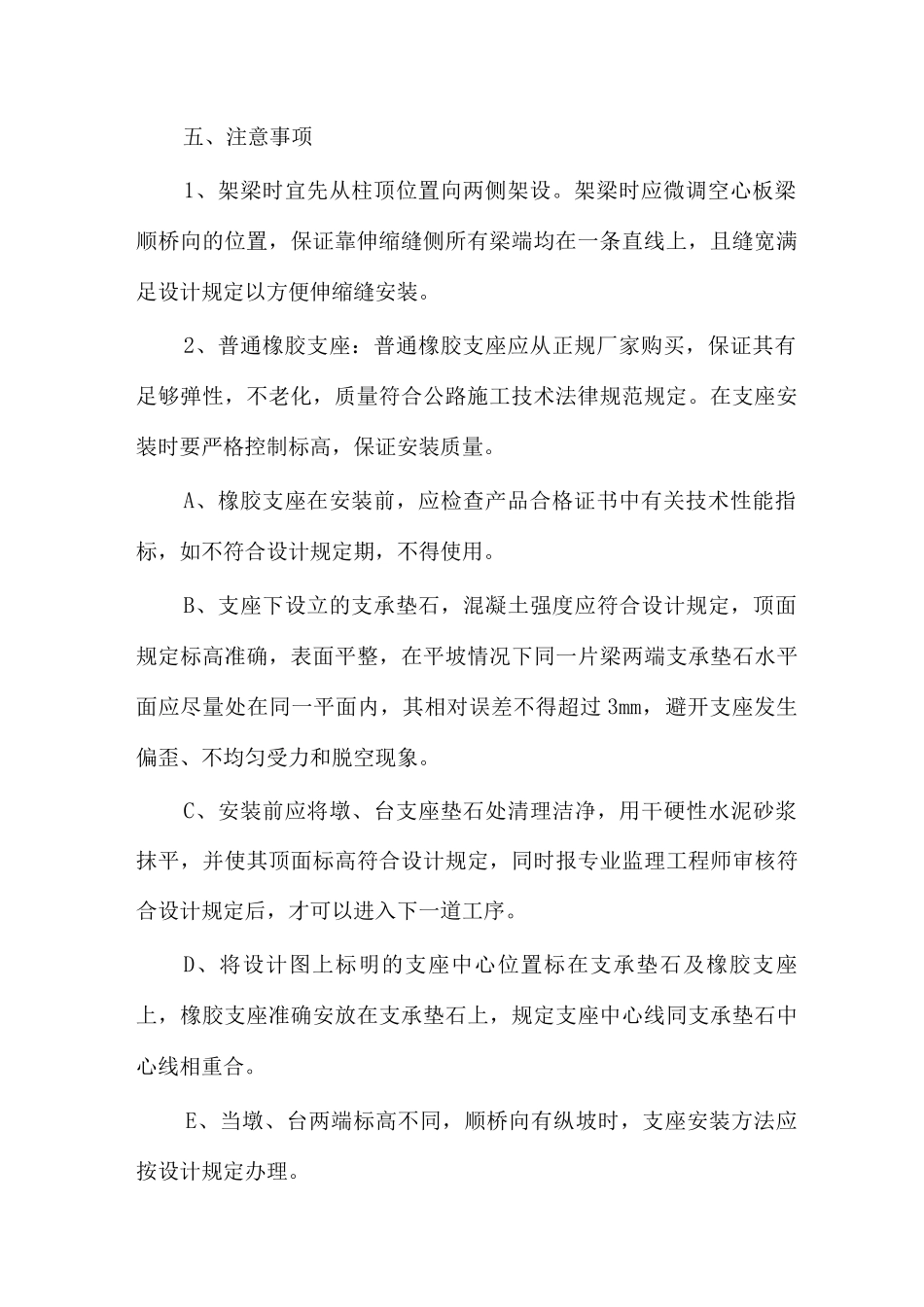

(附平面图、立面图)五、注意事项1、架梁时宜先从柱顶位置向两侧架设
架梁时应微调空心板梁顺桥向的位置,保证靠伸缩缝侧所有梁端均在一条直线上,且缝宽满足设计规定以方便伸缩缝安装
2、普通橡胶支座:普通橡胶支座应从正规厂家购买,保证其有足够弹性,不老化,质量符合公路施工技术法律规范规定
在支座安装时要严格控制标高,保证安装质量
A、橡胶支座在安装
