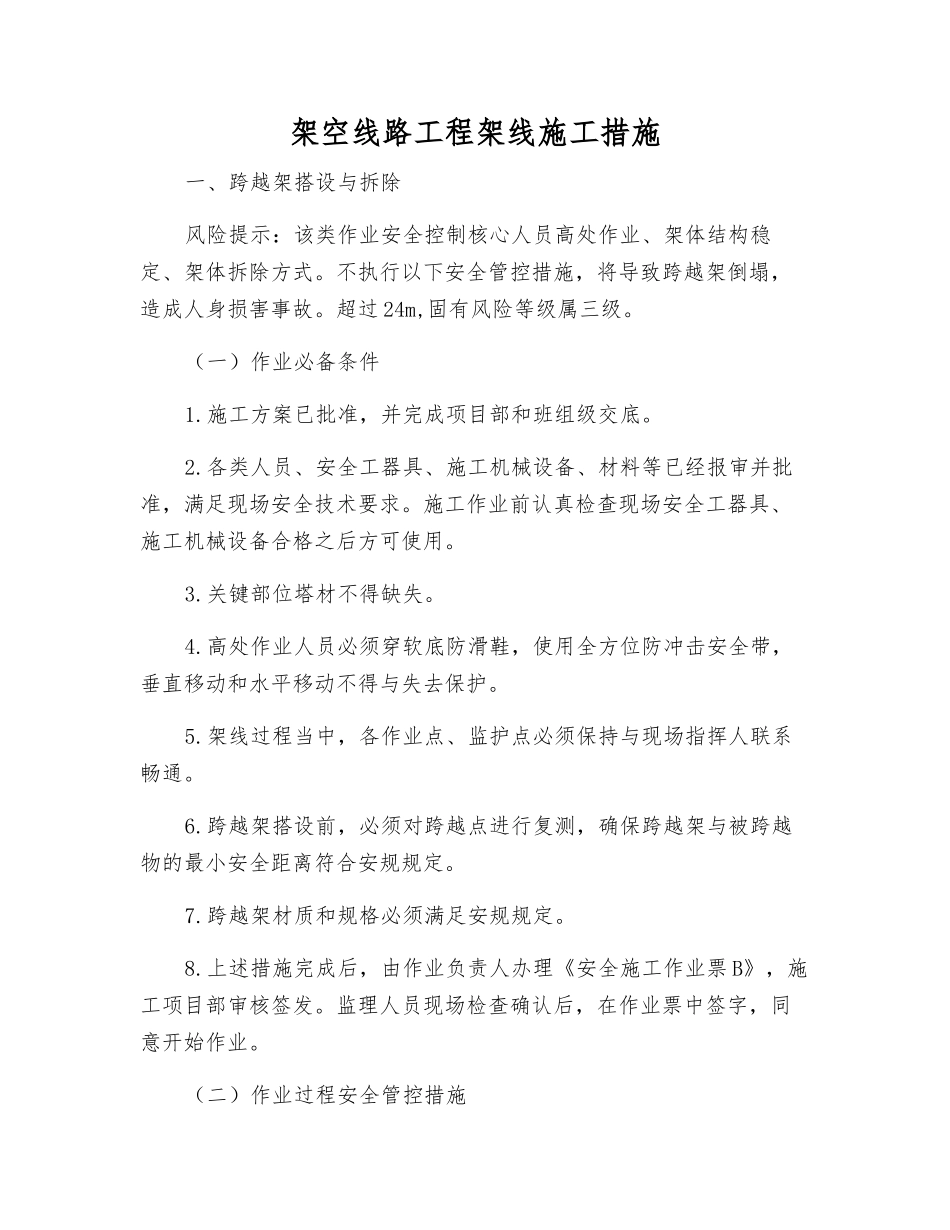

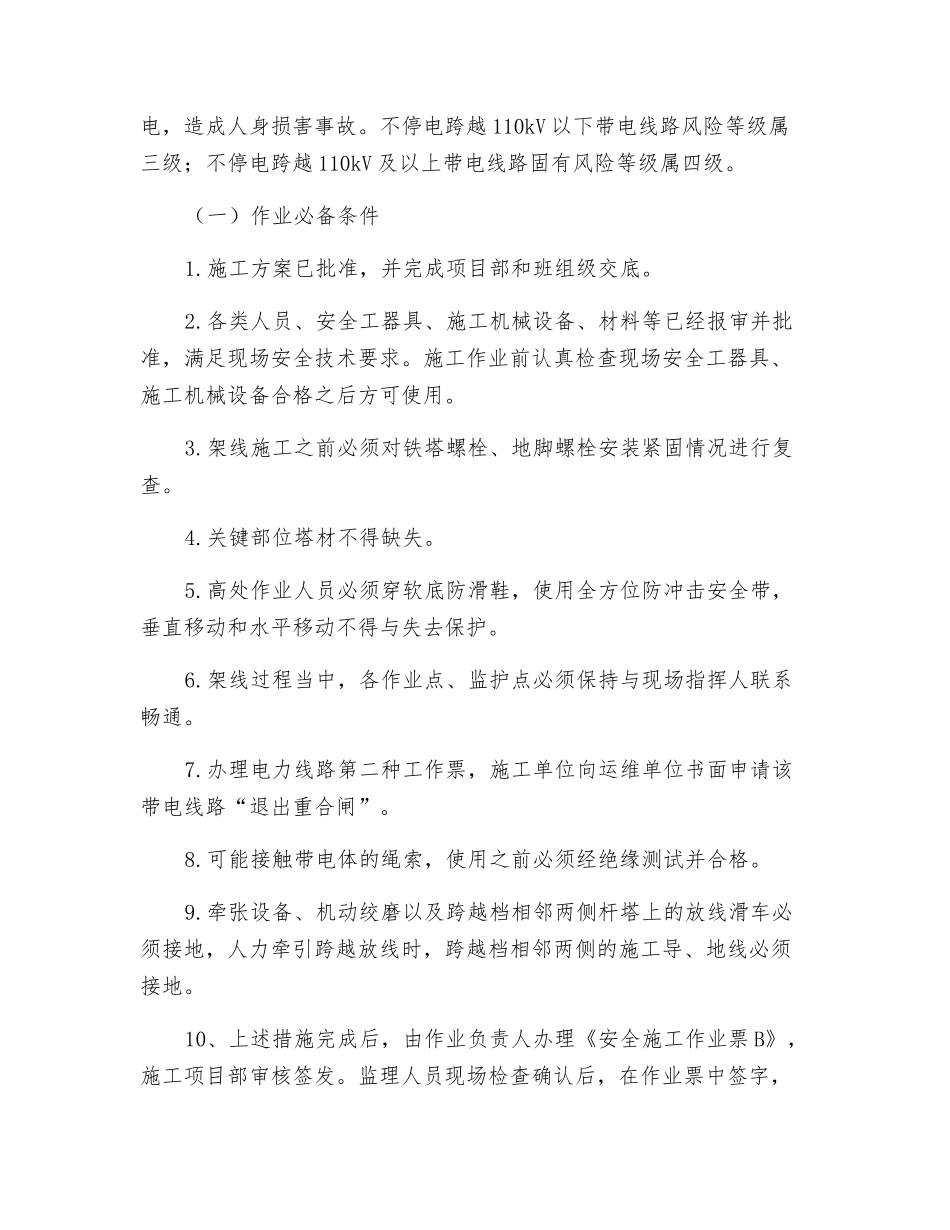

架空线路工程架线施工措施一、跨越架搭设与拆除风险提示:该类作业安全控制核心人员高处作业、架体结构稳定、架体拆除方式。不执行以下安全管控措施,将导致跨越架倒塌,造成人身损害事故。超过 24m,固有风险等级属三级。(一)作业必备条件1.施工方案已批准,并完成项目部和班组级交底。2.各类人员、安全工器具、施工机械设备、材料等已经报审并批准,满足现场安全技术要求。施工作业前认真检查现场安全工器具、施工机械设备合格之后方可使用。3.关键部位塔材不得缺失。4.高处作业人员必须穿软底防滑鞋,使用全方位防冲击安全带,垂直移动和水平移动不得与失去保护。5.架线过程当中,各作业点、监护点必须保持与现场指挥人联系畅通。6.跨越架搭设前,必须对跨越点进行复测,确保跨越架与被跨越物的最小安全距离符合安规规定。7.跨越架材质和规格必须满足安规规定。8.上述措施完成后,由作业负责人办理《安全施工作业票 B》,施工项目部审核签发。监理人员现场检查确认后,在作业票中签字,同意开始作业。(二)作业过程安全管控措施1.作业负责人站班会上通过读票方式进行安全交底,并随机抽取 3至 5 名施工人员提问,清楚后开始作业。2.作业过程当中,作业负责人、监理人员根据作业流程,逐项确认风险控制专项措施落实,同时在《每日执行情况检查记录表》中签字确认。3.木质、毛竹、钢管跨越架两端及每隔 6-7 根立杆设剪刀撑杆、支杆和拉线,拉线与地面夹角不得大于 60o¬ 。4.木质、毛竹、钢管跨越架的立杆、大横杆及小横杆的间距、搭接长度必须符合安规规定。5.木质、毛竹跨越架立杆埋深不得少于 0.5m,支杆埋深不得少于0.3m;钢管跨越架立杆底部必须设置金属底座或垫木,并设置扫地杆,组立后及时做好接地措施。6.钢格构式跨越架组立后,及时做好接地措施;跨越架的各个立柱设置独立的拉线系统。7.跨越架悬挂醒目的安全警示标志、夜间警示装置和验收标志牌;跨越公路的跨越架,在公路前方距跨越架适当距离设置提示标志。8.强风、暴雨过后必须对跨越架进行检查,合格之后方可使用。9.附件安装完毕后方可拆除跨越架,拆除时不得抛扔,不得上下同时拆架,不得将跨越架整体推倒。二、不停电跨越施工风险提示:该类作业安全控制核心是设备的接地、绳索的绝缘以及与带电体安全距离的保证,不执行以下安全管控措施,将导致触电,造成人身损害事故。不停电跨越 110kV 以下带电线路风险等级属三级;不停电跨越 110kV 及以上带电线路固有风险...
