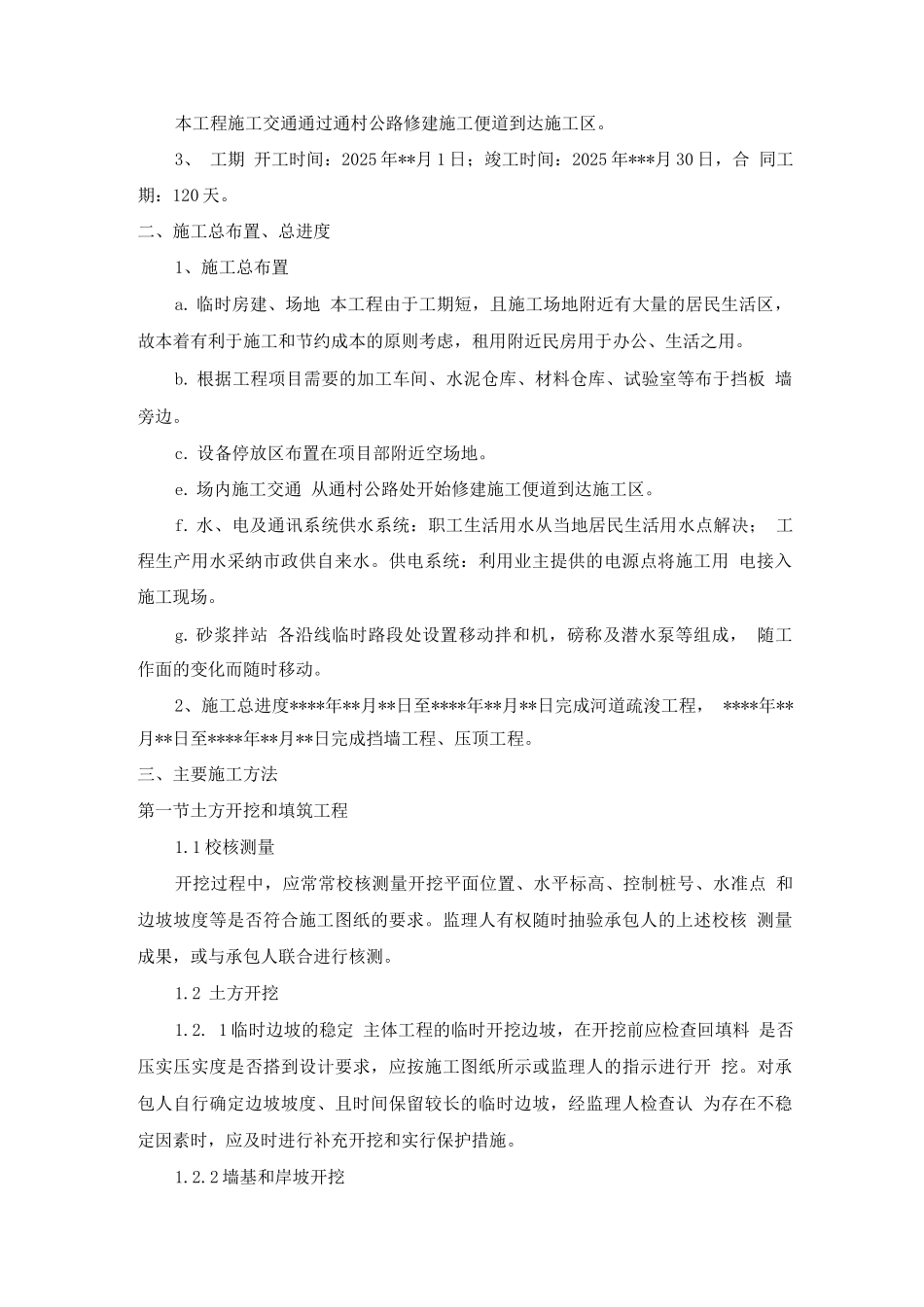

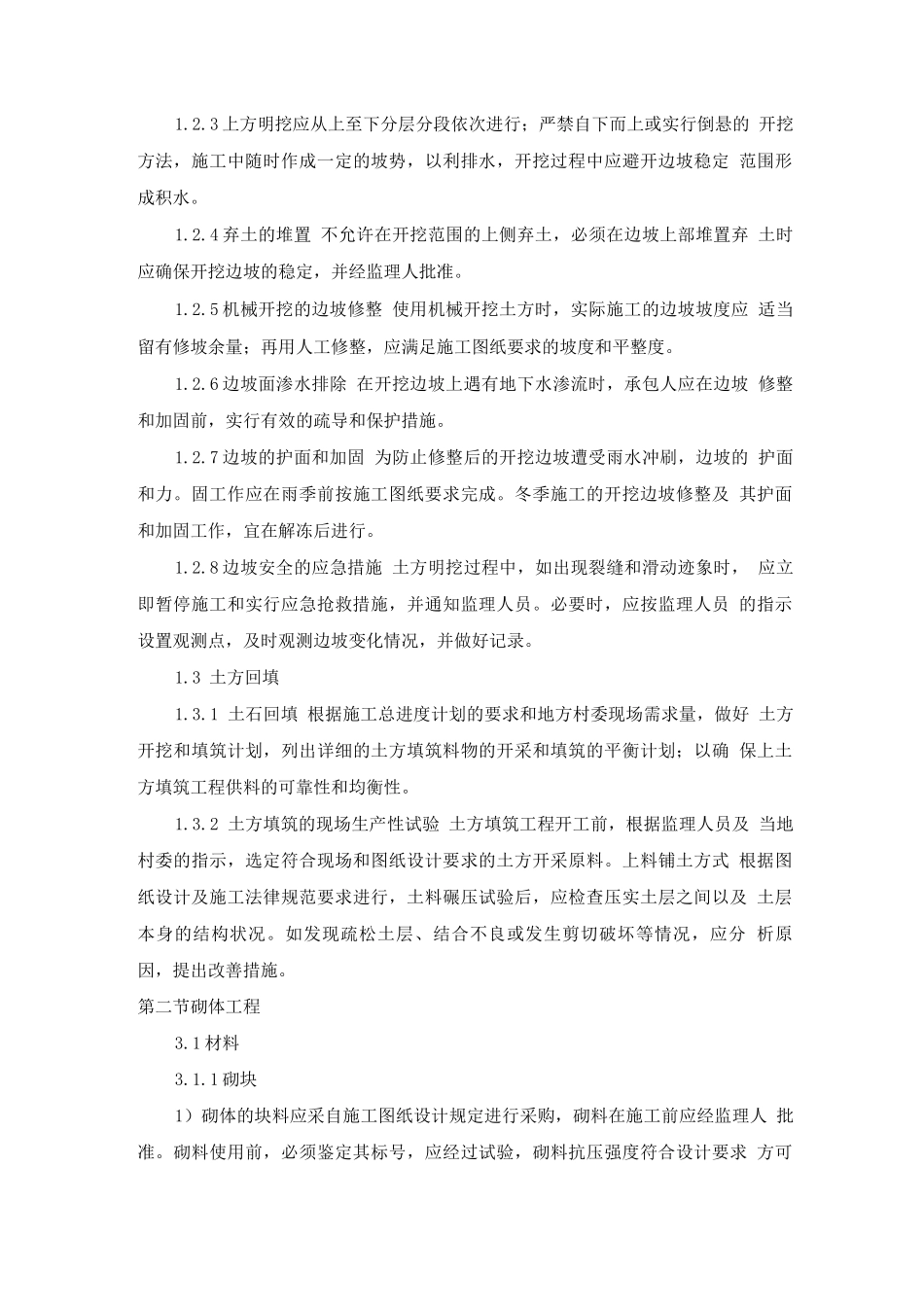

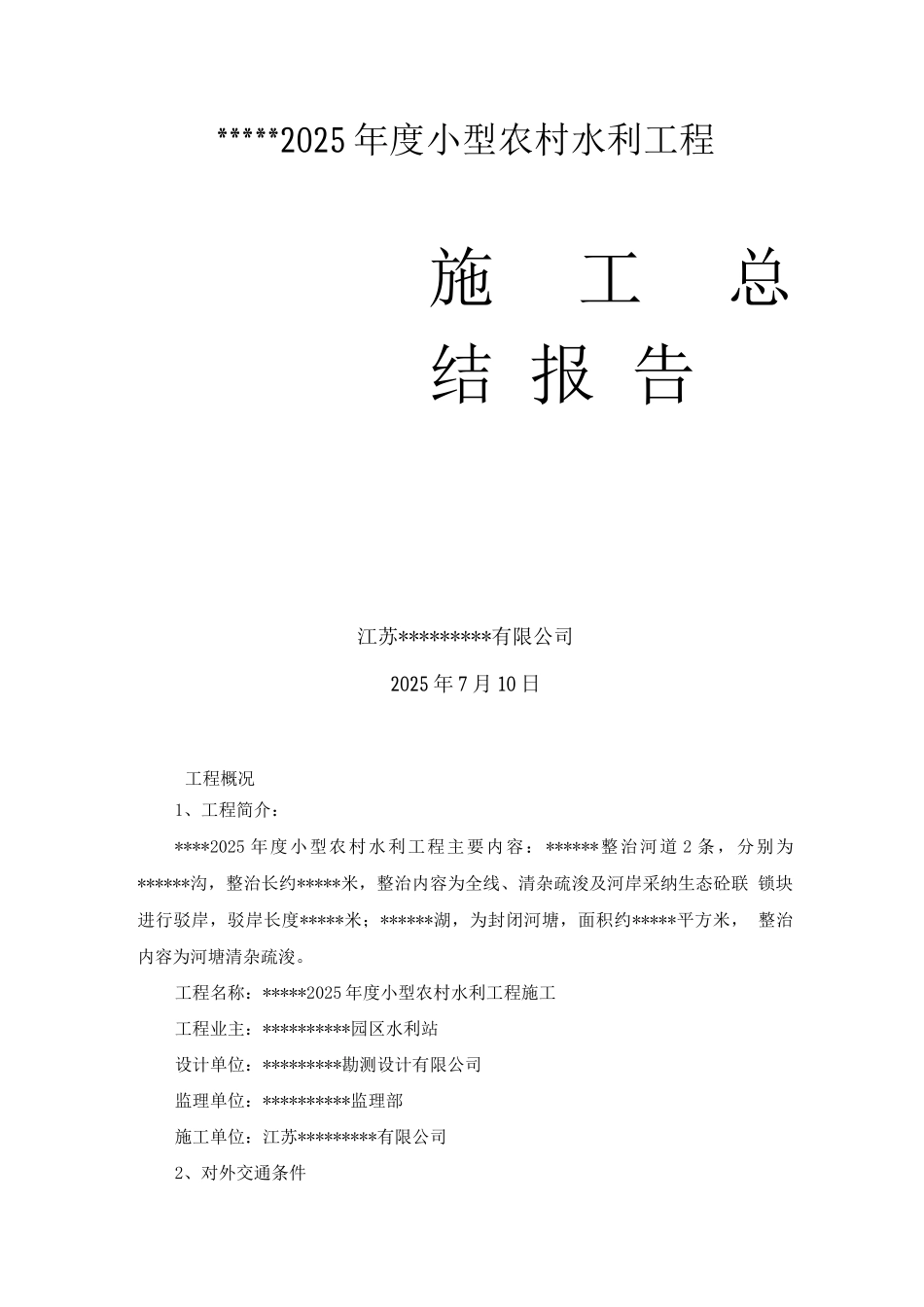

*****2025 年度小型农村水利工程施 工 总 结 报 告江苏*********有限公司2025 年 7 月 10 日工程概况1、工程简介:****2025 年度小型农村水利工程主要内容: ******整治河道 2 条,分别为 ******沟,整治长约*****米,整治内容为全线、清杂疏浚及河岸采纳生态砼联 锁块进行驳岸,驳岸长度*****米;******湖,为封闭河塘,面积约*****平方米, 整治内容为河塘清杂疏浚。工程名称:*****2025 年度小型农村水利工程施工工程业主:**********园区水利站设计单位:*********勘测设计有限公司监理单位:**********监理部施工单位:江苏*********有限公司2、对外交通条件本工程施工交通通过通村公路修建施工便道到达施工区。3、 工期 开工时间:2025 年**月 1 日;竣工时间:2025 年***月 30 日,合 同工期:120 天。二、施工总布置、总进度1、施工总布置a. 临时房建、场地 本工程由于工期短,且施工场地附近有大量的居民生活区, 故本着有利于施工和节约成本的原则考虑,租用附近民房用于办公、生活之用。b. 根据工程项目需要的加工车间、水泥仓库、材料仓库、试验室等布于挡板 墙旁边。c. 设备停放区布置在项目部附近空场地。e. 场内施工交通 从通村公路处开始修建施工便道到达施工区。f. 水、电及通讯系统供水系统:职工生活用水从当地居民生活用水点解决; 工程生产用水采纳市政供自来水。供电系统:利用业主提供的电源点将施工用 电接入施工现场。g. 砂浆拌站 各沿线临时路段处设置移动拌和机,磅称及潜水泵等组成, 随工作面的变化而随时移动。2、施工总进度****年**月**日至****年**月**日完成河道疏浚工程, ****年**月**日至****年**月**日完成挡墙工程、压顶工程。三、主要施工方法第一节土方开挖和填筑工程1.1 校核测量开挖过程中,应常常校核测量开挖平面位置、水平标高、控制桩号、水准点 和边坡坡度等是否符合施工图纸的要求。监理人有权随时抽验承包人的上述校核 测量成果,或与承包人联合进行核测。1.2 土方开挖1.2. 1 临时边坡的稳定 主体工程的临时开挖边坡,在开挖前应检查回填料 是否压实压实度是否搭到设计要求,应按施工图纸所示或监理人的指示进行开 挖。对承包人自行确定边坡坡度、且时间保留较长的临时边坡,经监理人检查认 为存在不稳定因素时,应及时进行补充开挖和实行保护措施。1.2.2 墙基和岸坡开挖1.2.3 上方明挖应从上至下分层分段依次进行;严禁自下而上或实行...
