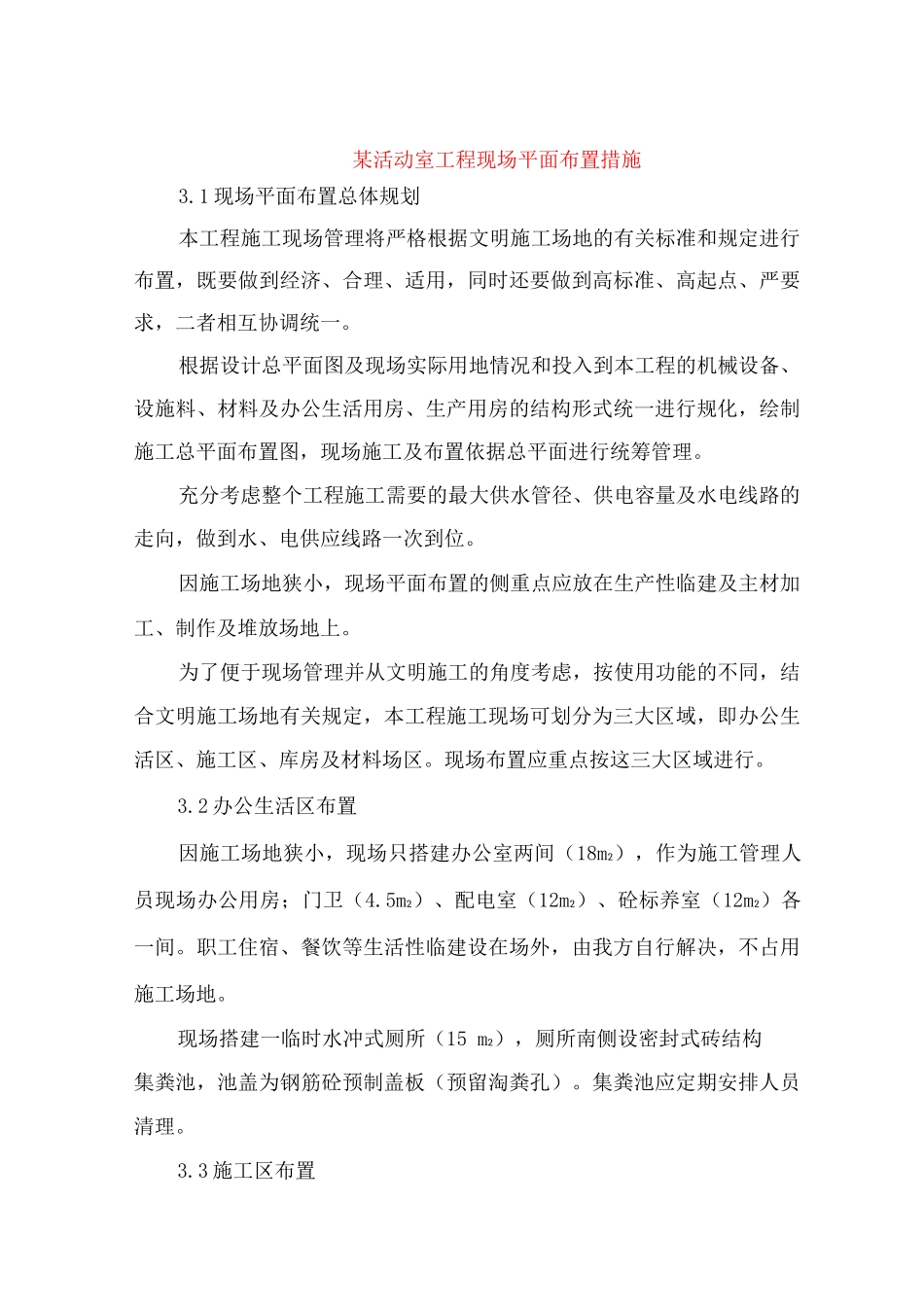

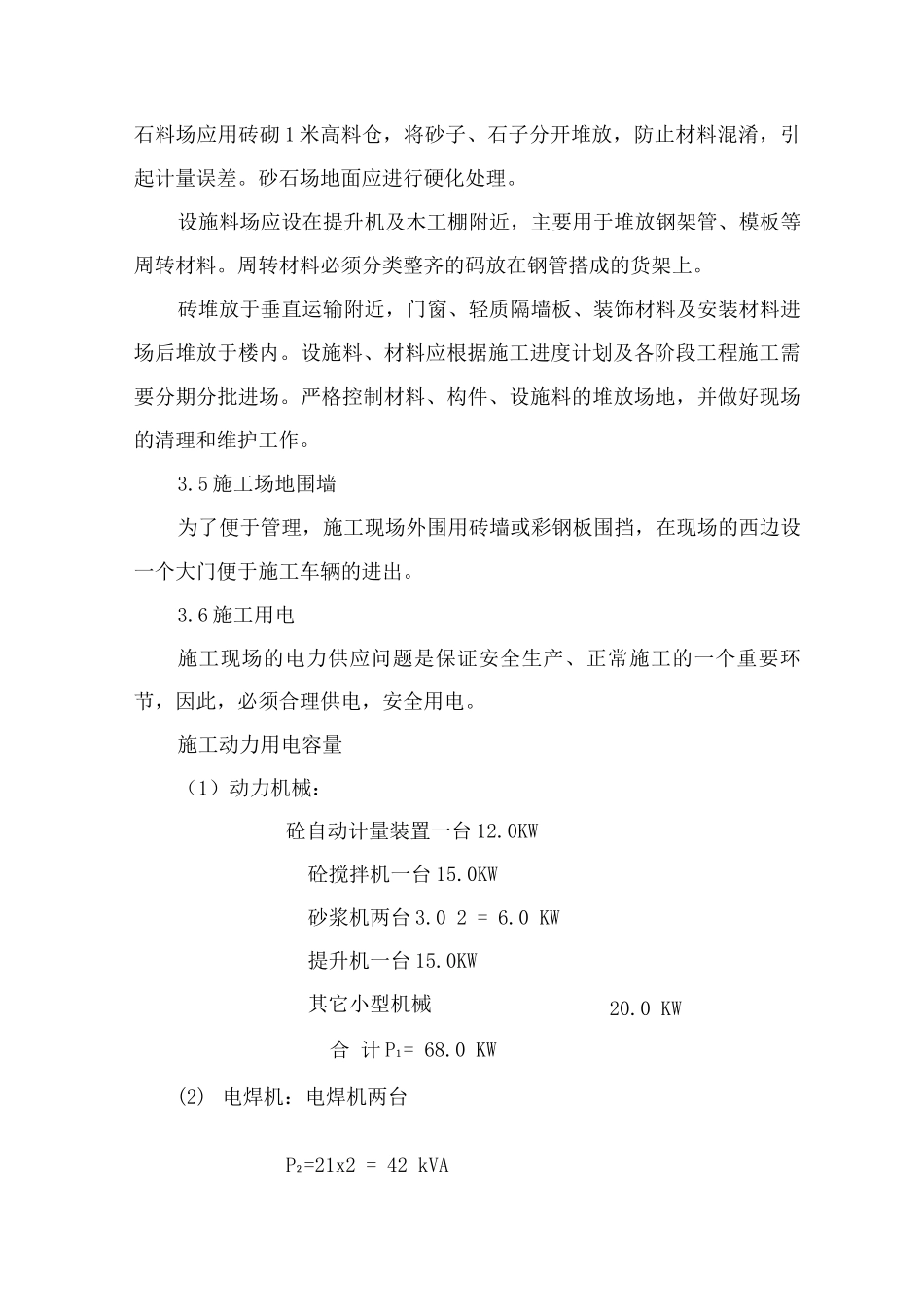

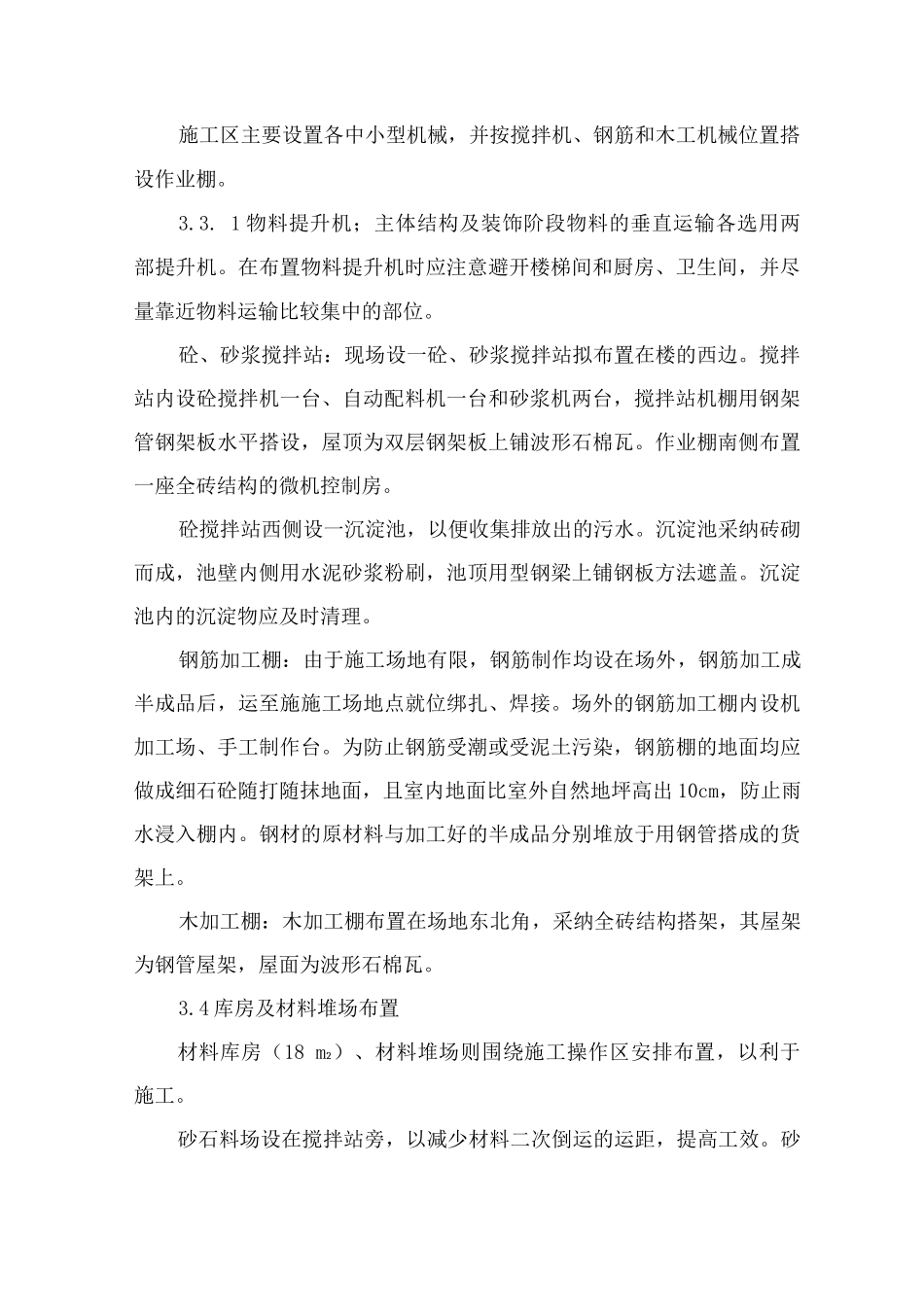

某活动室工程现场平面布置措施3.1 现场平面布置总体规划本工程施工现场管理将严格根据文明施工场地的有关标准和规定进行布置,既要做到经济、合理、适用,同时还要做到高标准、高起点、严要求,二者相互协调统一。根据设计总平面图及现场实际用地情况和投入到本工程的机械设备、设施料、材料及办公生活用房、生产用房的结构形式统一进行规化,绘制施工总平面布置图,现场施工及布置依据总平面进行统筹管理。充分考虑整个工程施工需要的最大供水管径、供电容量及水电线路的走向,做到水、电供应线路一次到位。因施工场地狭小,现场平面布置的侧重点应放在生产性临建及主材加工、制作及堆放场地上。为了便于现场管理并从文明施工的角度考虑,按使用功能的不同,结合文明施工场地有关规定,本工程施工现场可划分为三大区域,即办公生活区、施工区、库房及材料场区。现场布置应重点按这三大区域进行。3.2 办公生活区布置因施工场地狭小,现场只搭建办公室两间(18m2),作为施工管理人员现场办公用房;门卫(4.5m2)、配电室(12m2)、砼标养室(12m2)各一间。职工住宿、餐饮等生活性临建设在场外,由我方自行解决,不占用施工场地。现场搭建一临时水冲式厕所(15 m2),厕所南侧设密封式砖结构集粪池,池盖为钢筋砼预制盖板(预留淘粪孔)。集粪池应定期安排人员清理。3.3 施工区布置施工区主要设置各中小型机械,并按搅拌机、钢筋和木工机械位置搭设作业棚。3.3. 1 物料提升机;主体结构及装饰阶段物料的垂直运输各选用两部提升机。在布置物料提升机时应注意避开楼梯间和厨房、卫生间,并尽量靠近物料运输比较集中的部位。砼、砂浆搅拌站:现场设一砼、砂浆搅拌站拟布置在楼的西边。搅拌站内设砼搅拌机一台、自动配料机一台和砂浆机两台,搅拌站机棚用钢架管钢架板水平搭设,屋顶为双层钢架板上铺波形石棉瓦。作业棚南侧布置一座全砖结构的微机控制房。砼搅拌站西侧设一沉淀池,以便收集排放出的污水。沉淀池采纳砖砌而成,池壁内侧用水泥砂浆粉刷,池顶用型钢梁上铺钢板方法遮盖。沉淀池内的沉淀物应及时清理。钢筋加工棚:由于施工场地有限,钢筋制作均设在场外,钢筋加工成半成品后,运至施施工场地点就位绑扎、焊接。场外的钢筋加工棚内设机加工场、手工制作台。为防止钢筋受潮或受泥土污染,钢筋棚的地面均应做成细石砼随打随抹地面,且室内地面比室外自然地坪高出 10cm,防止雨水浸入棚内。钢材的原材料与加工好的半成品分别堆放于用钢...
