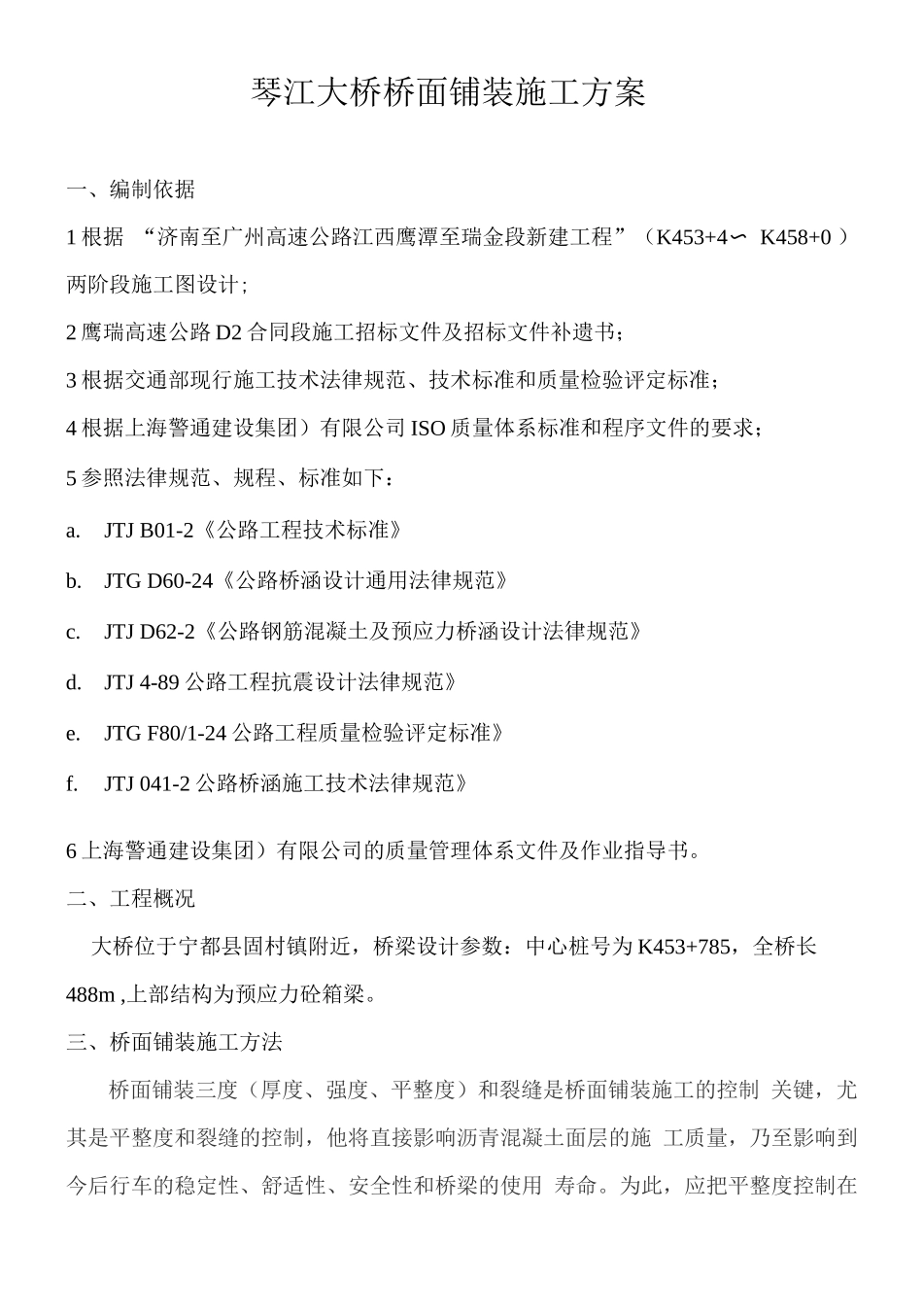

琴江大桥桥面铺装施工方案一、编制依据1 根据 “济南至广州高速公路江西鹰潭至瑞金段新建工程”(K453+4 〜 K458+0 )两阶段施工图设计;2 鹰瑞高速公路 D2 合同段施工招标文件及招标文件补遗书;3 根据交通部现行施工技术法律规范、技术标准和质量检验评定标准;4 根据上海警通建设集团)有限公司 ISO 质量体系标准和程序文件的要求;5 参照法律规范、规程、标准如下:a
JTJ B01-2《公路工程技术标准》b
JTG D60-24《公路桥涵设计通用法律规范》c
JTJ D62-2《公路钢筋混凝土及预应力桥涵设计法律规范》d
JTJ 4-89 公路工程抗震设计法律规范》e
JTG F80/1-24 公路工程质量检验评定标准》f
JTJ 041-2 公路桥涵施工技术法律规范》6 上海警通建设集团)有限公司的质量管理体系文件及作业指导书
二、工程概况大桥位于宁都县固村镇附近,桥梁设计参数:中心桩号为 K453+785,全桥长488m ,上部结构为预应力砼箱梁

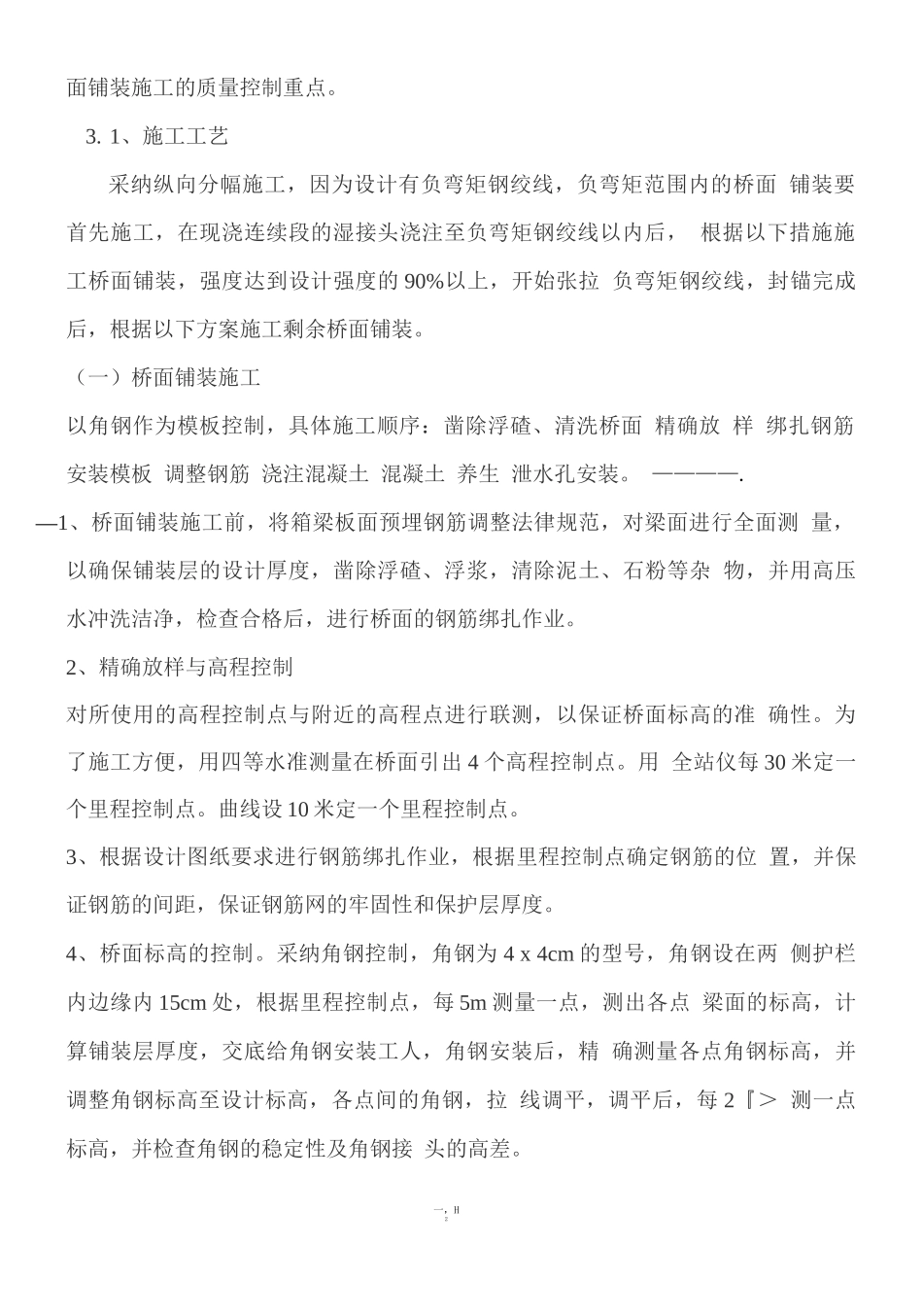

三、桥面铺装施工方法桥面铺装三度(厚度、强度、平整度)和裂缝是桥面铺装施工的控制 关键,尤其是平整度和裂缝的控制,他将直接影响沥青混凝土面层的施 工质量,乃至影响到今后行车的稳定性、舒适性、安全性和桥梁的使用 寿命

为此,应把平整度控制在3mm 以内,以及防止裂缝的产生作为桥面铺装施工的质量控制重点
1、施工工艺采纳纵向分幅施工,因为设计有负弯矩钢绞线,负弯矩范围内的桥面 铺装要首先施工,在现浇连续段的湿接头浇注至负弯矩钢绞线以内后, 根据以下措施施工桥面铺装,强度达到设计强度的 90%以上,开始张拉 负弯矩钢绞线,封锚完成后,根据以下方案施工剩余桥面铺装
(一)桥面铺装施工以角钢作为模板控制,具体施工顺序:凿除浮碴、清洗桥面 精确放 样 绑扎钢筋 安装模板 调整钢筋 浇注混凝土 混凝土 养生 泄水孔安装
