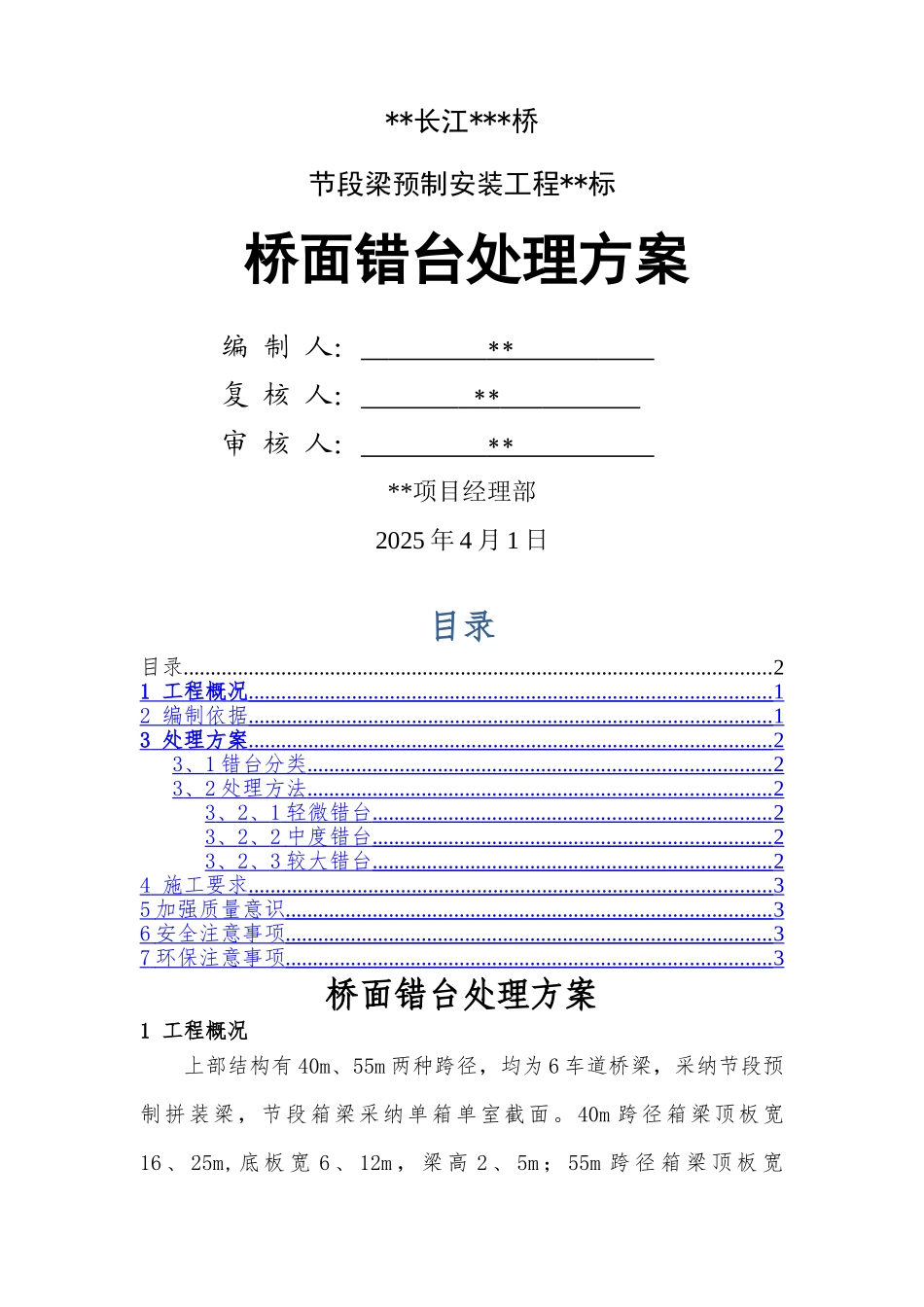

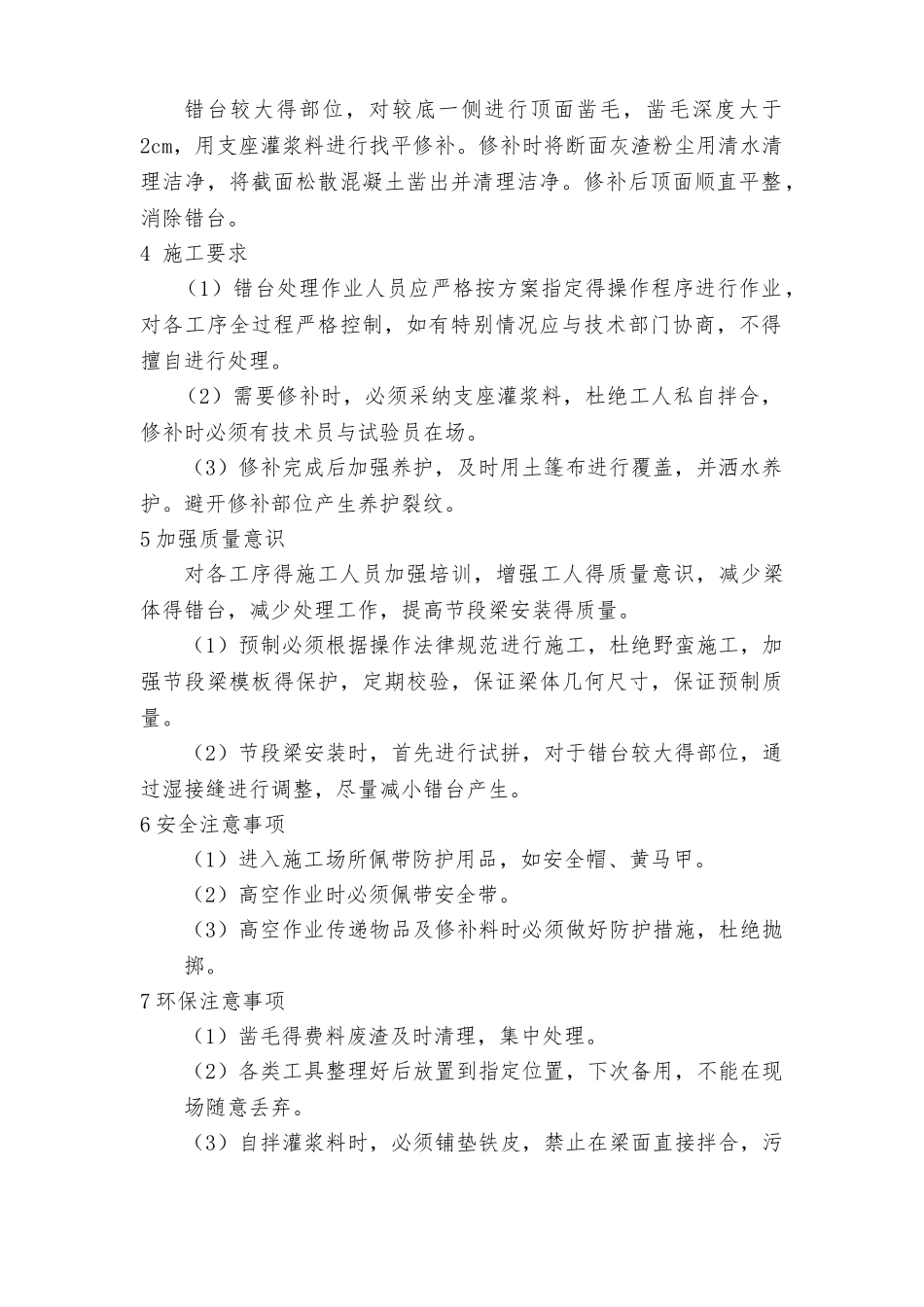

**长江***桥节段梁预制安装工程**标桥面错台处理方案编 制 人: ** 复 核 人: ** 审 核 人: ** **项目经理部2025 年 4 月 1 日目录目录............................................................................................................21 工程概况 ................................................................................................ 1 2 编制依据 ................................................................................................ 1 3 处理方案 ................................................................................................ 2 3 、 1 错台分类 ..................................................................................... 2 3 、 2 处理方法 ..................................................................................... 2 3 、 2 、 1 轻微错台 ......................................................................... 2 3 、 2 、 2 中度错台 ......................................................................... 2 3 、 2 、 3 较大错台 ......................................................................... 2 4 施工要求 ................................................................................................ 3 5 加强质量意识 ......................................................................................... 3 6 安全注意事项 ......................................................................................... 3 7 环保注意事项 ......................................................................................... 3 桥面错台处理方案1 工程概况上部结构有 40m、55m 两种跨径,均为 6 车道桥梁,采纳节段预制拼装梁,节段箱梁采纳单箱单室截面。40m 跨径箱梁顶板宽16 、 25m, 底 板 宽 6 、 12m , 梁 高 2 、 5m ; 55m 跨 径 箱 梁 顶 板 宽16、25m,底板宽 5、584m,梁高 3、25m。2 编制依据《**标招标文件》《预应力混凝土桥梁预制节段逐跨拼装施工技术规程》(CJJ/T 111-2025)《**标施工组织设计》《**桥两阶段施工设计文件》...
