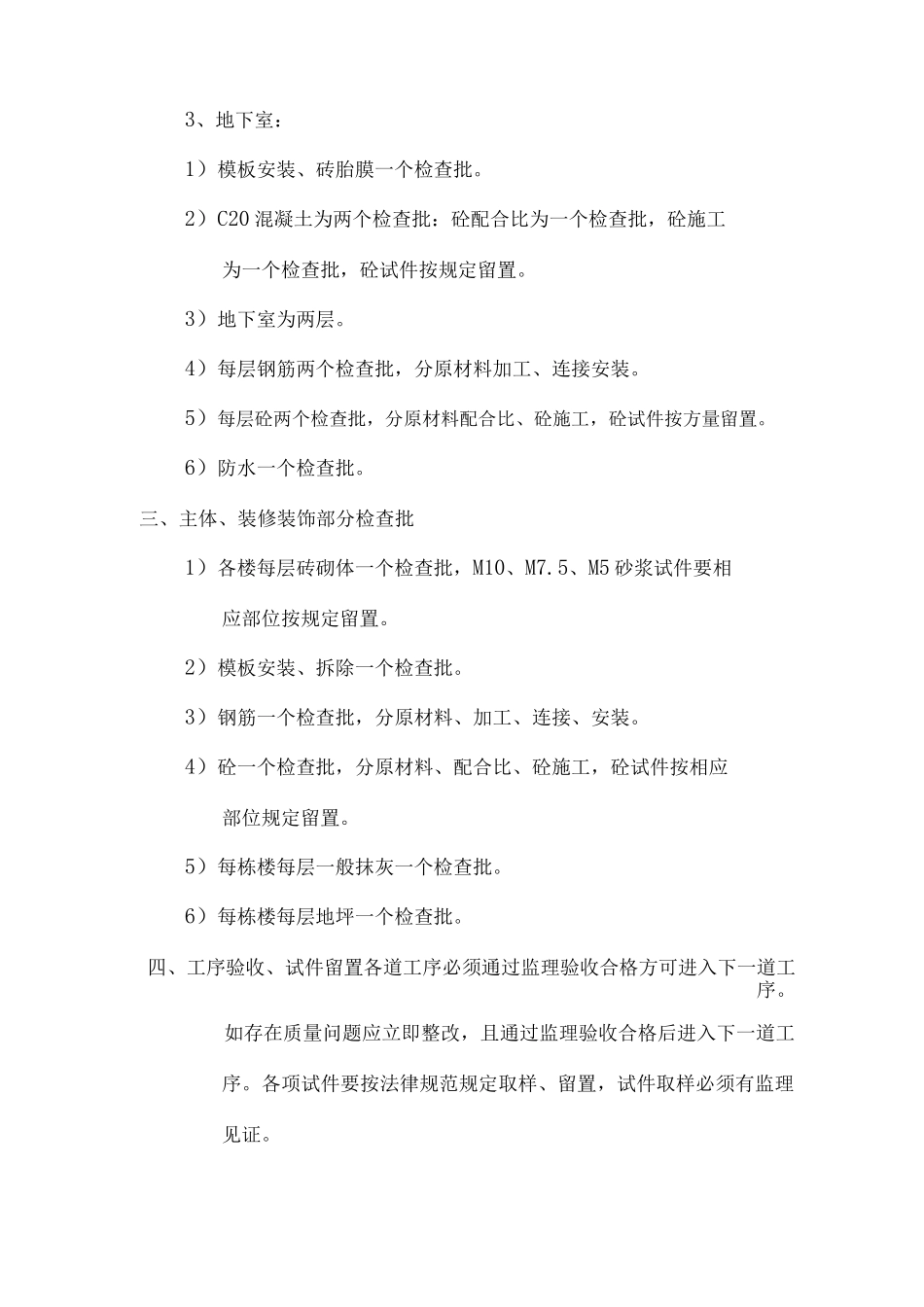

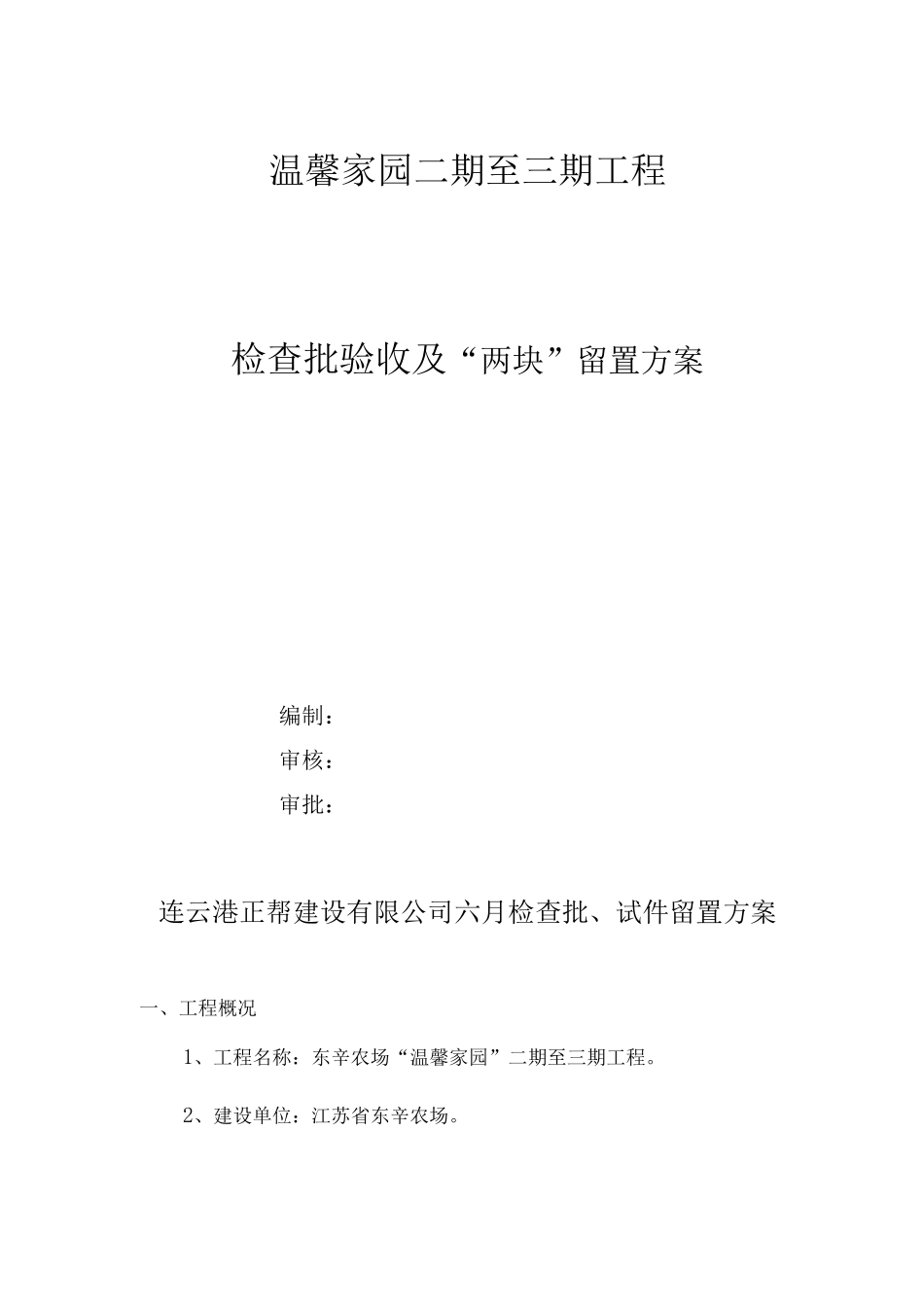

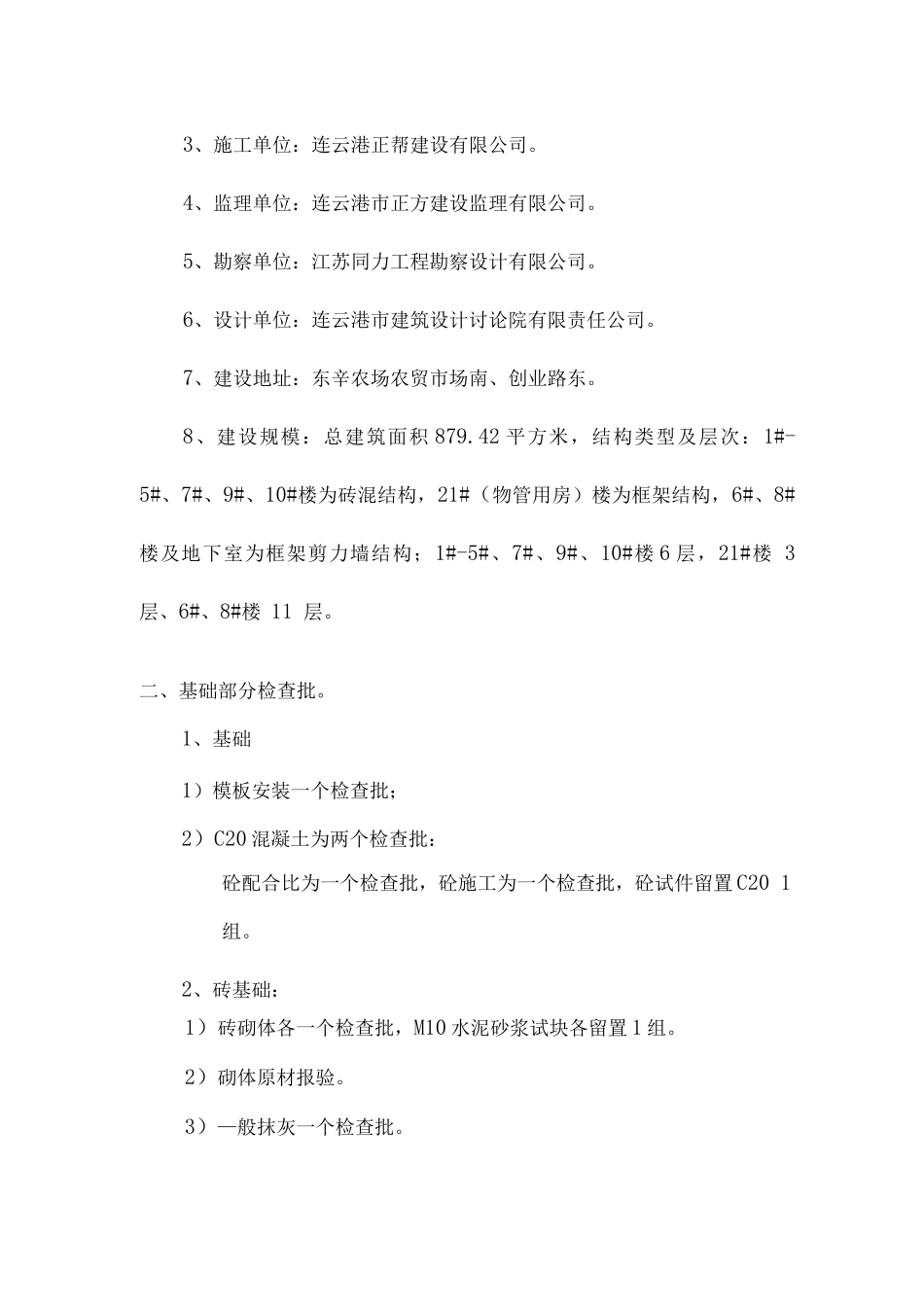

温馨家园二期至三期工程检查批验收及“两块”留置方案编制:审核:审批:连云港正帮建设有限公司六月检查批、试件留置方案一、工程概况1、工程名称:东辛农场“温馨家园”二期至三期工程。2、建设单位:江苏省东辛农场。3、施工单位:连云港正帮建设有限公司。4、监理单位:连云港市正方建设监理有限公司。5、勘察单位:江苏同力工程勘察设计有限公司。6、设计单位:连云港市建筑设计讨论院有限责任公司。7、建设地址:东辛农场农贸市场南、创业路东。8、建设规模:总建筑面积 879.42 平方米,结构类型及层次:1#-5#、7#、9#、10#楼为砖混结构,21#(物管用房)楼为框架结构,6#、8#楼及地下室为框架剪力墙结构;1#-5#、7#、9#、10#楼 6 层,21#楼 3 层、6#、8#楼 11 层。二、基础部分检查批。1、基础1)模板安装一个检查批;2)C20 混凝土为两个检查批:砼配合比为一个检查批,砼施工为一个检查批,砼试件留置 C20 1 组。2、砖基础:1)砖砌体各一个检查批,M10 水泥砂浆试块各留置 1 组。2)砌体原材报验。3)—般抹灰一个检查批。3、地下室:1)模板安装、砖胎膜一个检查批。2)C20 混凝土为两个检查批:砼配合比为一个检查批,砼施工为一个检查批,砼试件按规定留置。3)地下室为两层。4)每层钢筋两个检查批,分原材料加工、连接安装。5)每层砼两个检查批,分原材料配合比、砼施工,砼试件按方量留置。6)防水一个检查批。三、主体、装修装饰部分检查批1)各楼每层砖砌体一个检查批,M10、M7.5、M5 砂浆试件要相应部位按规定留置。2)模板安装、拆除一个检查批。3)钢筋一个检查批,分原材料、加工、连接、安装。4)砼一个检查批,分原材料、配合比、砼施工,砼试件按相应部位规定留置。5)每栋楼每层一般抹灰一个检查批。6)每栋楼每层地坪一个检查批。四、工序验收、试件留置各道工序必须通过监理验收合格方可进入下一道工序。如存在质量问题应立即整改,且通过监理验收合格后进入下一道工序。各项试件要按法律规范规定取样、留置,试件取样必须有监理见证。五、砼(砂浆)试块制作方案砼(砂浆)试块制作时由监理人员旁站监督,随机抽样制作。制作环节如下:①先将砼(砂浆)试模擦拭洁净,并在模内涂一薄层机油;②将砼(砂浆)拌和物分厚度约相等的 2 层装入试模,每层用① 16 捣捧由边沿向中心、均匀地插捣 25 次,面层插捣完毕后,用铁抹子沿四边模壁插捣数下,目的是消除砼(砂浆)与试模接触面的气泡,避开...
