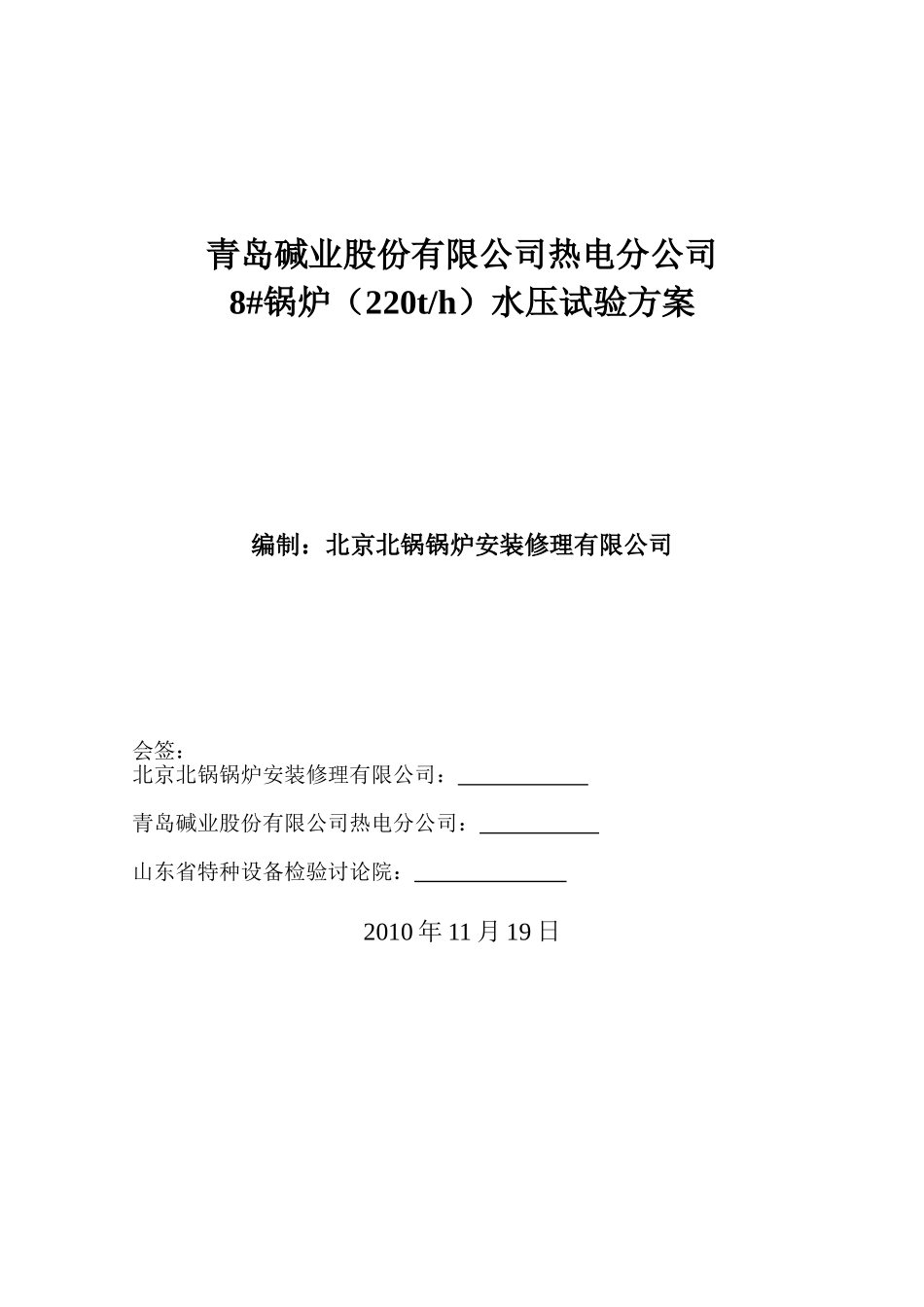

青岛碱业股份有限公司热电分公司8#锅炉(220t/h)水压试验方案编制:北京北锅锅炉安装修理有限公司会签:北京北锅锅炉安装修理有限公司: 青岛碱业股份有限公司热电分公司: 山东省特种设备检验讨论院: 2010 年 11 月 19 日一、水压试验编制的目的和依据8#锅炉低温省煤器承压部件经过检修更换后,需进行水压试验,以检查更换得部件质量及施工质量,同时检查其它本体范围内受热面、汽水管道及阀门的强度及严密性
本方案依照《蒸汽锅炉安全技术监察规程》、《电力建设施工及验收法律规范》(锅炉机组篇)、JB/T 1612-94《锅炉水压试验技术条件》中有关水压试验的相关规定编制
二、水压试验的范围8#锅炉高压给水泵出口至主汽阀本体及相关的汽水管道阀门等承压部件,其中包括:1、定排系统至定排联箱出口一次阀;2、连排系统至连排扩容器进口二次阀;3、加药系统至加药泵出口一次阀;4、取样系统至取样器进口二次阀;5、主给水系统从给水泵出口一次阀至炉本体;6、主蒸汽系统至 8#锅炉主汽门;7、事故放水系统至放水二次阀;8、所有管道疏水管及疏水二次阀;当压力升到汽包工作压力 11
3MPa 时,关闭 2 台汽包就地液位计一次阀(汽包就地液位计不参加超压试验);炉本体安全阀(2 台)不参加水压试验
三、水压试验的时间本次 8#锅炉水压试验的时间计划从 2025 年 11 月 19 日下午 1:00 开始,至 15:00 结束
四、水压试验有关参数及标准 1、水压试验的水质标准 锅炉水压试验用水采纳除盐水,为了防止水压试验阶段再腐蚀的产生,采纳加药方法使水压试验用水 PH 值保持在 10-10
5,悬浮物小于 10ppm,氯根不大于 10ppm,水应保持高于周围露点的温度以防锅炉表面结露,但也不宜温度过高以防止引起汽化产生过大的温差应力,一般为 20℃一70℃
2、水压试验压力标准依据《蒸汽锅炉安全技
