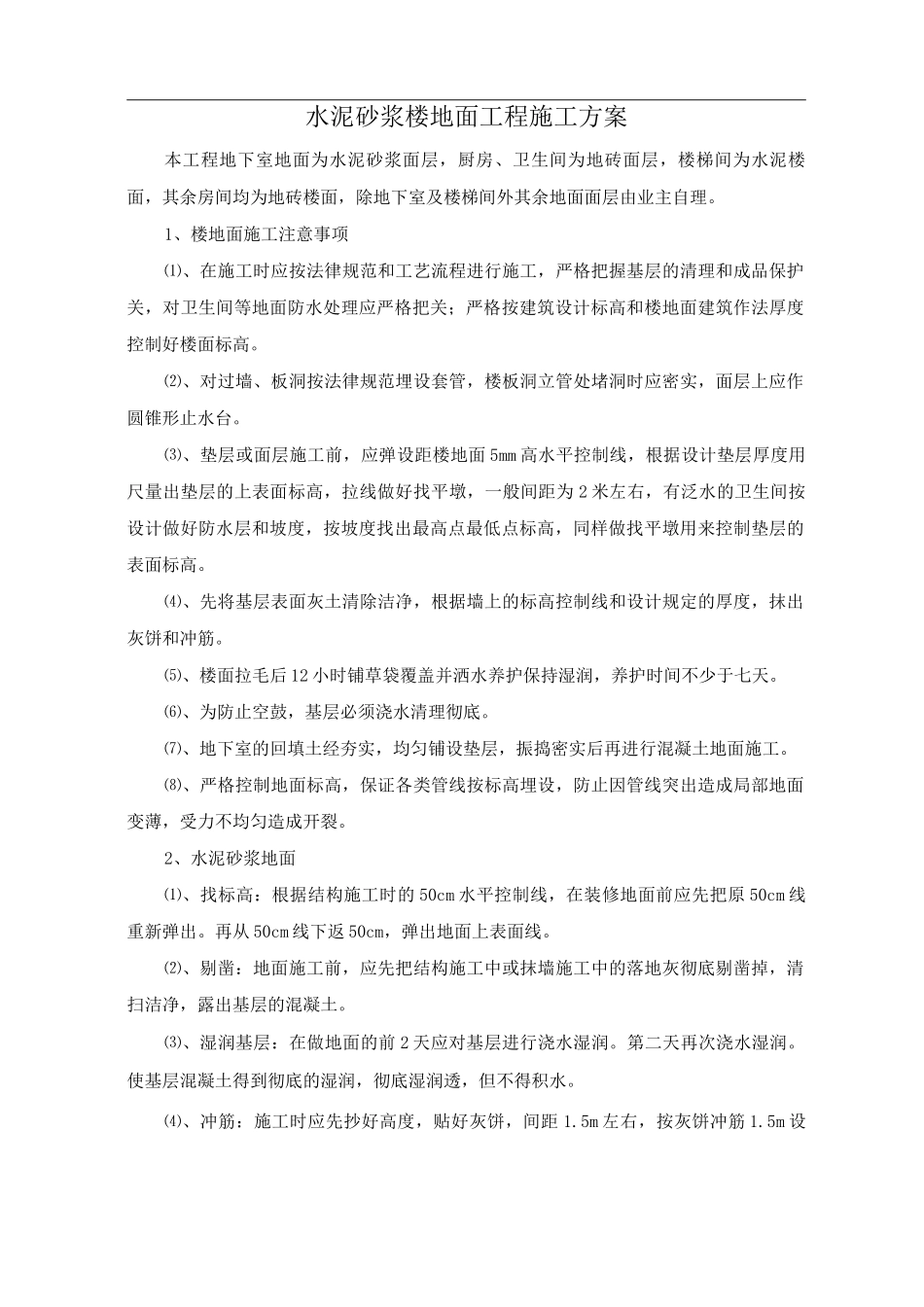

水泥砂浆楼地面工程施工方案本工程地下室地面为水泥砂浆面层,厨房、卫生间为地砖面层,楼梯间为水泥楼面,其余房间均为地砖楼面,除地下室及楼梯间外其余地面面层由业主自理
1、楼地面施工注意事项⑴、在施工时应按法律规范和工艺流程进行施工,严格把握基层的清理和成品保护关,对卫生间等地面防水处理应严格把关;严格按建筑设计标高和楼地面建筑作法厚度控制好楼面标高
⑵、对过墙、板洞按法律规范埋设套管,楼板洞立管处堵洞时应密实,面层上应作圆锥形止水台
⑶、垫层或面层施工前,应弹设距楼地面 5mm 高水平控制线,根据设计垫层厚度用尺量出垫层的上表面标高,拉线做好找平墩,一般间距为 2 米左右,有泛水的卫生间按设计做好防水层和坡度,按坡度找出最高点最低点标高,同样做找平墩用来控制垫层的表面标高
⑷、先将基层表面灰土清除洁净,根据墙上的标高控制线和设计规定的厚度,抹出灰饼和冲筋
⑸、楼面拉毛后 12 小时铺草袋覆盖并洒水养护保持湿润,养护时间不少于七天
⑹、为防止空鼓,基层必须浇水清理彻底
⑺、地下室的回填土经夯实,均匀铺设垫层,振捣密实后再进行混凝土地面施工
⑻、严格控制地面标高,保证各类管线按标高埋设,防止因管线突出造成局部地面变薄,受力不均匀造成开裂
2、水泥砂浆地面⑴、找标高:根据结构施工时的 50cm 水平控制线,在装修地面前应先把原 50cm 线重新弹出
再从 50cm 线下返 50cm,弹出地面上表面线
⑵、剔凿:地面施工前,应先把结构施工中或抹墙施工中的落地灰彻底剔凿掉,清扫洁净,露出基层的混凝土
⑶、湿润基层:在做地面的前 2 天应对基层进行浇水湿润
第二天再次浇水湿润
使基层混凝土得到彻底的湿润,彻底湿润透,但不得积水
⑷、冲筋:施工时应先抄好高度,贴好灰饼,间距 1
5m 左右,按灰饼冲筋 1
5m 设一道,筋宽 5cm 左右

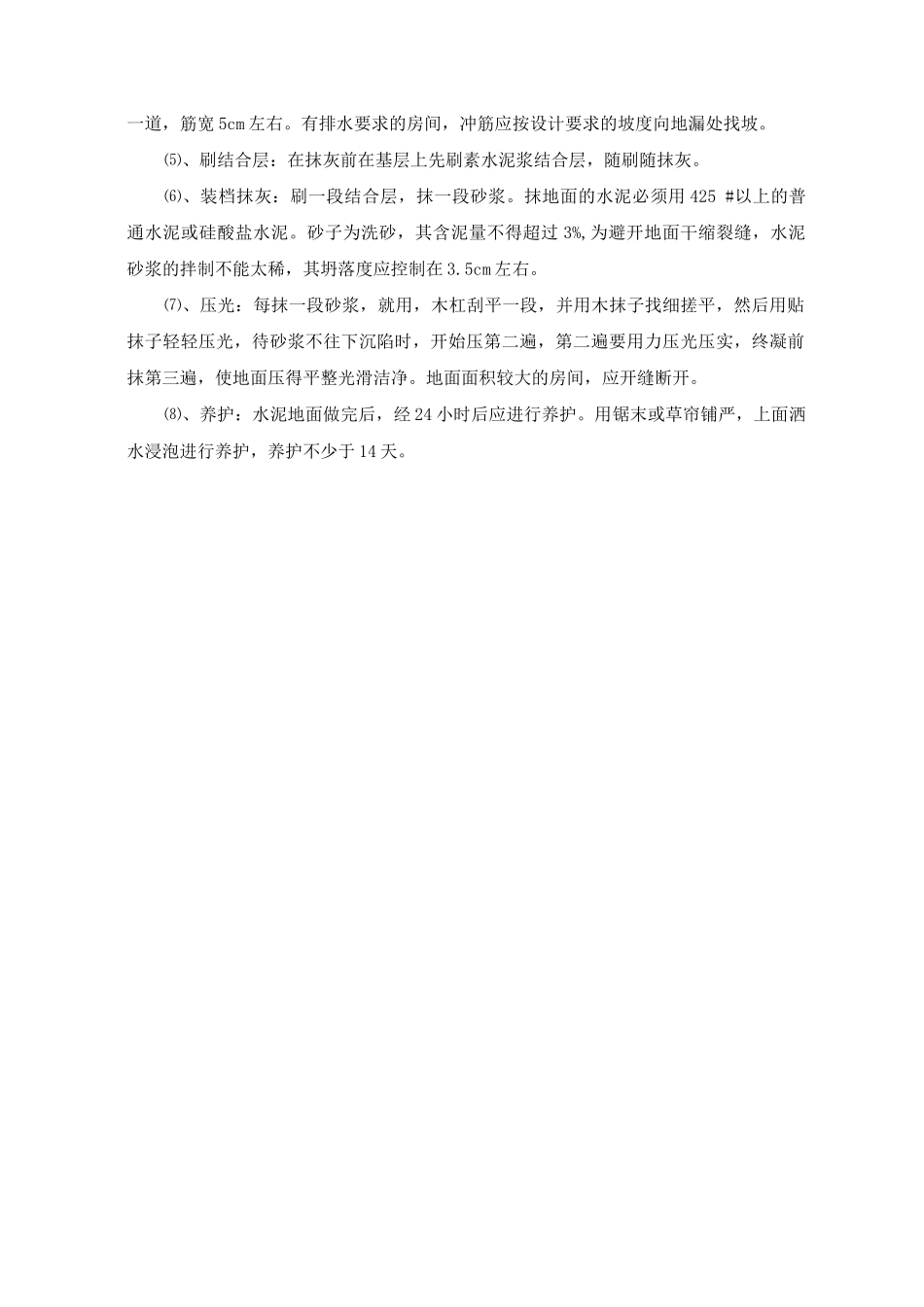

有排水要求的房间,冲筋应按设计要求的坡度向地漏处找
