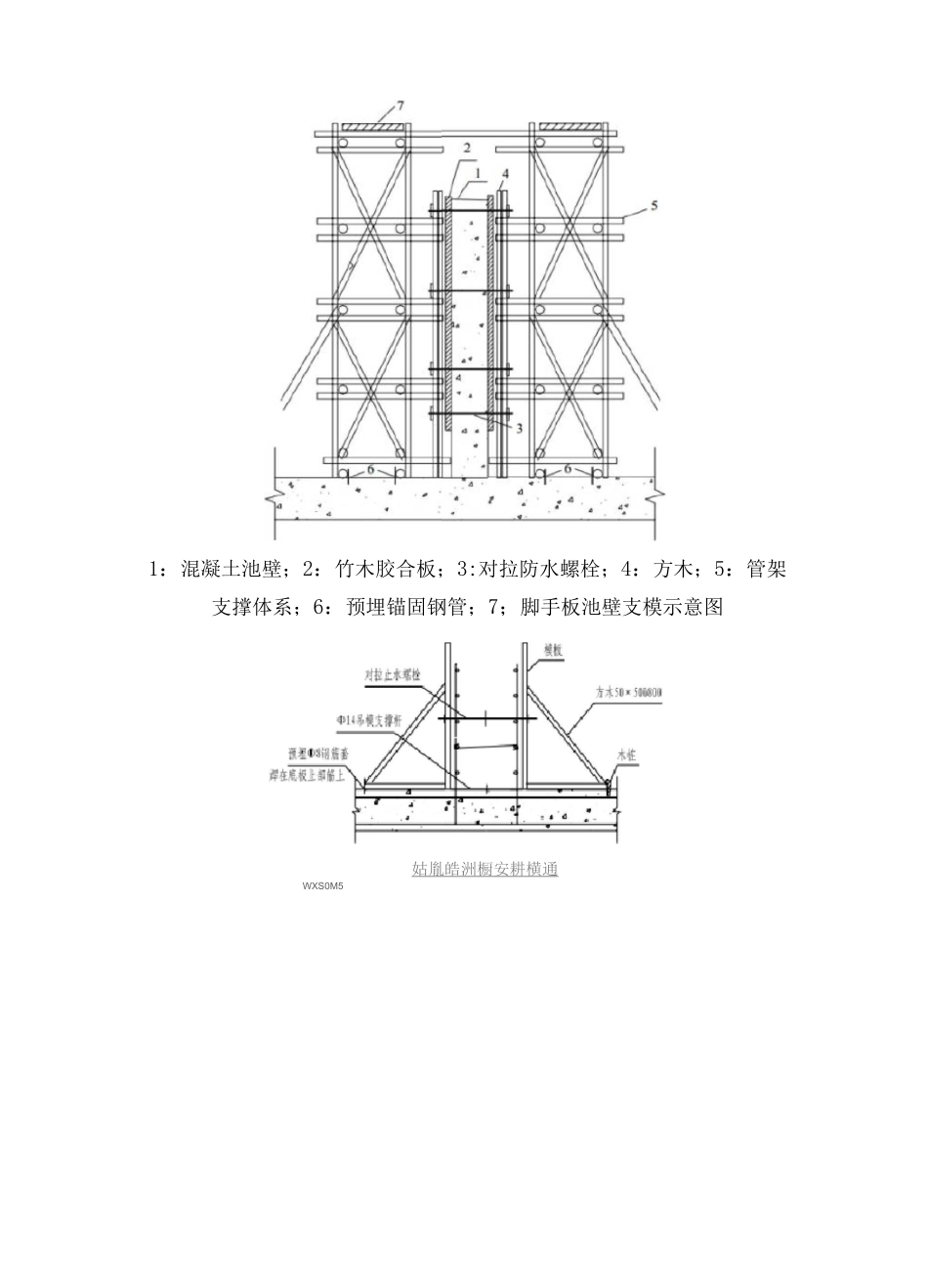

污水厂格栅调节池、IBR 池及建筑物的施工方案及方法1、格栅调节池、IBR 池施工顺序底板垫层 T 底板钢筋 T 止水带 T 底板模板 T 混凝土 T 养护 T 池壁钢筋 T 止水带T 池壁板模 T 混凝土 T 养护 T 拆模 T 闭水试验 T 回填土
2、钢筋工程(1) 钢筋加工钢筋加工的形状、尺寸必须符合设计要求,表面应洁净,无损伤、油渍,漆污和铁锈应在使用前清除洁净
钢筋应平直,无局部曲折,采纳冷拉方法调直钢筋时,I 级钢筋的冷拉率不宜大于 4%
I 级钢筋的末端作 180 度弯钩
箍筋的末端应作弯钩,形式符合设计要求,弯钩的弯曲直径不小于箍筋直径的 2
5 倍,平直部分的长度不应小于箍筋直径的 10 倍
部分 II 级钢需焊接时,用闪光对焊,焊接接头距钢筋弯折处不应小于钢筋直径的 10 倍,且不宜位于构件的最大弯矩处
(2)钢筋排架的制作和安装为保证底板钢筋的稳固性,在底板双层钢筋网片之间设置钢筋排架,排架单独设置
在绑扎完底板的下层网片筋后安装排架,当底板筋直径为 ① 16 时或更大时,排架间距不超过 80cm,当直径小于① 16 时,间距控制在 60cm 以内,排架与网片筋@10 焊接
(3) 钢筋的绑扎与安装1) 底板网片筋的相交点全部用铁丝绑扎,① 14 及以下钢筋接头采纳绑扎搭接,搭接长度按设计要求,受力钢筋之间的绑扎接头位置应相互错开
从任一绑扎接头中心至搭接长度 1
3 倍区段范围内,有绑扎接头的受力钢筋截面面积占受力筋总面积的百分率,受拉区不超过 25%,受压区不超过 50%
① 16 及以上钢筋接头墩粗直螺纹等强连接或对焊
2) 池壁筋在绑扎完底板筋后进行,池壁筋一次绑扎到顶不需搭接,为保证池壁钢筋的稳固,设置钢筋排架
内墙及柱予埋插筋,池壁筋可利用搭简易架子固定,钢筋保护层厚度用砂浆垫块控制,垫块的误差不大于±3mm,绑扎钢筋用的绑丝应扣向内侧,
