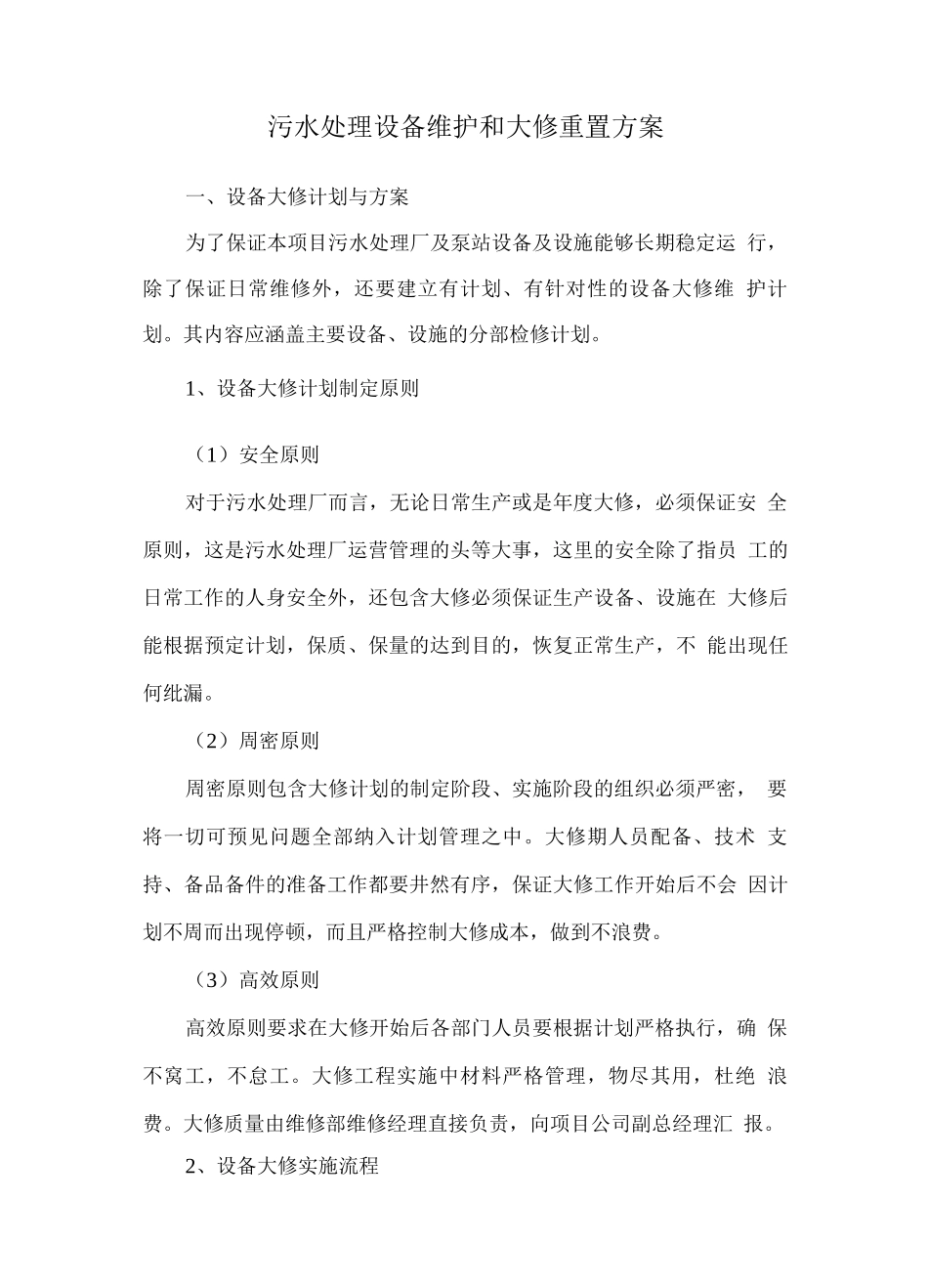

污水处理设备维护和大修重置方案一、设备大修计划与方案为了保证本项目污水处理厂及泵站设备及设施能够长期稳定运 行,除了保证日常维修外,还要建立有计划、有针对性的设备大修维 护计划
其内容应涵盖主要设备、设施的分部检修计划
1、设备大修计划制定原则(1)安全原则对于污水处理厂而言,无论日常生产或是年度大修,必须保证安 全原则,这是污水处理厂运营管理的头等大事,这里的安全除了指员 工的日常工作的人身安全外,还包含大修必须保证生产设备、设施在 大修后能根据预定计划,保质、保量的达到目的,恢复正常生产,不 能出现任何纰漏
(2)周密原则周密原则包含大修计划的制定阶段、实施阶段的组织必须严密, 要将一切可预见问题全部纳入计划管理之中
大修期人员配备、技术 支持、备品备件的准备工作都要井然有序,保证大修工作开始后不会 因计划不周而出现停顿,而且严格控制大修成本,做到不浪费
(3)高效原则高效原则要求在大修开始后各部门人员要根据计划严格执行,确 保不窝工,不怠工
大修工程实施中材料严格管理,物尽其用,杜绝 浪费
大修质量由维修部维修经理直接负责,向项目公司副总经理汇 报

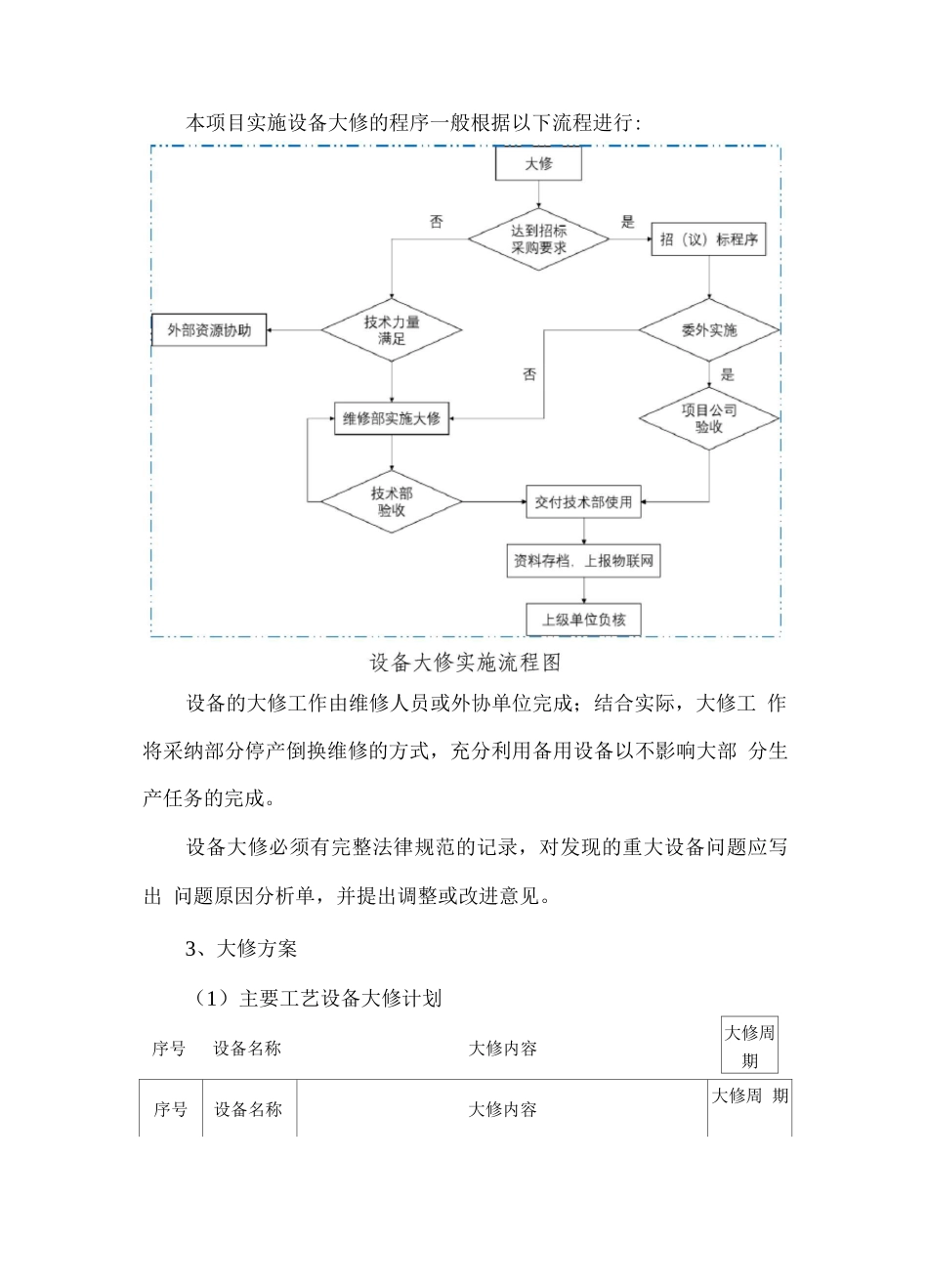

2、设备大修实施流程本项目实施设备大修的程序一般根据以下流程进行:设备的大修工作由维修人员或外协单位完成;结合实际,大修工 作将采纳部分停产倒换维修的方式,充分利用备用设备以不影响大部 分生产任务的完成
设备大修必须有完整法律规范的记录,对发现的重大设备问题应写出 问题原因分析单,并提出调整或改进意见

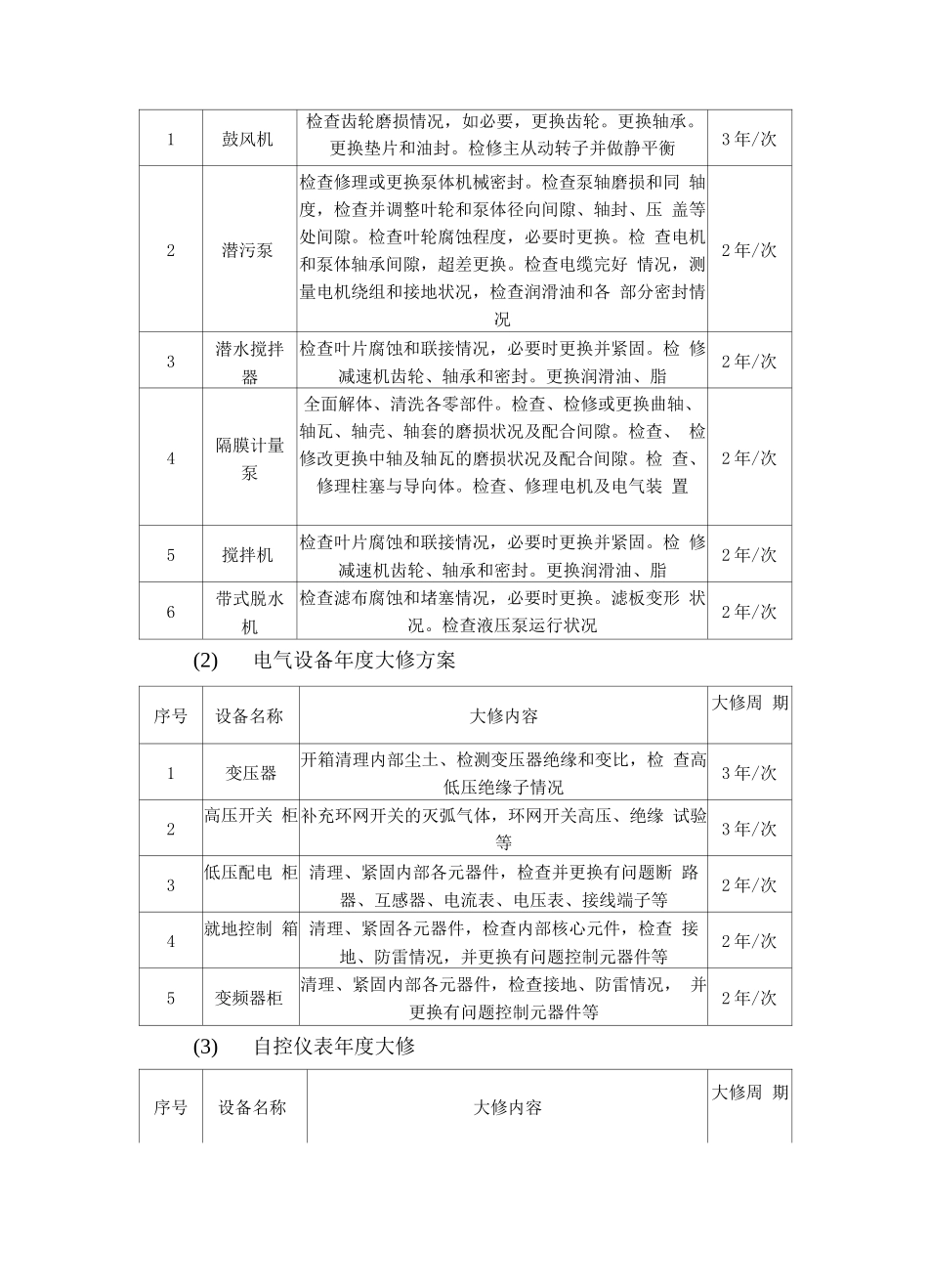

3、大修方案(1)主要工艺设备大修计划序号设备名称大修内容大修周 期序号设备名称大修内容大修周期1鼓风机检查齿轮磨损情况,如必要,更换齿轮
更换垫片和油封
检修主从动转子并做静平衡3 年/次2潜污泵检查修理或更换泵体机械密封
检查泵轴磨损和同 轴度,检查并调整叶轮和泵体径向间隙、轴封、压 盖等处间隙
检查叶轮腐蚀程
