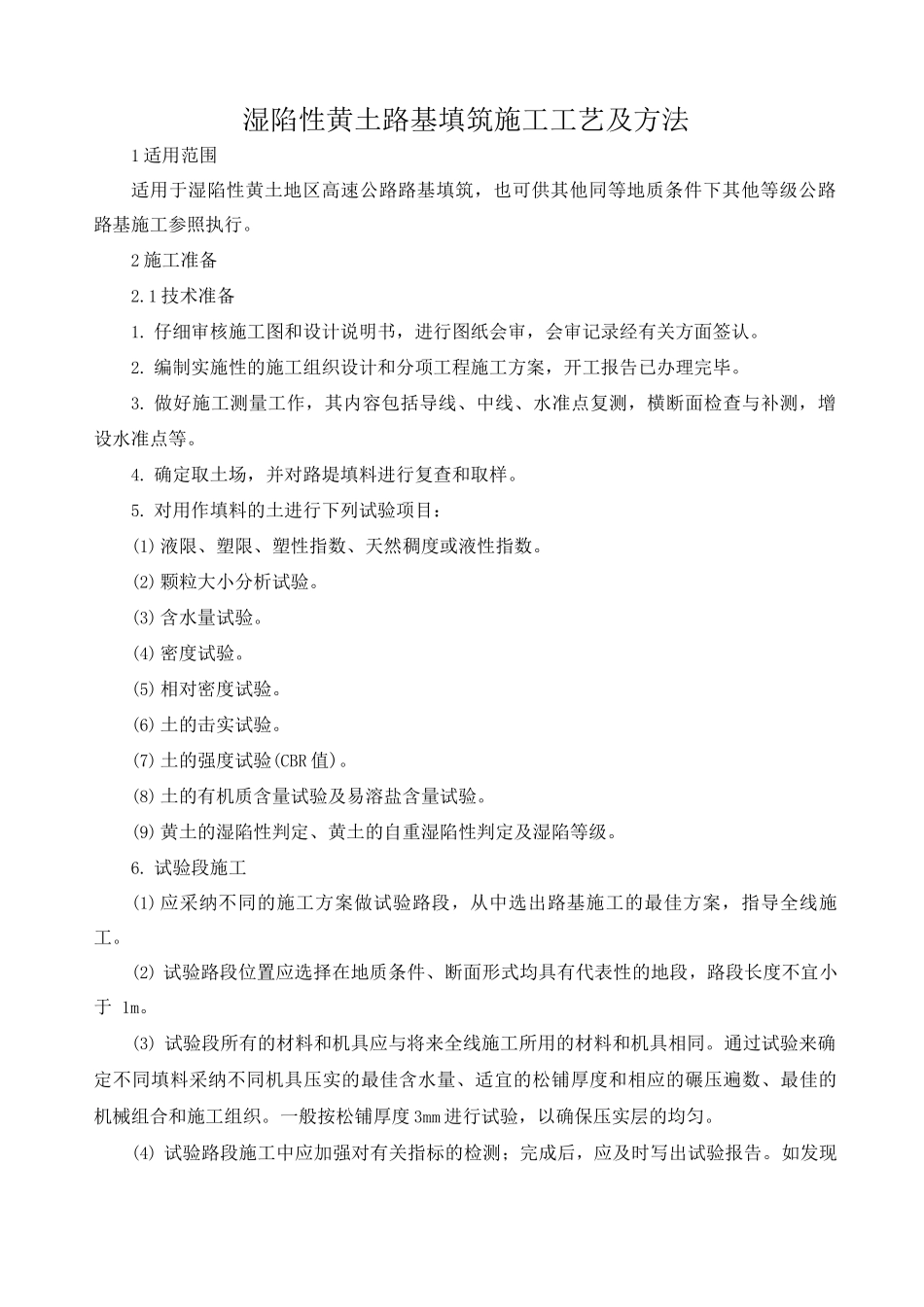

湿陷性黄土路基填筑施工工艺及方法1 适用范围适用于湿陷性黄土地区高速公路路基填筑,也可供其他同等地质条件下其他等级公路路基施工参照执行
2 施工准备2
1 技术准备1
仔细审核施工图和设计说明书,进行图纸会审,会审记录经有关方面签认
编制实施性的施工组织设计和分项工程施工方案,开工报告已办理完毕
做好施工测量工作,其内容包括导线、中线、水准点复测,横断面检查与补测,增设水准点等
确定取土场,并对路堤填料进行复查和取样
对用作填料的土进行下列试验项目:(1) 液限、塑限、塑性指数、天然稠度或液性指数
(2) 颗粒大小分析试验
(3) 含水量试验
(4) 密度试验
(5) 相对密度试验
(6) 土的击实试验
(7) 土的强度试验(CBR 值)
(8) 土的有机质含量试验及易溶盐含量试验
(9) 黄土的湿陷性判定、黄土的自重湿陷性判定及湿陷等级

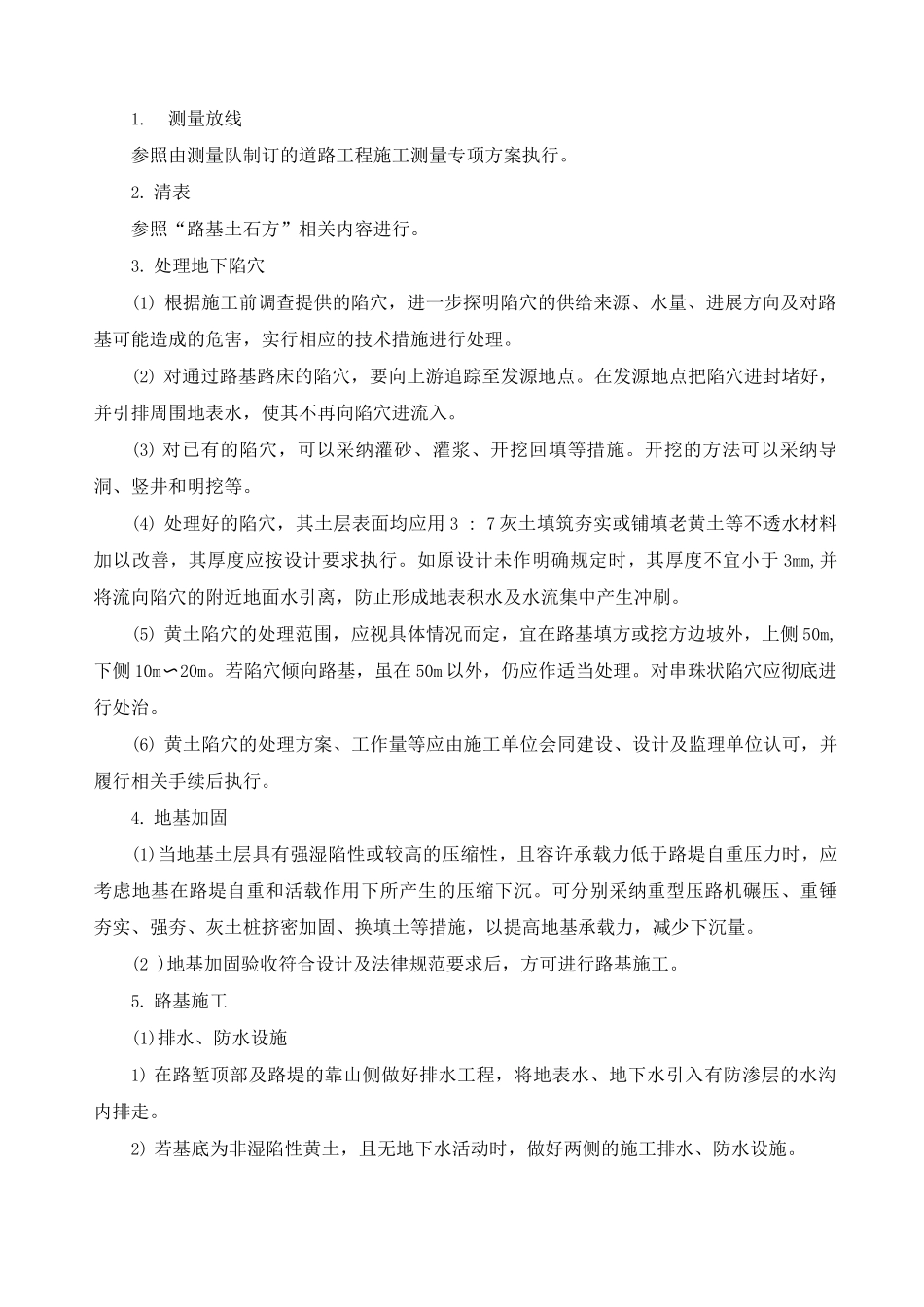

试验段施工(1) 应采纳不同的施工方案做试验路段,从中选出路基施工的最佳方案,指导全线施工
(2) 试验路段位置应选择在地质条件、断面形式均具有代表性的地段,路段长度不宜小于 1m
(3) 试验段所有的材料和机具应与将来全线施工所用的材料和机具相同
通过试验来确定不同填料采纳不同机具压实的最佳含水量、适宜的松铺厚度和相应的碾压遍数、最佳的机械组合和施工组织
一般按松铺厚度 3mm 进行试验,以确保压实层的均匀
(4) 试验路段施工中应加强对有关指标的检测;完成后,应及时写出试验报告
如发现路基设计有缺陷时,应提出变更设计意见

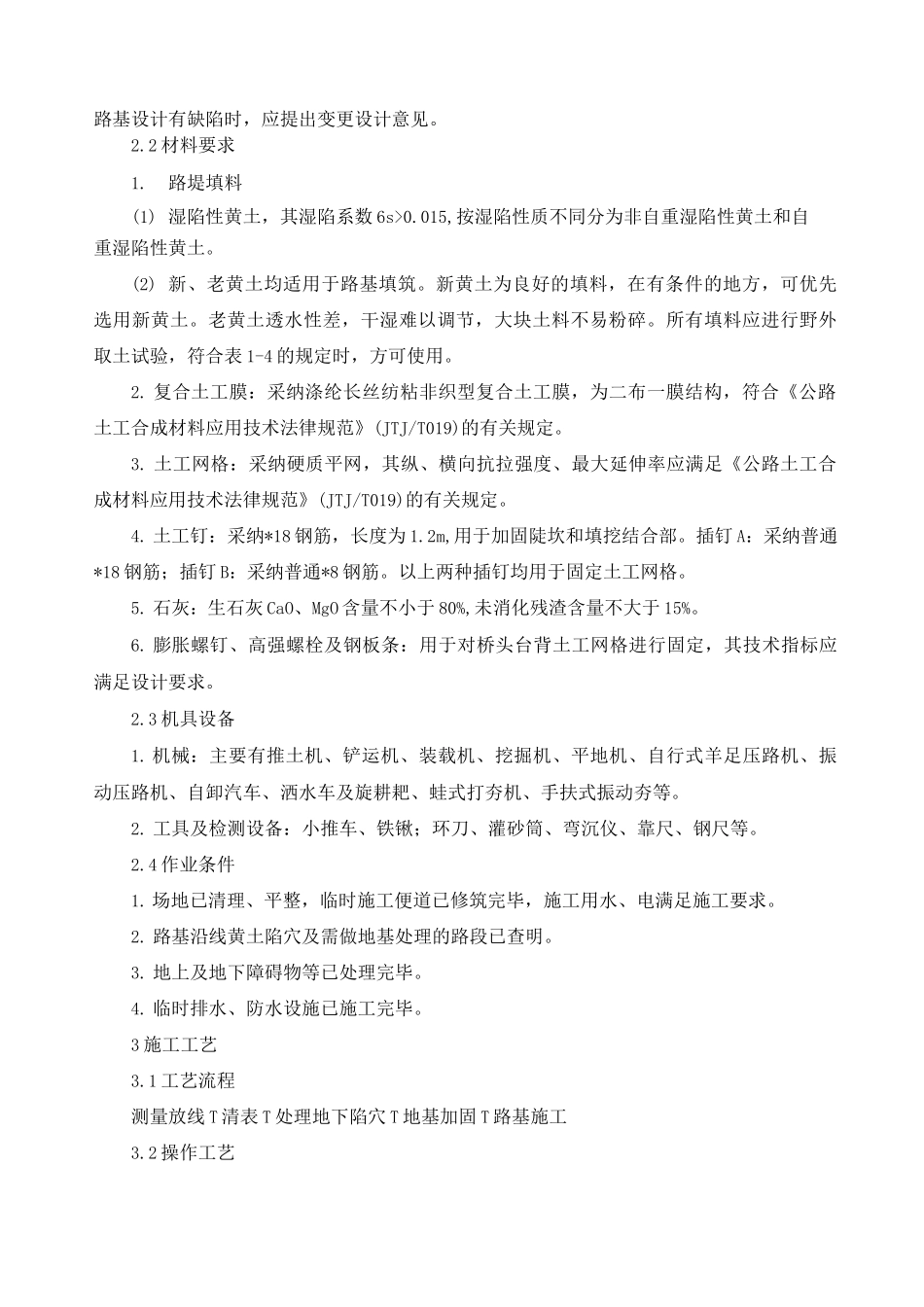

2 材料要求1
路堤填料(1) 湿陷性黄土,其湿陷系数 6s>0
015,按湿陷性质不同分为非自重湿陷性黄土和自重湿陷性黄土
(2) 新、老黄土均适用于路基填筑
新黄土为良好的填料,在有条件的地方,可优先选用新黄土
老黄土透水性差,干湿难以调节,大块土料不易粉碎
所有填料应进行野外
