滑动模板施工安全作业指导书

滑动模板施工安全作业指导书_第1页
1/4
滑动模板施工安全作业指导书_第2页
2/4
滑动模板施工安全作业指导书_第3页
3/4

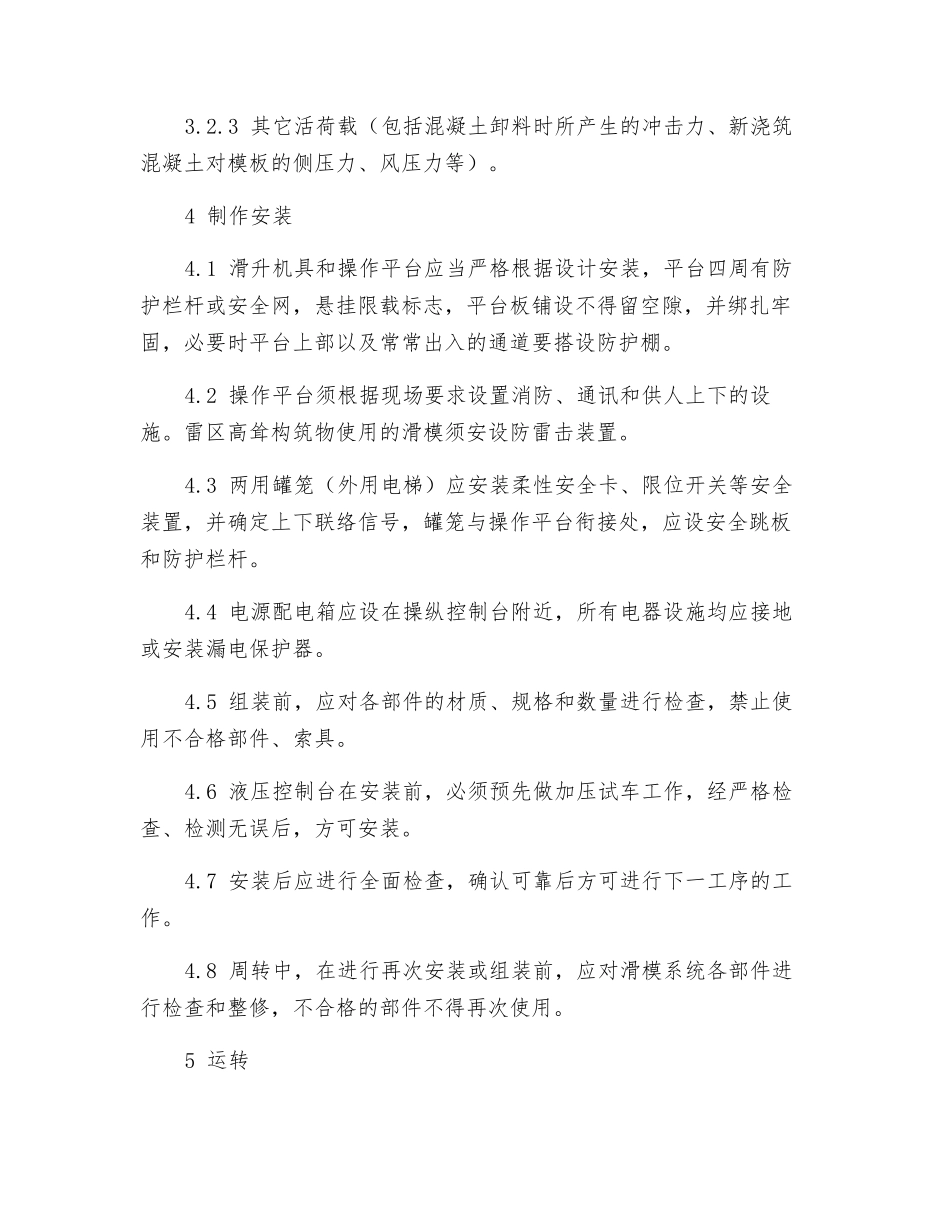

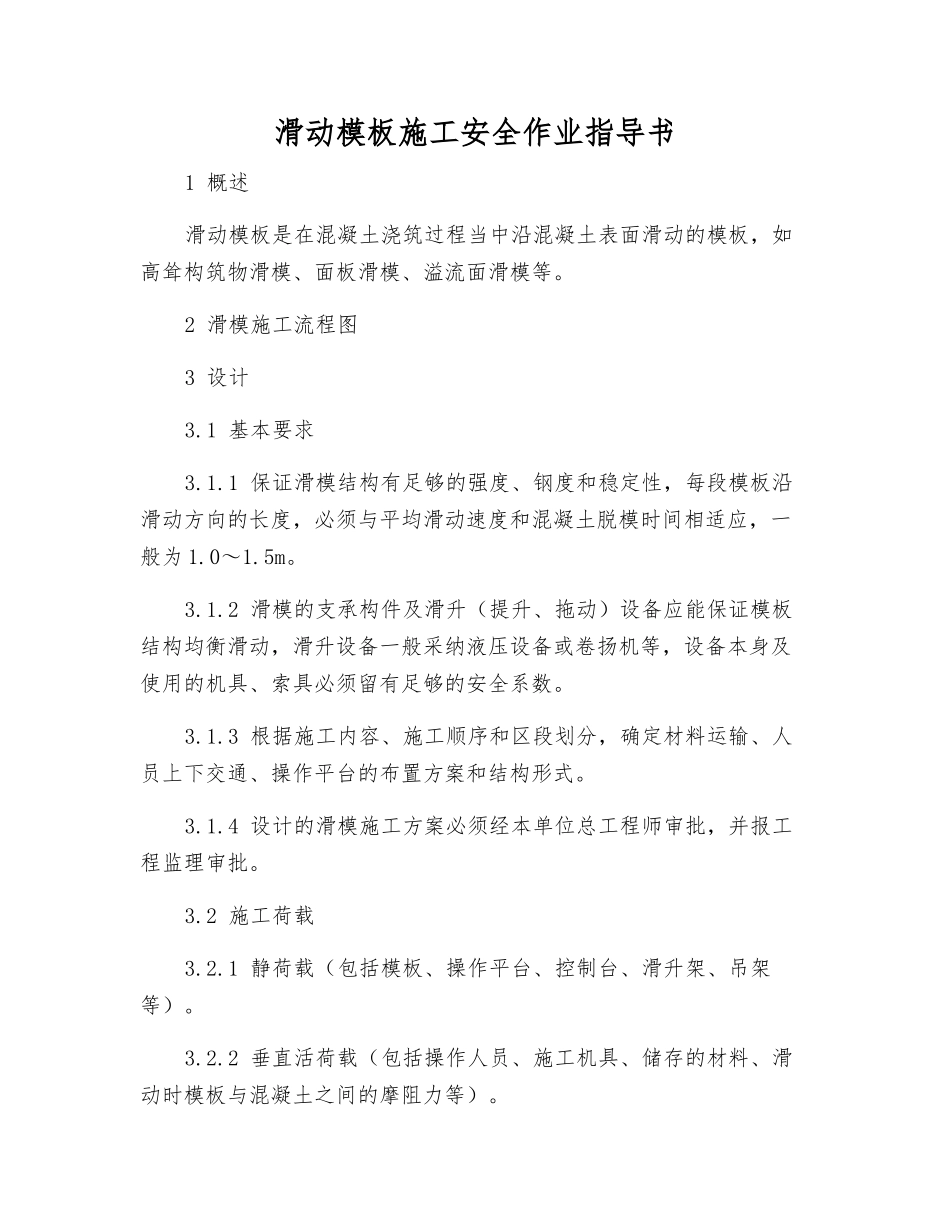

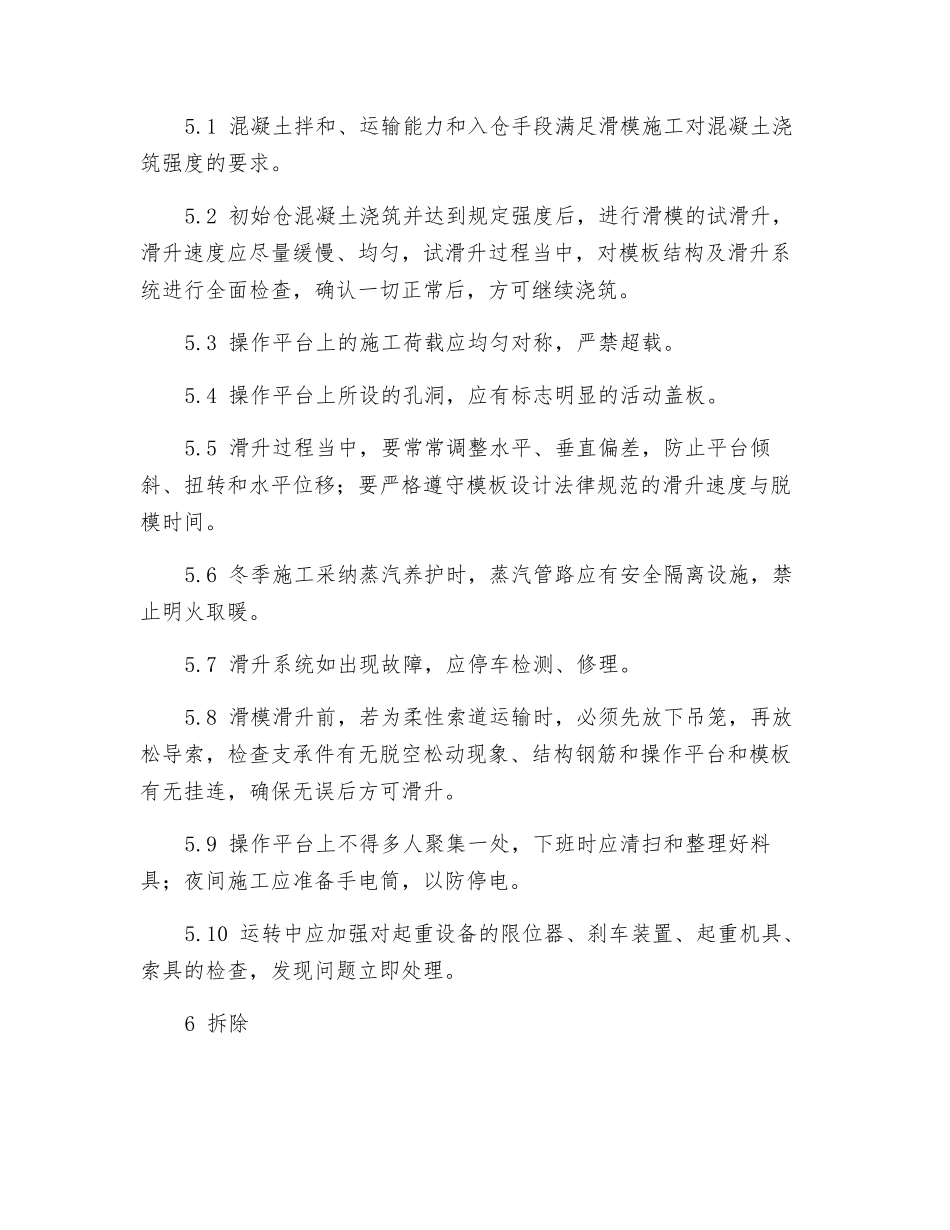

滑动模板施工安全作业指导书1 概述滑动模板是在混凝土浇筑过程当中沿混凝土表面滑动的模板,如高耸构筑物滑模、面板滑模、溢流面滑模等。2 滑模施工流程图3 设计3.1 基本要求3.1.1 保证滑模结构有足够的强度、钢度和稳定性,每段模板沿滑动方向的长度,必须与平均滑动速度和混凝土脱模时间相适应,一般为 1.0~1.5m。3.1.2 滑模的支承构件及滑升(提升、拖动)设备应能保证模板结构均衡滑动,滑升设备一般采纳液压设备或卷扬机等,设备本身及使用的机具、索具必须留有足够的安全系数。3.1.3 根据施工内容、施工顺序和区段划分,确定材料运输、人员上下交通、操作平台的布置方案和结构形式。3.1.4 设计的滑模施工方案必须经本单位总工程师审批,并报工程监理审批。3.2 施工荷载3.2.1 静荷载(包括模板、操作平台、控制台、滑升架、吊架等)。3.2.2 垂直活荷载(包括操作人员、施工机具、储存的材料、滑动时模板与混凝土之间的摩阻力等)。3.2.3 其它活荷载(包括混凝土卸料时所产生的冲击力、新浇筑混凝土对模板的侧压力、风压力等)。4 制作安装4.1 滑升机具和操作平台应当严格根据设计安装,平台四周有防护栏杆或安全网,悬挂限载标志,平台板铺设不得留空隙,并绑扎牢固,必要时平台上部以及常常出入的通道要搭设防护棚。4.2 操作平台须根据现场要求设置消防、通讯和供人上下的设施。雷区高耸构筑物使用的滑模须安设防雷击装置。4.3 两用罐笼(外用电梯)应安装柔性安全卡、限位开关等安全装置,并确定上下联络信号,罐笼与操作平台衔接处,应设安全跳板和防护栏杆。4.4 电源配电箱应设在操纵控制台附近,所有电器设施均应接地或安装漏电保护器。4.5 组装前,应对各部件的材质、规格和数量进行检查,禁止使用不合格部件、索具。4.6 液压控制台在安装前,必须预先做加压试车工作,经严格检查、检测无误后,方可安装。4.7 安装后应进行全面检查,确认可靠后方可进行下一工序的工作。4.8 周转中,在进行再次安装或组装前,应对滑模系统各部件进行检查和整修,不合格的部件不得再次使用。5 运转5.1 混凝土拌和、运输能力和入仓手段满足滑模施工对混凝土浇筑强度的要求。5.2 初始仓混凝土浇筑并达到规定强度后,进行滑模的试滑升,滑升速度应尽量缓慢、均匀,试滑升过程当中,对模板结构及滑升系统进行全面检查,确认一切正常后,方可继续浇筑。5.3 操作平台上的施工荷载应均匀对称,严禁超载。5.4 操作平台上所设的孔洞,...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

滑动模板施工安全作业指导书

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
