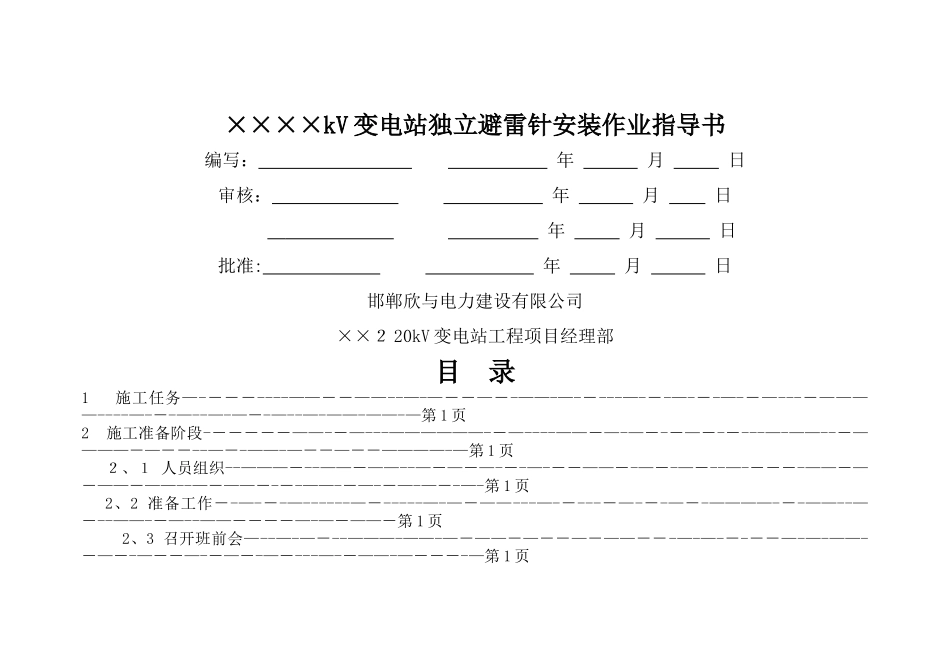

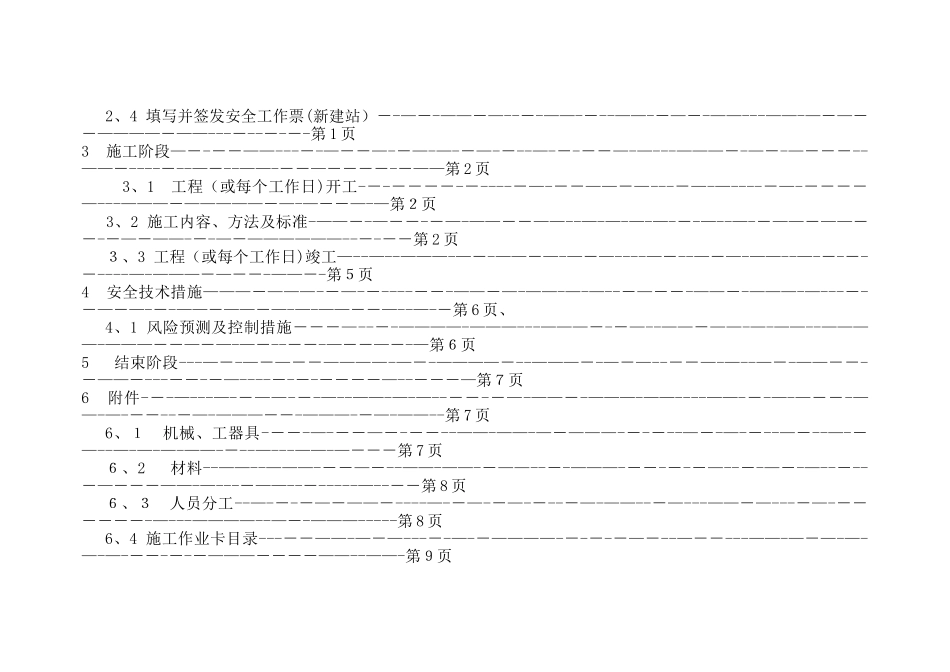

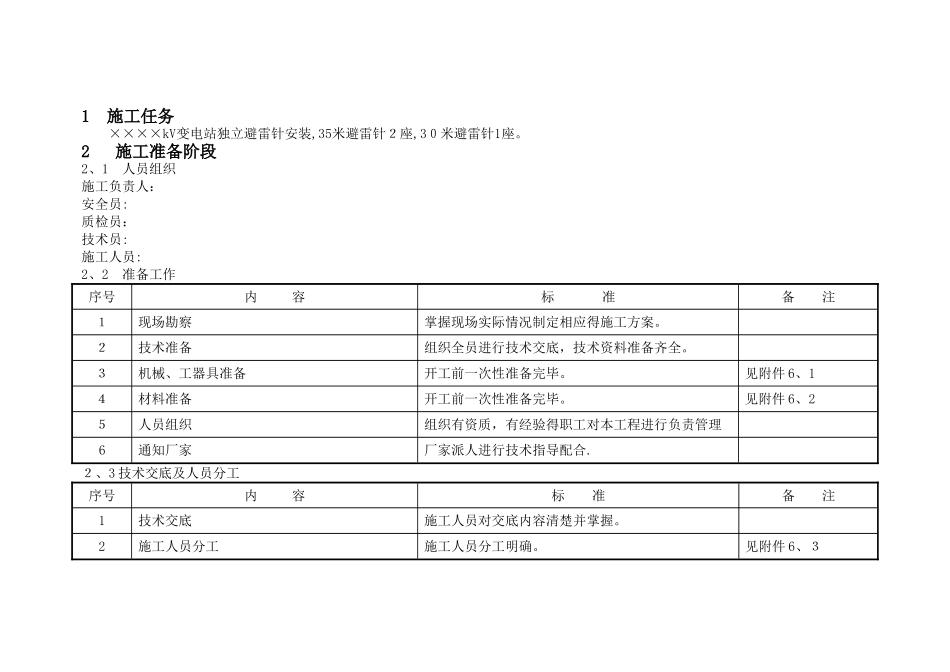

××××kV 变电站独立避雷针安装作业指导书编写: 年 月 日审核: 年 月 日 年 月 日批准: 年 月 日邯郸欣与电力建设有限公司××2 20kV 变电站工程项目经理部目 录1 施工任务—--------——--——--—-—--—--——-—-----—---—---—--—----————----—---—--—-—--—--—-——-——-—第 1 页2 施工准备阶段------——--—---——————--—----——-—-—---—------—-——---————-—----—--——-—--—--————-—第 1 页 2、1 人员组织--———---——-——--—-—-—---—---——--—--—---—-----——-—-——-——--—-——----——--—--—-—--—-第 1 页2、2 准备工作--—---—------—------—-—-——---—------—---—--————---——--—---——--—--——----—-—-——-第 1 页 2、3 召开班前会—--—-—---———-——-—-——-—--—-——---—-—-----—-—-——--—--—--—--—--—----—--——-—----—第 1 页 2、4 填写并签发安全工作票(新建站)--—--——-—----——----——--—--——---——-—-—--————-——----------第 1 页3 施工阶段—----——-----—--—--—-—--—----—-----—-—---———--—--—-----——--------—---——---—------——第 2 页 3、1 工程(或每个工作日)开工--------------—---——-—----—-—-----—-----—---———-—————-—-—--—-—
