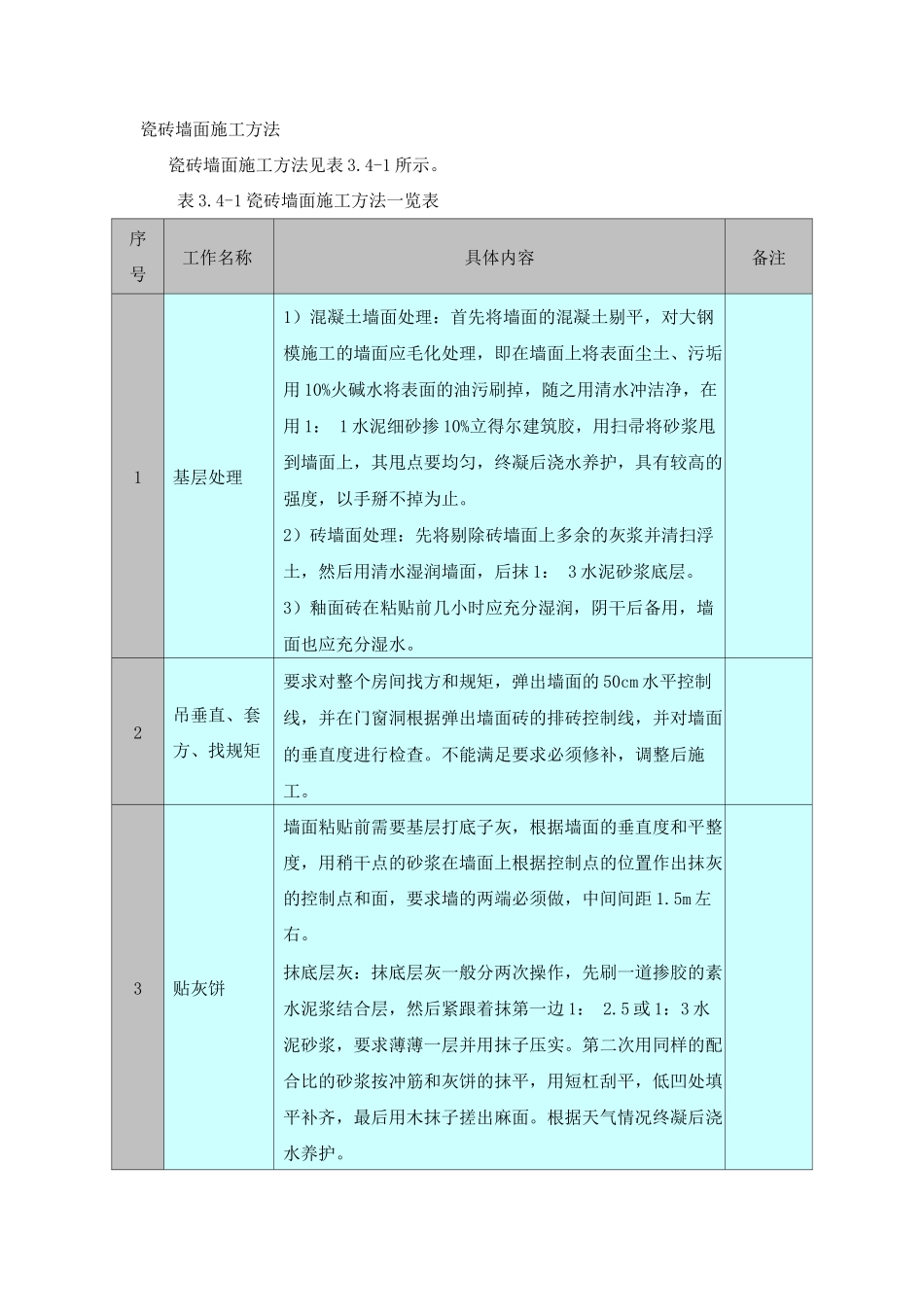

瓷砖墙面施工方法瓷砖墙面施工方法见表 3
4-1 所示
4-1 瓷砖墙面施工方法一览表序号工作名称具体内容备注1基层处理1)混凝土墙面处理:首先将墙面的混凝土剔平,对大钢模施工的墙面应毛化处理,即在墙面上将表面尘土、污垢用 10%火碱水将表面的油污刷掉,随之用清水冲洁净,在用 1: 1 水泥细砂掺 10%立得尔建筑胶,用扫帚将砂浆甩到墙面上,其甩点要均匀,终凝后浇水养护,具有较高的强度,以手掰不掉为止
2)砖墙面处理:先将剔除砖墙面上多余的灰浆并清扫浮土,然后用清水湿润墙面,后抹 1: 3 水泥砂浆底层
3)釉面砖在粘贴前几小时应充分湿润,阴干后备用,墙面也应充分湿水
2吊垂直、套方、找规矩要求对整个房间找方和规矩,弹出墙面的 50cm 水平控制线,并在门窗洞根据弹出墙面砖的排砖控制线,并对墙面的垂直度进行检查
不能满足要求必须修补,调整后施工
3贴灰饼墙面粘贴前需要基层打底子灰,根据墙面的垂直度和平整度,用稍干点的砂浆在墙面上根据控制点的位置作出抹灰的控制点和面,要求墙的两端必须做,中间间距 1
抹底层灰:抹底层灰一般分两次操作,先刷一道掺胶的素水泥浆结合层,然后紧跟着抹第一边 1: 2
5 或 1:3 水泥砂浆,要求薄薄一层并用抹子压实
第二次用同样的配合比的砂浆按冲筋和灰饼的抹平,用短杠刮平,低凹处填平补齐,最后用木抹子搓出麻面
根据天气情况终凝后浇水养护

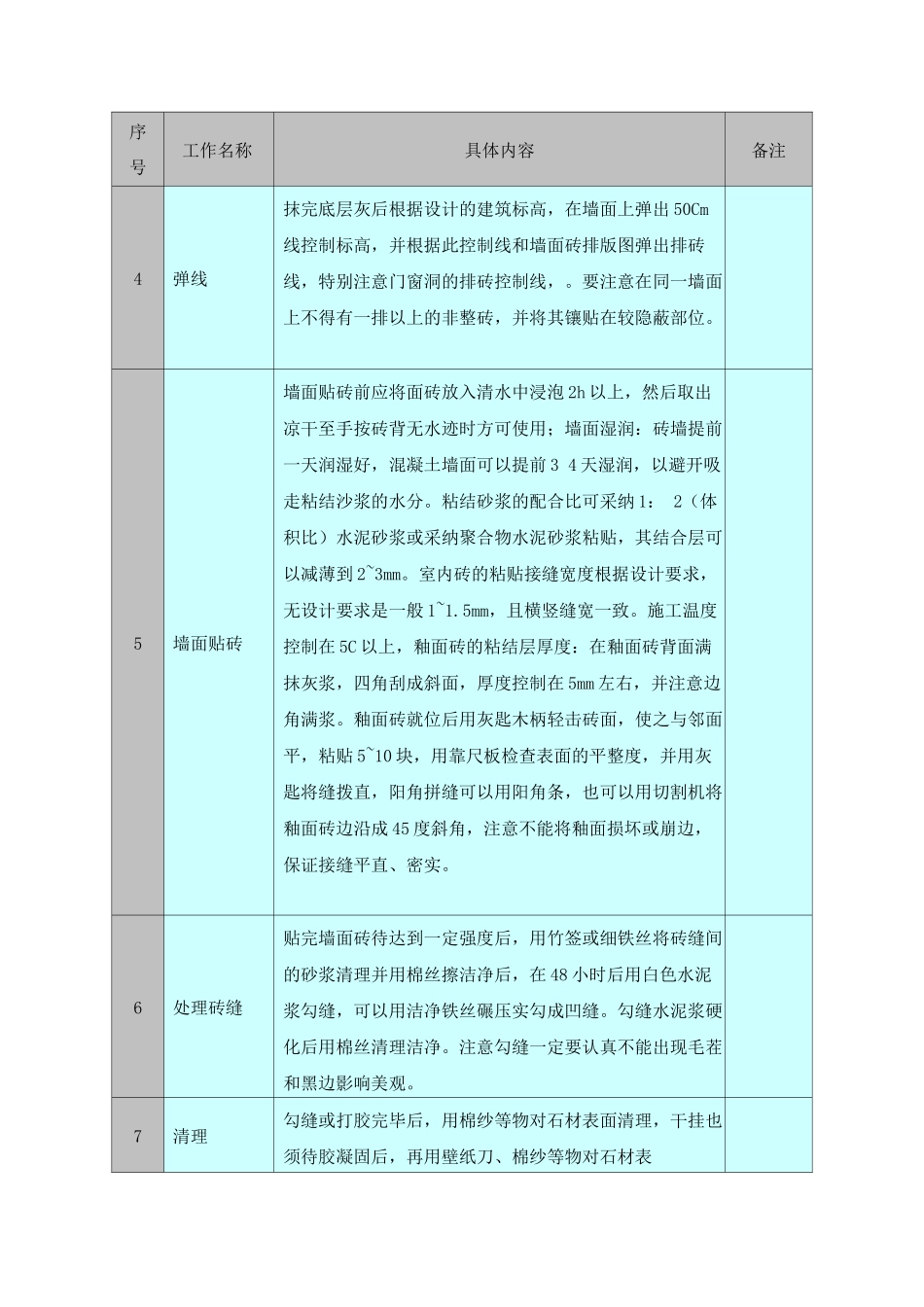

序号工作名称具体内容备注4弹线抹完底层灰后根据设计的建筑标高,在墙面上弹出 50Cm线控制标高,并根据此控制线和墙面砖排版图弹出排砖线,特别注意门窗洞的排砖控制线,
要注意在同一墙面上不得有一排以上的非整砖,并将其镶贴在较隐蔽部位
5墙面贴砖墙面贴砖前应将面砖放入清水中浸泡 2h 以上,然后取出凉干至手按砖背无水迹时方可使用;墙面湿润:砖墙提前一天润湿好,混凝土墙面可以提前 3 4 天湿润,以避
