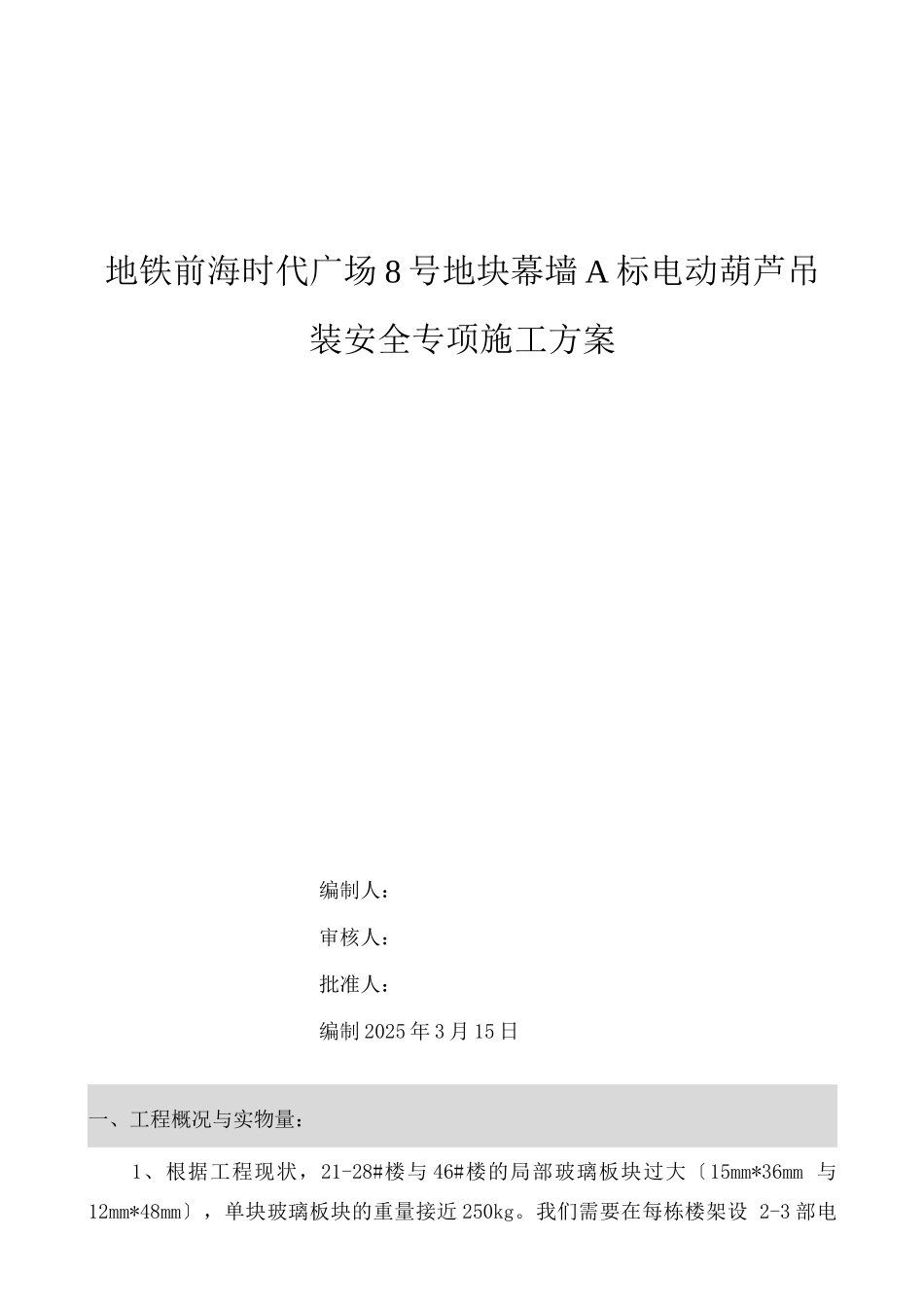

地铁前海时代广场 8 号地块幕墙 A 标电动葫芦吊装安全专项施工方案编制人:审核人:批准人:编制 2025 年 3 月 15 日一、工程概况与实物量:1、根据工程现状,21-28#楼与 46#楼的局部玻璃板块过大〔15mm*36mm 与12mm*48mm〕,单块玻璃板块的重量接近 250kg
我们需要在每栋楼架设 2-3 部电动葫芦,对玻璃板块进展辅助吊装
根据现场施工需要安装 1 吨钢丝绳电动葫芦 12 台,由于该工程时间紧,〔2025 年 4 月 30 日前玻璃玻璃安装根本完 毕〕,高空作业面大,危险程度较高,要求施工管理人员要精心组织,做好安全 防护措施
2、吊装部位与工作量:21-28#约 6 块玻璃,共约 30 平米
46#楼约 150 块,约 8 平米

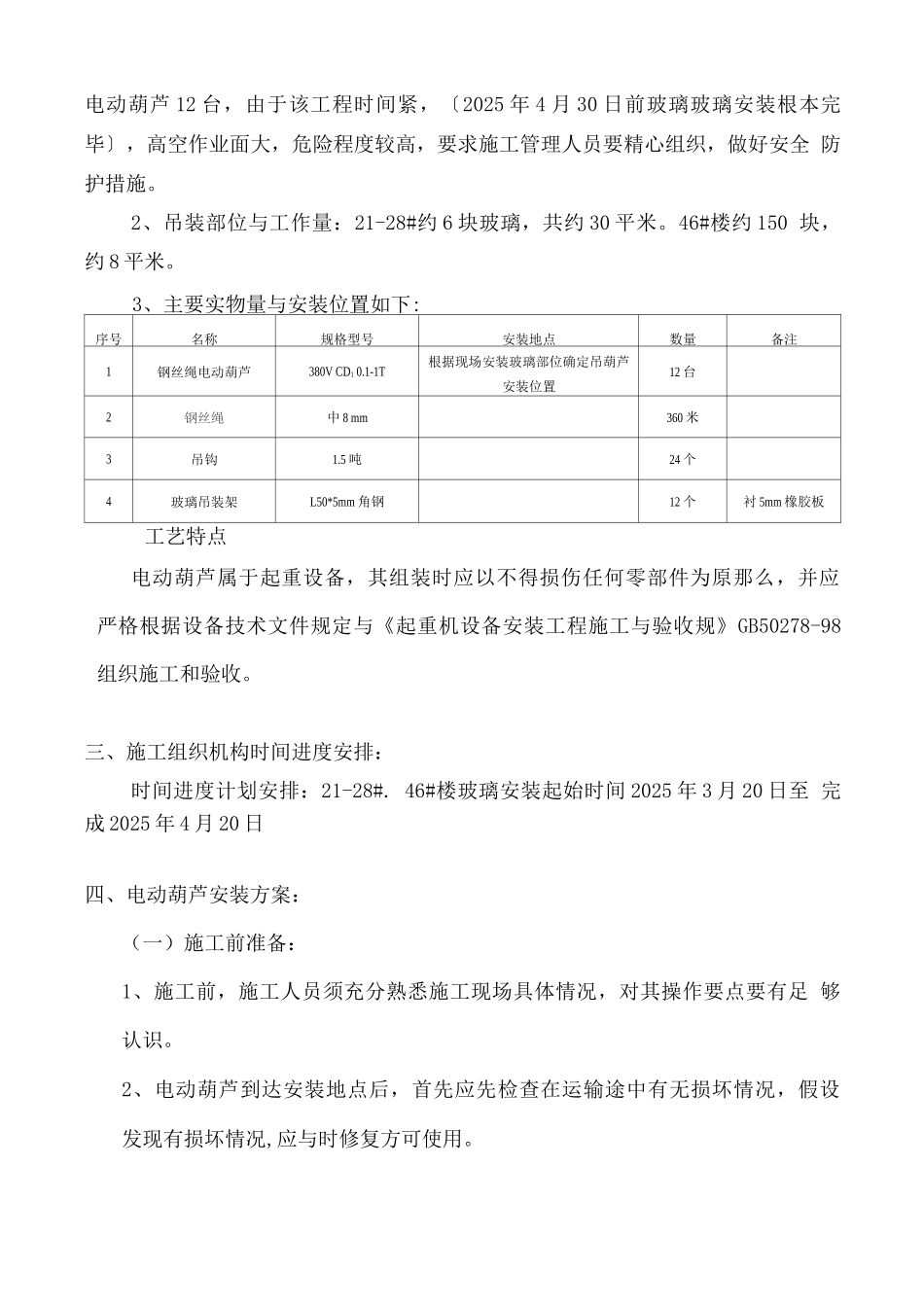

3、主要实物量与安装位置如下:序号名称规格型号安装地点数量备注1钢丝绳电动葫芦380V CD1 0
1-1T根据现场安装玻璃部位确定吊葫芦 安装位置12 台2钢丝绳中 8 mm360 米3吊钩1
5 吨24 个4玻璃吊装架L50*5mm 角钢12 个衬 5mm 橡胶板工艺特点电动葫芦属于起重设备,其组装时应以不得损伤任何零部件为原那么,并应 严格根据设备技术文件规定与《起重机设备安装工程施工与验收规》GB50278-98 组织施工和验收
三、施工组织机构时间进度安排:时间进度计划安排:21-28#
46#楼玻璃安装起始时间 2025 年 3 月 20 日至 完成 2025 年 4 月 20 日四、电动葫芦安装方案:(一)施工前准备:1、施工前,施工人员须充分熟悉施工现场具体情况,对其操作要点要有足 够认识
2、电动葫芦到达安装地点后,首先应先检查在运输途中有无损坏情况,假设 发现有损坏情况,应与时修复方可使用
3、清点设备技术文件,核查设备型号是否符合设计要求,并按本安全施工 方案进展安全技术交底
(二)电动葫
