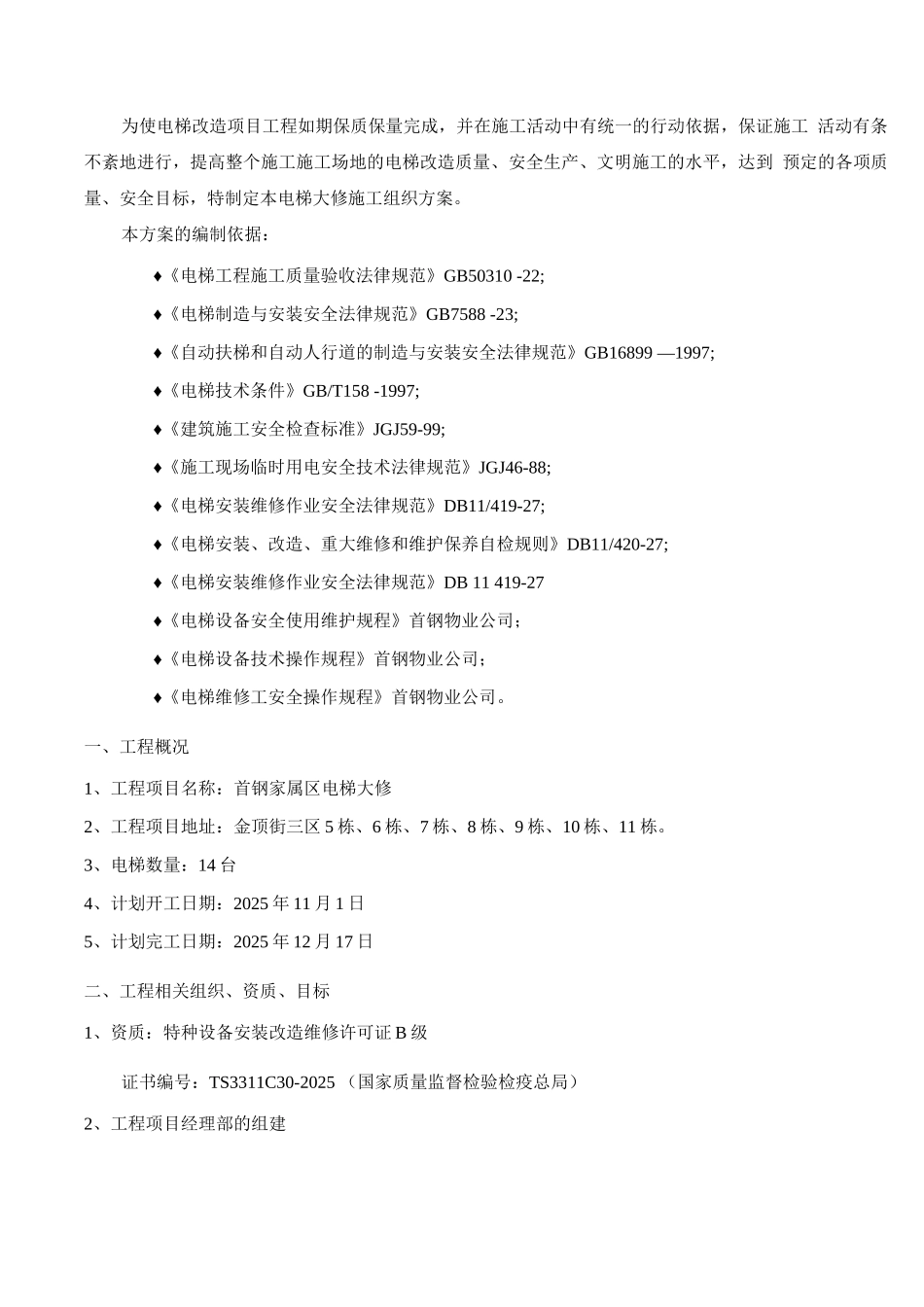

电梯大修施工设计组织方案及安全技术措施项目名称:工程地点:施工单位:编制人:编制日期: 年 12 月 日 审核人:审核日期: 年 12 月 日 批准人:批准日期:年 12 月日一、工程概况二、工程相关组织、资质、目标三、施工准备1、技术准备2、材料准备3、作业条件准备:4、工程施工许可:四、电梯大修施工过程控制1、清扫井道卫生2、调整导轨3、调整厅门4、调整轿门5、清洗钢带轮和钢带涨紧装置(如有),检查轴承,有损坏更换、加油。6、检修(更换)机房设备7、检修(更换)井道设备8、更换(检修)轿箱设备9、检修厅外呼唤,更换损坏的按钮。10、整机调试。五、电梯的检验六、施工安全质量管理1.施工安全管理目标2.安全质量管理措施为使电梯改造项目工程如期保质保量完成,并在施工活动中有统一的行动依据,保证施工 活动有条不紊地进行,提高整个施工施工场地的电梯改造质量、安全生产、文明施工的水平,达到 预定的各项质量、安全目标,特制定本电梯大修施工组织方案。本方案的编制依据:♦《电梯工程施工质量验收法律规范》GB50310 -22;♦《电梯制造与安装安全法律规范》GB7588 -23;♦《自动扶梯和自动人行道的制造与安装安全法律规范》GB16899 —1997;♦《电梯技术条件》GB/T158 -1997;♦《建筑施工安全检查标准》JGJ59-99;♦《施工现场临时用电安全技术法律规范》JGJ46-88;♦《电梯安装维修作业安全法律规范》DB11/419-27;♦《电梯安装、改造、重大维修和维护保养自检规则》DB11/420-27;♦《电梯安装维修作业安全法律规范》DB 11 419-27♦《电梯设备安全使用维护规程》首钢物业公司;♦《电梯设备技术操作规程》首钢物业公司;♦《电梯维修工安全操作规程》首钢物业公司。一、工程概况1、工程项目名称:首钢家属区电梯大修2、工程项目地址:金顶街三区 5 栋、6 栋、7 栋、8 栋、9 栋、10 栋、11 栋。3、电梯数量:14 台4、计划开工日期:2025 年 11 月 1 日5、计划完工日期:2025 年 12 月 17 日二、工程相关组织、资质、目标1、资质:特种设备安装改造维修许可证 B 级证书编号:TS3311C30-2025 (国家质量监督检验检疫总局)2、工程项目经理部的组建根据电梯大修工程的特点,本工程项目经理部由以下人员组成(见表)。
