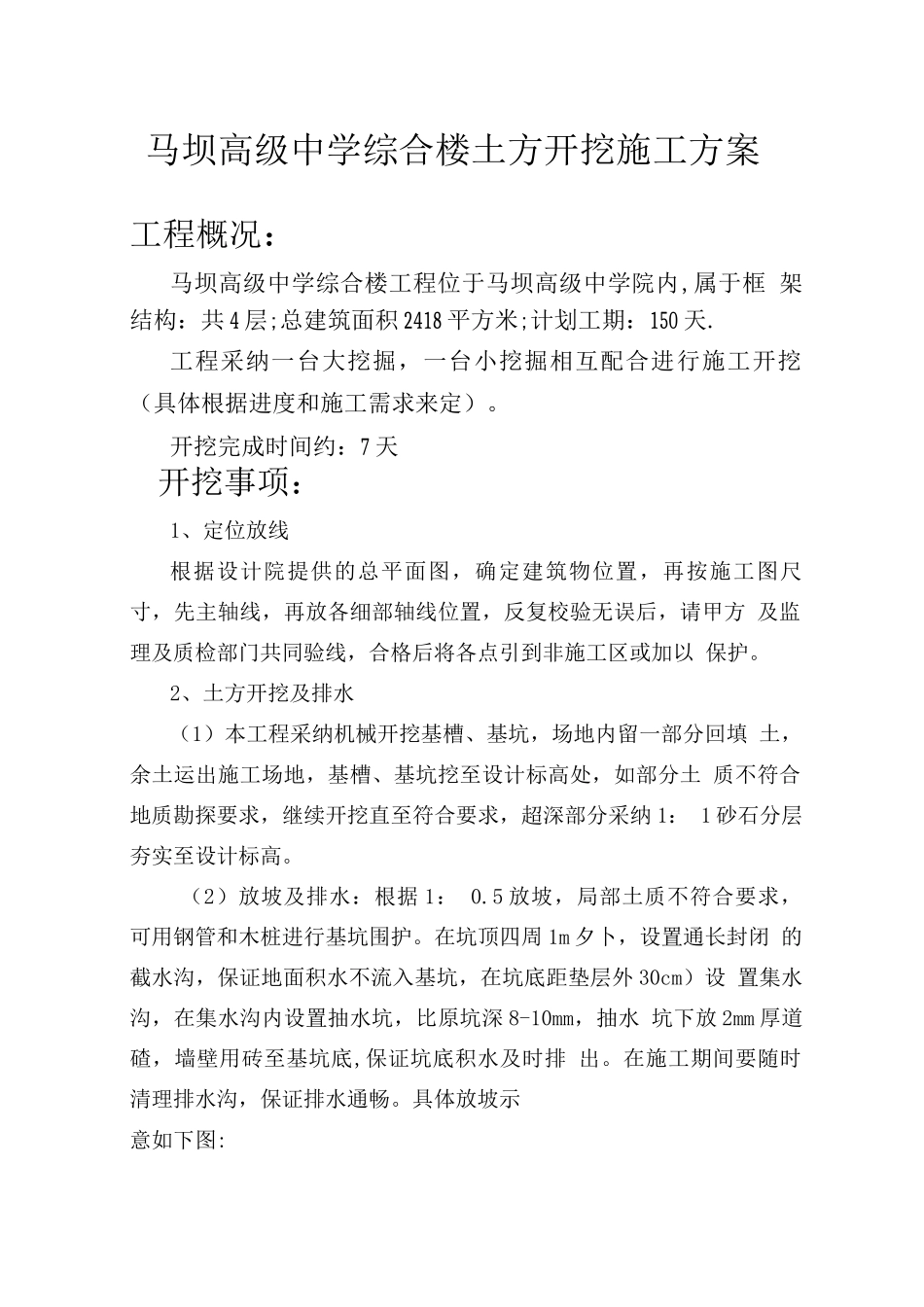

马坝高级中学综合楼土方开挖施工方案工程概况:马坝高级中学综合楼工程位于马坝高级中学院内,属于框 架结构:共 4 层;总建筑面积 2418 平方米;计划工期:150 天
工程采纳一台大挖掘,一台小挖掘相互配合进行施工开挖 (具体根据进度和施工需求来定)
开挖完成时间约:7 天开挖事项:1、定位放线根据设计院提供的总平面图,确定建筑物位置,再按施工图尺 寸,先主轴线,再放各细部轴线位置,反复校验无误后,请甲方 及监理及质检部门共同验线,合格后将各点引到非施工区或加以 保护
2、土方开挖及排水(1)本工程采纳机械开挖基槽、基坑,场地内留一部分回填 土,余土运出施工场地,基槽、基坑挖至设计标高处,如部分土 质不符合地质勘探要求,继续开挖直至符合要求,超深部分采纳 1: 1 砂石分层夯实至设计标高
(2)放坡及排水:根据 1: 0
5 放坡,局部土质不符合要求, 可用钢管和木桩进行基坑围护
在坑顶四周 1m 夕卜,设置通长封闭 的截水沟,保证地面积水不流入基坑,在坑底距垫层外 30cm)设 置集水沟,在集水沟内设置抽水坑,比原坑深 8-10mm,抽水 坑下放 2mm 厚道碴,墙壁用砖至基坑底,保证坑底积水及时排 出
在施工期间要随时清理排水沟,保证排水通畅

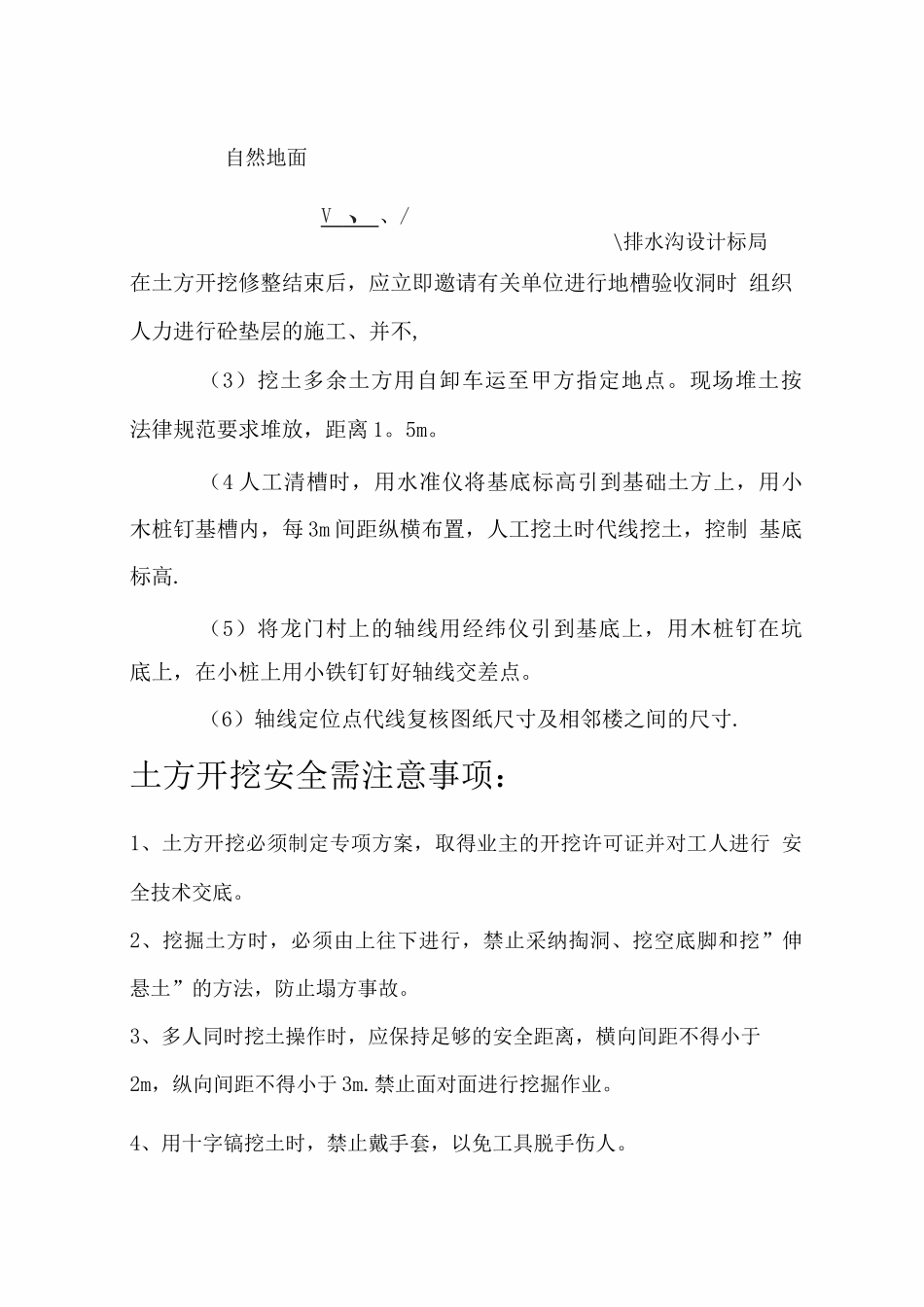

具体放坡示意如下图:自然地面V 、 、/\排水沟设计标局在土方开挖修整结束后,应立即邀请有关单位进行地槽验收洞时 组织人力进行砼垫层的施工、并不,(3)挖土多余土方用自卸车运至甲方指定地点
现场堆土按 法律规范要求堆放,距离 1
(4 人工清槽时,用水准仪将基底标高引到基础土方上,用小 木桩钉基槽内,每 3m 间距纵横布置,人工挖土时代线挖土,控制 基底标高
(5)将龙门村上的轴线用经纬仪引到基底上,用木桩钉在坑 底上,在小桩上用小铁钉钉好轴线交差点
(6)轴线定位点代线复核图纸尺寸及相邻楼之间的尺寸

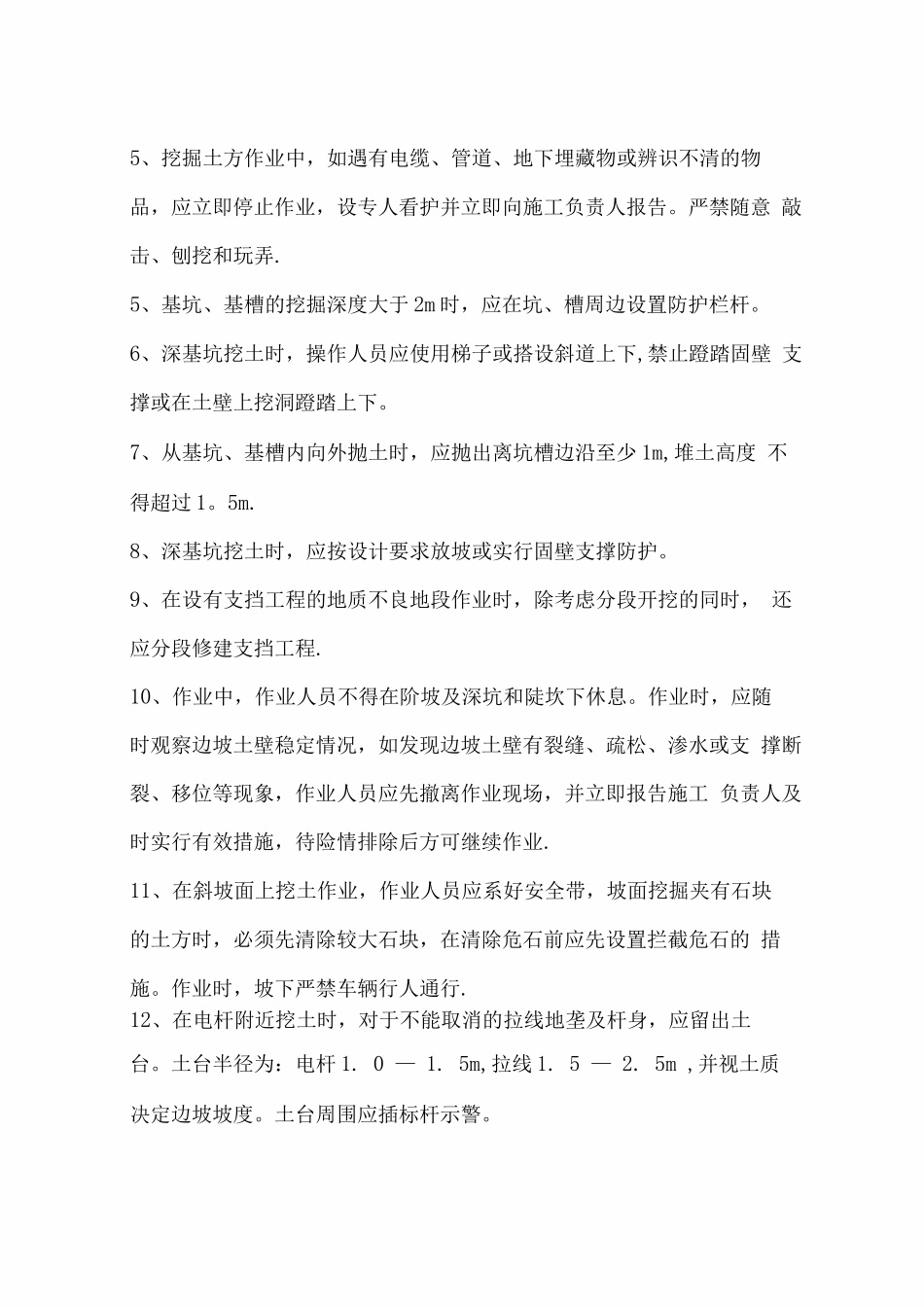

土方开挖安全需注意事项
