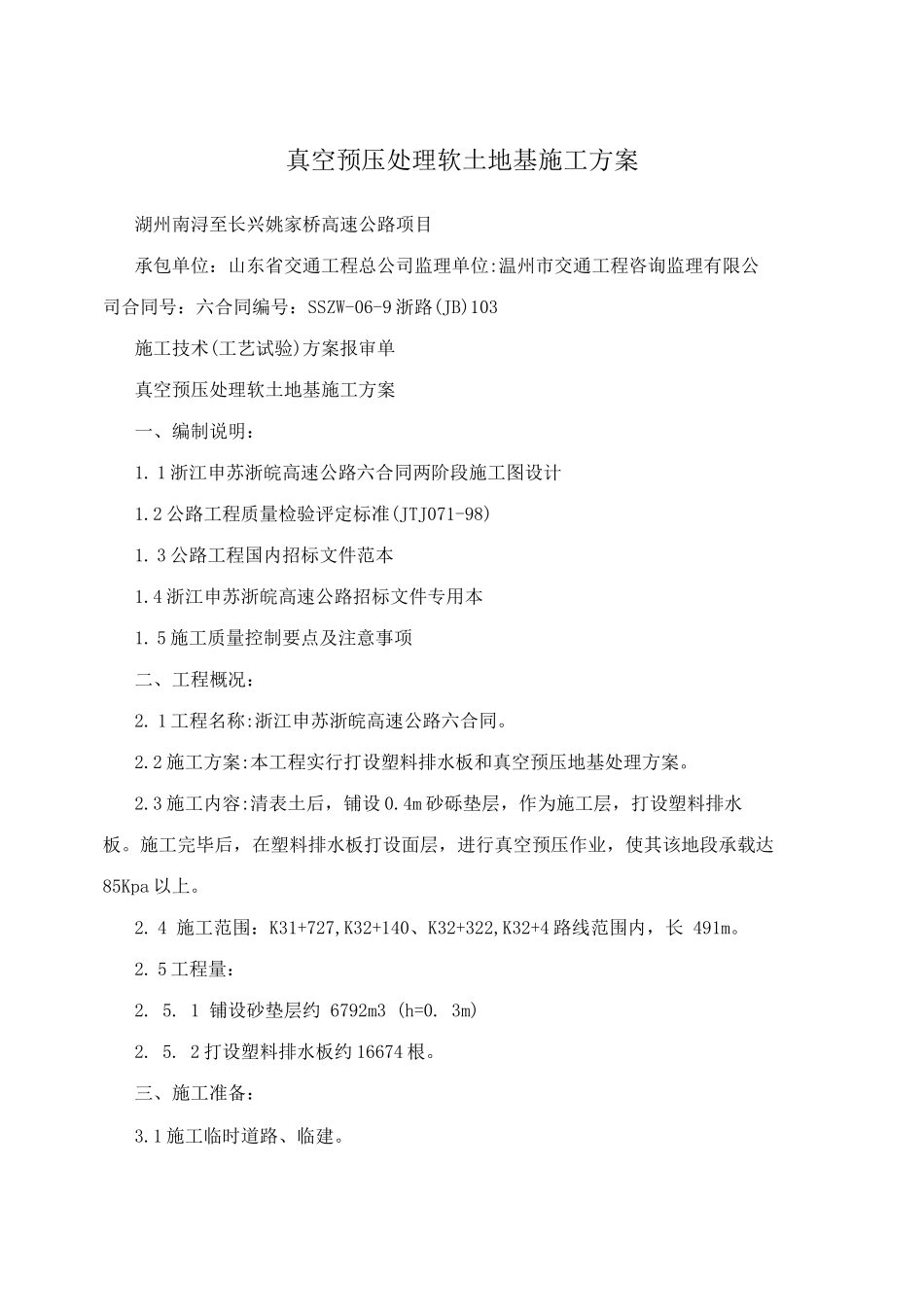

真空预压处理软土地基施工方案湖州南浔至长兴姚家桥高速公路项目承包单位:山东省交通工程总公司监理单位:温州市交通工程咨询监理有限公司合同号:六合同编号:SSZW-06-9 浙路(JB)103施工技术(工艺试验)方案报审单真空预压处理软土地基施工方案一、编制说明:1
1 浙江申苏浙皖高速公路六合同两阶段施工图设计1
2 公路工程质量检验评定标准(JTJ071-98)1
3 公路工程国内招标文件范本1
4 浙江申苏浙皖高速公路招标文件专用本1
5 施工质量控制要点及注意事项二、工程概况:2
1 工程名称:浙江申苏浙皖高速公路六合同
2 施工方案:本工程实行打设塑料排水板和真空预压地基处理方案
3 施工内容:清表土后,铺设 0
4m 砂砾垫层,作为施工层,打设塑料排水板
施工完毕后,在塑料排水板打设面层,进行真空预压作业,使其该地段承载达 85Kpa 以上
4 施工范围:K31+727,K32+140、K32+322,K32+4 路线范围内,长 491m
5 工程量:2
1 铺设砂垫层约 6792m3 (h=0
2 打设塑料排水板约 16674 根

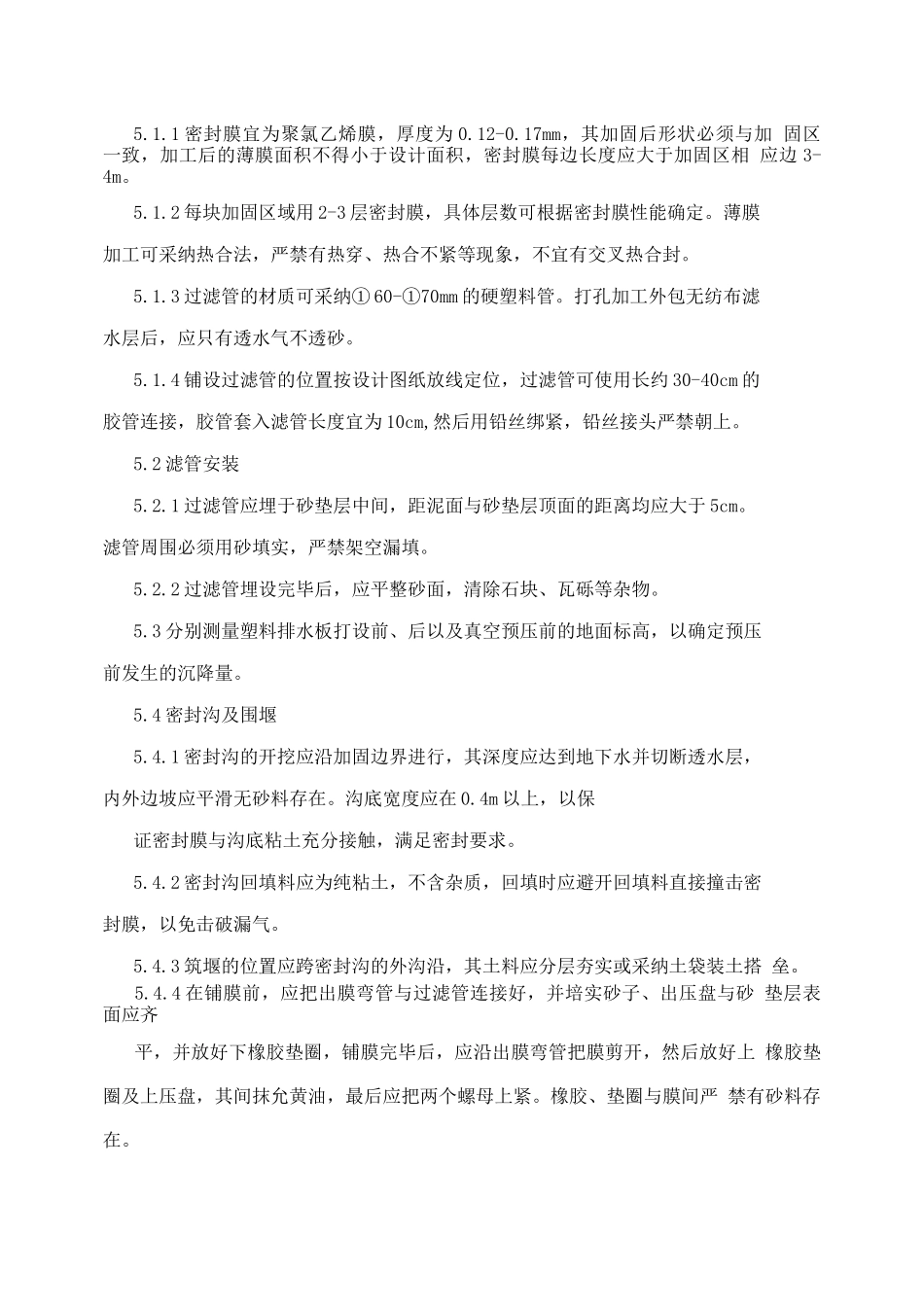

三、施工准备:3
1 施工临时道路、临建
1 机械设备进场可利用便道至施工现场
2 施工临建设在 K31+7 附近
2 施工用电、用水
1 施工用电需满足 3KW/H 的电力供应,由我公司施工变压器接至区内或 自备75KW 发电机
2 施工用水:采纳潜水泵就近提取征用后渔塘水、沟渠及小河水
3 施工主要设备3
1 打桩机 3 台及配备 12 套真空射流装置可满足真空预压实验段施工
四、前期施工4
1 砂垫层施工4
1 砂宜采纳中粗砂,泥质等杂质含量应小于 5%,严禁砂中混有尖石、铁器 等利刃硬物
2 砂垫层铺设厚度为 40
