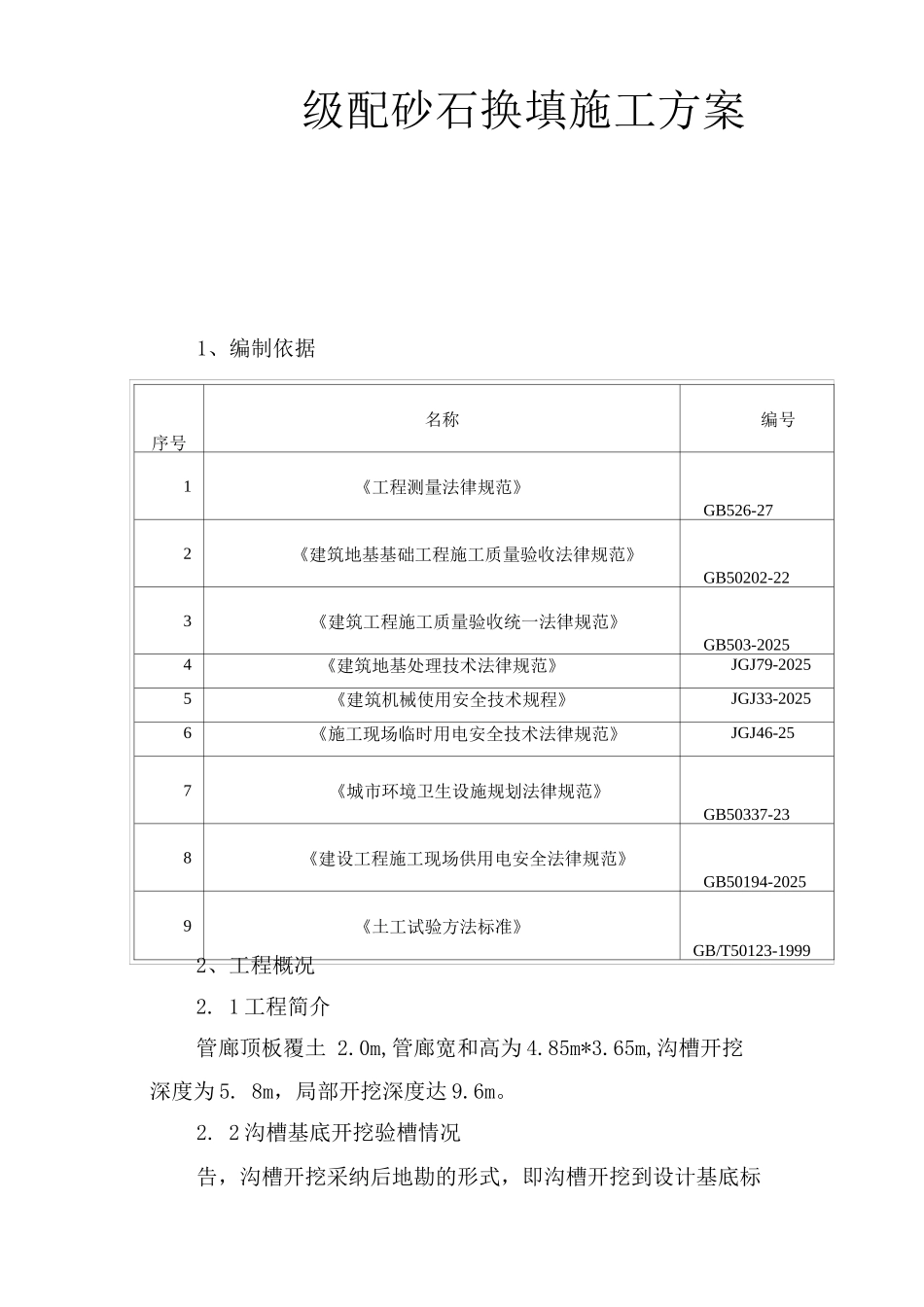

级配砂石换填施工方案1、编制依据序号名称编号1《工程测量法律规范》GB526-272《建筑地基基础工程施工质量验收法律规范》GB50202-223《建筑工程施工质量验收统一法律规范》GB503-20254《建筑地基处理技术法律规范》JGJ79-20255《建筑机械使用安全技术规程》JGJ33-20256《施工现场临时用电安全技术法律规范》JGJ46-257《城市环境卫生设施规划法律规范》GB50337-238《建设工程施工现场供用电安全法律规范》GB50194-20259《土工试验方法标准》GB/T50123-19992、工程概况2
1 工程简介管廊顶板覆土 2
0m,管廊宽和高为 4
65m,沟槽开挖深度为 5
8m,局部开挖深度达 9

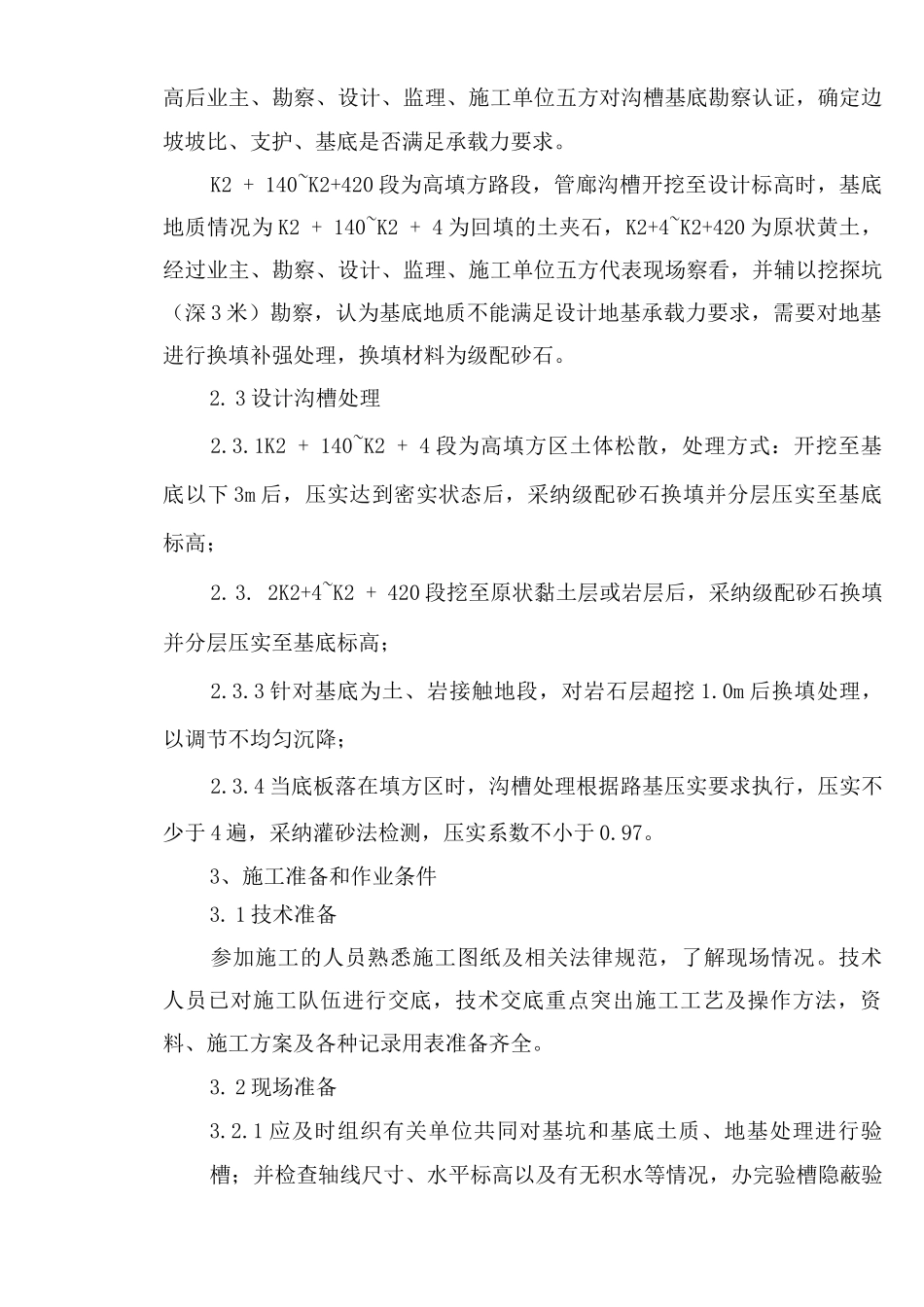

2 沟槽基底开挖验槽情况告,沟槽开挖采纳后地勘的形式,即沟槽开挖到设计基底标高后业主、勘察、设计、监理、施工单位五方对沟槽基底勘察认证,确定边坡坡比、支护、基底是否满足承载力要求
K2 + 140~K2+420 段为高填方路段,管廊沟槽开挖至设计标高时,基底地质情况为 K2 + 140~K2 + 4 为回填的土夹石,K2+4~K2+420 为原状黄土,经过业主、勘察、设计、监理、施工单位五方代表现场察看,并辅以挖探坑(深 3 米)勘察,认为基底地质不能满足设计地基承载力要求,需要对地基进行换填补强处理,换填材料为级配砂石
3 设计沟槽处理2
1K2 + 140~K2 + 4 段为高填方区土体松散,处理方式:开挖至基底以下 3m 后,压实达到密实状态后,采纳级配砂石换填并分层压实至基底标高;2
2K2+4~K2 + 420 段挖至原状黏土层或岩层后,采纳级配砂石换填并分层压实至基底标高;2
3 针对基底为土、岩接触地段,对岩石层超挖 1
0m 后换填处理,以调节不均匀沉降;2
4 当底板落
