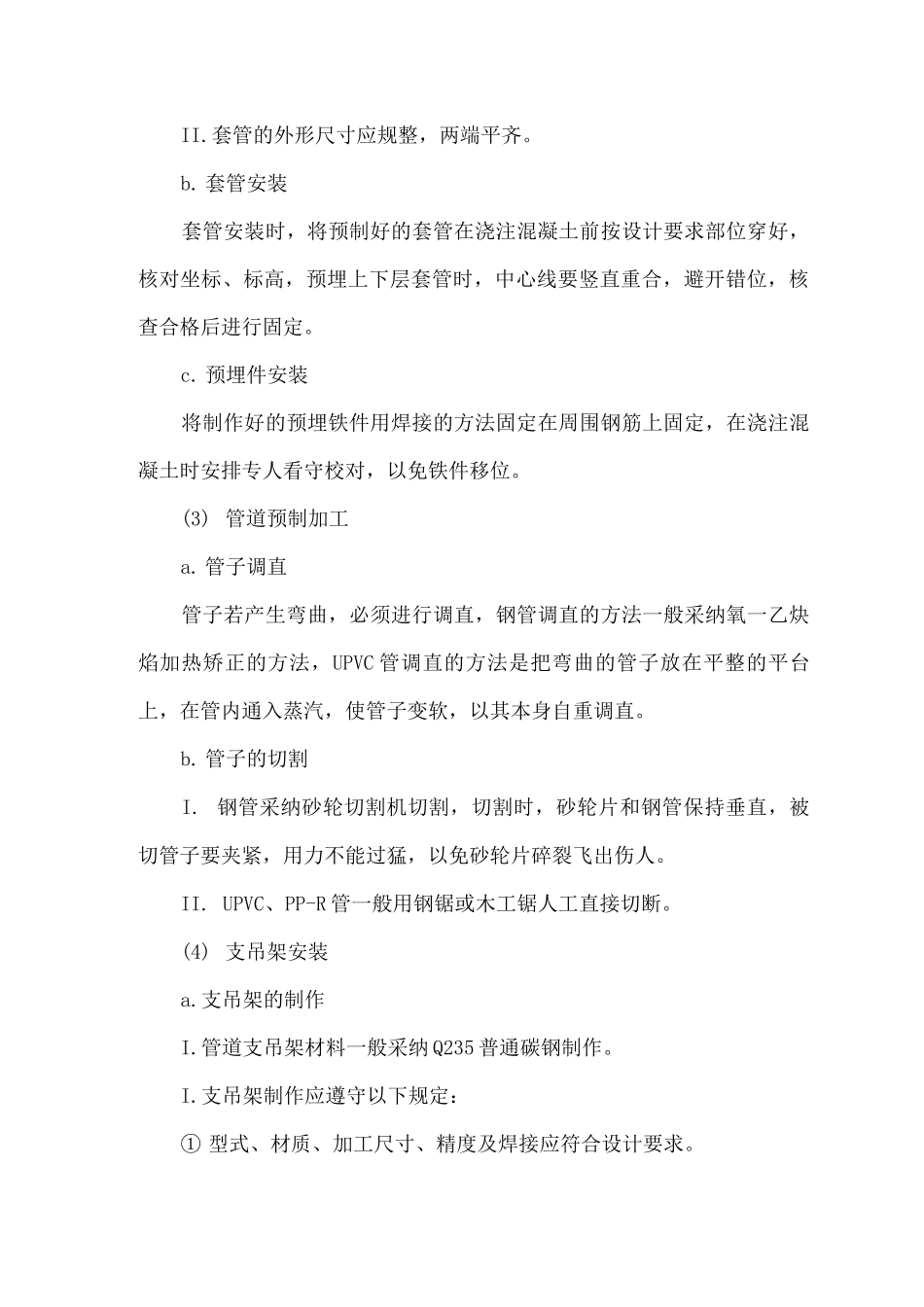

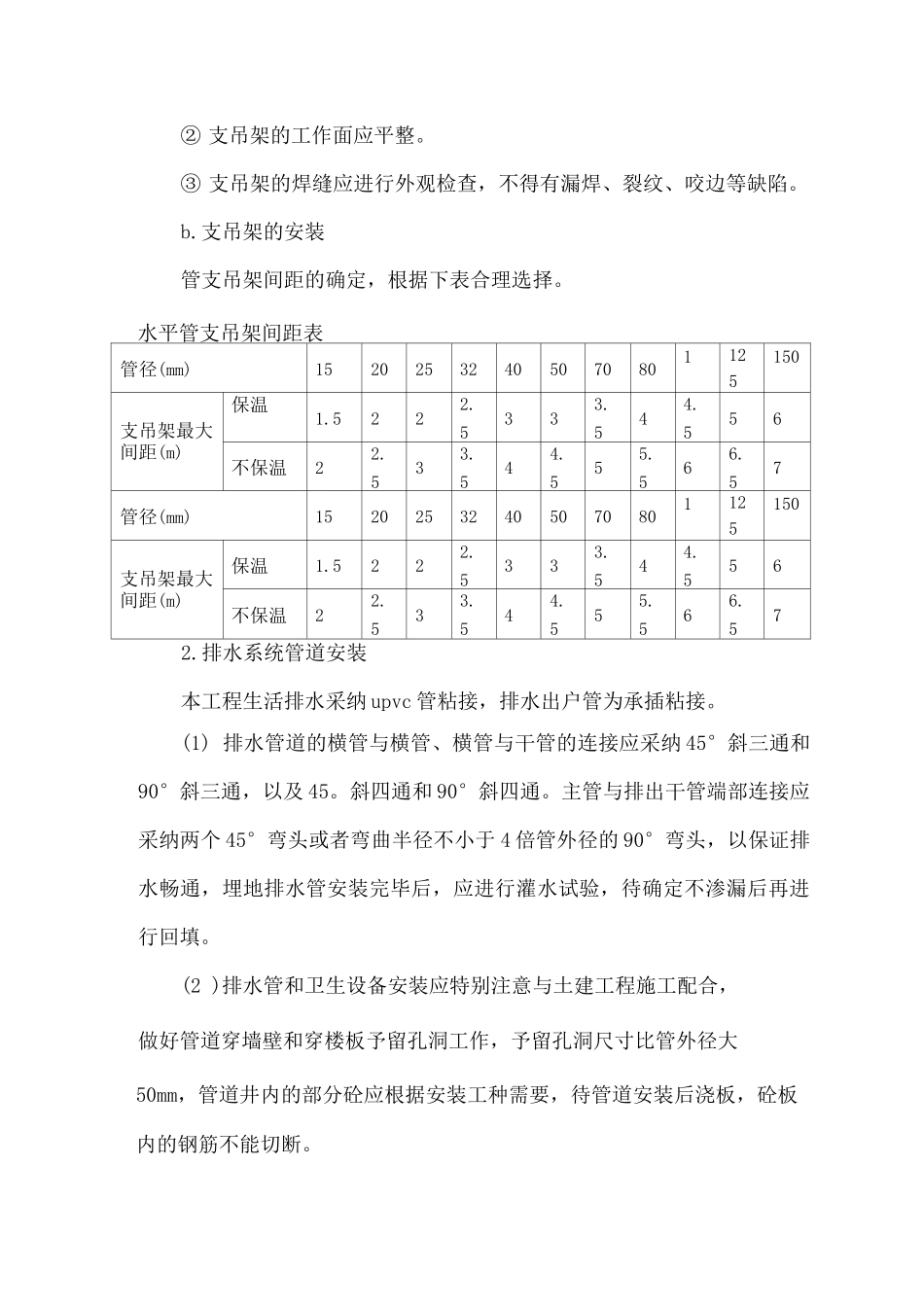

给排水安装工程本工程给排水主要采纳:生活给水管:衬塑复合钢管:规格 DN50/DN70/DN80/DN1; PP-R 塑料给水管(冷水):规格 DN15/DN20/DN25/DN32; PP-R 塑料给水管(热水):规格 DN15/DN20;生活及雨废水排水管:PVC-U 塑料排水管,规格DN50/DN75/DN1/DN150;消防管:热镀锌钢管,规格 DN65 / DN1 / DN1501.生活给水系统管道安装(1 )安装程序安装准备 | —,定位放线预套' t 支吊架安装, —管道安装预埋铁件一—►水压试验一►室内外管道连接一►泵房及设备安装一►系统调试(2) 套管、铁件预埋a.套管的制作:管道穿过地下室外墙或水池壁处采纳柔性防水套管,其它采纳普通钢套管。柔性防水套管严格根据标准图集 S312 的要求制作。I .套管的长度:① 过墙套管长度=墙厚+墙两面抹灰厚度② 过楼板套管长度=楼板厚度+板底抹灰厚度+地面抹灰厚度+2 0mm(卫生间加 30mm)II.套管的外形尺寸应规整,两端平齐。b. 套管安装套管安装时,将预制好的套管在浇注混凝土前按设计要求部位穿好,核对坐标、标高,预埋上下层套管时,中心线要竖直重合,避开错位,核查合格后进行固定。c. 预埋件安装将制作好的预埋铁件用焊接的方法固定在周围钢筋上固定,在浇注混凝土时安排专人看守校对,以免铁件移位。(3) 管道预制加工a. 管子调直管子若产生弯曲,必须进行调直,钢管调直的方法一般采纳氧一乙炔焰加热矫正的方法,UPVC 管调直的方法是把弯曲的管子放在平整的平台上,在管内通入蒸汽,使管子变软,以其本身自重调直。b. 管子的切割I. 钢管采纳砂轮切割机切割,切割时,砂轮片和钢管保持垂直,被切管子要夹紧,用力不能过猛,以免砂轮片碎裂飞出伤人。II. UPVC、PP-R 管一般用钢锯或木工锯人工直接切断。(4) 支吊架安装a.支吊架的制作I.管道支吊架材料一般采纳 Q235 普通碳钢制作。I.支吊架制作应遵守以下规定:① 型式、材质、加工尺寸、精度及焊接应符合设计要求。② 支吊架的工作面应平整。③ 支吊架的焊缝应进行外观检查,不得有漏焊、裂纹、咬边等缺陷。b.支吊架的安装管支吊架间距的确定,根据下表合理选择。水平管支吊架间距表管径(mm)15202532405070801125150支吊架最大间距(m)保温1.5222.5333.544.556不保温22.533.544.555.566.57管径(mm)15202532405070801125150支吊架最大间距(m)保温1.5222.5333.544.556不保温22.533.544.555.566.572.排水系统管道安装本工程生活排水采纳 upvc 管粘接,排水出户管为承插粘接。(...
