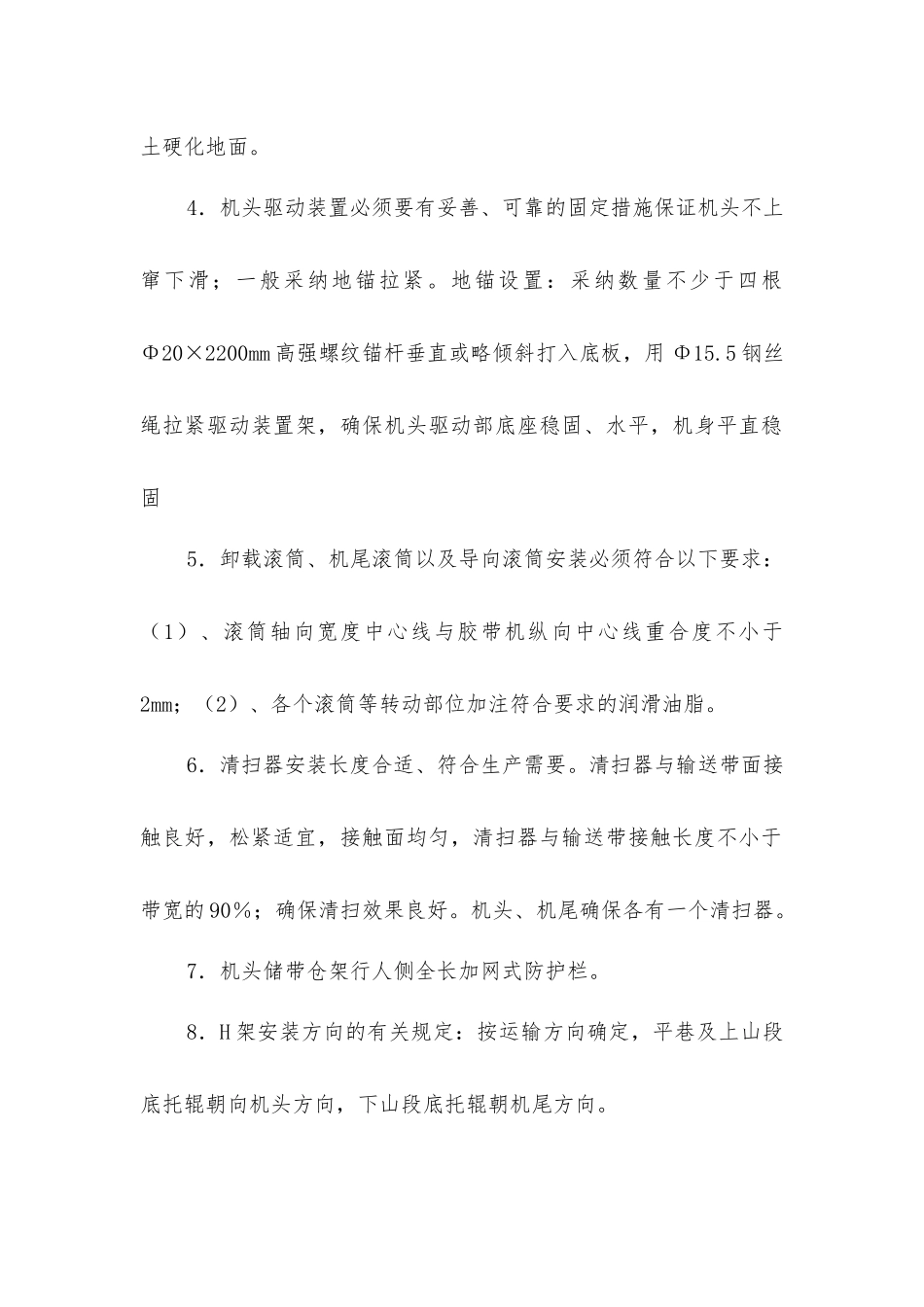

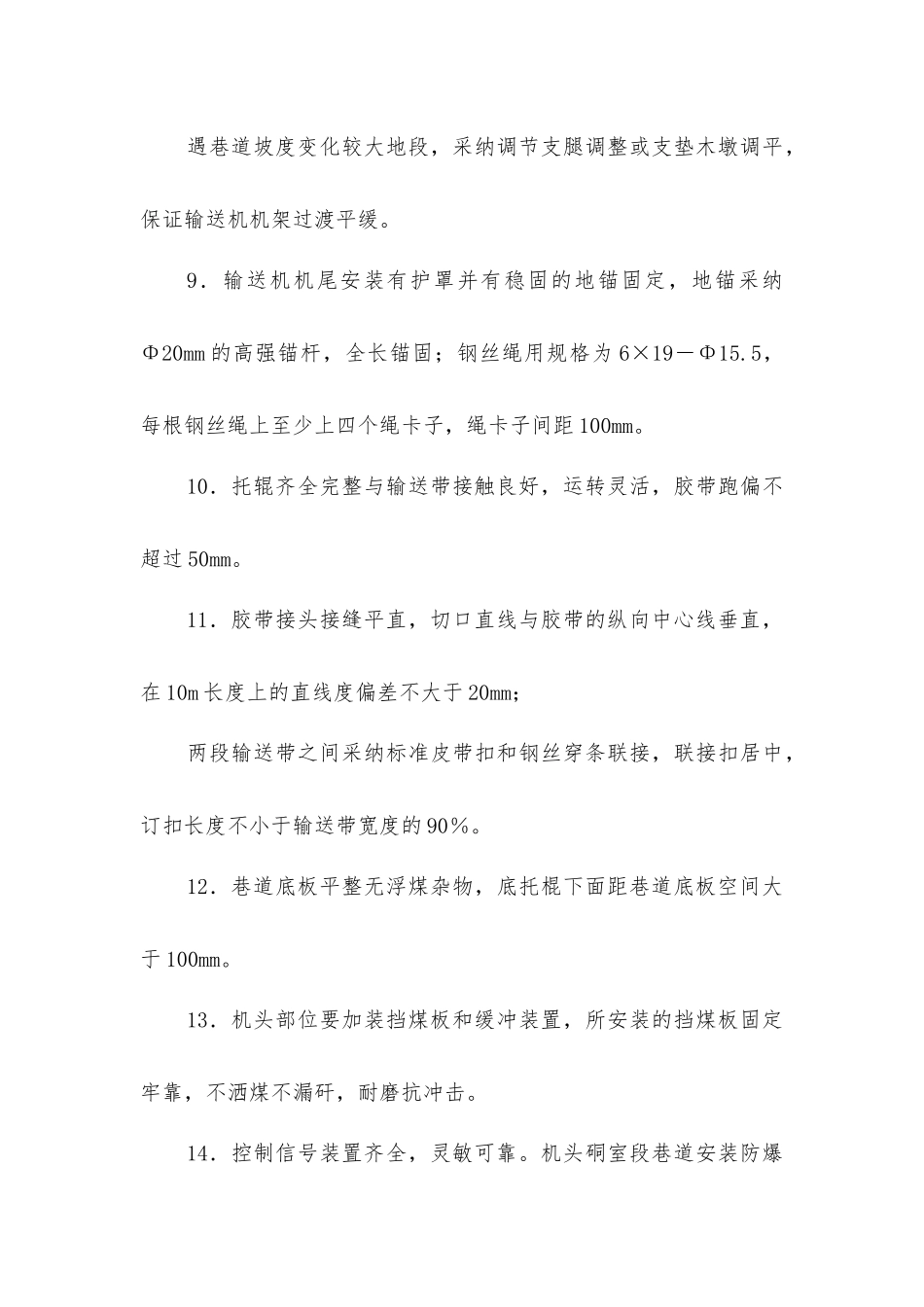

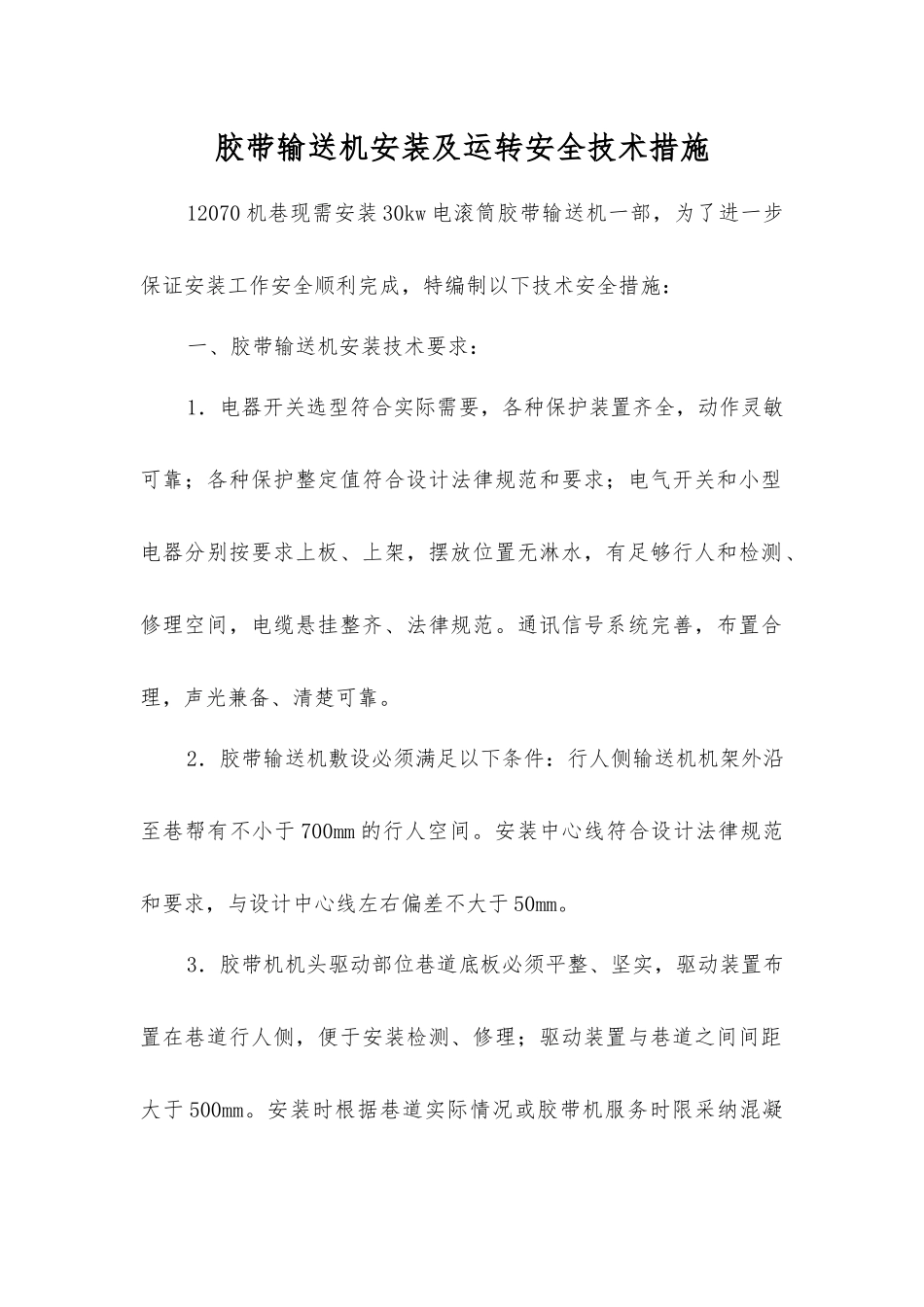

胶带输送机安装及运转安全技术措施12070 机巷现需安装 30kw 电滚筒胶带输送机一部,为了进一步保证安装工作安全顺利完成,特编制以下技术安全措施:一、胶带输送机安装技术要求:1.电器开关选型符合实际需要,各种保护装置齐全,动作灵敏可靠;各种保护整定值符合设计法律规范和要求;电气开关和小型电器分别按要求上板、上架,摆放位置无淋水,有足够行人和检测、修理空间,电缆悬挂整齐、法律规范。通讯信号系统完善,布置合理,声光兼备、清楚可靠。2.胶带输送机敷设必须满足以下条件:行人侧输送机机架外沿至巷帮有不小于 700mm 的行人空间。安装中心线符合设计法律规范和要求,与设计中心线左右偏差不大于 50mm。3.胶带机机头驱动部位巷道底板必须平整、坚实,驱动装置布置在巷道行人侧,便于安装检测、修理;驱动装置与巷道之间间距大于 500mm。安装时根据巷道实际情况或胶带机服务时限采纳混凝土硬化地面。4.机头驱动装置必须要有妥善、可靠的固定措施保证机头不上窜下滑;一般采纳地锚拉紧。地锚设置:采纳数量不少于四根Φ20×2200mm 高强螺纹锚杆垂直或略倾斜打入底板,用 Φ15.5 钢丝绳拉紧驱动装置架,确保机头驱动部底座稳固、水平,机身平直稳固5.卸载滚筒、机尾滚筒以及导向滚筒安装必须符合以下要求:(1)、滚筒轴向宽度中心线与胶带机纵向中心线重合度不小于2mm;(2)、各个滚筒等转动部位加注符合要求的润滑油脂。6.清扫器安装长度合适、符合生产需要。清扫器与输送带面接触良好,松紧适宜,接触面均匀,清扫器与输送带接触长度不小于带宽的 90%;确保清扫效果良好。机头、机尾确保各有一个清扫器。7.机头储带仓架行人侧全长加网式防护栏。8.H 架安装方向的有关规定:按运输方向确定,平巷及上山段底托辊朝向机头方向,下山段底托辊朝机尾方向。遇巷道坡度变化较大地段,采纳调节支腿调整或支垫木墩调平,保证输送机机架过渡平缓。9.输送机机尾安装有护罩并有稳固的地锚固定,地锚采纳Φ20mm 的高强锚杆,全长锚固;钢丝绳用规格为 6×19-Φ15.5,每根钢丝绳上至少上四个绳卡子,绳卡子间距 100mm。10.托辊齐全完整与输送带接触良好,运转灵活,胶带跑偏不超过 50mm。11.胶带接头接缝平直,切口直线与胶带的纵向中心线垂直,在 10m 长度上的直线度偏差不大于 20mm;两段输送带之间采纳标准皮带扣和钢丝穿条联接,联接扣居中,订扣长度不小于输送带宽度的 90%。12.巷道底板平整无浮煤杂物,...
