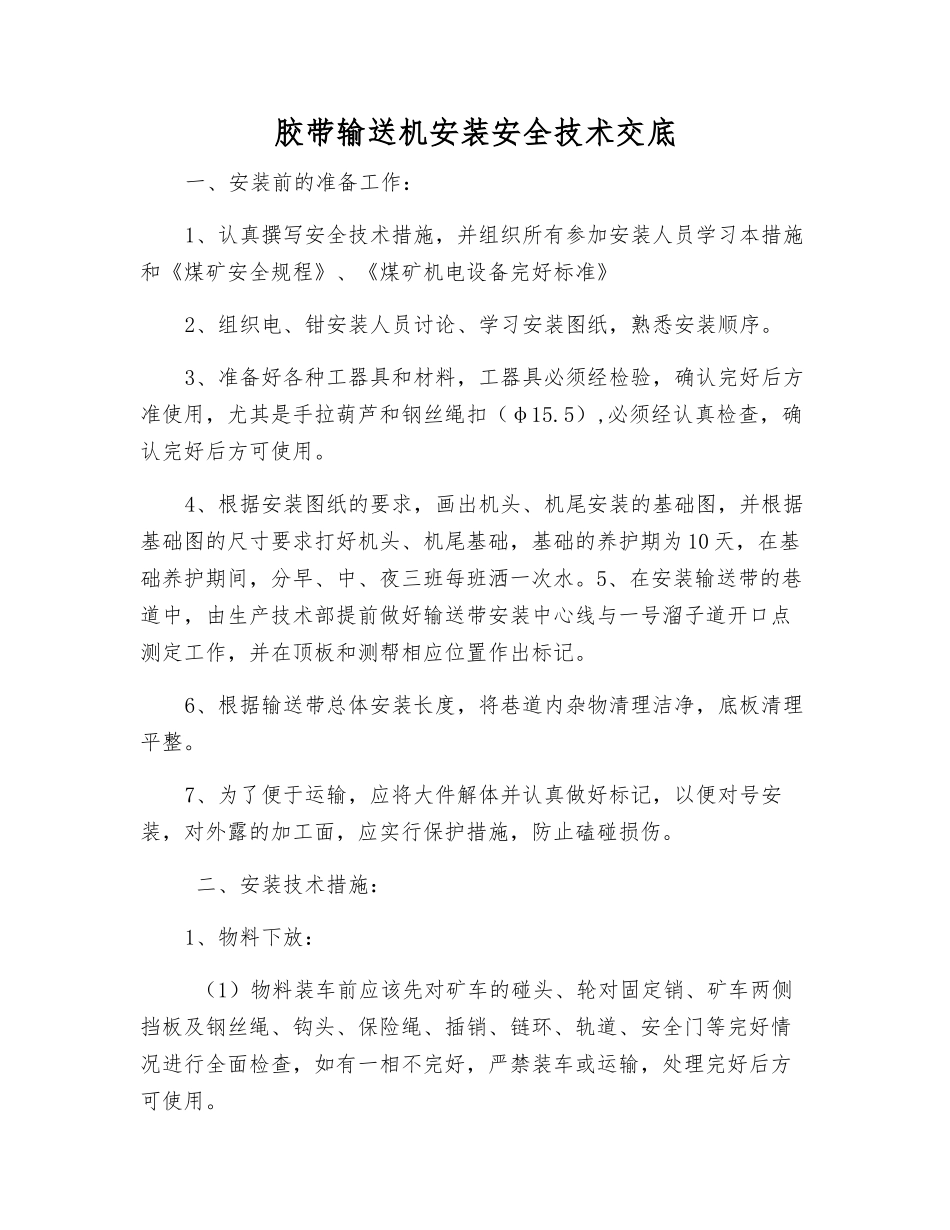

胶带输送机安装安全技术交底一、安装前的准备工作:1、认真撰写安全技术措施,并组织所有参加安装人员学习本措施和《煤矿安全规程》、《煤矿机电设备完好标准》2、组织电、钳安装人员讨论、学习安装图纸,熟悉安装顺序
3、准备好各种工器具和材料,工器具必须经检验,确认完好后方准使用,尤其是手拉葫芦和钢丝绳扣(φ15
5),必须经认真检查,确认完好后方可使用
4、根据安装图纸的要求,画出机头、机尾安装的基础图,并根据基础图的尺寸要求打好机头、机尾基础,基础的养护期为 10 天,在基础养护期间,分早、中、夜三班每班洒一次水
5、在安装输送带的巷道中,由生产技术部提前做好输送带安装中心线与一号溜子道开口点测定工作,并在顶板和测帮相应位置作出标记
6、根据输送带总体安装长度,将巷道内杂物清理洁净,底板清理平整
7、为了便于运输,应将大件解体并认真做好标记,以便对号安装,对外露的加工面,应实行保护措施,防止磕碰损伤
二、安装技术措施:1、物料下放: (1)物料装车前应该先对矿车的碰头、轮对固定销、矿车两侧挡板及钢丝绳、钩头、保险绳、插销、链环、轨道、安全门等完好情况进行全面检查,如有一相不完好,严禁装车或运输,处理完好后方可使用

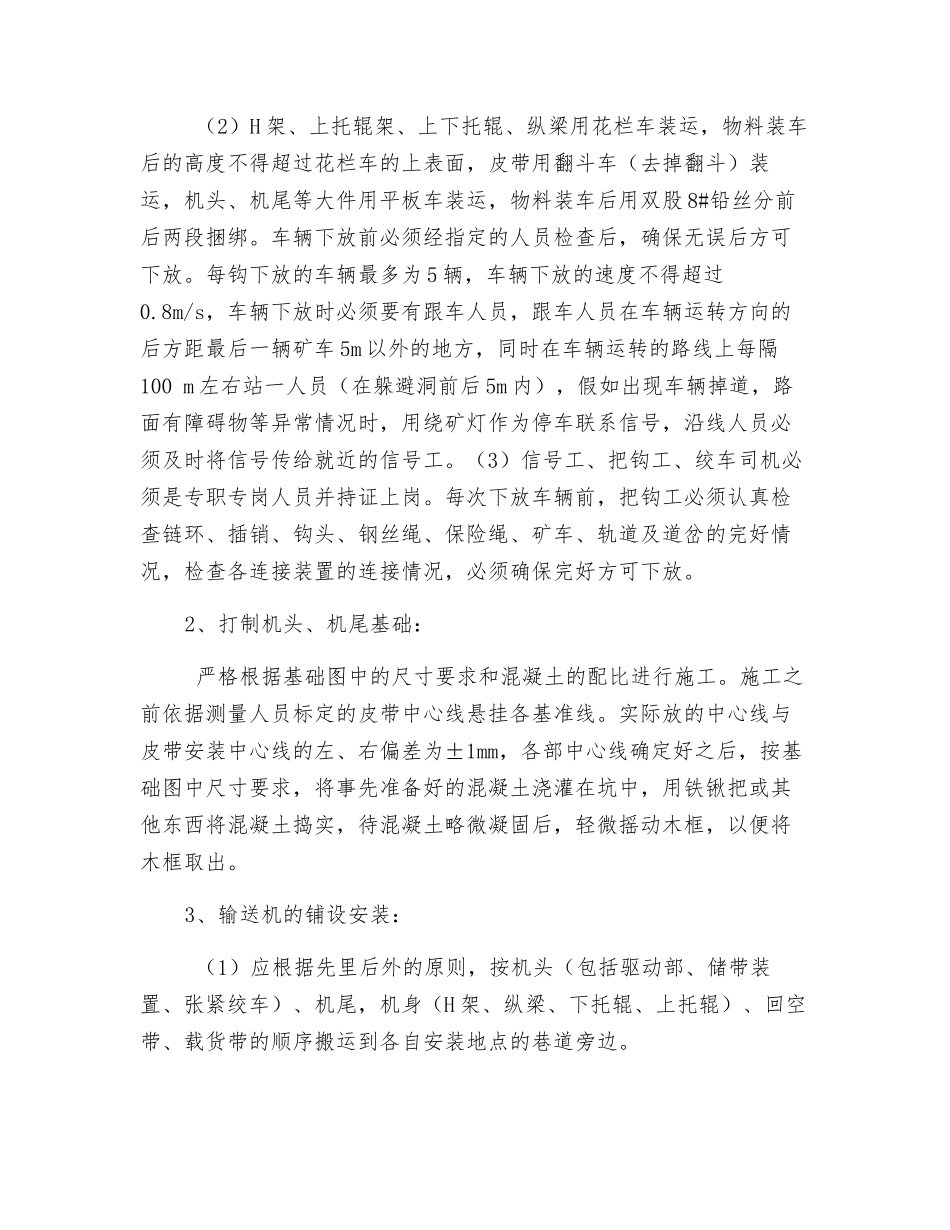

(2)H 架、上托辊架、上下托辊、纵梁用花栏车装运,物料装车后的高度不得超过花栏车的上表面,皮带用翻斗车(去掉翻斗)装运,机头、机尾等大件用平板车装运,物料装车后用双股 8#铅丝分前后两段捆绑
车辆下放前必须经指定的人员检查后,确保无误后方可下放
每钩下放的车辆最多为 5 辆,车辆下放的速度不得超过0
8m/s,车辆下放时必须要有跟车人员,跟车人员在车辆运转方向的后方距最后一辆矿车 5m 以外的地方,同时在车辆运转的路线上每隔100 m 左右站一人员(在躲避洞前后 5m 内),假如出现车辆掉道,路面有障碍物等异常情况时,用绕矿灯作为停车联系信号,沿线人员必须及时将信
