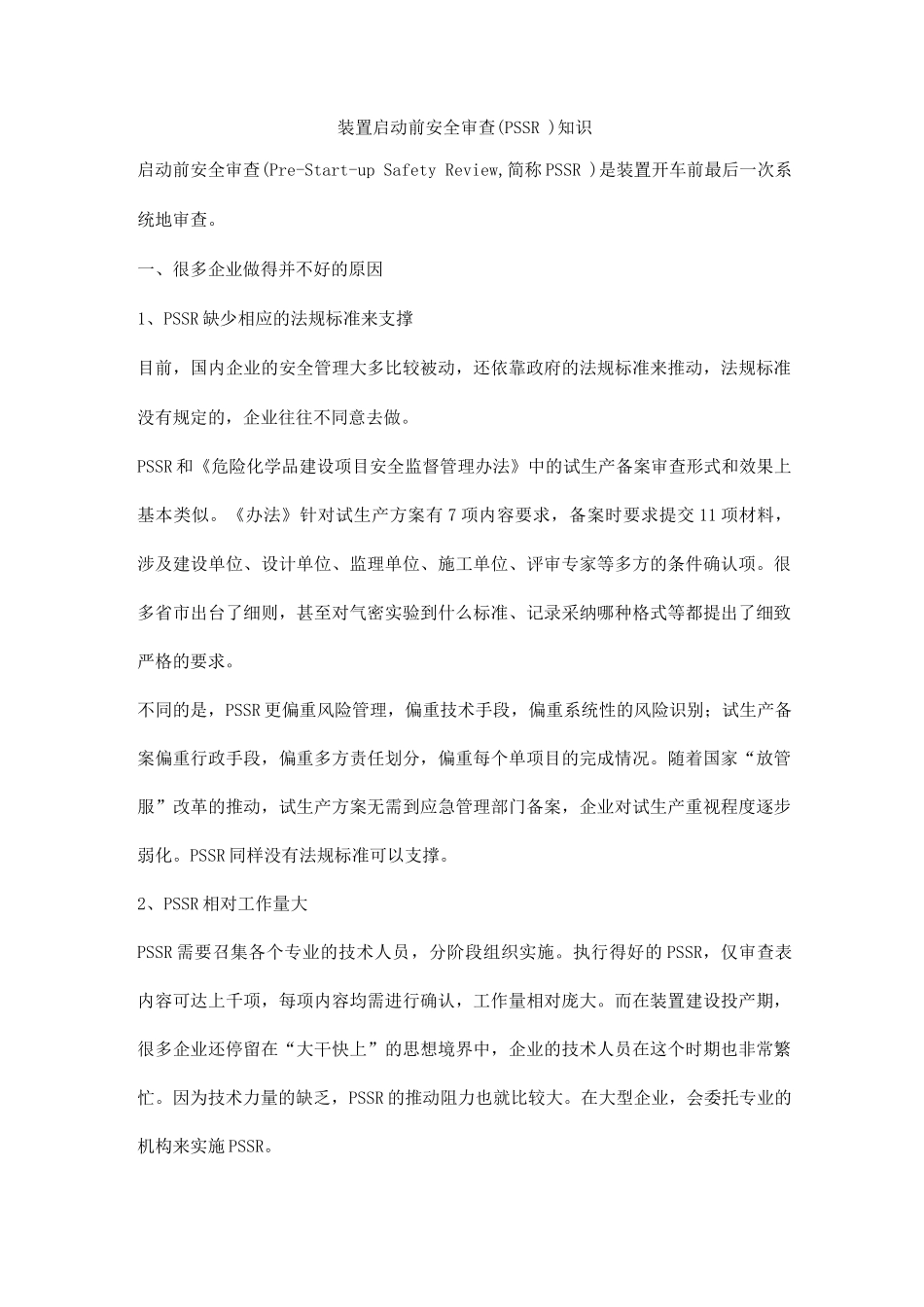

装置启动前安全审查(PSSR )知识启动前安全审查(Pre-Start-up Safety Review,简称 PSSR )是装置开车前最后一次系统地审查
一、很多企业做得并不好的原因1、PSSR 缺少相应的法规标准来支撑目前,国内企业的安全管理大多比较被动,还依靠政府的法规标准来推动,法规标准没有规定的,企业往往不同意去做
PSSR 和《危险化学品建设项目安全监督管理办法》中的试生产备案审查形式和效果上基本类似
《办法》针对试生产方案有 7 项内容要求,备案时要求提交 11 项材料,涉及建设单位、设计单位、监理单位、施工单位、评审专家等多方的条件确认项
很多省市出台了细则,甚至对气密实验到什么标准、记录采纳哪种格式等都提出了细致严格的要求
不同的是,PSSR 更偏重风险管理,偏重技术手段,偏重系统性的风险识别;试生产备案偏重行政手段,偏重多方责任划分,偏重每个单项目的完成情况
随着国家“放管服”改革的推动,试生产方案无需到应急管理部门备案,企业对试生产重视程度逐步弱化
PSSR 同样没有法规标准可以支撑
2、PSSR 相对工作量大PSSR 需要召集各个专业的技术人员,分阶段组织实施

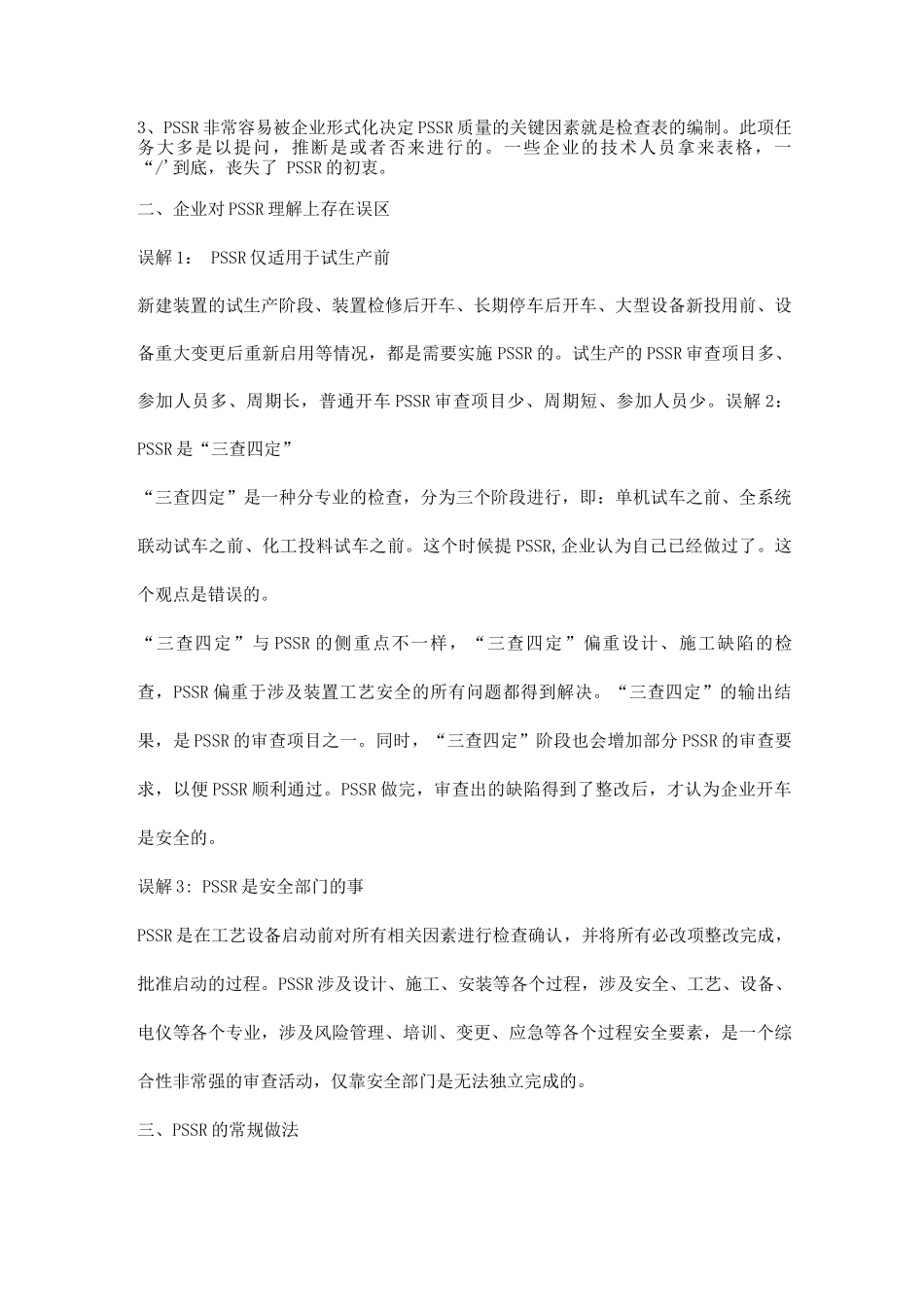

执行得好的 PSSR,仅审查表内容可达上千项,每项内容均需进行确认,工作量相对庞大
而在装置建设投产期,很多企业还停留在“大干快上”的思想境界中,企业的技术人员在这个时期也非常繁忙
因为技术力量的缺乏,PSSR 的推动阻力也就比较大
在大型企业,会委托专业的机构来实施 PSSR
3、PSSR 非常容易被企业形式化决定 PSSR 质量的关键因素就是检查表的编制
此项任务大多是以提问,推断是或者否来进行的
一些企业的技术人员拿来表格,一 “/'到底,丧失了 PSSR 的初衷
二、企业对 PSSR 理解上存在误区误解 1: PSSR 仅适用于试生产前新建装置的试生产阶段、装置检修后开车、长
