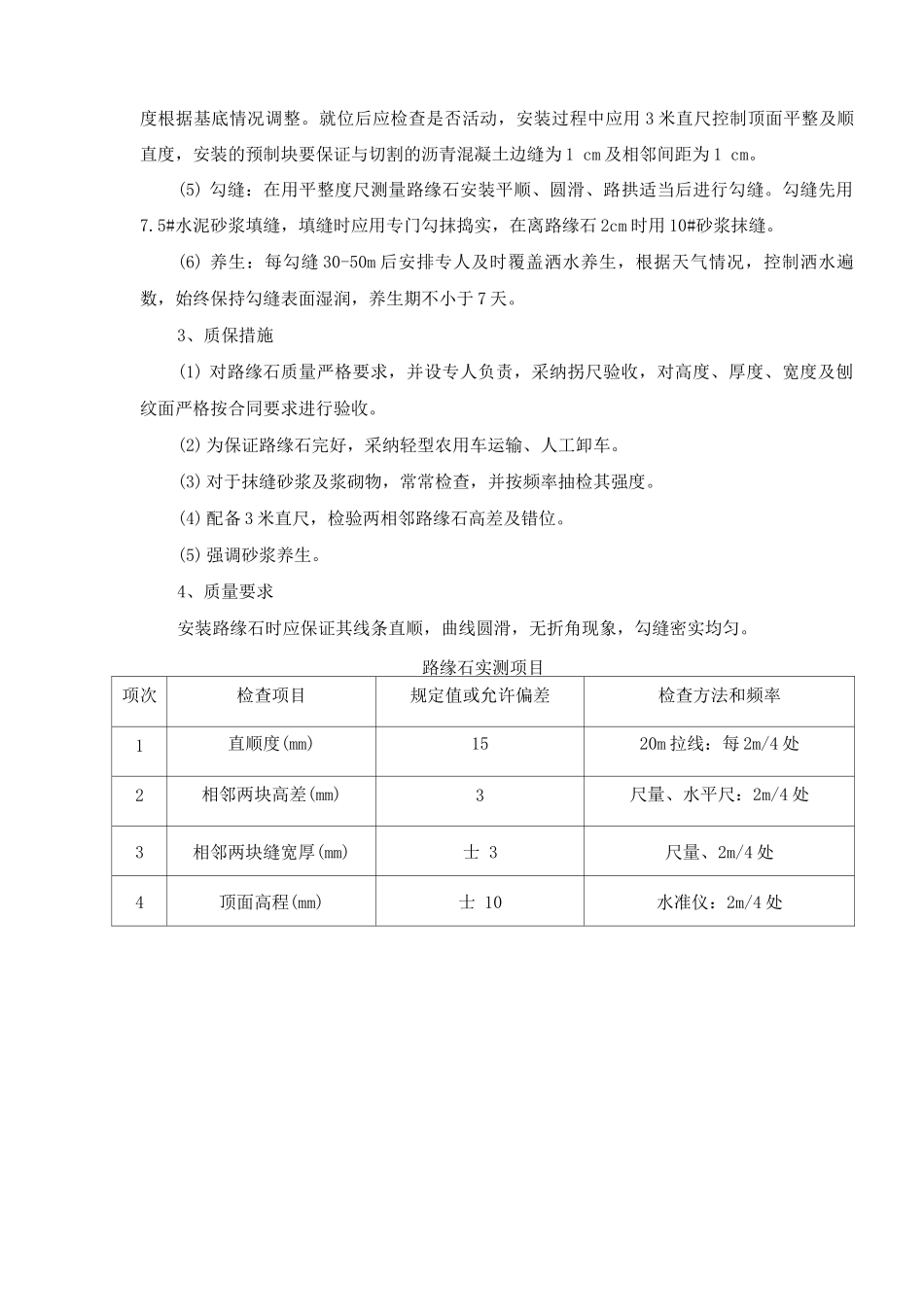

路缘石预制安装施工方案及工艺方法1、预制混凝土路缘石(1) 混凝土的拌制:根据混凝土的设计配合比配料,配料保持准确。对原材料的含水量随时进行检测,据以调整拌制混凝土水的用量。搅拌时,先将碎石、砂干拌 1 分钟,加入适量的水拌和 1 分钟,再放入水泥搅拌,搅拌至混合料均匀,颜色一致为止。(2) 混凝土的运输:混凝土的运输采纳小推车将制好的混凝土运至预制地点。小推车的运料斗密封良好,保证不漏浆、不吸水,拌制前,先清除料斗内壁上粘附的混凝土残渣,并且加水湿润,保证混凝土运至预制地点时仍保持其均匀性及无离析现象。(3) 混凝土的浇筑:混凝土浇筑前,清刷洁净模板,不得有施工碎屑和其他附着物,并检查混凝土的均匀性和坍落度。将搅拌好的混凝土装入模具内抬上 2.2KW 振动台开始振动,待达到密实后(约 3-5 分钟)用托板放上已振好的半成品抬下,放入整平的场地上,达到一定强度后再脱模堆放,用养生毯覆盖洒水养生。在预制混凝土路缘石时,混凝土的温度控制在+5C-+32C 之间。(4) 混凝土预制块的养生:路缘石浇筑完成后,立即对混凝土预制块养生,在预制块表面覆盖养生毯并洒水,使其常常保持湿润状态,养生期保持七天以上。2、安装混凝土路缘石路缘石安装要求安砌稳固,顶面平整,缝宽均匀,勾缝密实,保持线型圆顺、平滑、视线舒适,沥青路面宽度偏差符合法律规范要求。(1) 施工放样:直线段放样时应先用全站仪恢复路中线,并复测无误,再用经纬仪进行单侧放线,用红色油漆画圈并在中心镶嵌 2cm 小钢钉,放另一侧路缘石线时应从已定好的小钢钉用钢尺量出路面宽度,再用经纬仪取直。曲线段:放样时应先用全站仪恢复路面中线,并复测无误。由于曲线段内外弧线长度不等,应用经纬仪立于中桩点拨 90 度角测出内外弧线切点后,用经纬仪对每个曲线段进行曲线测设,放样顺序及固定量测方法同直线段。(2)割缝:由割缝人员沿路边缘已固定好的钢钉外量 5cm,用较高钢钉挂线,挂线时钢钉自上而下向外略微倾斜,线应挂在钢钉内侧,以免在切割时剧片割到钢钉;切割时,割缝机应在挂线内侧进行切割。(3) 运输:路缘石在运输过程中,运输机械车厢内用养生毯子垫平,防止运输过程中有断裂或损角现象发生。卸车采纳人工卸车,卸车时轻拿轻放,以免损坏棱角。(4) 安装:路缘石安装前先将基底清理洁净并洒水湿润,安装时先用砂浆进行铺底,厚度根据基底情况调整。就位后应检查是否活动,安装过程中应用 3 米直尺控制顶面平整及...
