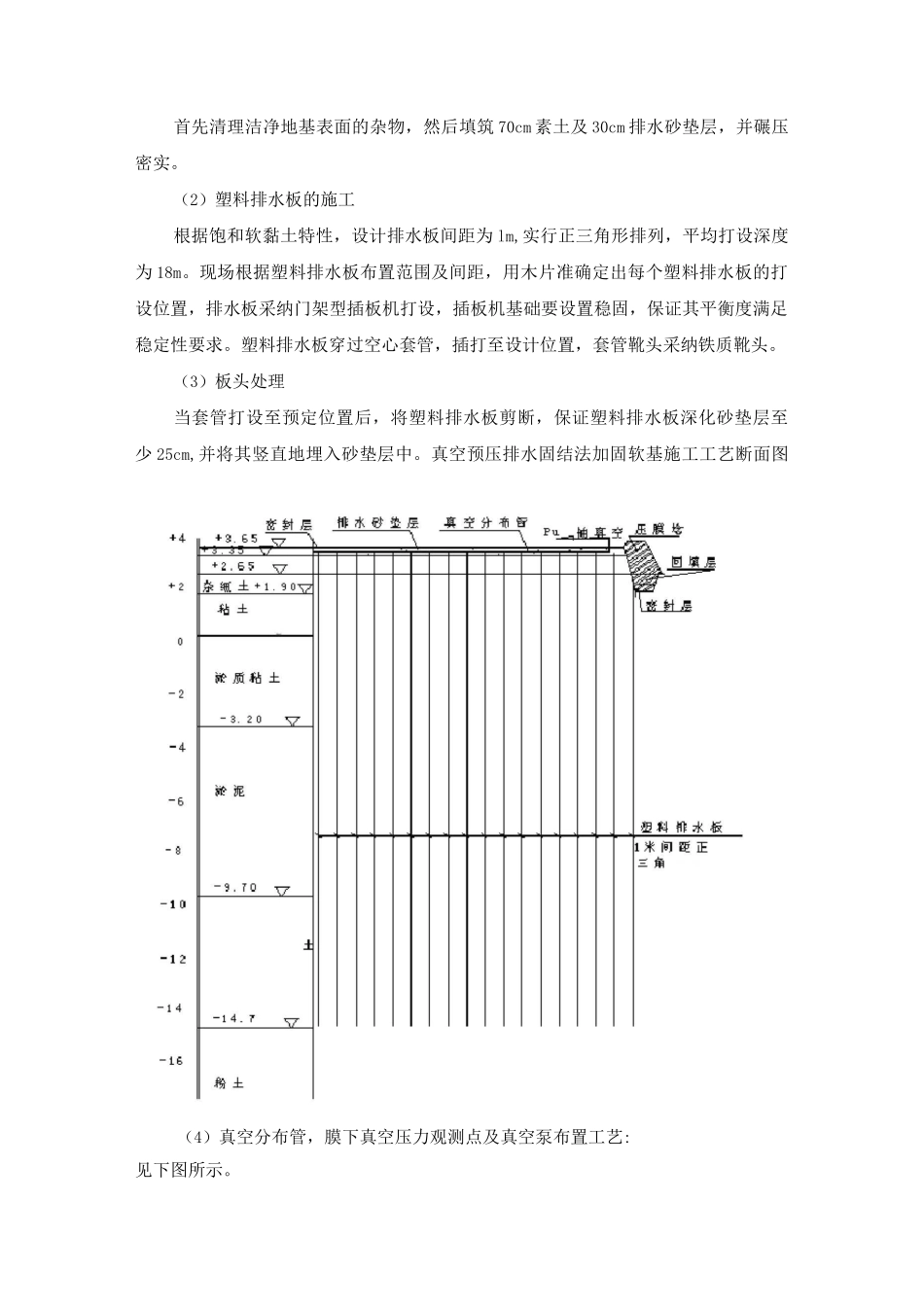

软基加固真空预压方案工程概述较高的要求。路基线路部分的填方通过海相沉积的软土地带。本工程施工段位于天津市开发区,全长 1.1km,该段地基为典型海相沉积和早期吹填形成的软土地基,软土层厚度为 10〜15m,其含水量大、密度小、压缩性大、强度低,且地下水对混凝土具有中等硫酸盐侵蚀性。方案选择软土路基处理基本有浅层处理法、复合地基法及固结排水法。浅层处理法有换土、抛石排淤、反压护道及排水砂垫层等;排水固结法有砂井、袋装砂井、塑料排水板等;复合地基法有水泥搅拌桩、旋喷桩及粉喷桩等。浅层处理一般适用于软土层埋深浅,厚度薄,上部覆盖层较薄的情况下;复合地基法施工期短,施工方便,见效快,适用于软土中等厚,施工期短的工程,但加固深度一般小于 10 米;固结排水法适用于厚层软基,为避开工程工后沉降,一般要预压,预压期较长,预压土方大。由于本段软基厚度均大于 10 米,为了减少预压土方,缩短工期,决定该段软基加固采纳真空预压法施工。真空预压排水固结法加工作原理真空预压排水固结法对被加固软基抽真空形成的大气压差作为预压荷载,通过排水通道传至设计深度,沿深度基本呈矩形分布,真空预压排水固结法加固软基90kPa 预压荷载,不需要施加实体荷载,软基预压排水是在真空吸、挤压共同作用下完成。施工工艺本段软基加固工程特点为:加固面呈细长状,单宽侧面比仅为 0.6,加固区以东为以工业垃圾为主填筑起来的绿化堤。(1)铺设垫层首先清理洁净地基表面的杂物,然后填筑 70cm 素土及 30cm 排水砂垫层,并碾压密实。(2)塑料排水板的施工根据饱和软黏土特性,设计排水板间距为 lm,实行正三角形排列,平均打设深度为 18m。现场根据塑料排水板布置范围及间距,用木片准确定出每个塑料排水板的打设位置,排水板采纳门架型插板机打设,插板机基础要设置稳固,保证其平衡度满足稳定性要求。塑料排水板穿过空心套管,插打至设计位置,套管靴头采纳铁质靴头。(3)板头处理当套管打设至预定位置后,将塑料排水板剪断,保证塑料排水板深化砂垫层至少 25cm,并将其竖直地埋入砂垫层中。真空预压排水固结法加固软基施工工艺断面图见下图所示。椎倒论质粉质粘+ . 如 筋 (4)真空分布管,膜下真空压力观测点及真空泵布置工艺:塑料排水板全部打设完成并处理好板头后,于加固范围四周开挖密封沟,密封沟开挖完成后,人工整平场地,铺设 2cm 厚砂垫层,并于砂垫层内布设真空管路。管路布设完成后,覆盖三层聚...
