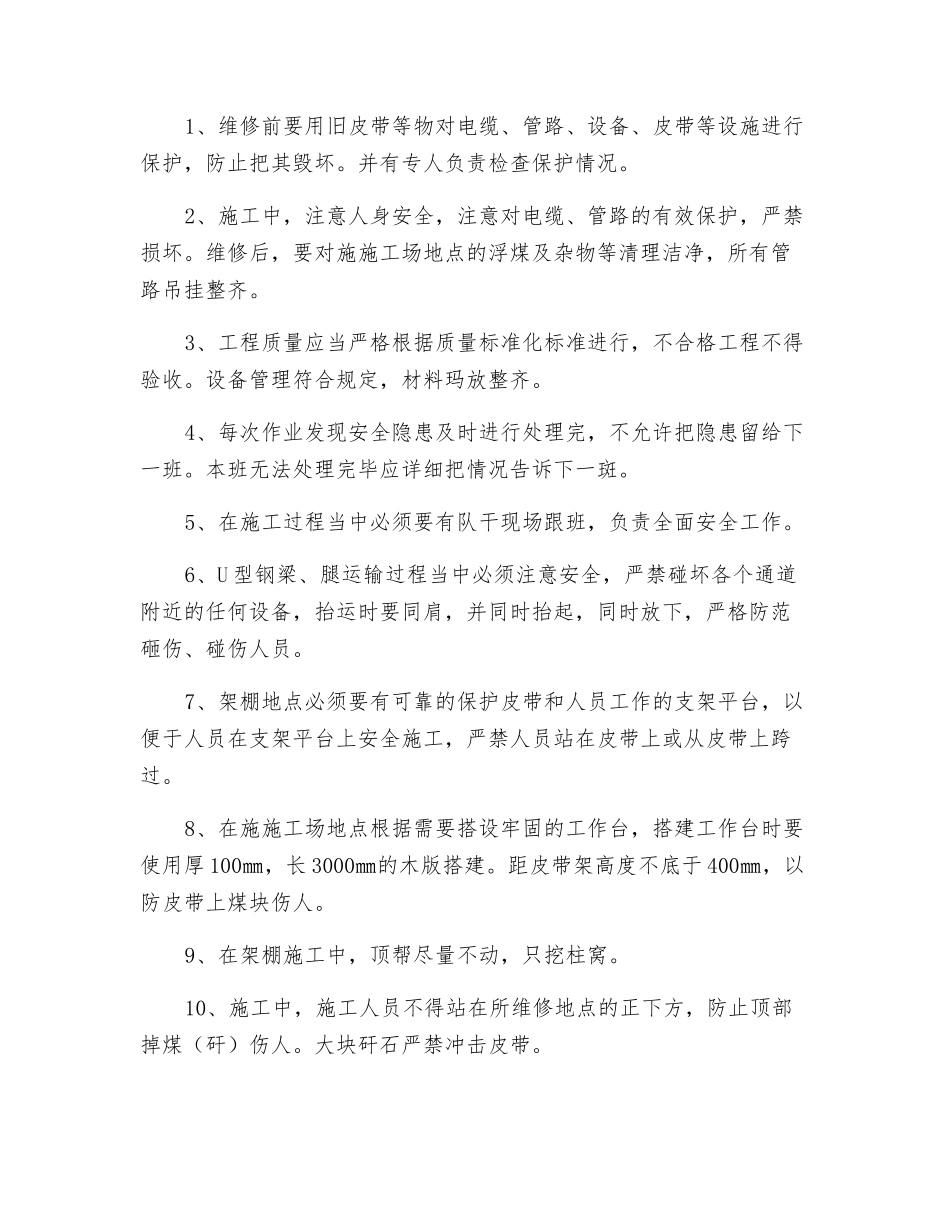

运斜架棚维修措施运输斜巷(西山回风巷口~西山运输巷口段)60m 范围的锚网巷道,其中有 30 米巷道;由于受回采动压的影响,锚索盘、锚杆盘变形,两帮鼓出且有裂隙;经矿务会讨论确定,对此段巷道进行维修刷扩、架设大 25U 型钢棚,估计工程量 30m;为了进一步确保施工安全顺利,特编制本措施,望施工人员仔细学习并严格执行。一、 施施工场地点: 运输斜巷(西山回风巷交叉口以下 30m 范围的锚杆巷道),维修刷扩,架设 25U 型钢棚;施工由下向上以此进行架棚,双重支护巷道至预定位置。二、 施工要求:1、架设大 25U 型棚时,要求对巷道先进行挖柱窝、扩帮;断面规格 3.2*3.1m;棚距 0.8m。2、挖柱窝、扩帮,采纳手镐或风镐作业,人工清渣,皮带运输的方式进行。3、 必须以西侧腿内刷 150mm 为准,刷右邦,确保巷道直线性和架棚质量。4、 U 型棚棚距 0.8m,棚子用 2.0m×1m 的钢筋网片配合背板由下至上封严,钢筋网片必须封严盖实,不脱节,网与网搭接 200㎜,联网材料选用双股 8#铁丝扭紧。并对帮、顶的空间用矸石、煤渣充填背实。5、 架设 U 型棚时,先立棚腿,后架棚梁,棚子迈步均匀,棚距误差不超过 0~100mm。6、 斜巷架棚须保证棚子的迎山角。7、 卡缆必须紧固有效,确保棚子不变形,棚与棚之间拉杆连接紧固,拉杆成一条直线。三、 施工工艺: 以皮带机为参考物,找出巷道高宽段→挖柱窝、扩帮→顶部不动→清渣→立腿并固定→架设 U 型棚→铺网联网→用背板背帮及废渣填充→用板皮背顶并接到实顶。四、质量要求:1、架设 U 棚,其断面规格允许误差为 0—100mm,棚距 800mm(中—中)允许误差为±50mm,支架柱窝深度不小于 300mm,搭接长度(腿梁)为 400mm。2、支架迎山有力,卡缆螺母扭紧力矩不小于 150N.m。3、架棚时严格根据中腰线架设,保持坡度均匀,若中腰线标定不清或有疑问时,中、腰线由地测部重新矫正标准。4、架棚时,要求梁、腿的搭接长度为 400mm,梁腿应合严实,允许误差为±50mm。在架棚时,要求棚腿两侧应水平,误差不能超过±40mm。支架架好后,顶部应背实接顶。5、支架扭矩:架棚时棚梁扭矩不能超过 80mm,随架棚并及时调整扭斜度。6、棚架好后,应用金属网片和木板皮将棚后背严。网与网之间搭接 200mm,每 200mm 连一扣,按三花布置。五、安全技术措施: 1、维修前要用旧皮带等物对电缆、管路、设备、皮带等设施进行保护,防止把其毁坏。并有专人负责检查保护情况。2...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

运斜架棚维修措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
