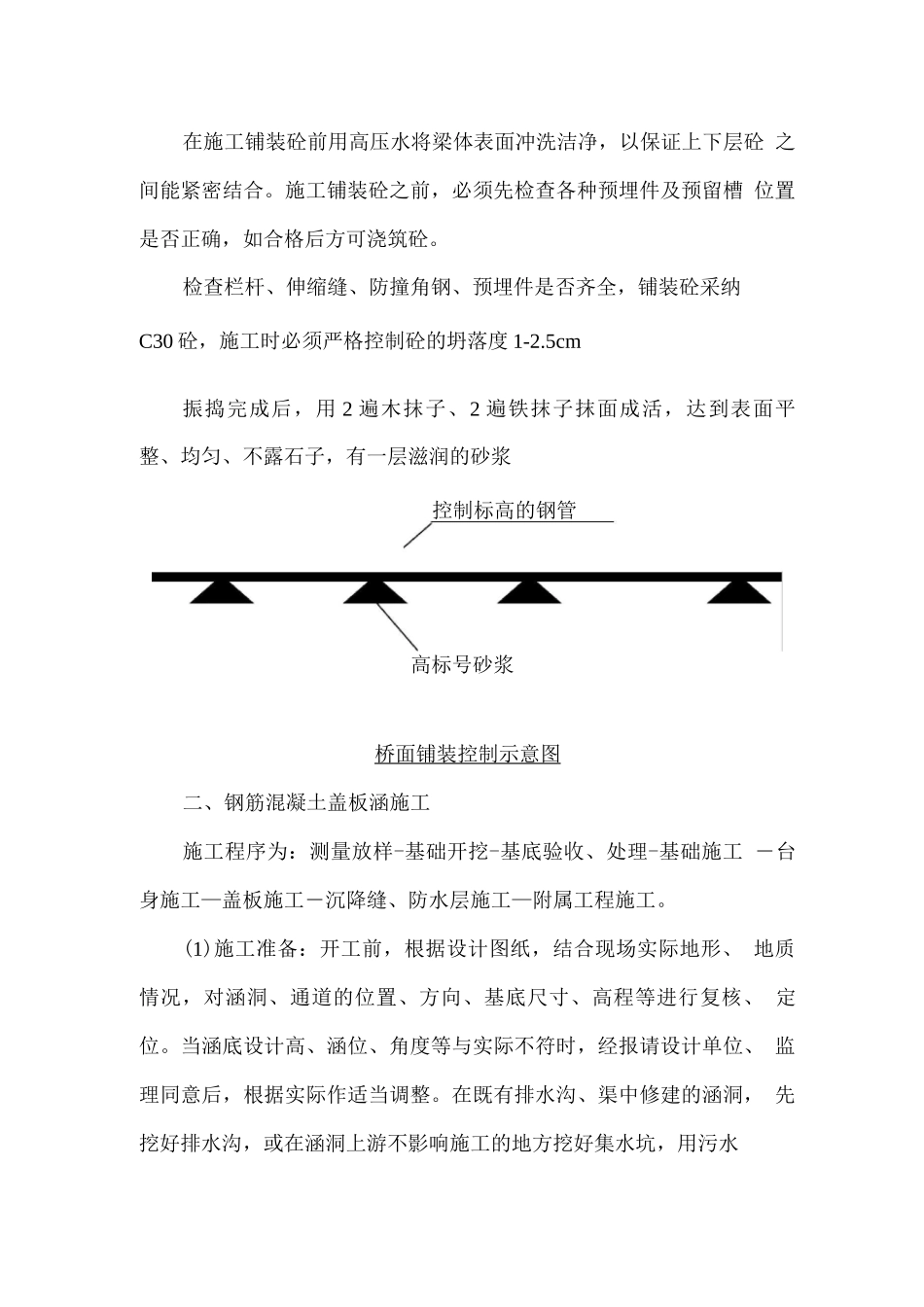

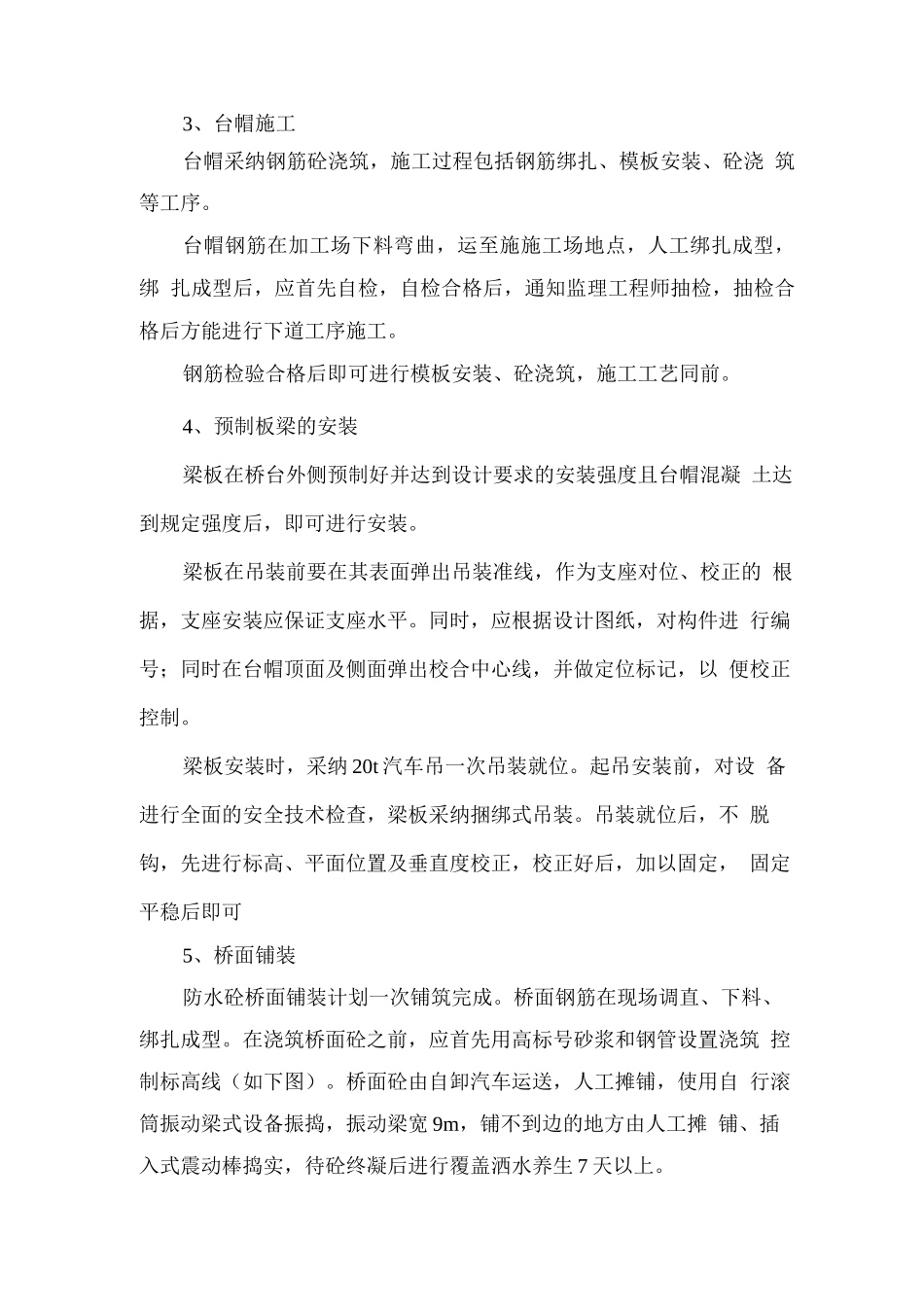

道路桥涵工程施工方法一、小桥施工1、基础开挖基础开挖采纳挖掘机垂直向下开挖施工,挖掘机开挖时基坑边缘 应预留 30cm,基底预留 15cm,机械开挖后再由人工依照固定桩拉线 进行修整,确保基坑尺寸和基底标高满足设计要求,最后由人工使用 机械夯将基底夯实,经自、抽检验收并报请监理工程检查全部合格后, 方可进行下道工序施工。2、桥台基础及台身砼浇筑(1)、施工准备:基坑验收合格后,应立即组织人员根据设计标 高进行 C10 砼垫层施工,施工时必须严格控制标高和表面平整度。(2)、安装侧模板:为保证外观质量,基础及台身侧模板使用大 型钢模,安装时使用方木将其牢固地撑于基坑壁上,并保证模板竖向 垂直、边缘顺直,安装的四周模板应扣接紧密,同时模板缝之间应用 海绵胶条堵塞,以防浇筑漏浆、跑模,经监理工程师检验后可进行下 道工序。(3)、现浇砼:砼由拌和站集中拌和,运输车运往施工现场,通 过现场的铁皮溜槽将砼送入承台模板内,砼浇筑采纳分层施工法,每 层厚度控制在 30cm 左右,但施工速度必须达到在下层砼初凝之前完 成上层砼施工,承台砼振捣采纳插入式振捣器,当浇筑达到设计标高 时,由人工使用铁抹收面。待基础砼达到 75%设计强度后,即可拆模进行台身模板的的安 装和砼浇筑。拆模后用土封填基础四周,并进行基础和台身洒水养生,养生期 应不少于 7 天。3、台帽施工台帽采纳钢筋砼浇筑,施工过程包括钢筋绑扎、模板安装、砼浇 筑等工序。台帽钢筋在加工场下料弯曲,运至施施工场地点,人工绑扎成型,绑 扎成型后,应首先自检,自检合格后,通知监理工程师抽检,抽检合 格后方能进行下道工序施工。钢筋检验合格后即可进行模板安装、砼浇筑,施工工艺同前。4、预制板梁的安装梁板在桥台外侧预制好并达到设计要求的安装强度且台帽混凝 土达到规定强度后,即可进行安装。梁板在吊装前要在其表面弹出吊装准线,作为支座对位、校正的 根据,支座安装应保证支座水平。同时,应根据设计图纸,对构件进 行编号;同时在台帽顶面及侧面弹出校合中心线,并做定位标记,以 便校正控制。梁板安装时,采纳 20t 汽车吊一次吊装就位。起吊安装前,对设 备进行全面的安全技术检查,梁板采纳捆绑式吊装。吊装就位后,不 脱钩,先进行标高、平面位置及垂直度校正,校正好后,加以固定, 固定平稳后即可5、桥面铺装防水砼桥面铺装计划一次铺筑完成。桥面钢筋在现场调直、下料、 绑扎成型。在浇筑桥面砼...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

道路桥涵工程施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
