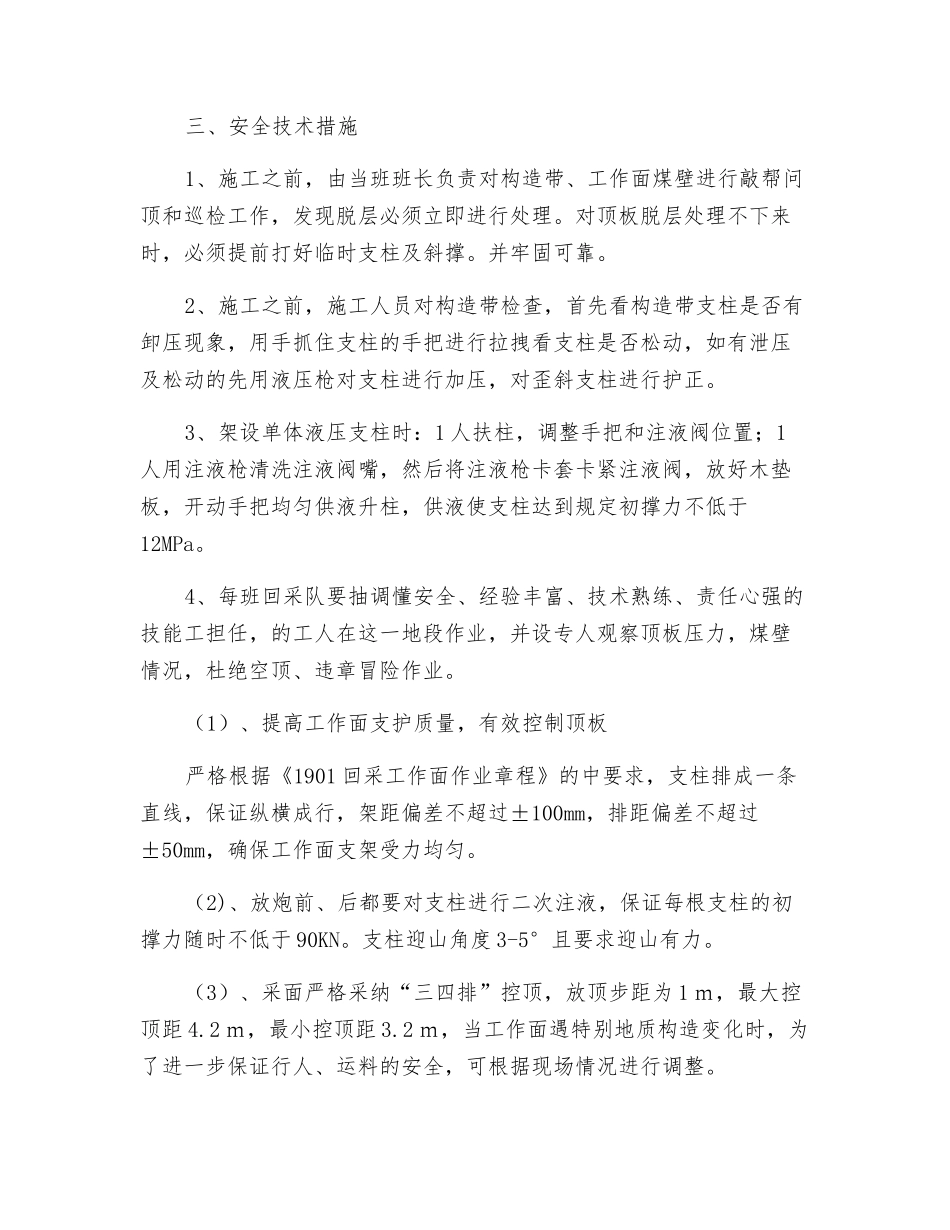

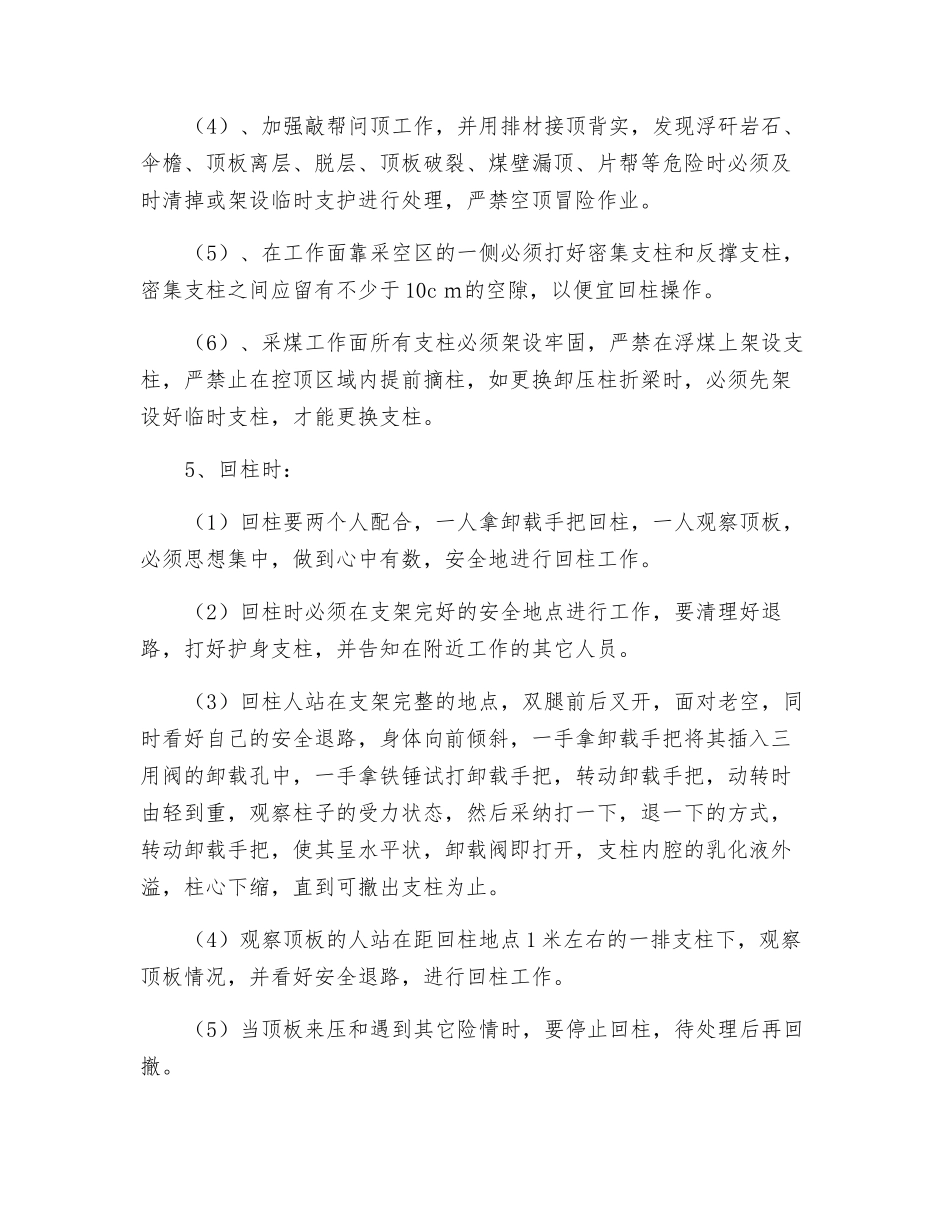

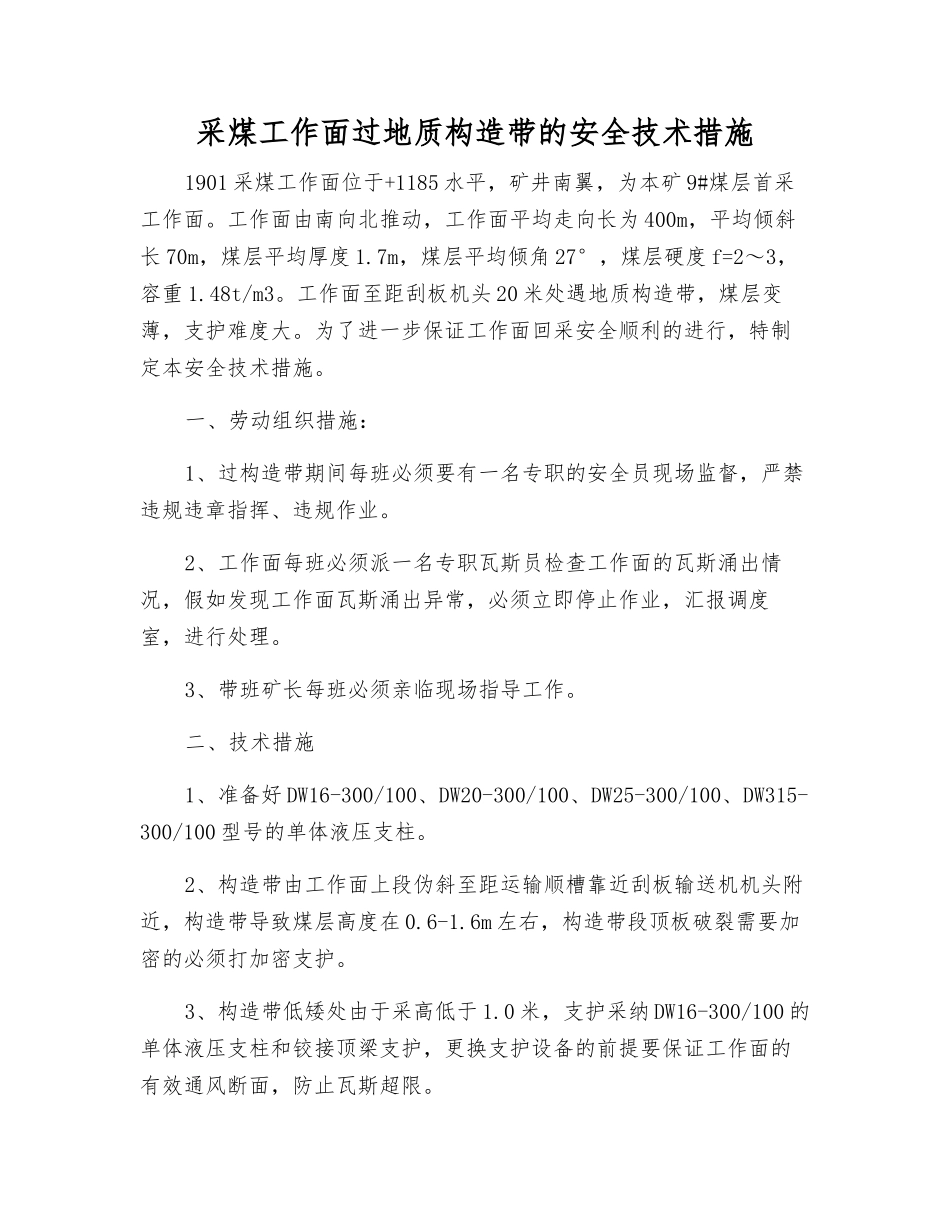

采煤工作面过地质构造带的安全技术措施1901 采煤工作面位于+1185 水平,矿井南翼,为本矿 9#煤层首采工作面。工作面由南向北推动,工作面平均走向长为 400m,平均倾斜长 70m,煤层平均厚度 1.7m,煤层平均倾角 27°,煤层硬度 f=2~3,容重 1.48t/m3。工作面至距刮板机头 20 米处遇地质构造带,煤层变薄,支护难度大。为了进一步保证工作面回采安全顺利的进行,特制定本安全技术措施。一、劳动组织措施:1、过构造带期间每班必须要有一名专职的安全员现场监督,严禁违规违章指挥、违规作业。2、工作面每班必须派一名专职瓦斯员检查工作面的瓦斯涌出情况,假如发现工作面瓦斯涌出异常,必须立即停止作业,汇报调度室,进行处理。3、带班矿长每班必须亲临现场指导工作。二、技术措施1、准备好 DW16-300/100、DW20-300/100、DW25-300/100、DW315-300/100 型号的单体液压支柱。2、构造带由工作面上段伪斜至距运输顺槽靠近刮板输送机机头附近,构造带导致煤层高度在 0.6-1.6m 左右,构造带段顶板破裂需要加密的必须打加密支护。3、构造带低矮处由于采高低于 1.0 米,支护采纳 DW16-300/100 的单体液压支柱和铰接顶梁支护,更换支护设备的前提要保证工作面的有效通风断面,防止瓦斯超限。三、安全技术措施1、施工之前,由当班班长负责对构造带、工作面煤壁进行敲帮问顶和巡检工作,发现脱层必须立即进行处理。对顶板脱层处理不下来时,必须提前打好临时支柱及斜撑。并牢固可靠。2、施工之前,施工人员对构造带检查,首先看构造带支柱是否有卸压现象,用手抓住支柱的手把进行拉拽看支柱是否松动,如有泄压及松动的先用液压枪对支柱进行加压,对歪斜支柱进行护正。3、架设单体液压支柱时:1 人扶柱,调整手把和注液阀位置;1人用注液枪清洗注液阀嘴,然后将注液枪卡套卡紧注液阀,放好木垫板,开动手把均匀供液升柱,供液使支柱达到规定初撑力不低于12MPa。4、每班回采队要抽调懂安全、经验丰富、技术熟练、责任心强的技能工担任,的工人在这一地段作业,并设专人观察顶板压力,煤壁情况,杜绝空顶、违章冒险作业。(1)、提高工作面支护质量,有效控制顶板严格根据《1901 回采工作面作业章程》的中要求,支柱排成一条直线,保证纵横成行,架距偏差不超过±100mm,排距偏差不超过±50mm,确保工作面支架受力均匀。(2)、放炮前、后都要对支柱进行二次注液,保证每根支柱的初撑力随时不低于 90KN。支柱迎山角度 3-5°且要求迎山有力...
