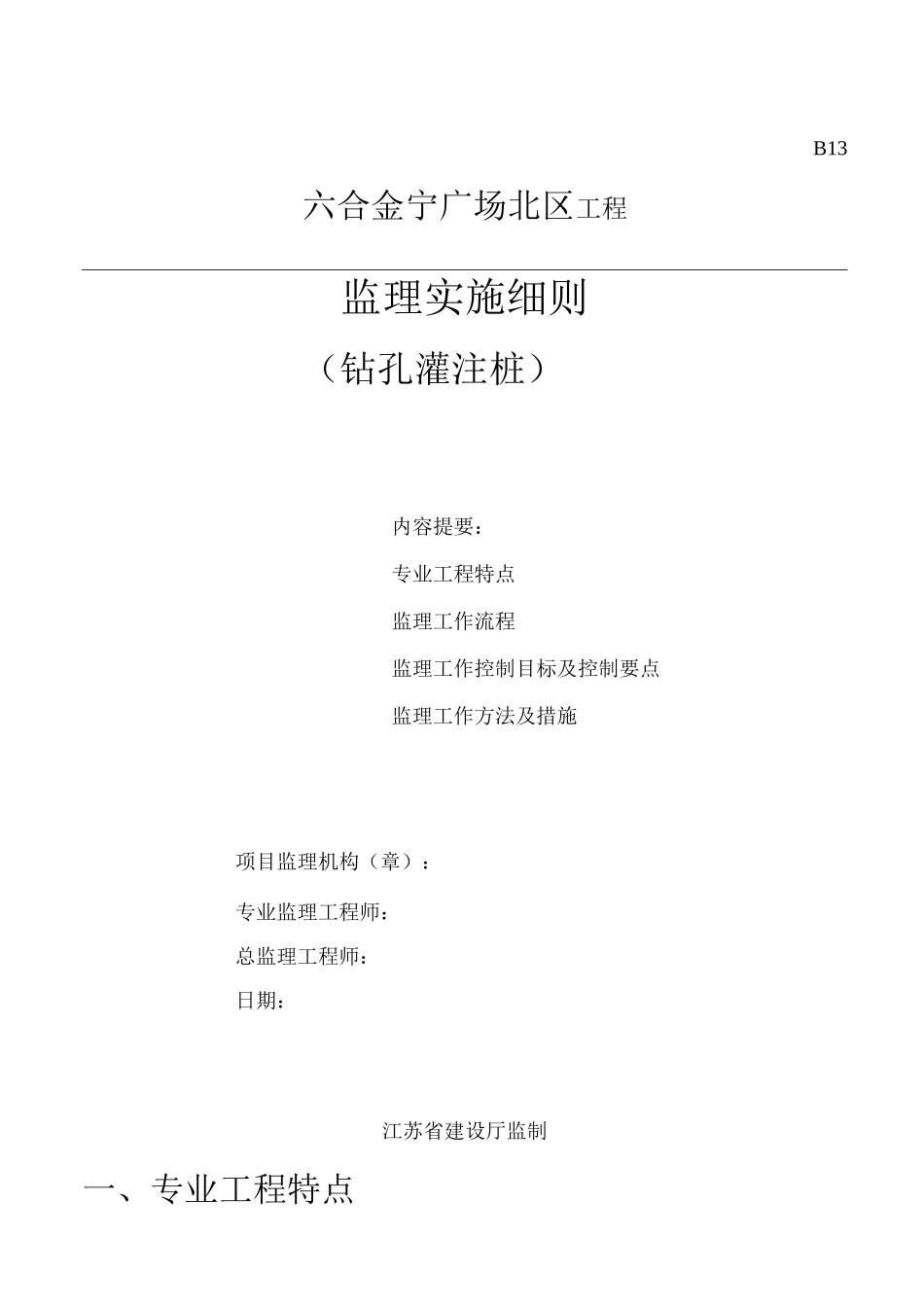

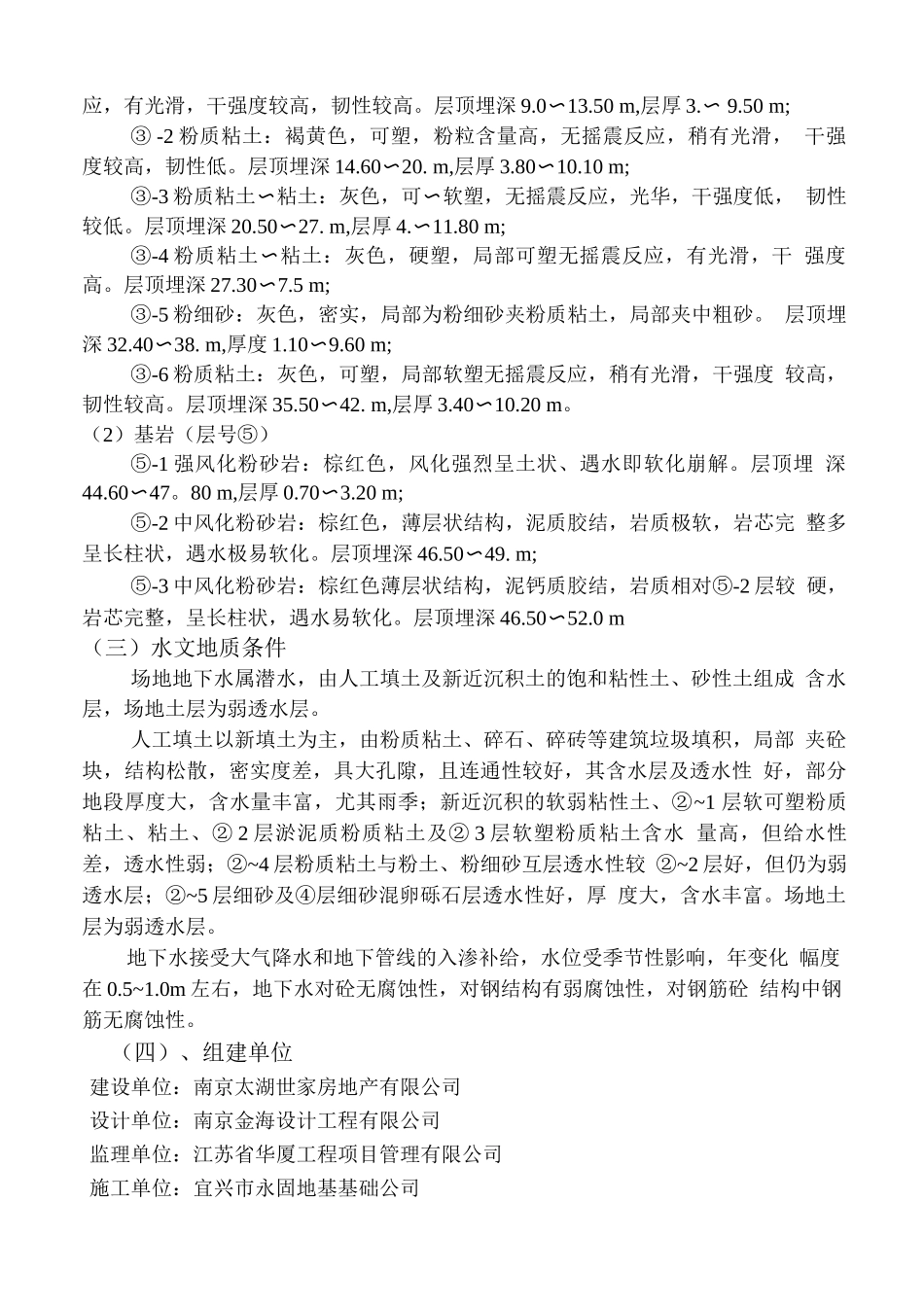

B13六合金宁广场北区工程监理实施细则(钻孔灌注桩)内容提要:专业工程特点监理工作流程监理工作控制目标及控制要点监理工作方法及措施项目监理机构(章):专业监理工程师:总监理工程师:日期:江苏省建设厅监制一、专业工程特点(一)工程简况南京太湖世家房地产有限公司投资建设的金宁广场位于六合区雄州镇龙津 路西侧,长江路南侧
