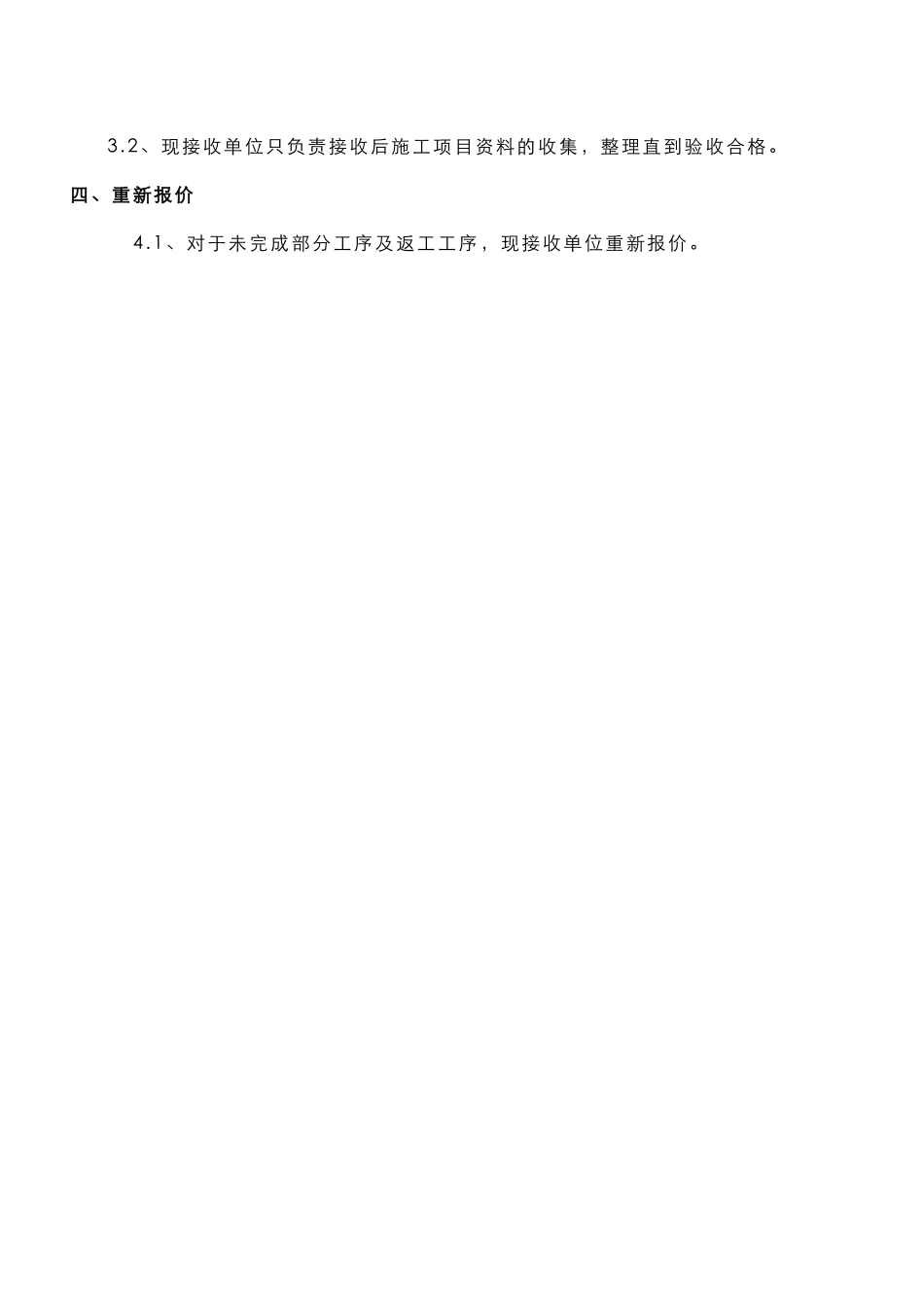

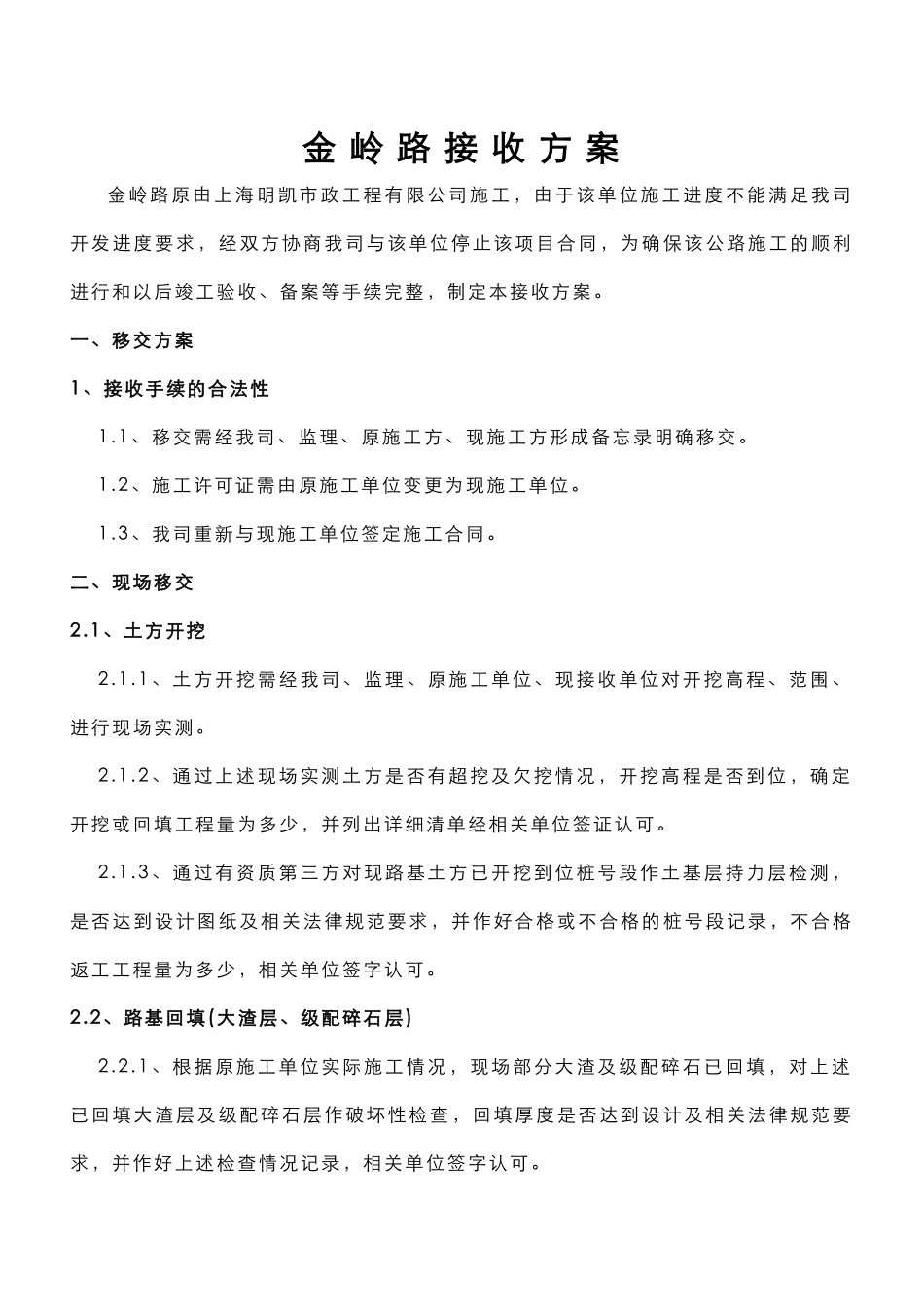

金 岭 路 接 收 方 案金岭路原由上海明凯市政工程有限公司施工,由于该单位施工进度不能满足我司开发进度要求,经双方协商我司与该单位停止该项目合同,为确保该公路施工的顺利进行和以后竣工验收、备案等手续完整,制定本接收方案。一、移交方案1、接收手续的合法性1.1、移交需经我司、监理、原施工方、现施工方形成备忘录明确移交。1.2、施工许可证需由原施工单位变更为现施工单位。1.3、我司重新与现施工单位签定施工合同。二、现场移交2.1、土方开挖2.1.1、土方开挖需经我司、监理、原施工单位、现接收单位对开挖高程、范围、进行现场实测。2.1.2、通过上述现场实测土方是否有超挖及欠挖情况,开挖高程是否到位,确定开挖或回填工程量为多少,并列出详细清单经相关单位签证认可。2.1.3、通过有资质第三方对现路基土方已开挖到位桩号段作土基层持力层检测,是否达到设计图纸及相关法律规范要求,并作好合格或不合格的桩号段记录,不合格返工工程量为多少,相关单位签字认可。2.2、路基回填(大渣层、级配碎石层)2.2.1、根据原施工单位实际施工情况,现场部分大渣及级配碎石已回填,对上述已回填大渣层及级配碎石层作破坏性检查,回填厚度是否达到设计及相关法律规范要求,并作好上述检查情况记录,相关单位签字认可。2.2.2、因已回填大渣层及级配碎石层长时间受水侵泡,需通过有资质的第三方作压实度及弯沉检测,有无达不到设计及相关法律规范要求的桩号段,并作好记录相关单位签字认可。2.3、道缘基础砌筑及道缘安装2.3.1、对原施工单位已完成的道缘基础砌筑及安装,根据设计施工图及相关法律规范作相关检测,检测道缘基础砌筑强度、安装线形有无偏移、道缘材质是否满足相关要求、道缘有无破损情况,不合格需返工工程量为多少,相关单位签证认可。2.4、排水系统2.4.1、根据设计施工图及相关法律规范对原施工单位已完成的雨、污排水管进行高层、线形、埋设深度及检查井位置进行现场测量,有无不合格情况,不合格需返工工程量为多少,相关单位签证认可。2.4.2、排水系统需按设计施工图及相关法律规范进行试验,并经有检测资质的第三方签字认可,对于不合格项目和需返工处理的工程量相关单位签字。2.5、挡土墙2.5.1、根据现场情况对原施工单位已完成的挡土墙作砂浆饱满度检测、沉降缝及排水孔是否按设计图及法律规范预留。2.5.2、由于挡土墙基础已隐蔽,无法进行相关检测,原施工单位已完成的挡土墙若今后出现质量问题,现接收单位不予承担任...
