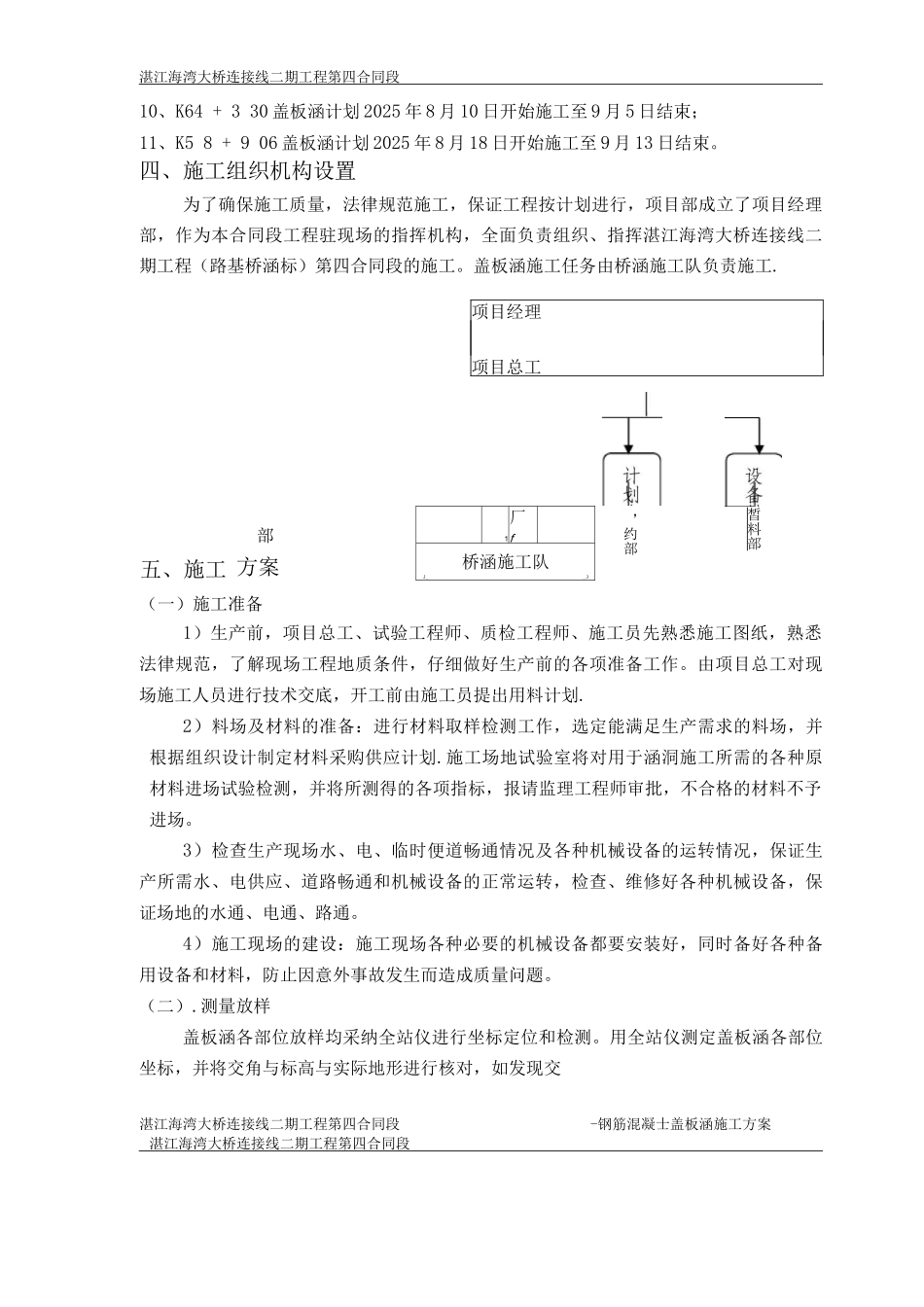

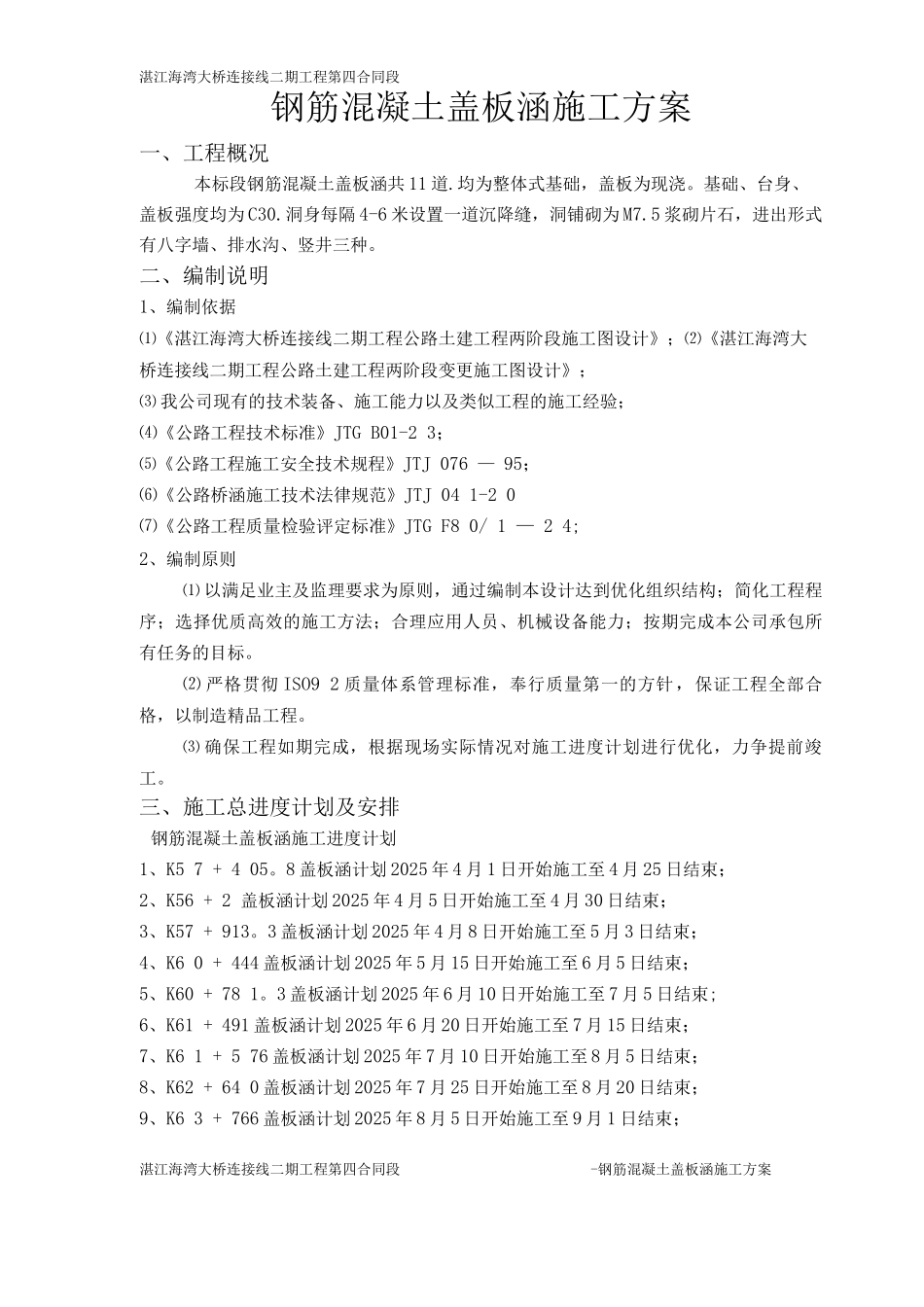

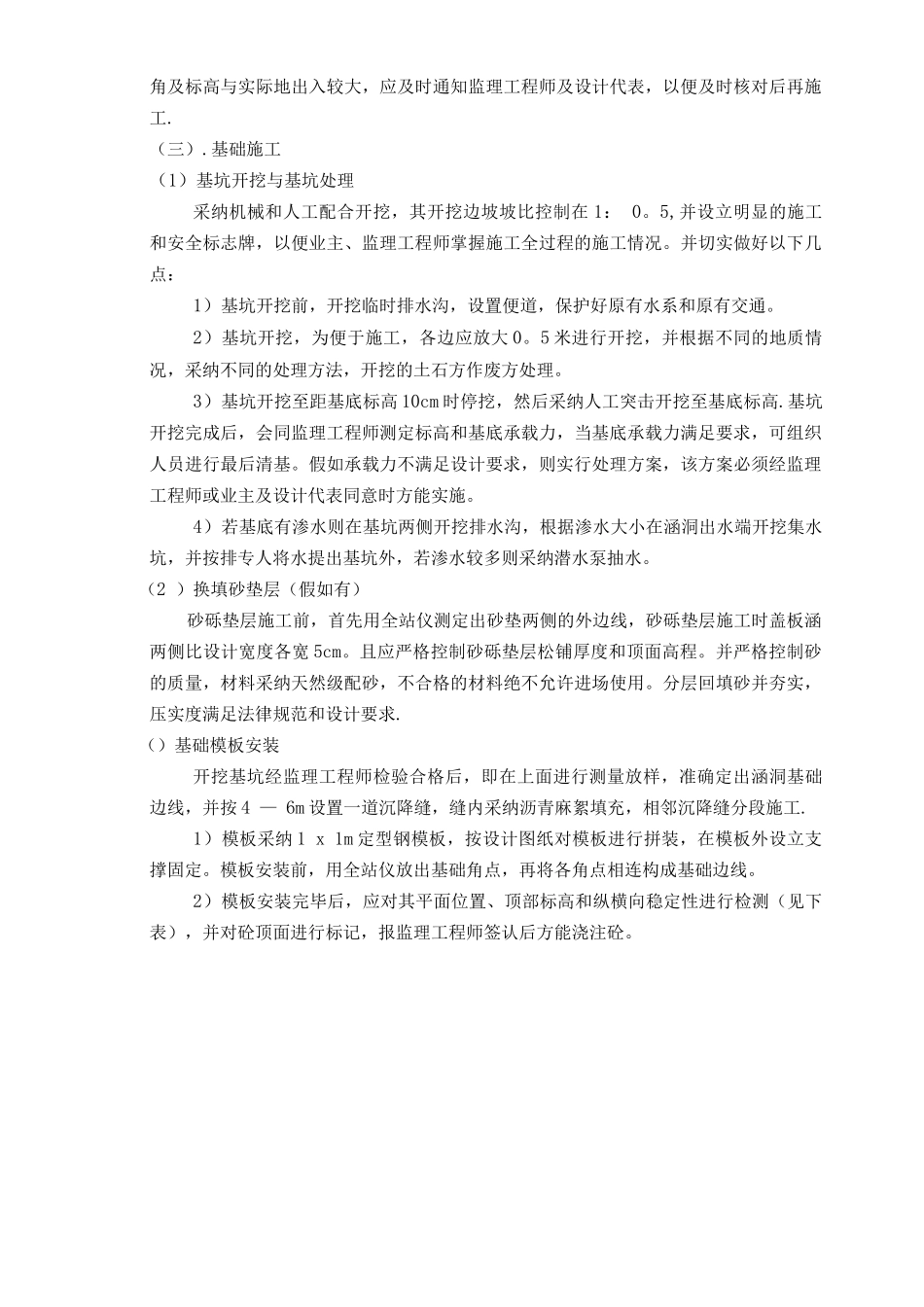

湛江海湾大桥连接线二期工程第四合同段-钢筋混凝土盖板涵施工方案湛江海湾大桥连接线二期工程第四合同段钢筋混凝土盖板涵施工方案一、工程概况本标段钢筋混凝土盖板涵共 11 道.均为整体式基础,盖板为现浇。基础、台身、盖板强度均为 C30.洞身每隔 4-6 米设置一道沉降缝,洞铺砌为 M7.5 浆砌片石,进出形式有八字墙、排水沟、竖井三种。二、编制说明1、编制依据⑴《湛江海湾大桥连接线二期工程公路土建工程两阶段施工图设计》;⑵《湛江海湾大桥连接线二期工程公路土建工程两阶段变更施工图设计》;⑶ 我公司现有的技术装备、施工能力以及类似工程的施工经验;⑷《公路工程技术标准》JTG B01-2 3;⑸《公路工程施工安全技术规程》JTJ 076 — 95;⑹《公路桥涵施工技术法律规范》JTJ 04 1-2 0⑺《公路工程质量检验评定标准》JTG F8 0/ 1 — 2 4;2、编制原则⑴ 以满足业主及监理要求为原则,通过编制本设计达到优化组织结构;简化工程程序;选择优质高效的施工方法;合理应用人员、机械设备能力;按期完成本公司承包所有任务的目标。⑵ 严格贯彻 ISO9 2 质量体系管理标准,奉行质量第一的方针,保证工程全部合格,以制造精品工程。⑶ 确保工程如期完成,根据现场实际情况对施工进度计划进行优化,力争提前竣工。三、施工总进度计划及安排钢筋混凝土盖板涵施工进度计划1、K5 7 + 4 05。8 盖板涵计划 2025 年 4 月 1 日开始施工至 4 月 25 日结束;2、K56 + 2 盖板涵计划 2025 年 4 月 5 日开始施工至 4 月 30 日结束;3、K57 + 913。3 盖板涵计划 2025 年 4 月 8 日开始施工至 5 月 3 日结束;4、K6 0 + 444 盖板涵计划 2025 年 5 月 15 日开始施工至 6 月 5 日结束;5、K60 + 78 1。3 盖板涵计划 2025 年 6 月 10 日开始施工至 7 月 5 日结束;6、K61 + 491 盖板涵计划 2025 年 6 月 20 日开始施工至 7 月 15 日结束;7、K6 1 + 5 76 盖板涵计划 2025 年 7 月 10 日开始施工至 8 月 5 日结束;8、K62 + 64 0 盖板涵计划 2025 年 7 月 25 日开始施工至 8 月 20 日结束;9、K6 3 + 766 盖板涵计划 2025 年 8 月 5 日开始施工至 9 月 1 日结束;湛江海湾大桥连接线二期工程第四合同段-钢筋混凝士盖板涵施工方案湛江海湾大桥连接线二期工程第四合同段10、K64 + 3 30 盖板涵计划 2025 ...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

钢筋砼盖板涵工程施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
