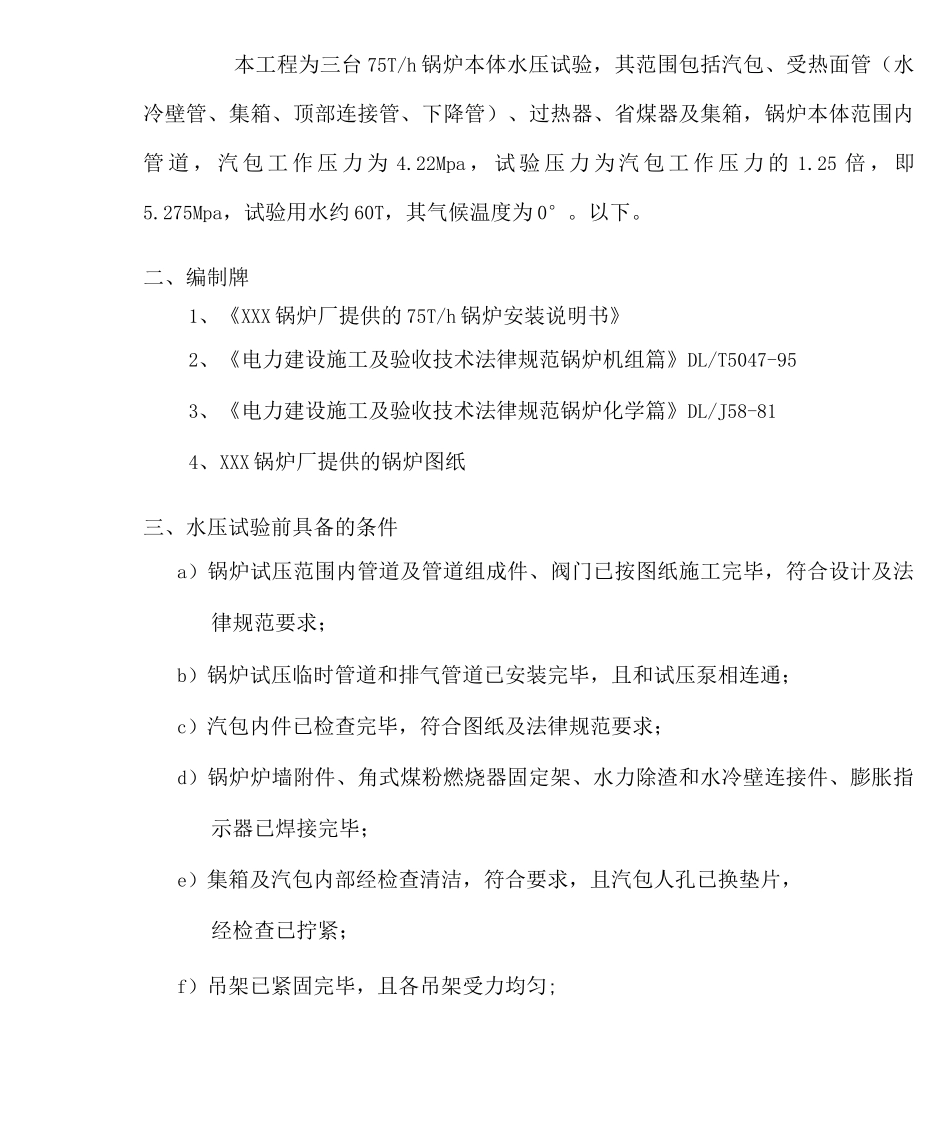

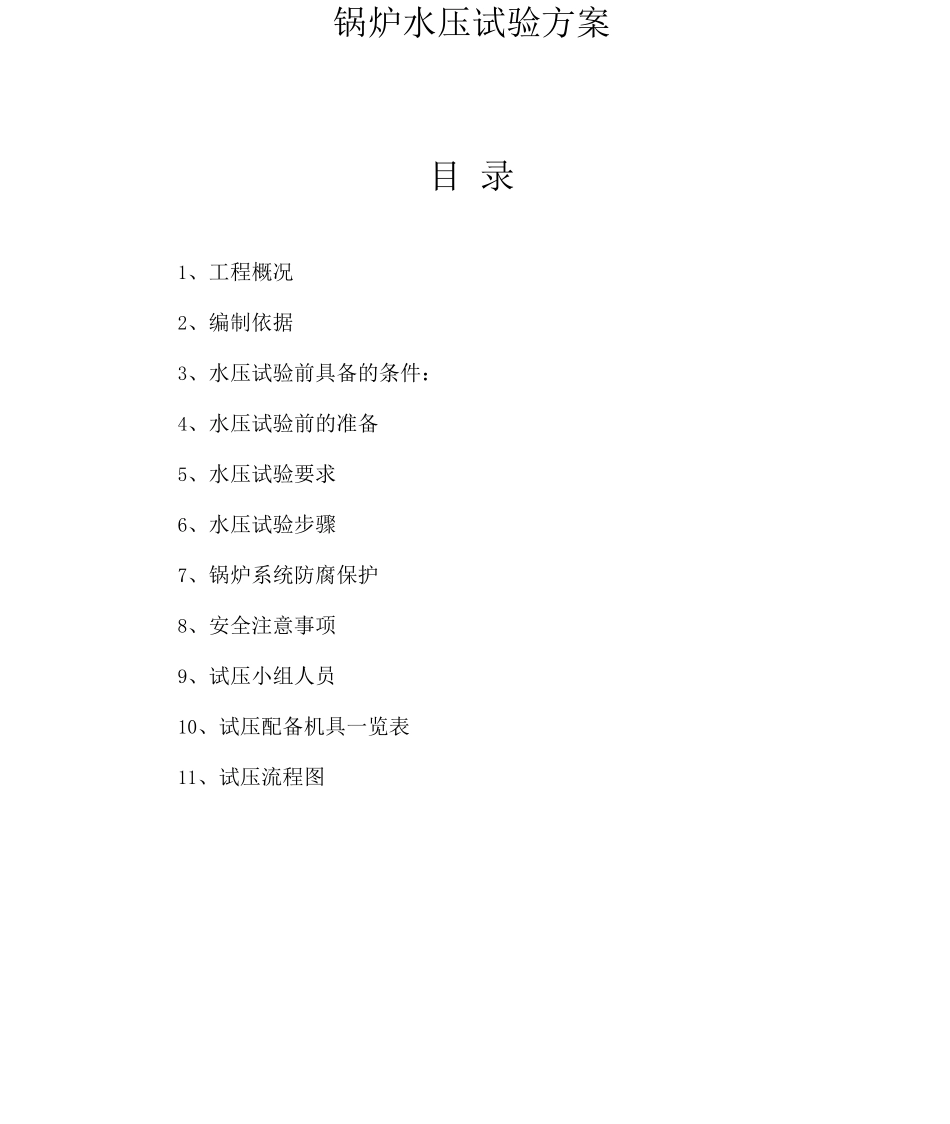

锅炉水压试验方案目 录1、工程概况2、编制依据3、水压试验前具备的条件:4、水压试验前的准备5、水压试验要求6、水压试验步骤7、锅炉系统防腐保护8、安全注意事项9、试压小组人员10、试压配备机具一览表11、试压流程图本工程为三台 75T/h 锅炉本体水压试验,其范围包括汽包、受热面管(水冷壁管、集箱、顶部连接管、下降管)、过热器、省煤器及集箱,锅炉本体范围内管 道 , 汽 包 工 作 压 力 为 4
22Mpa , 试 验 压 力 为 汽 包 工 作 压 力 的 1
25 倍 , 即5
275Mpa,试验用水约 60T,其气候温度为 0°
二、编制牌1、《XXX 锅炉厂提供的 75T/h 锅炉安装说明书》2、《电力建设施工及验收技术法律规范锅炉机组篇》DL/T5047-953、《电力建设施工及验收技术法律规范锅炉化学篇》DL/J58-814、XXX 锅炉厂提供的锅炉图纸三、水压试验前具备的条件a)锅炉试压范围内管道及管道组成件、阀门已按图纸施工完毕,符合设计及法律规范要求;b)锅炉试压临时管道和排气管道已安装完毕,且和试压泵相连通;c)汽包内件已检查完毕,符合图纸及法律规范要求;d)锅炉炉墙附件、角式煤粉燃烧器固定架、水力除渣和水冷壁连接件、膨胀指示器已焊接完毕;e)集箱及汽包内部经检查清洁,符合要求,且汽包人孔已换垫片,经检查已拧紧;f)吊架已紧固完毕,且各吊架受力均匀;g)管道已按法律规范要求无损检测完毕;h)管道上焊接件已焊接完毕;i)汽包上备用管以及其它仪表管已加装阀门,安全阀已用盲板隔离;j)试压用水已解决,试压后排水去处已落实,排水管道已安装;k)试压用的压力表已校验,并在周检期内,表的满刻度值应为被试压力的 1

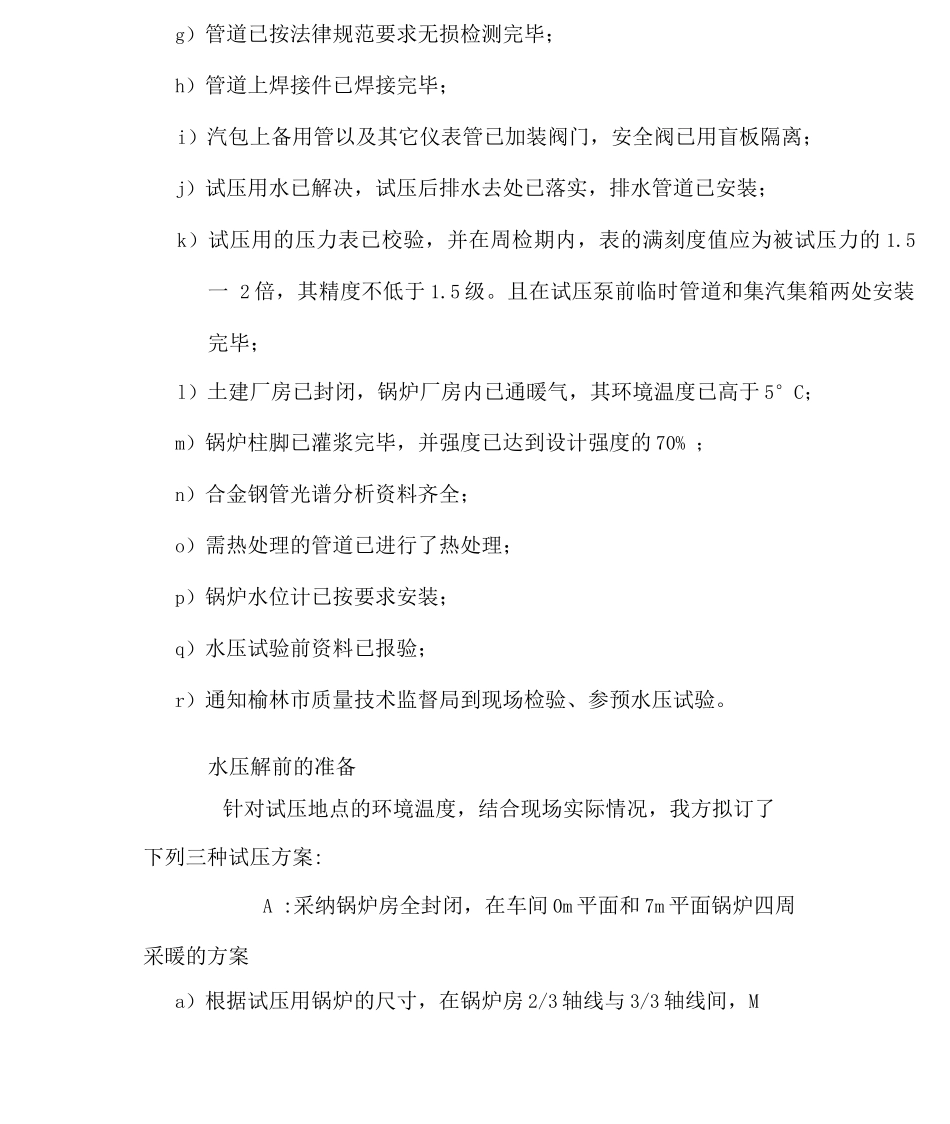

5一 2 倍,其精度不低于 1
且在试压泵前临时管道和集汽集箱两处安装完毕;l)土建厂房已封闭,锅炉厂房内已通暖气,其环境温度已高于 5
