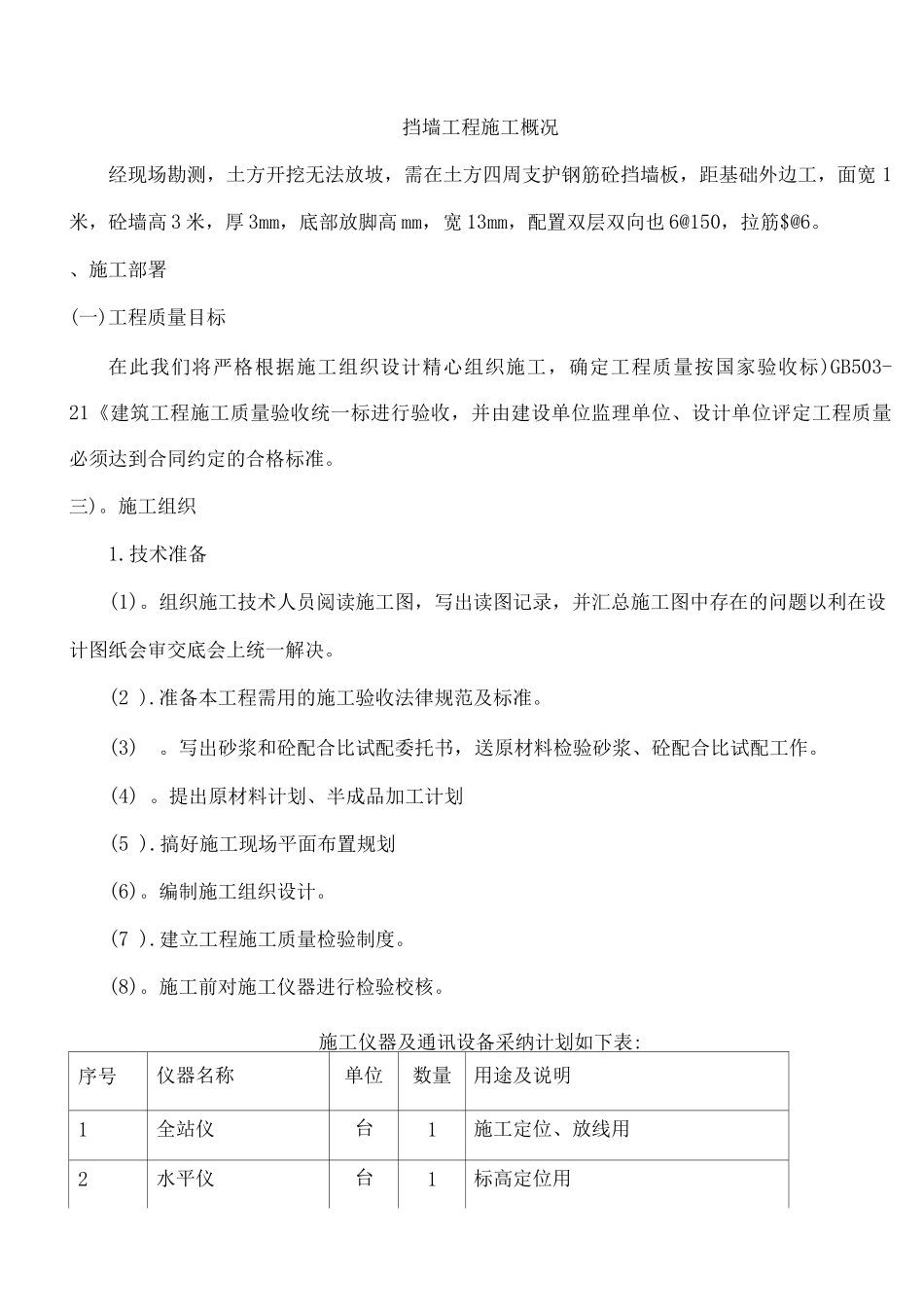

挡墙工程施工概况经现场勘测,土方开挖无法放坡,需在土方四周支护钢筋砼挡墙板,距基础外边工,面宽 1米,砼墙高 3 米,厚 3mm,底部放脚高 mm,宽 13mm,配置双层双向也 6@150,拉筋$@6
、施工部署(一)工程质量目标在此我们将严格根据施工组织设计精心组织施工,确定工程质量按国家验收标)GB503-21《建筑工程施工质量验收统一标进行验收,并由建设单位监理单位、设计单位评定工程质量必须达到合同约定的合格标准
技术准备(1)
组织施工技术人员阅读施工图,写出读图记录,并汇总施工图中存在的问题以利在设计图纸会审交底会上统一解决
准备本工程需用的施工验收法律规范及标准
写出砂浆和砼配合比试配委托书,送原材料检验砂浆、砼配合比试配工作
提出原材料计划、半成品加工计划(5 )
搞好施工现场平面布置规划(6)
编制施工组织设计
建立工程施工质量检验制度
施工前对施工仪器进行检验校核
施工仪器及通讯设备采纳计划如下表:序号仪器名称单位数量用途及说明1全站仪台1施工定位、放线用2水平仪台1标高定位用3吊线锤个4检查用450m 钢卷尺把1施工、放线用530m 钢卷尺把1施工、放线用65m 钢卷尺把5施工、放线用7无线对讲机对1现场联络用8计算机台1编制施工方案、预算、计划用9打印机台1打印各种文件10数码照像机部1收集图片资料施工设备选择及布置根据工程进度和生产需要,合理计划、确定该工程机械和设备类型和数量;详下表名称、类别规格型号额定功率单位数量锚杆钻机XY3-118kW台6灰砂拌合机HJ3505
5 kW台1钢筋切断机0403 kW台1砂浆泵0405
5 kW台1钢筋弯曲机GJ7—403 kW台1钢筋调直机GJ6-4/83 kW台1沟通电焊机5kVA15kW台1砼拌合机HJ3505
5 kW台1空压机18kw台1
