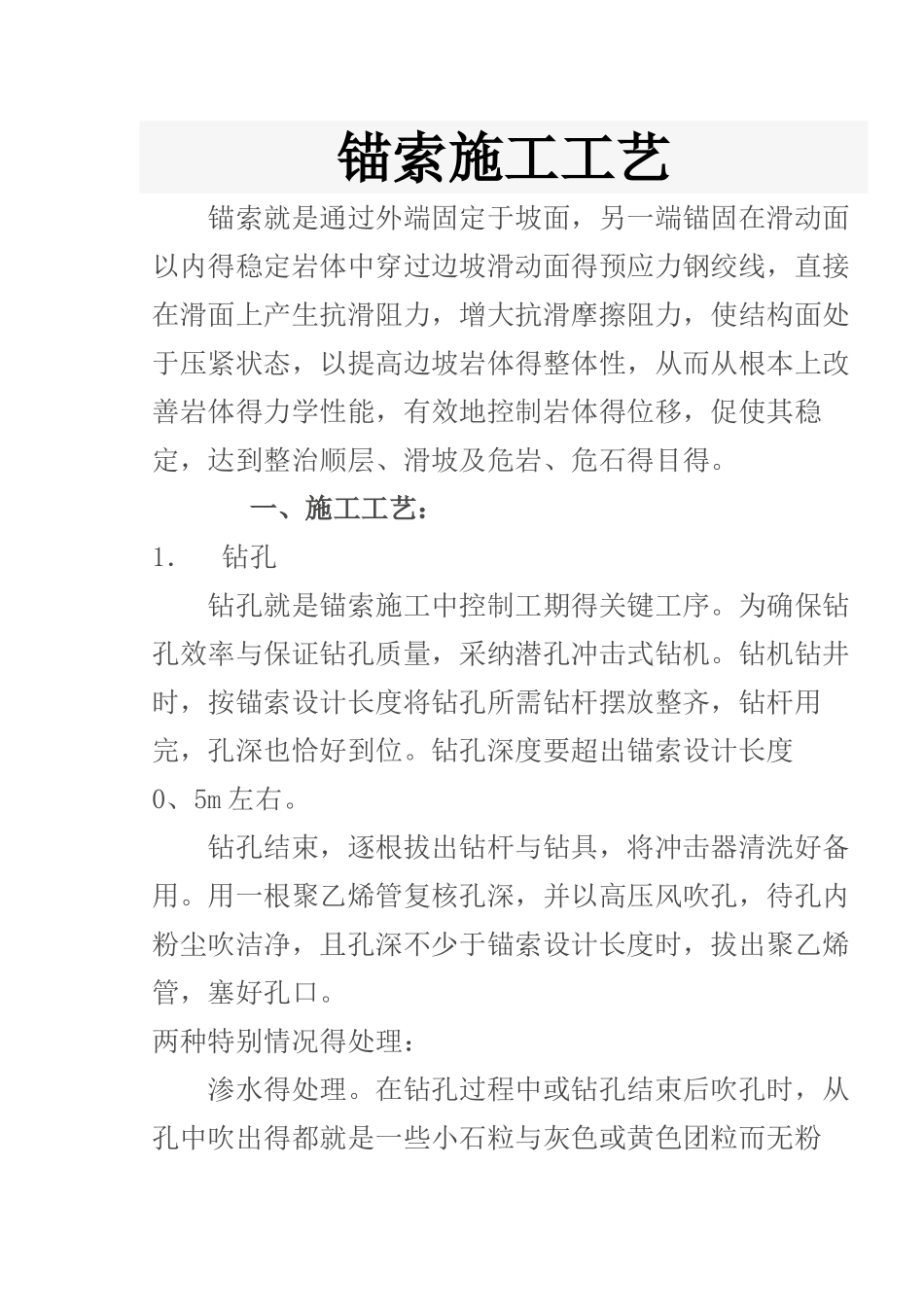

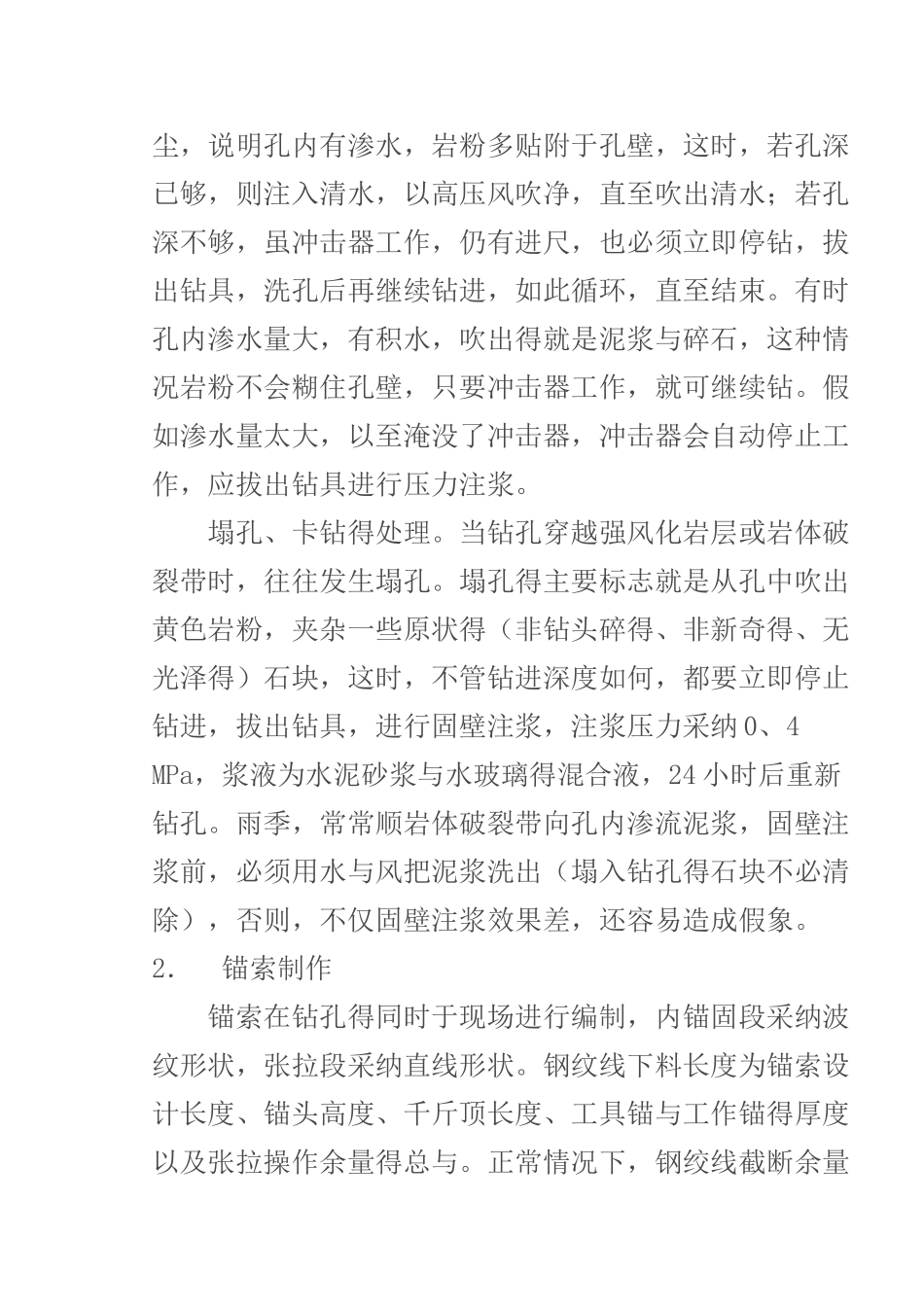

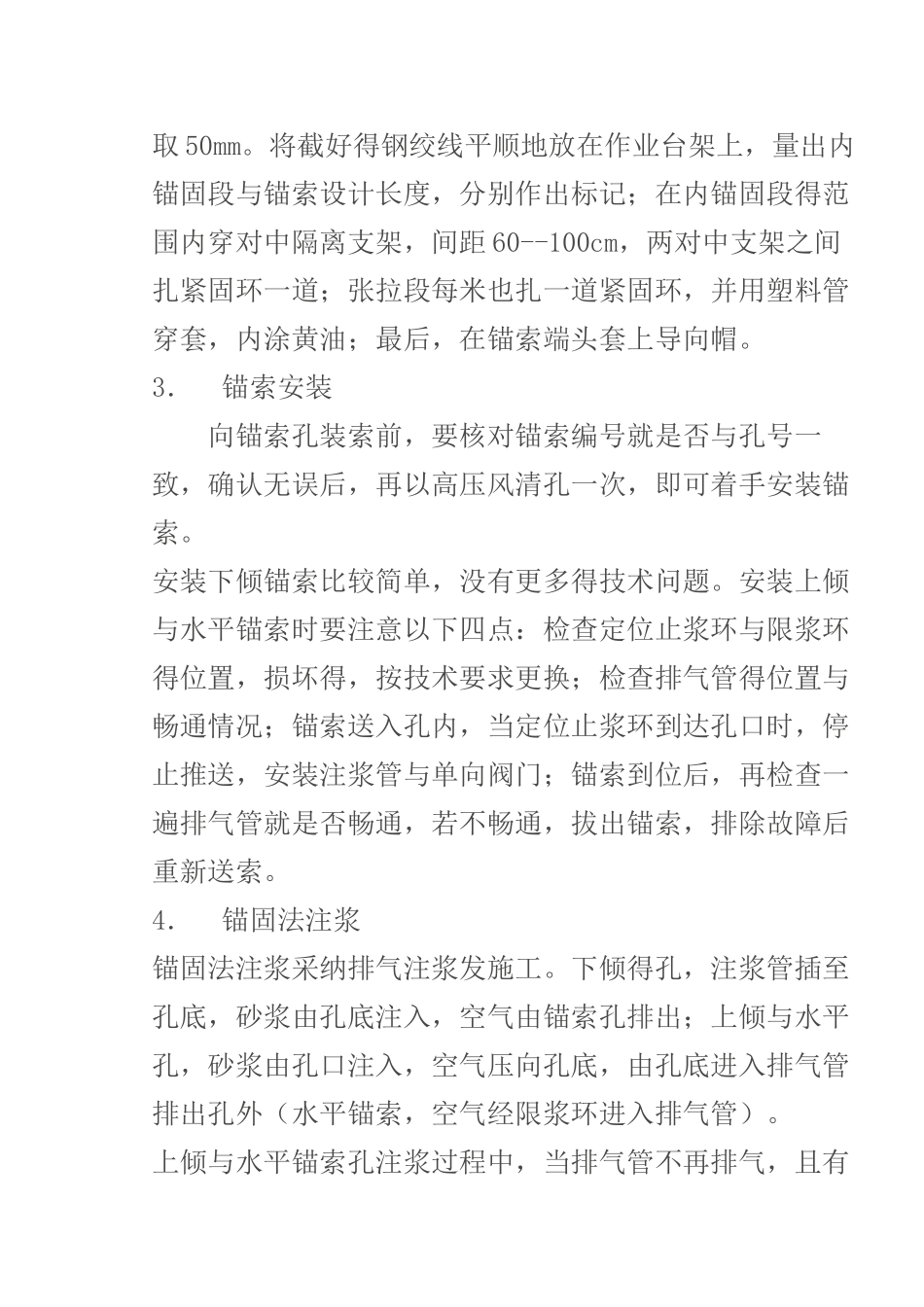

锚索施工工艺锚索就是通过外端固定于坡面,另一端锚固在滑动面以内得稳定岩体中穿过边坡滑动面得预应力钢绞线,直接在滑面上产生抗滑阻力,增大抗滑摩擦阻力,使结构面处于压紧状态,以提高边坡岩体得整体性,从而从根本上改善岩体得力学性能,有效地控制岩体得位移,促使其稳定,达到整治顺层、滑坡及危岩、危石得目得。 一、施工工艺:1. 钻孔 钻孔就是锚索施工中控制工期得关键工序。为确保钻孔效率与保证钻孔质量,采纳潜孔冲击式钻机。钻机钻井时,按锚索设计长度将钻孔所需钻杆摆放整齐,钻杆用完,孔深也恰好到位。钻孔深度要超出锚索设计长度0、5m 左右。 钻孔结束,逐根拔出钻杆与钻具,将冲击器清洗好备用。用一根聚乙烯管复核孔深,并以高压风吹孔,待孔内粉尘吹洁净,且孔深不少于锚索设计长度时,拔出聚乙烯管,塞好孔口。两种特别情况得处理: 渗水得处理。在钻孔过程中或钻孔结束后吹孔时,从孔中吹出得都就是一些小石粒与灰色或黄色团粒而无粉尘,说明孔内有渗水,岩粉多贴附于孔壁,这时,若孔深已够,则注入清水,以高压风吹净,直至吹出清水;若孔深不够,虽冲击器工作,仍有进尺,也必须立即停钻,拔出钻具,洗孔后再继续钻进,如此循环,直至结束。有时孔内渗水量大,有积水,吹出得就是泥浆与碎石,这种情况岩粉不会糊住孔壁,只要冲击器工作,就可继续钻。假如渗水量太大,以至淹没了冲击器,冲击器会自动停止工作,应拔出钻具进行压力注浆。 塌孔、卡钻得处理。当钻孔穿越强风化岩层或岩体破裂带时,往往发生塌孔。塌孔得主要标志就是从孔中吹出黄色岩粉,夹杂一些原状得(非钻头碎得、非新奇得、无光泽得)石块,这时,不管钻进深度如何,都要立即停止钻进,拔出钻具,进行固壁注浆,注浆压力采纳 0、4 MPa,浆液为水泥砂浆与水玻璃得混合液,24 小时后重新钻孔。雨季,常常顺岩体破裂带向孔内渗流泥浆,固壁注浆前,必须用水与风把泥浆洗出(塌入钻孔得石块不必清除),否则,不仅固壁注浆效果差,还容易造成假象。2. 锚索制作 锚索在钻孔得同时于现场进行编制,内锚固段采纳波纹形状,张拉段采纳直线形状。钢纹线下料长度为锚索设计长度、锚头高度、千斤顶长度、工具锚与工作锚得厚度以及张拉操作余量得总与。正常情况下,钢绞线截断余量取 50mm。将截好得钢绞线平顺地放在作业台架上,量出内锚固段与锚索设计长度,分别作出标记;在内锚固段得范围内穿对中隔离支架,间距 60--100cm,两对中支架之间扎...
