锚索框架梁施工方案一、编制说明1、工程概况本段高边坡位于沙湾隧道左线出端,自然斜坡坡度约 38 度至 46 度,收沟谷切割较强烈,地形起伏变化较大,属于碎石土质边坡
该段高边坡接左线沙湾隧道出边仰坡,挖方边坡最大高度 47m,采纳锚索框架梁防护
边坡平台及及堑顶均设截水沟
锚索长度 30m,自由段长 20m,锚固段长 10m,(顶部 9m 范围锚索采纳 18m,自由段 8m,锚固段 10m)锚索孔径① 130mm,设计锚固力 8KN,采纳 C25 混凝土现浇
2、编制原则(1)响应和遵守合同文件中的安全、质量、工期、环保、文明施工等的规定及公路建设工程施工合同条件、合同协议条款及补充协议内容
(2) 突出重点和关键工序,合理安排各工序间的衔接
(3) 质量创优、安全无事故,确保质量第一,保证施工人员人身健康安全
(4) 坚持专业化作业与综合管理相结合
充分发挥专业人员和专用设备的优势,综合管理,合理调配,采纳先进的施工技术,科学的安排各项施工程序,运用网络施工管理技术,组织连续、均衡、紧凑有序地施工
(5) 提高专业化施工水平,建设砼搅拌站,确保工程质量
(6) 加强过程监控,实现快速施工
(7) 文明施工,重视环境保护,珍惜土地,合理利用,严格执行环境管理体系和职业健康安全管理体系

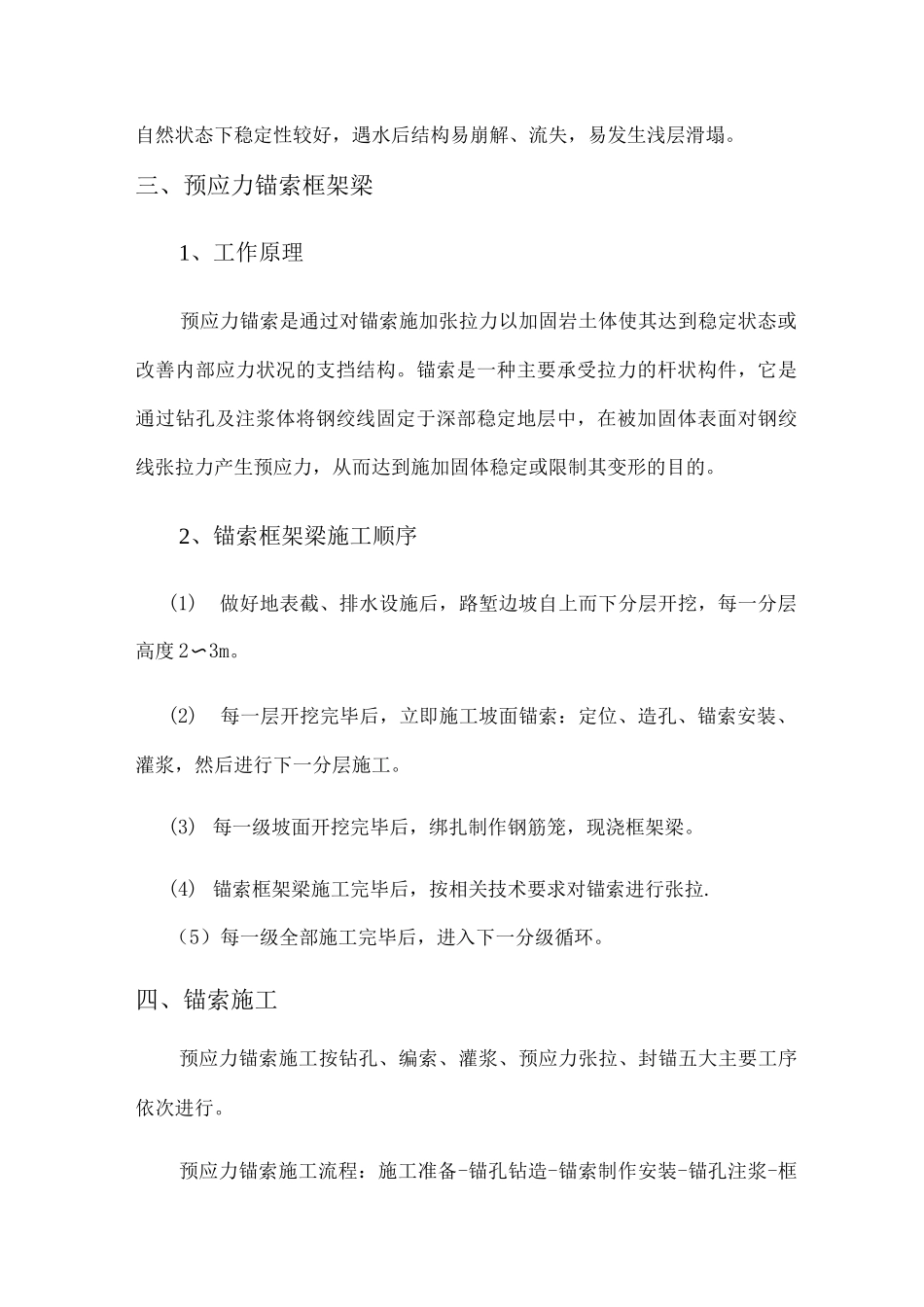

3、法律规范、标准交通部:《JTG 公路路基设计法律规范》(JTGD30-2025)交通部:《公路路基施工设计法律规范》(JTGF10 26)交通部:《公路工程抗震设计法律规范》(JTGB02-2025)国标:《混凝土结构设计法律规范》(GB510—22)国标:《建筑边坡工程技术法律规范》(GB50330-2025)工程建设标准化协会:《岩土锚杆(索)技术法律规范》(CECS22: 25)二、地形、地貌1 地质条件地层为第四系中更新冰水堆积碎石土,地表植被较为丰富,多为荒地,灌木丛生,该碎石层
