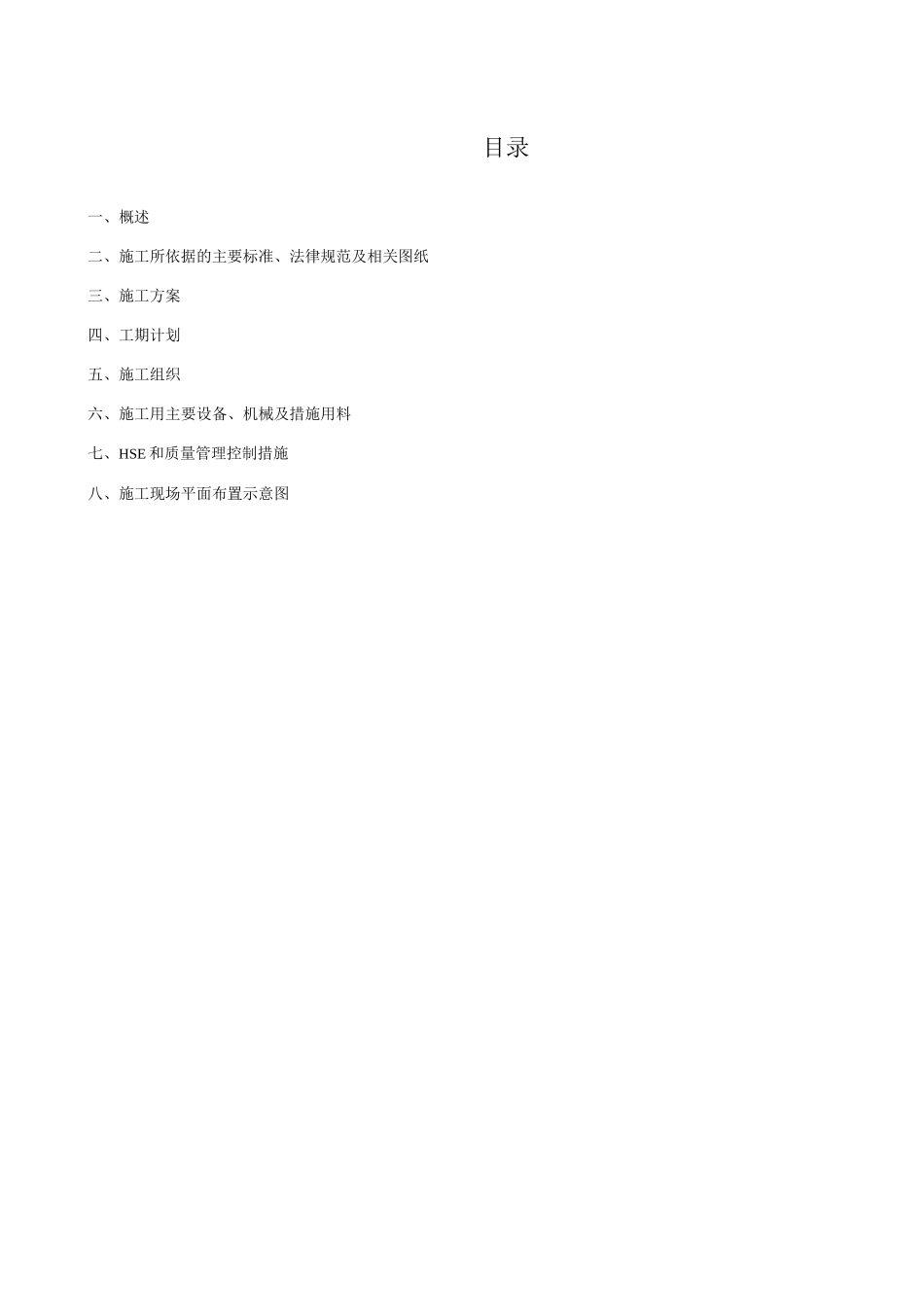

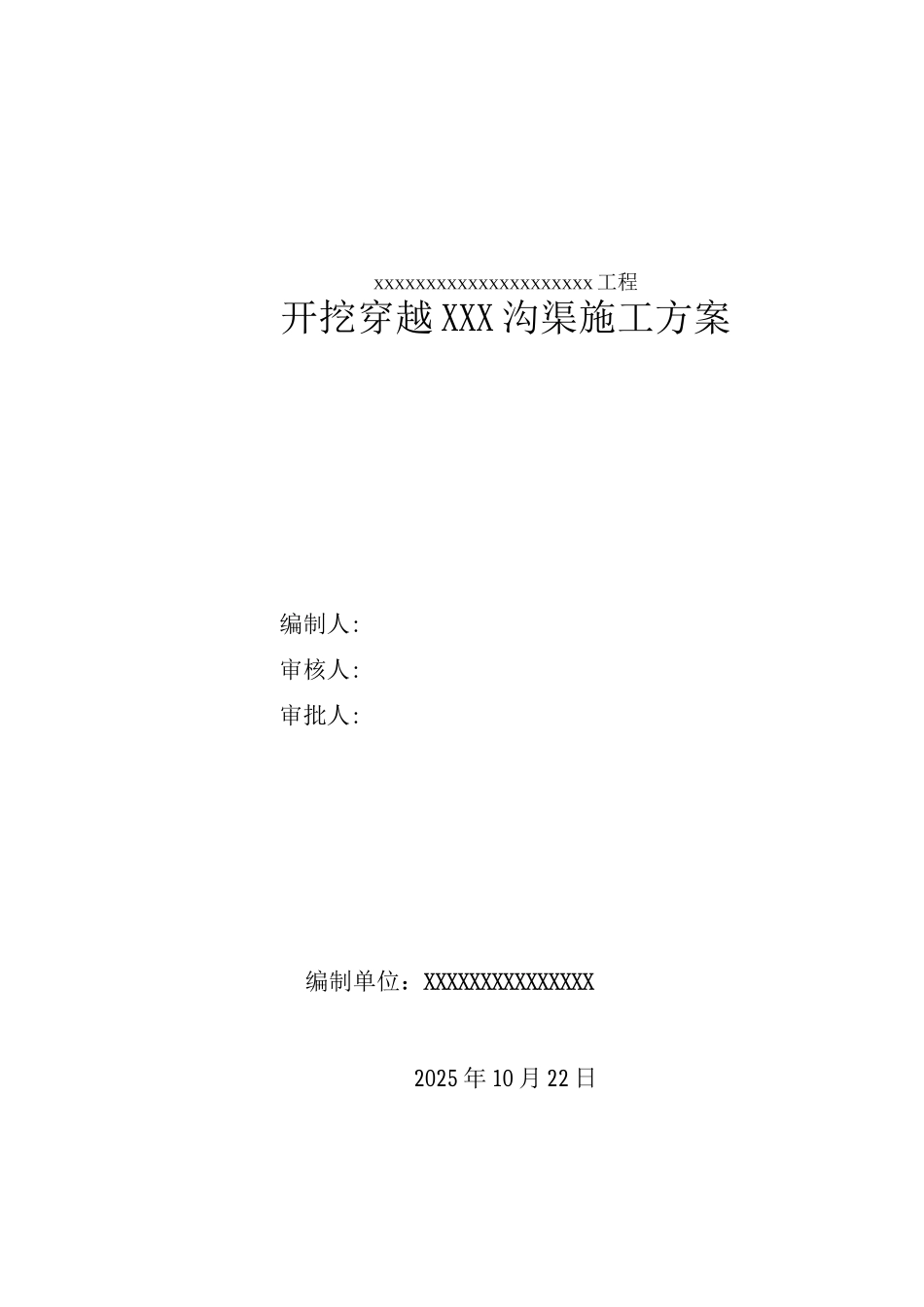

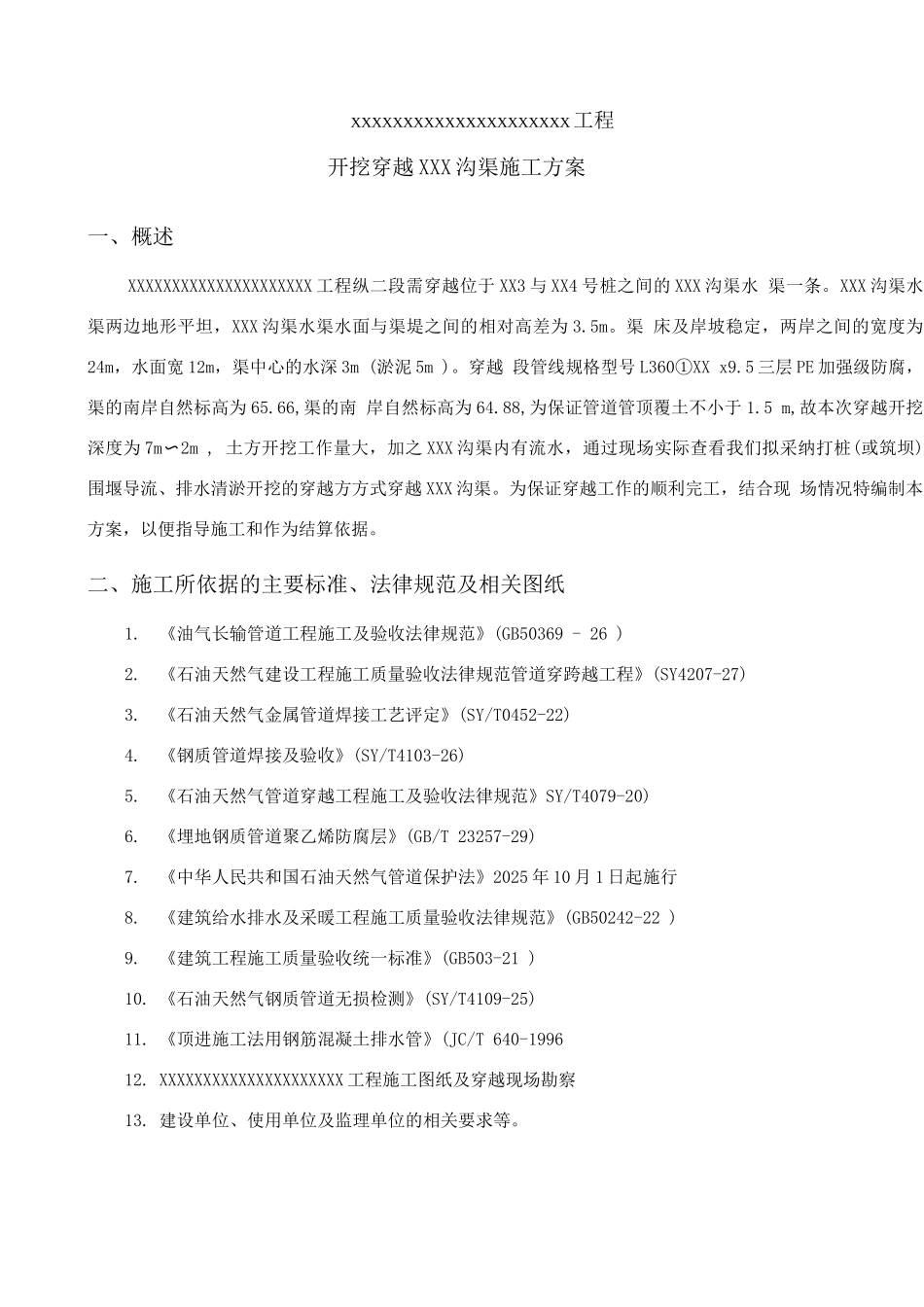

XXXXXXXXXXXXXXXXXXXXX 工程开挖穿越 XXX 沟渠施工方案编制人:审核人:审批人:编制单位:XXXXXXXXXXXXXXX2025 年 10 月 22 日目录一、概述二、施工所依据的主要标准、法律规范及相关图纸 三、施工方案四、工期计划五、施工组织六、施工用主要设备、机械及措施用料七、HSE 和质量管理控制措施八、施工现场平面布置示意图XXXXXXXXXXXXXXXXXXXXX工程开挖穿越 XXX 沟渠施工方案一、概述XXXXXXXXXXXXXXXXXXXXX 工程纵二段需穿越位于 XX3 与 XX4 号桩之间的 XXX 沟渠水 渠一条
XXX 沟渠水渠两边地形平坦,XXX 沟渠水渠水面与渠堤之间的相对高差为 3
渠 床及岸坡稳定,两岸之间的宽度为24m,水面宽 12m,渠中心的水深 3m (淤泥 5m )
穿越 段管线规格型号 L360①XX x9
5 三层 PE 加强级防腐,渠的南岸自然标高为 65
66,渠的南 岸自然标高为 64
88,为保证管道管顶覆土不小于 1
5 m,故本次穿越开挖深度为 7m〜2m , 土方开挖工作量大,加之 XXX 沟渠内有流水,通过现场实际查看我们拟采纳打桩(或筑坝) 围堰导流、排水清淤开挖的穿越方方式穿越 XXX 沟渠
为保证穿越工作的顺利完工,结合现 场情况特编制本方案,以便指导施工和作为结算依据
二、施工所依据的主要标准、法律规范及相关图纸1
《油气长输管道工程施工及验收法律规范》(GB50369 - 26 )2
《石油天然气建设工程施工质量验收法律规范管道穿跨越工程》(SY4207-27)3
《石油天然气金属管道焊接工艺评定》(SY/T0452-22)4
《钢质管道焊接及验收》(SY/T4103-26)5
《石油天然气管道穿越工程施工及验收法律规范》SY/T4079-20)6
《埋地钢质管道聚乙烯防腐层》
