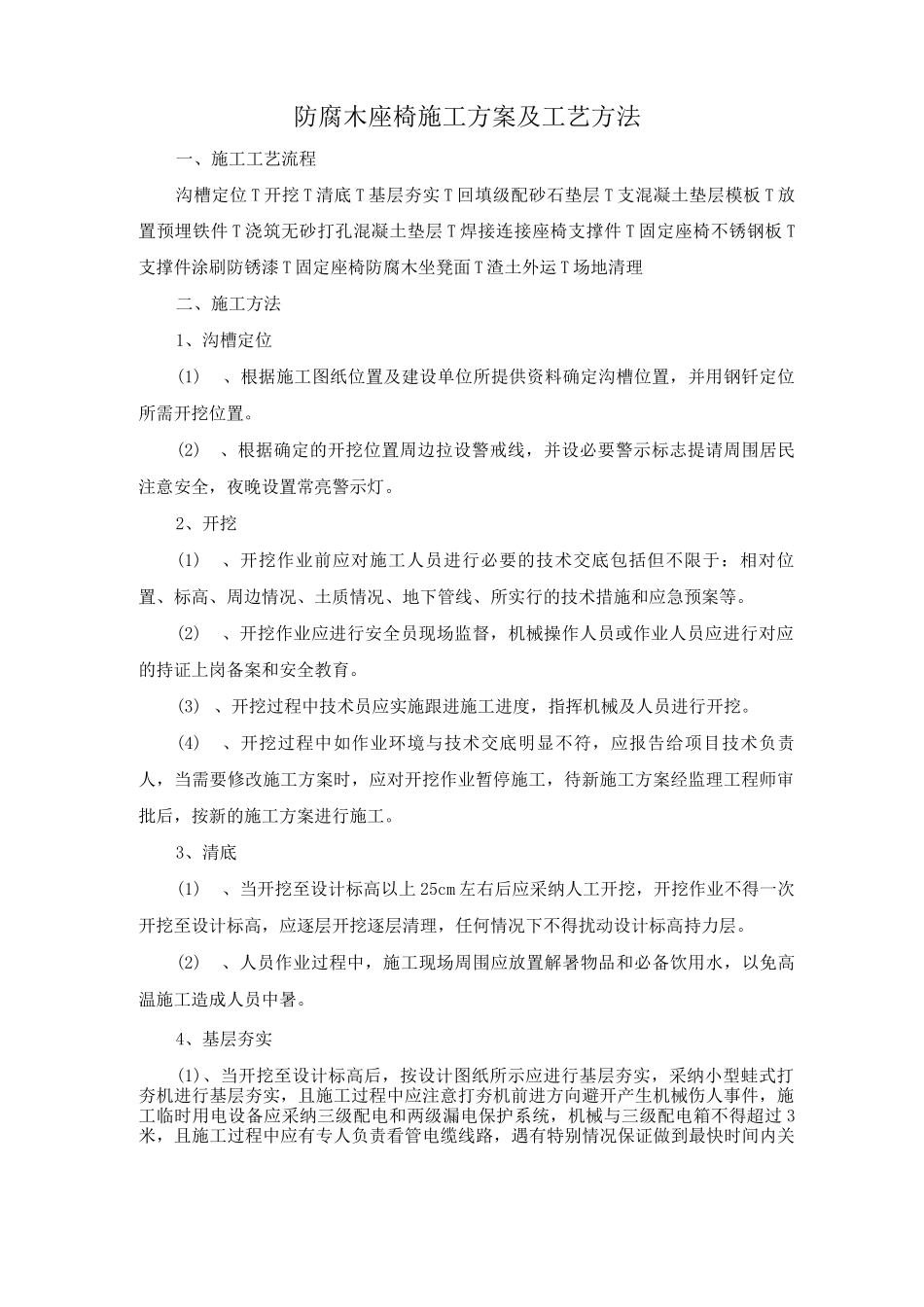

防腐木座椅施工方案及工艺方法一、施工工艺流程沟槽定位 T 开挖 T 清底 T 基层夯实 T 回填级配砂石垫层 T 支混凝土垫层模板 T 放置预埋铁件 T 浇筑无砂打孔混凝土垫层 T 焊接连接座椅支撑件 T 固定座椅不锈钢板 T支撑件涂刷防锈漆 T 固定座椅防腐木坐凳面 T 渣土外运 T 场地清理二、施工方法1、沟槽定位(1)、根据施工图纸位置及建设单位所提供资料确定沟槽位置,并用钢钎定位所需开挖位置
(2)、根据确定的开挖位置周边拉设警戒线,并设必要警示标志提请周围居民注意安全,夜晚设置常亮警示灯
2、开挖(1)、开挖作业前应对施工人员进行必要的技术交底包括但不限于:相对位置、标高、周边情况、土质情况、地下管线、所实行的技术措施和应急预案等
(2)、开挖作业应进行安全员现场监督,机械操作人员或作业人员应进行对应的持证上岗备案和安全教育
(3) 、开挖过程中技术员应实施跟进施工进度,指挥机械及人员进行开挖
(4)、开挖过程中如作业环境与技术交底明显不符,应报告给项目技术负责人,当需要修改施工方案时,应对开挖作业暂停施工,待新施工方案经监理工程师审批后,按新的施工方案进行施工
3、清底(1)、当开挖至设计标高以上 25cm 左右后应采纳人工开挖,开挖作业不得一次开挖至设计标高,应逐层开挖逐层清理,任何情况下不得扰动设计标高持力层
(2)、人员作业过程中,施工现场周围应放置解暑物品和必备饮用水,以免高温施工造成人员中暑
4、基层夯实(1)、当开挖至设计标高后,按设计图纸所示应进行基层夯实,采纳小型蛙式打夯机进行基层夯实,且施工过程中应注意打夯机前进方向避开产生机械伤人事件,施工临时用电设备应采纳三级配电和两级漏电保护系统,机械与三级配电箱不得超过 3米,且施工过程中应有专人负责看管电缆线路,遇有特别情况保证做到最快时间内关闭电源
(2)、打夯机施工时应严格根据机械操作规程施工,不
