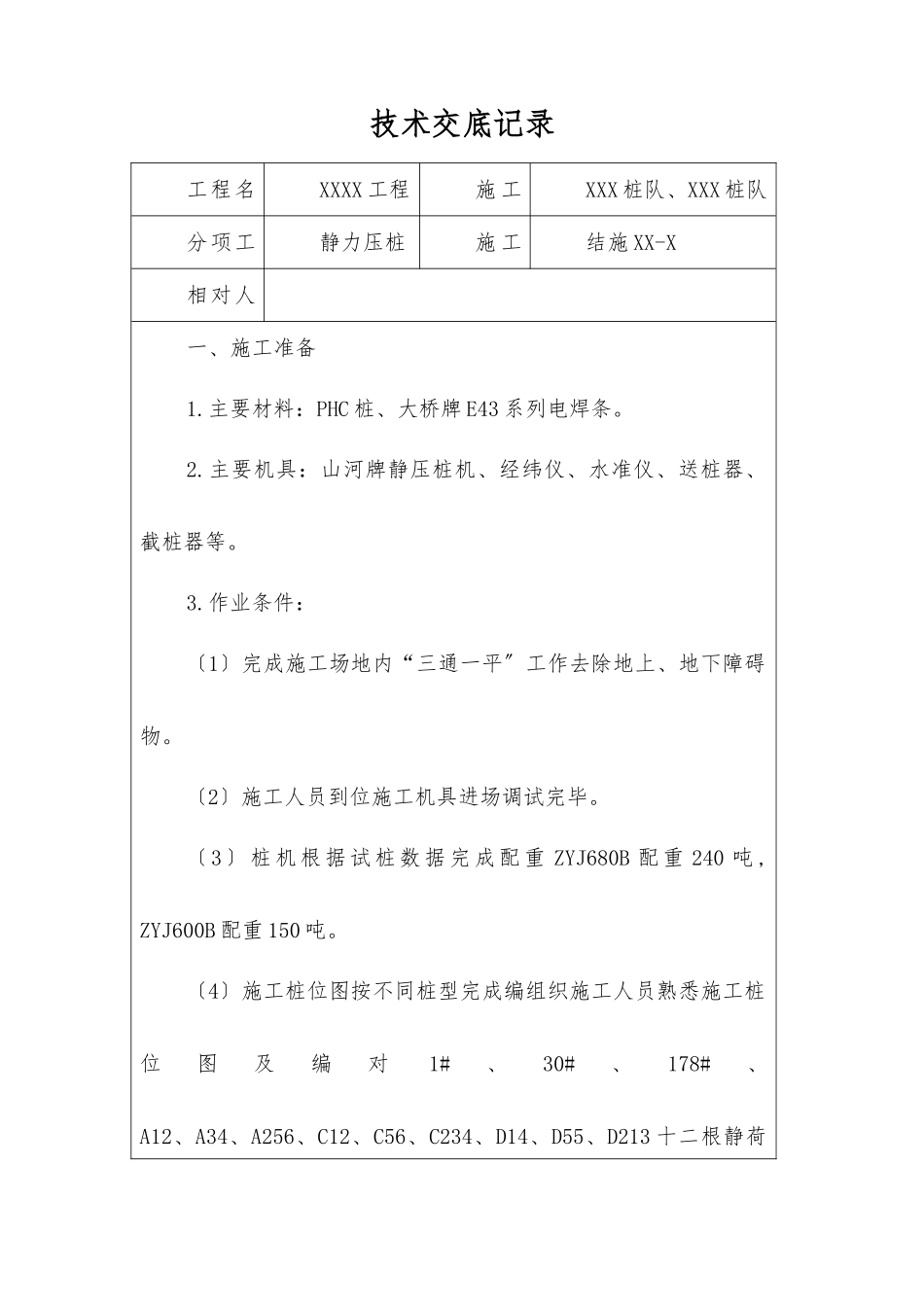

技术交底记录工程名称XXXX 工程施 工班组XXX 桩队、XXX 桩队分项工程静力压桩施 工图结施 XX-X相对人签字一、施工准备1
主要材料:PHC 桩、大桥牌 E43 系列电焊条
主要机具:山河牌静压桩机、经纬仪、水准仪、送桩器、截桩器等
作业条件:〔1〕完成施工场地内“三通一平〞工作去除地上、地下障碍物
〔2〕施工人员到位施工机具进场调试完毕
〔3〕桩机根据试桩数据完成配重 ZYJ680B 配重 240 吨, ZYJ600B 配重 150 吨

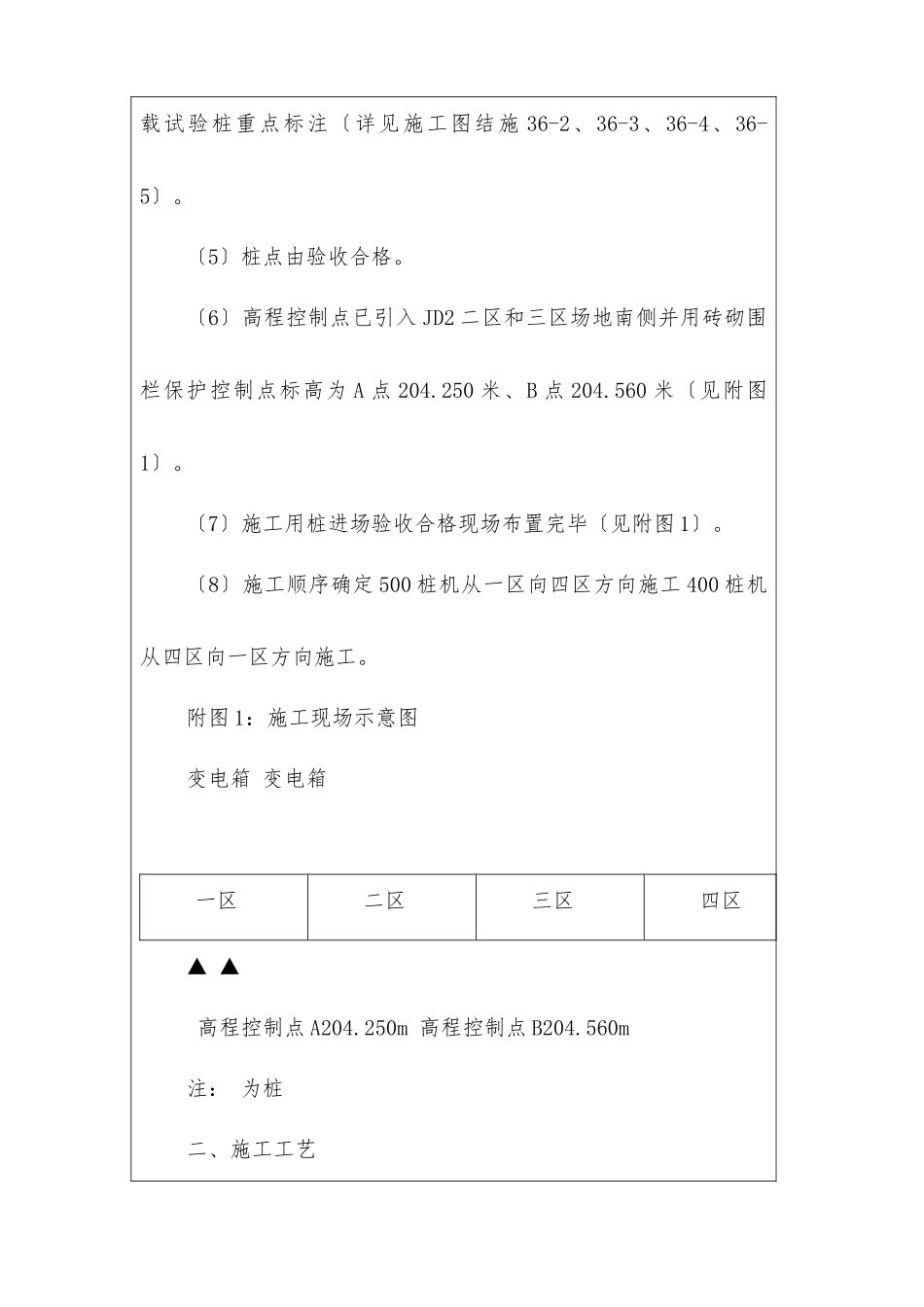

〔4〕施工桩位图按不同桩型完成编组织施工人员熟悉施工桩位图及编对1#、30#、178#、 A12、A34、A256、C12、C56、C234、D14、D55、D213 十二根静荷载试验桩重点标注〔详见施工图结施 36-2、36-3、36-4、36-5〕
〔5〕桩点由验收合格
〔6〕高程控制点已引入 JD2 二区和三区场地南侧并用砖砌围栏保护控制点标高为 A 点 204
250 米、B 点 204
560 米〔见附图1〕
〔7〕施工用桩进场验收合格现场布置完毕〔见附图 1〕
〔8〕施工顺序确定 500 桩机从一区向四区方向施工 400 桩机从四区向一区方向施工
附图 1:施工现场示意图变电箱 变电箱一区二区三区四区▲ ▲ 高程控制点 A204
250m 高程控制点 B204
560m注: 为桩二、施工工艺1

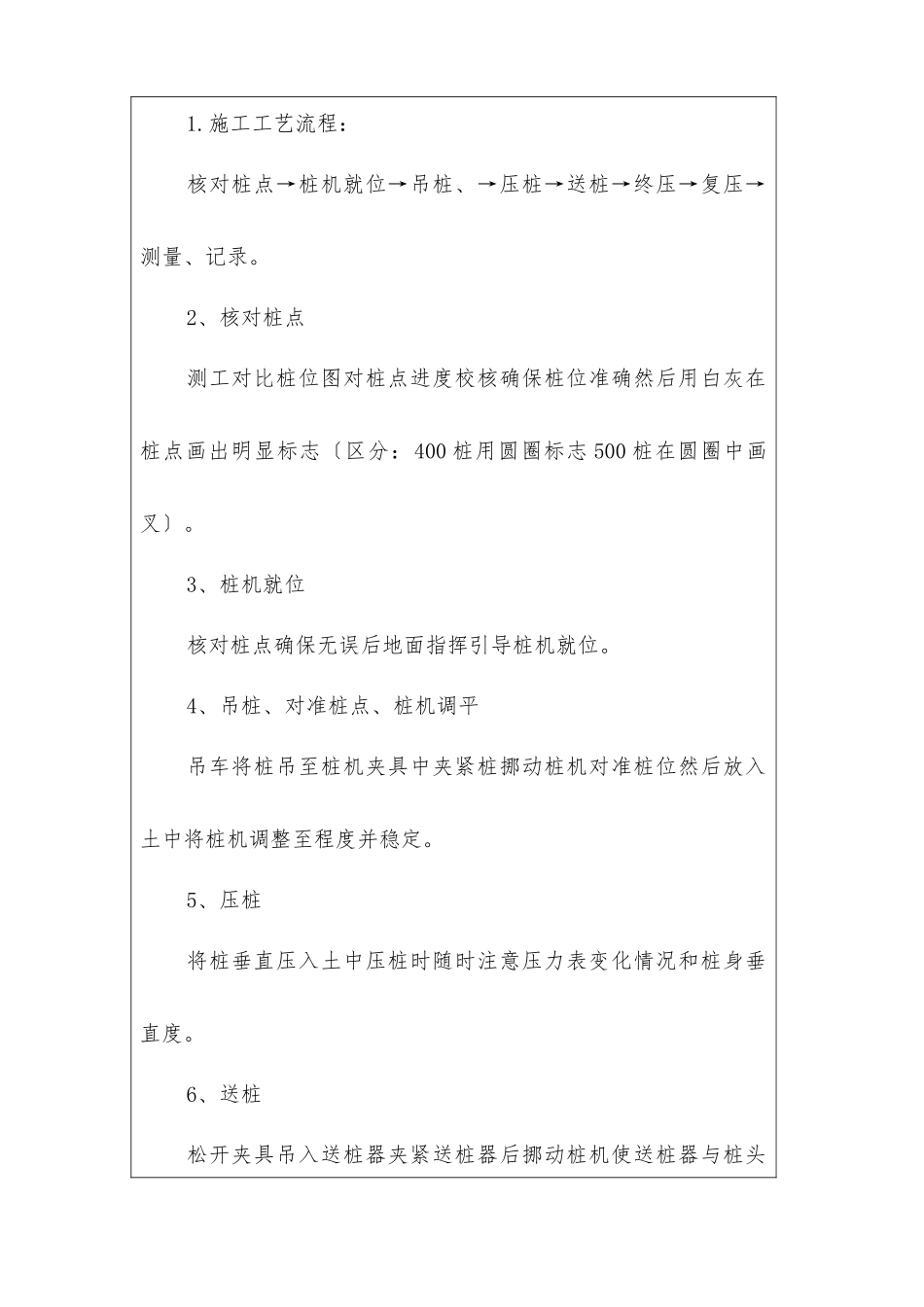

施工工艺流程:核对桩点→桩机就位→吊桩、→压桩→送桩→终压→复压→测量、记录
2、核对桩点测工对比桩位图对桩点进度校核确保桩位准确然后用白灰在桩点画出明显标志〔区分:400 桩用圆圈标志 500 桩在圆圈中画叉〕
3、桩机就位核对桩点确保无误后地面指挥引导桩机就位
4、吊桩、对准桩点、桩机调平吊车将桩吊至桩机夹具中夹紧桩挪动桩机对准桩位然后放入土中将桩机调整至程度并稳定
5、压桩将桩垂直压入土中压桩时随时注意压力表变化
